码头胸墙、卸荷板、轨道梁施工方案1、工程概况本码头工程采用沉箱式结构,顺岸连片式布置,码头前沿总长231
24m,沉箱顶面高程+2
4,码头面高程+7
现浇胸墙共有15段,现浇高度4
6m,混凝土方量5274
14m3,其中中间13段每段长度15
4m,现浇砼量342
98m3,码头东西端头段每段长度15
38m,现浇砼量为405
1m3;现浇卸荷板共有58块,底面标高+2
4m,顶面标高+3
6m,尺寸为:8
2m,每块砼方量40
78m3,混凝土总方量为2365
52m3;后轨道梁共10根,有五种型号,梁顶面标高为+7
0m,梁高为1
417m,每根长度为19
97m,混凝土方量为338
施工过程中受到潮位的影响,设计水位如下表:2、施工方法2
1施工流程现浇胸墙、卸荷板、后轨道梁按设计从西往东进行分段施工,现浇胸墙每段分三次施工,施工缝按规范要求进行凿毛处理
施工流程如下:卸荷板施工→胸墙第一次施工→胸墙第二次施工→后轨道梁基础施工→后轨道梁施工→胸墙面层施工2

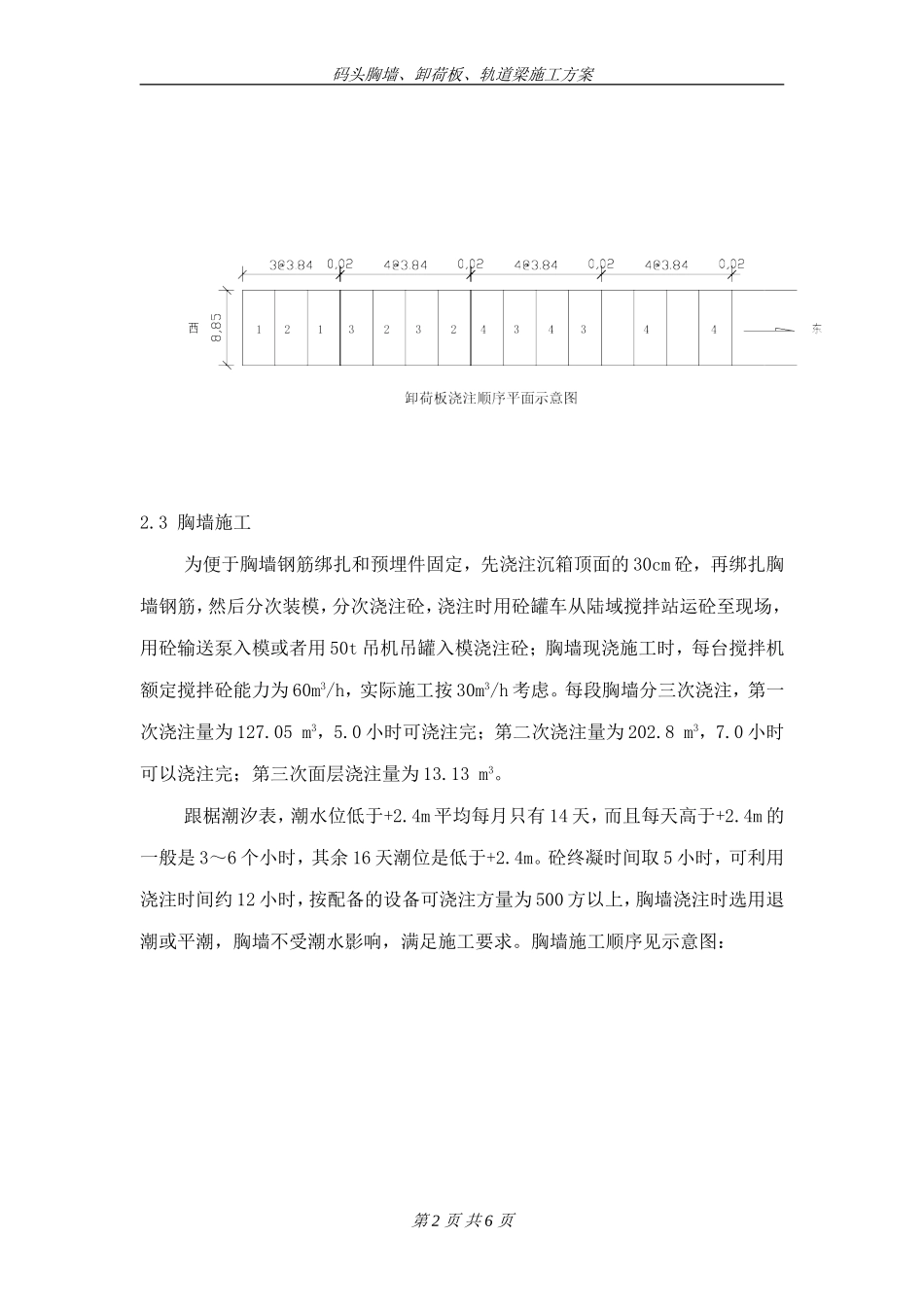

2卸荷板施工沉箱内回填中粗砂,沉降基本稳定后,整平沉箱面级配碎石垫层和码头后方棱体后开始施工
卸荷板采用陆上搅拌砼,陆上泵送进行砼浇注,属常规施工;卸荷板施工两套模板间隔安装,第一天浇两块,第二天浇三块,以后每天可浇四块,浇注顺序如图所示:第1页共6页序号名称水位(m)1极端低水位-0
552设计低水位0
153设计高水位2
864极端高水位4
66码头胸墙、卸荷板、轨道梁施工方案2
3胸墙施工为便于胸墙钢筋绑扎和预埋件固定,先浇注沉箱顶面的30cm砼,再绑扎胸墙钢筋,然后分次装模,分次浇注砼,浇注时用砼罐车从陆域搅拌站运砼至现场,用砼输送泵入模或者用50t吊机吊罐入模浇注砼;胸墙现浇施工时,每台搅拌机额定搅拌砼能力为60m3/h,实际施工按30m3/h考虑
每段胸墙分三
