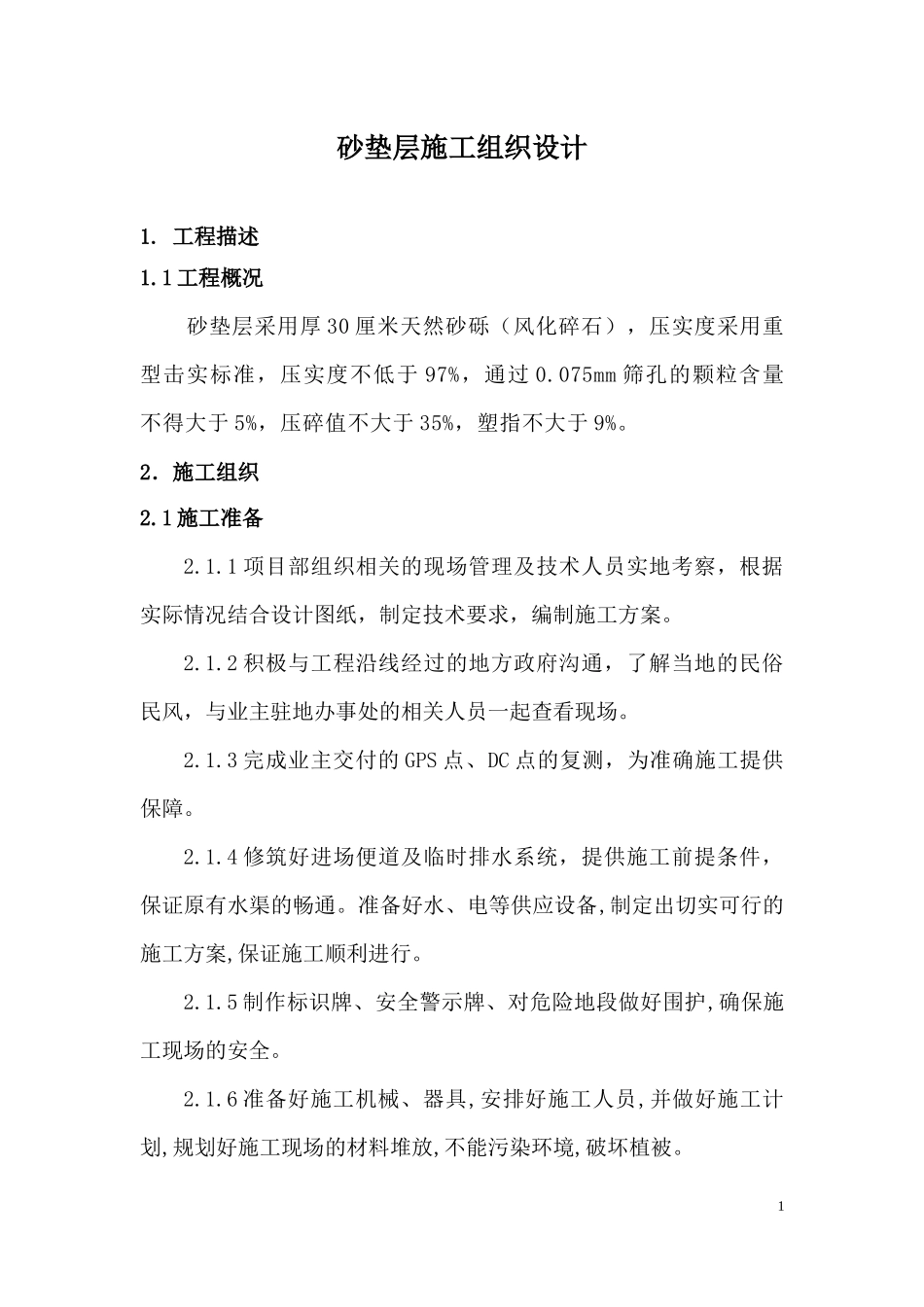

砂垫层施工组织设计1
1工程概况砂垫层采用厚30厘米天然砂砾(风化碎石),压实度采用重型击实标准,压实度不低于97%,通过0
075mm筛孔的颗粒含量不得大于5%,压碎值不大于35%,塑指不大于9%
2.施工组织2
1施工准备2
1项目部组织相关的现场管理及技术人员实地考察,根据实际情况结合设计图纸,制定技术要求,编制施工方案
2积极与工程沿线经过的地方政府沟通,了解当地的民俗民风,与业主驻地办事处的相关人员一起查看现场
3完成业主交付的GPS点、DC点的复测,为准确施工提供保障
4修筑好进场便道及临时排水系统,提供施工前提条件,保证原有水渠的畅通
准备好水、电等供应设备,制定出切实可行的施工方案,保证施工顺利进行
5制作标识牌、安全警示牌、对危险地段做好围护,确保施工现场的安全
6准备好施工机械、器具,安排好施工人员,并做好施工计划,规划好施工现场的材料堆放,不能污染环境,破坏植被

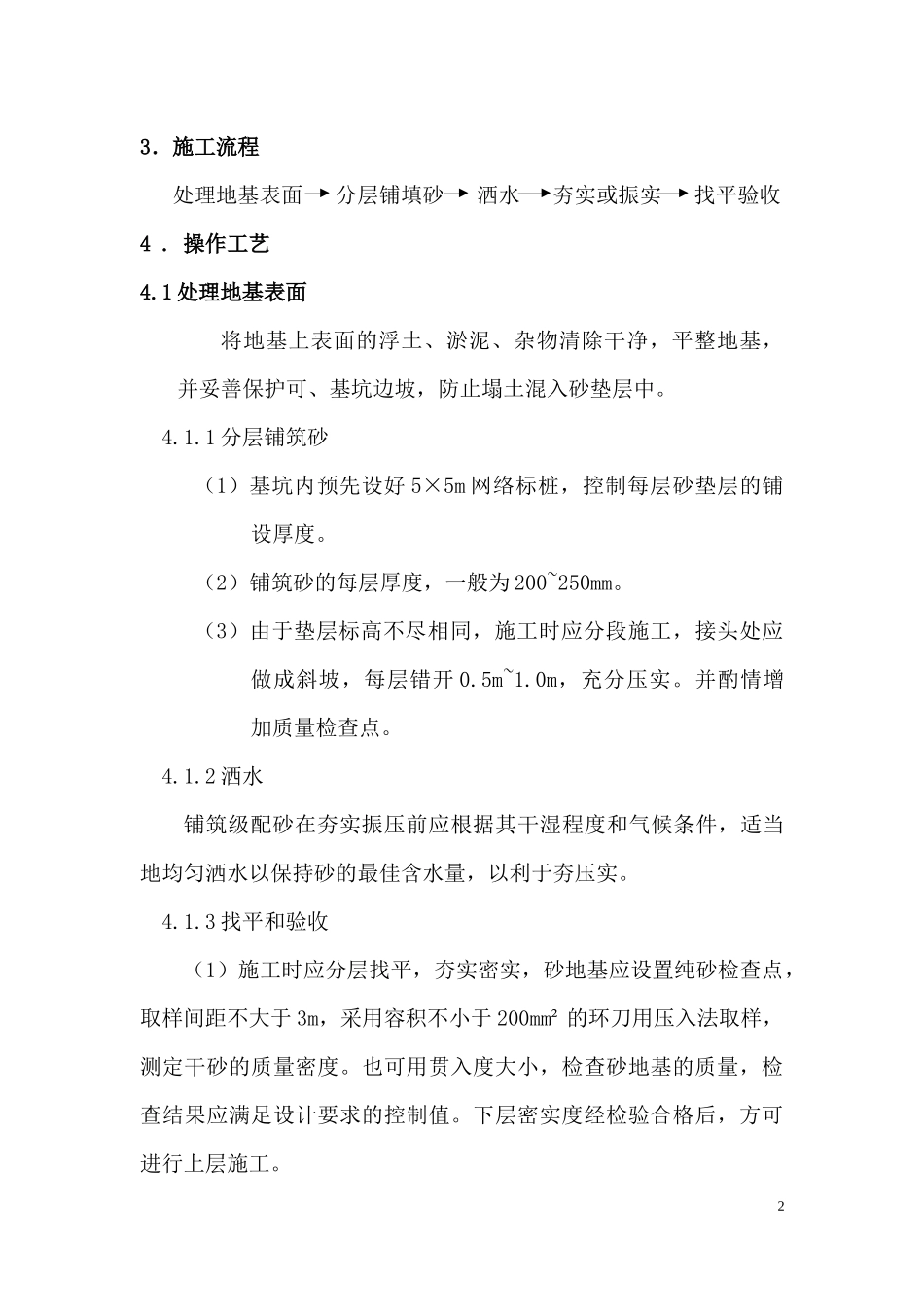

13.施工流程处理地基表面分层铺填砂洒水夯实或振实找平验收4
1处理地基表面将地基上表面的浮土、淤泥、杂物清除干净,平整地基,并妥善保护可、基坑边坡,防止塌土混入砂垫层中
1分层铺筑砂(1)基坑内预先设好5×5m网络标桩,控制每层砂垫层的铺设厚度
(2)铺筑砂的每层厚度,一般为200~250mm
(3)由于垫层标高不尽相同,施工时应分段施工,接头处应做成斜坡,每层错开0
0m,充分压实
并酌情增加质量检查点
2洒水铺筑级配砂在夯实振压前应根据其干湿程度和气候条件,适当地均匀洒水以保持砂的最佳含水量,以利于夯压实
3找平和验收(1)施工时应分层找平,夯实密实,砂地基应设置纯砂检查点,取样间距不大于3m,采用容积不小于200mm²的环刀用压入法取样,测定干砂的质量密度
也可用贯入度大小,检查砂地基
