SJ08-A-03专项施工技术方案报审表工程名称:镇海东排南线工程试验段(V标)编号:致:浙江河口海岸工程监理有限公司(监理机构)现报上镇海东排南线工程试验段(V标)工程的3+955-4+251段水下部分阶段性施工方案详细说明和图表,请予审核和批准
附件:□专项施工方案□施工进度计划施工单位:宁波禹顺建设有限公司2011年2月24日监理工程师审查意见:审查意见:□同意□修改后再报□不同意附言:监理工程师:年月日建设单位审查意见:审查意见:□同意□修改后再报□不同意附言:建设单位负责人:由施工单位呈报三份,审后建设、监理、施工单位各一份

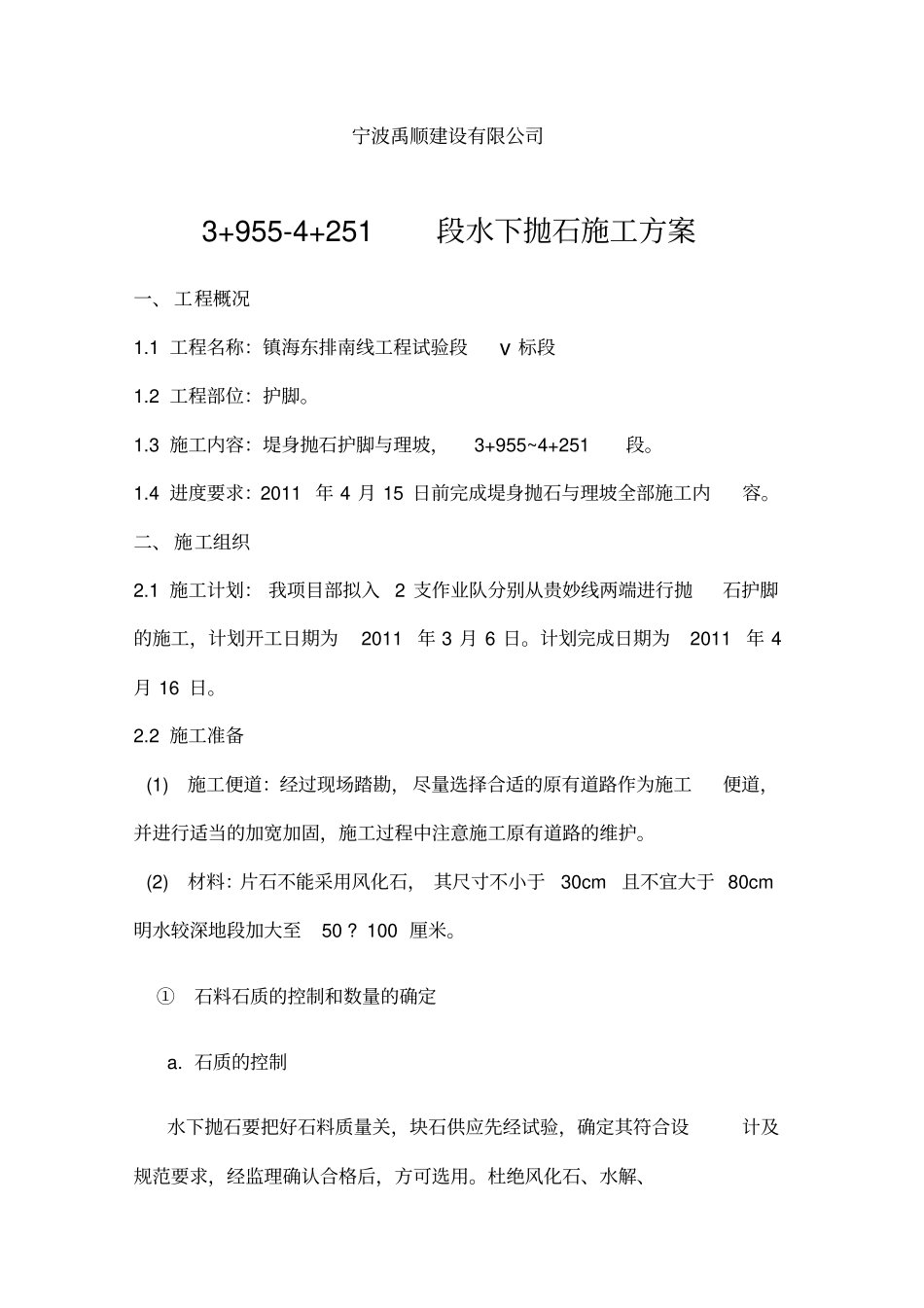

镇海东排南线工程试验段V标段分项施工方案分项工程名称:抛石护脚起止桩号:3+955-4+251编制:_____________审核:_____________批准:_____________宁波禹顺建设有限公司3+955-4+251段水下抛石施工方案一、工程概况1
1工程名称:镇海东排南线工程试验段v标段1
2工程部位:护脚
3施工内容:堤身抛石护脚与理坡,3+955~4+251段
4进度要求:2011年4月15日前完成堤身抛石与理坡全部施工内容
二、施工组织2
1施工计划:我项目部拟入2支作业队分别从贵妙线两端进行抛石护脚的施工,计划开工日期为2011年3月6日
计划完成日期为2011年4月16日
2施工准备(1)施工便道:经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽加固,施工过程中注意施工原有道路的维护
(2)材料:片石不能采用风化石,其尺寸不小于30cm且不宜大于80cm明水较深地段加大至50
①石料石质的控制和数量的确定a
石质的控制水下抛石要把好石料质量关,块石供应先经试验,确定其符合设计及规范要求,经监理确认合格后,方可选用
杜绝风化石、水解、碎石等不合格的石料
数量的确定石料到达
