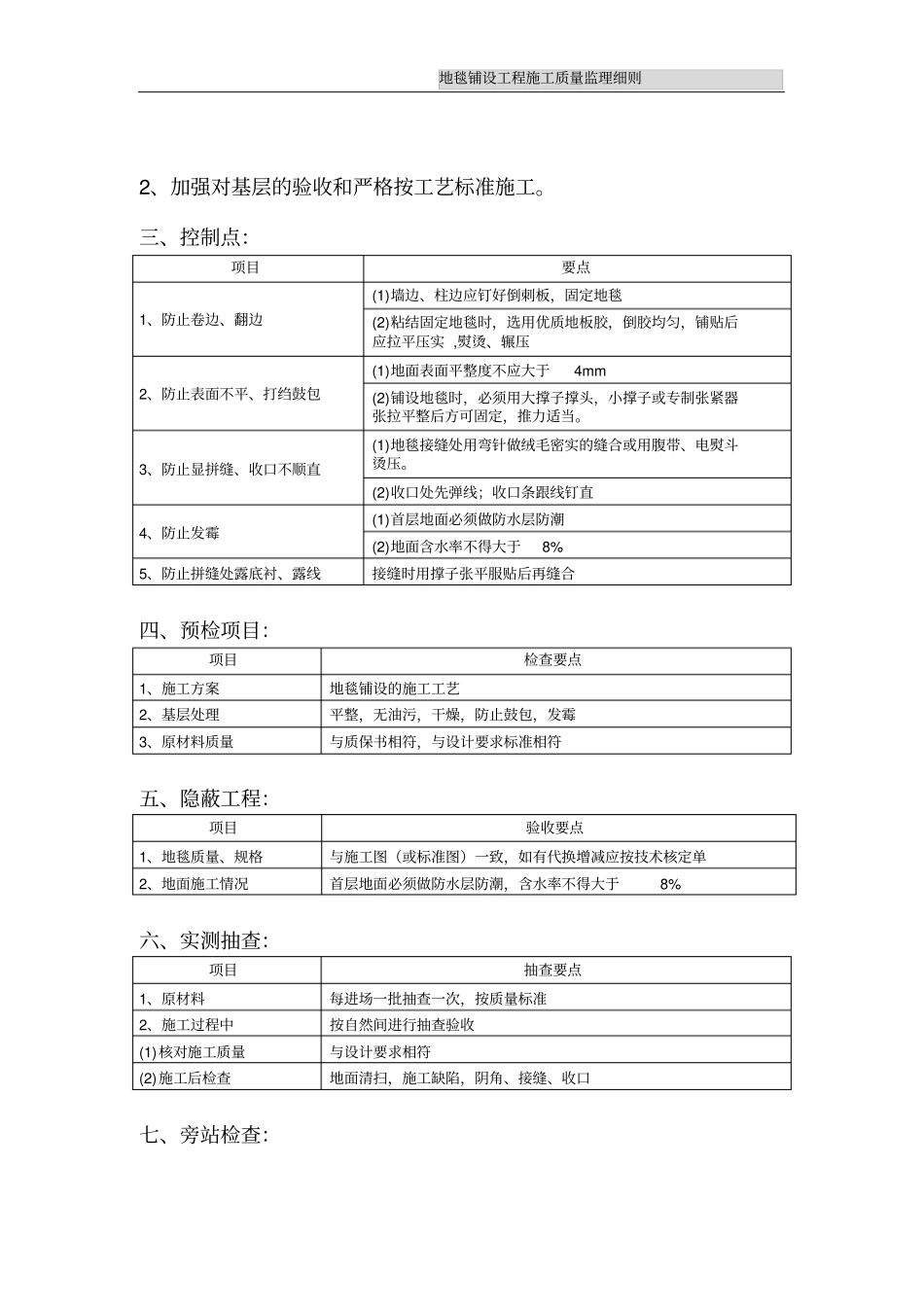

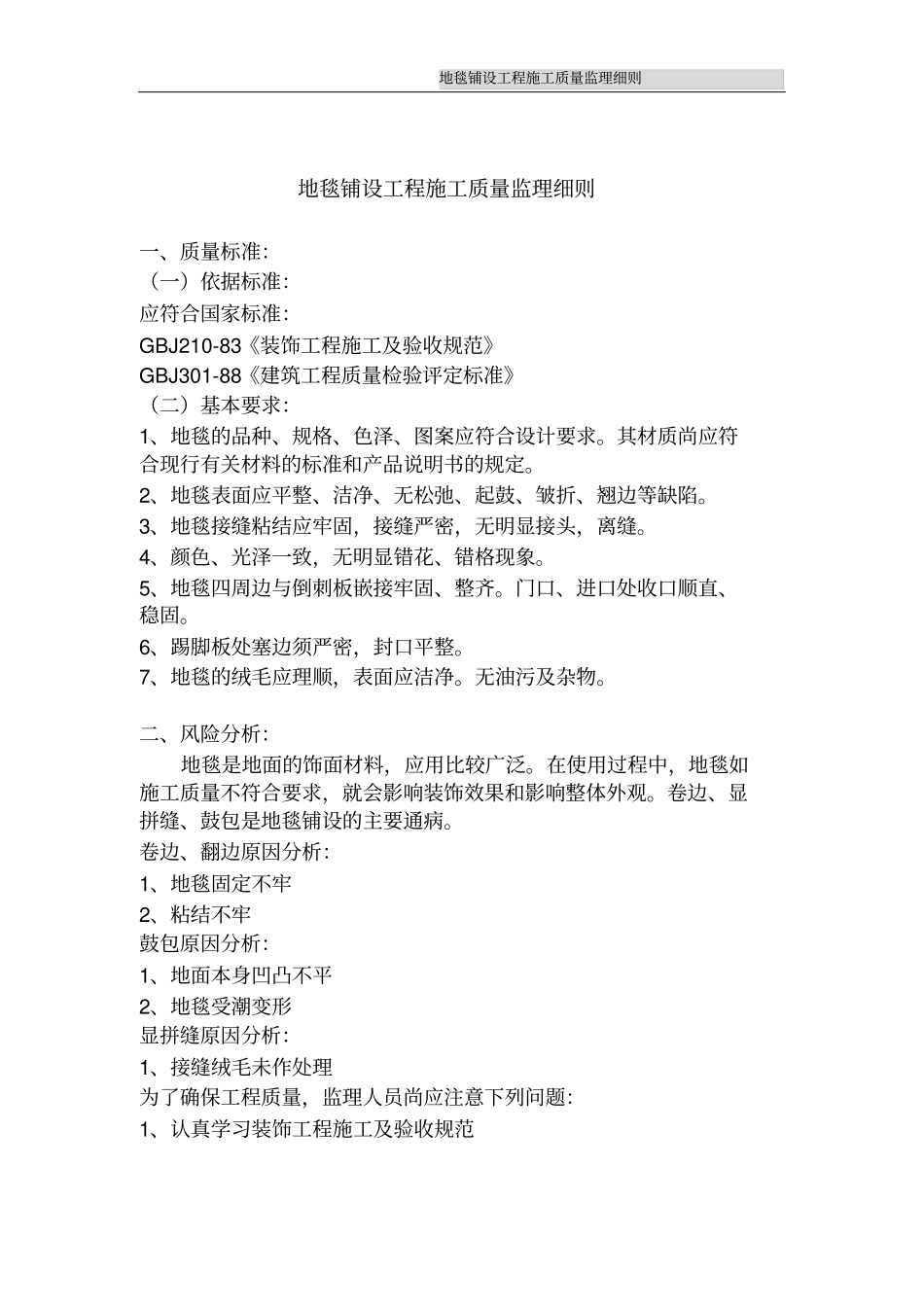

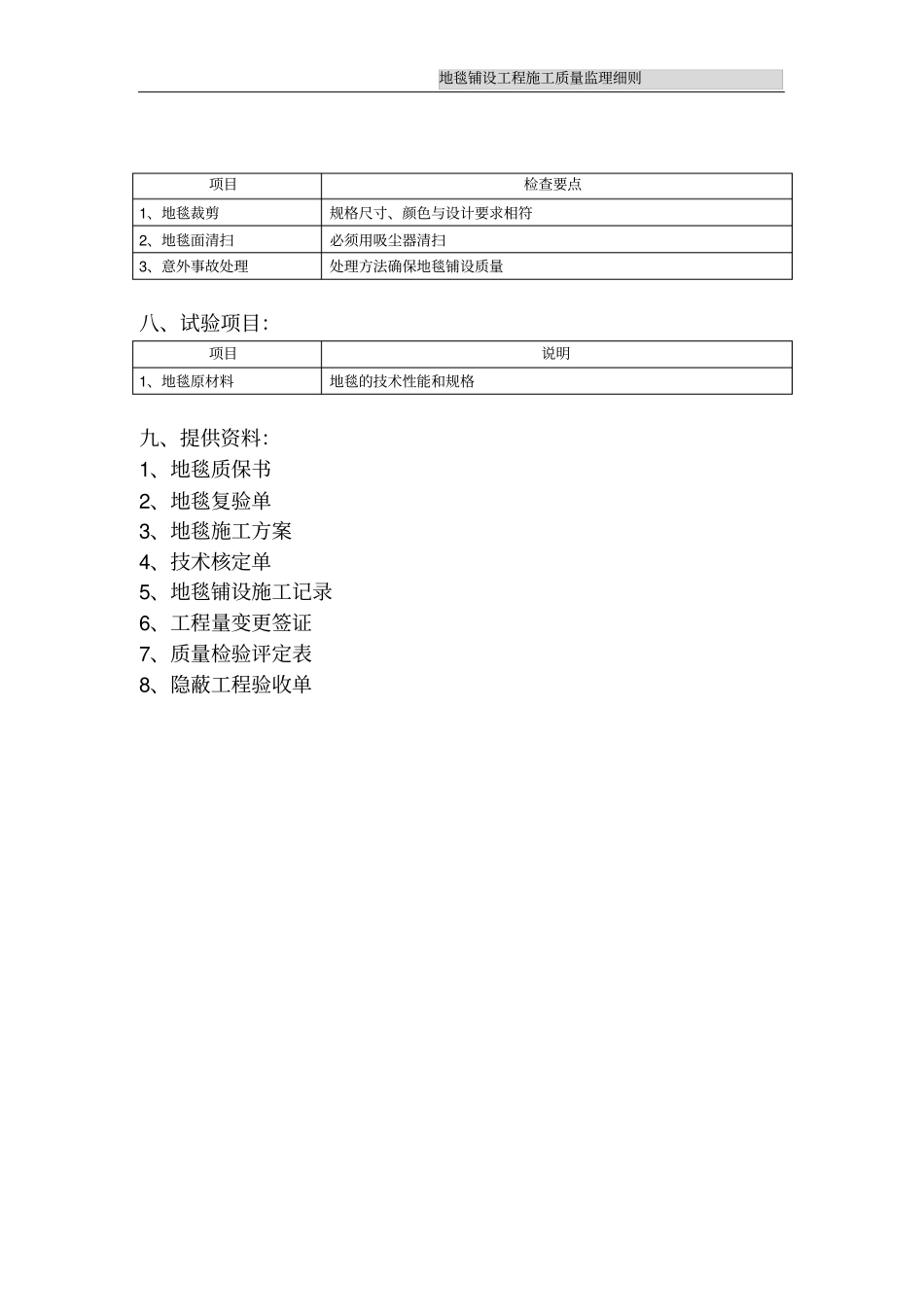

地毯铺设工程施工质量监理细则地毯铺设工程施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准:GBJ210-83《装饰工程施工及验收规范》GBJ301-88《建筑工程质量检验评定标准》(二)基本要求:1、地毯的品种、规格、色泽、图案应符合设计要求。其材质尚应符合现行有关材料的标准和产品说明书的规定。2、地毯表面应平整、洁净、无松弛、起鼓、皱折、翘边等缺陷。3、地毯接缝粘结应牢固,接缝严密,无明显接头,离缝。4、颜色、光泽一致,无明显错花、错格现象。5、地毯四周边与倒刺板嵌接牢固、整齐。门口、进口处收口顺直、稳固。6、踢脚板处塞边须严密,封口平整。7、地毯的绒毛应理顺,表面应洁净。无油污及杂物。二、风险分析:地毯是地面的饰面材料,应用比较广泛。在使用过程中,地毯如施工质量不符合要求,就会影响装饰效果和影响整体外观。卷边、显拼缝、鼓包是地毯铺设的主要通病。卷边、翻边原因分析:1、地毯固定不牢2、粘结不牢鼓包原因分析:1、地面本身凹凸不平2、地毯受潮变形显拼缝原因分析:1、接缝绒毛未作处理为了确保工程质量,监理人员尚应注意下列问题:1、认真学习装饰工程施工及验收规范地毯铺设工程施工质量监理细则2、加强对基层的验收和严格按工艺标准施工。三、控制点:项目要点1、防止卷边、翻边(1)墙边、柱边应钉好倒刺板,固定地毯(2)粘结固定地毯时,选用优质地板胶,倒胶均匀,铺贴后应拉平压实,熨烫、辗压2、防止表面不平、打绉鼓包(1)地面表面平整度不应大于4mm(2)铺设地毯时,必须用大撑子撑头,小撑子或专制张紧器张拉平整后方可固定,推力适当。3、防止显拼缝、收口不顺直(1)地毯接缝处用弯针做绒毛密实的缝合或用腹带、电熨斗烫压。(2)收口处先弹线;收口条跟线钉直4、防止发霉(1)首层地面必须做防水层防潮(2)地面含水率不得大于8%5、防止拼缝处露底衬、露线接缝时用撑子张平服贴后再缝合四、预检项目:项目检查要点1、施工方案地毯铺设的施工工艺2、基层处理平整,无油污,干燥,防止鼓包,发霉3、原材料质量与质保书相符,与设计要求标准相符五、隐蔽工程:项目验收要点1、地毯质量、规格与施工图(或标准图)一致,如有代换增减应按技术核定单2、地面施工情况首层地面必须做防水层防潮,含水率不得大于8%六、实测抽查:项目抽查要点1、原材料每进场一批抽查一次,按质量标准2、施工过程中按自然间进行抽查验收(1)核对施工质量与设计要求相符(2)施工后检查地面清扫,施工缺陷,阴角、接缝、收口七、旁站检查:地毯铺设工程施工质量监理细则项目检查要点1、地毯裁剪规格尺寸、颜色与设计要求相符2、地毯面清扫必须用吸尘器清扫3、意外事故处理处理方法确保地毯铺设质量八、试验项目:项目说明1、地毯原材料地毯的技术性能和规格九、提供资料:1、地毯质保书2、地毯复验单3、地毯施工方案4、技术核定单5、地毯铺设施工记录6、工程量变更签证7、质量检验评定表8、隐蔽工程验收单
