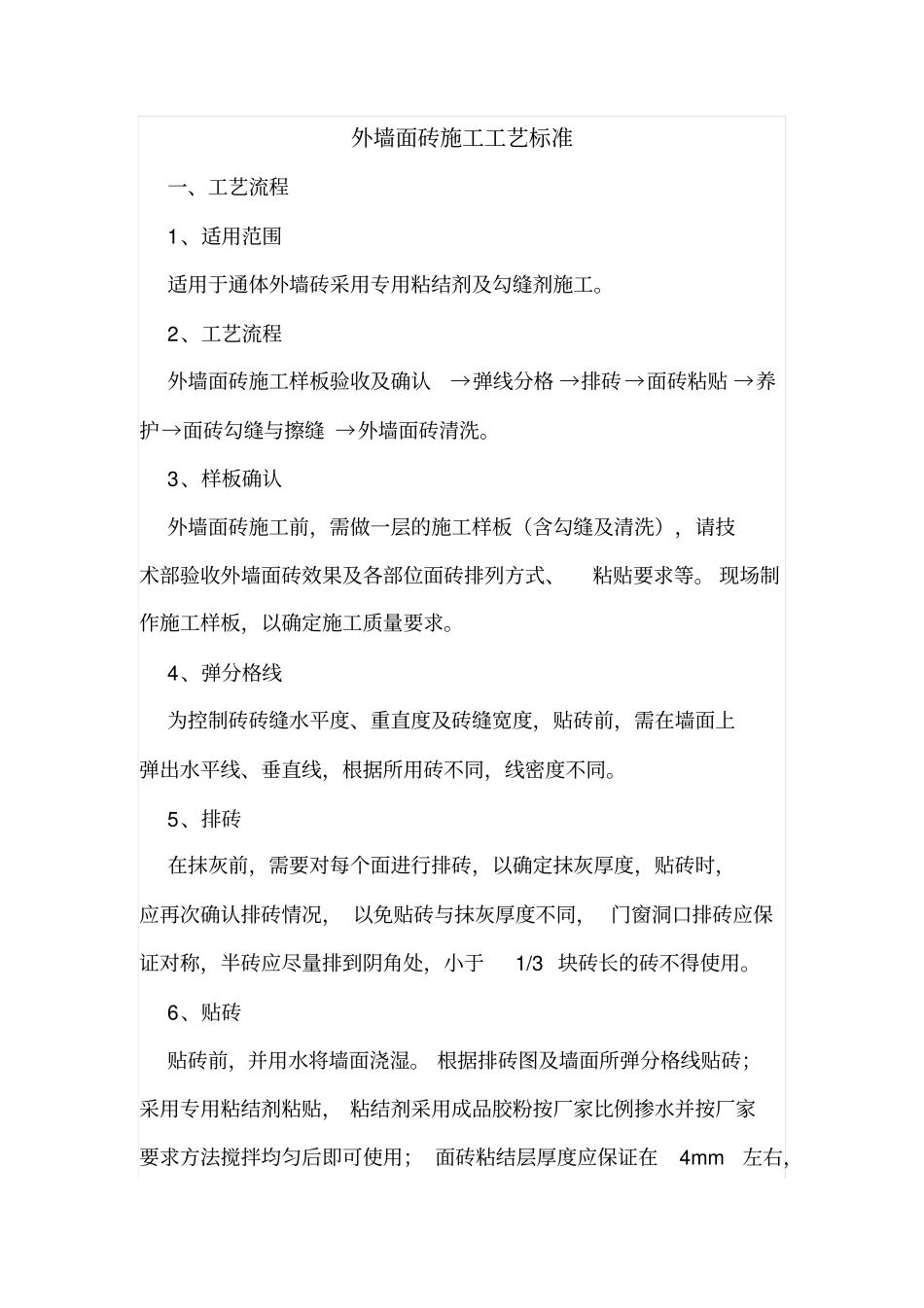

外墙面砖施工工艺标准一、工艺流程1、适用范围适用于通体外墙砖采用专用粘结剂及勾缝剂施工
2、工艺流程外墙面砖施工样板验收及确认→弹线分格→排砖→面砖粘贴→养护→面砖勾缝与擦缝→外墙面砖清洗
3、样板确认外墙面砖施工前,需做一层的施工样板(含勾缝及清洗),请技术部验收外墙面砖效果及各部位面砖排列方式、粘贴要求等
现场制作施工样板,以确定施工质量要求
4、弹分格线为控制砖砖缝水平度、重直度及砖缝宽度,贴砖前,需在墙面上弹出水平线、垂直线,根据所用砖不同,线密度不同
5、排砖在抹灰前,需要对每个面进行排砖,以确定抹灰厚度,贴砖时,应再次确认排砖情况,以免贴砖与抹灰厚度不同,门窗洞口排砖应保证对称,半砖应尽量排到阴角处,小于1/3块砖长的砖不得使用
6、贴砖贴砖前,并用水将墙面浇湿

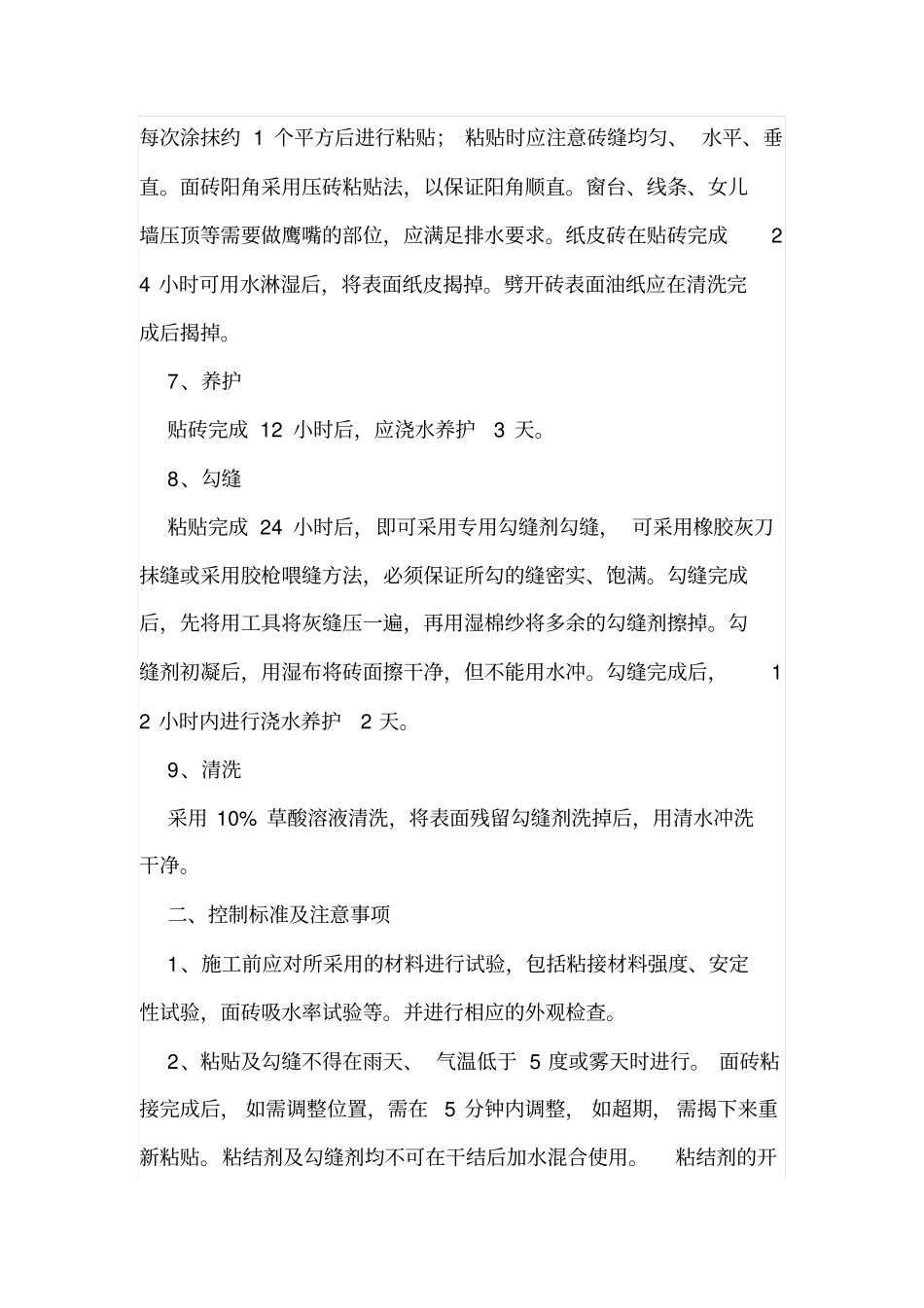

根据排砖图及墙面所弹分格线贴砖;采用专用粘结剂粘贴,粘结剂采用成品胶粉按厂家比例掺水并按厂家要求方法搅拌均匀后即可使用;面砖粘结层厚度应保证在4mm左右,每次涂抹约1个平方后进行粘贴;粘贴时应注意砖缝均匀、水平、垂直
面砖阳角采用压砖粘贴法,以保证阳角顺直
窗台、线条、女儿墙压顶等需要做鹰嘴的部位,应满足排水要求
纸皮砖在贴砖完成24小时可用水淋湿后,将表面纸皮揭掉
劈开砖表面油纸应在清洗完成后揭掉
7、养护贴砖完成12小时后,应浇水养护3天
8、勾缝粘贴完成24小时后,即可采用专用勾缝剂勾缝,可采用橡胶灰刀抹缝或采用胶枪喂缝方法,必须保证所勾的缝密实、饱满
勾缝完成后,先将用工具将灰缝压一遍,再用湿棉纱将多余的勾缝剂擦掉
勾缝剂初凝后,用湿布将砖面擦干净,但不能用水冲
勾缝完成后,12小时内进行浇水养护2天
9、清洗采用10%草酸溶液清洗,将表面残留勾缝剂洗掉后,用清水冲洗干净

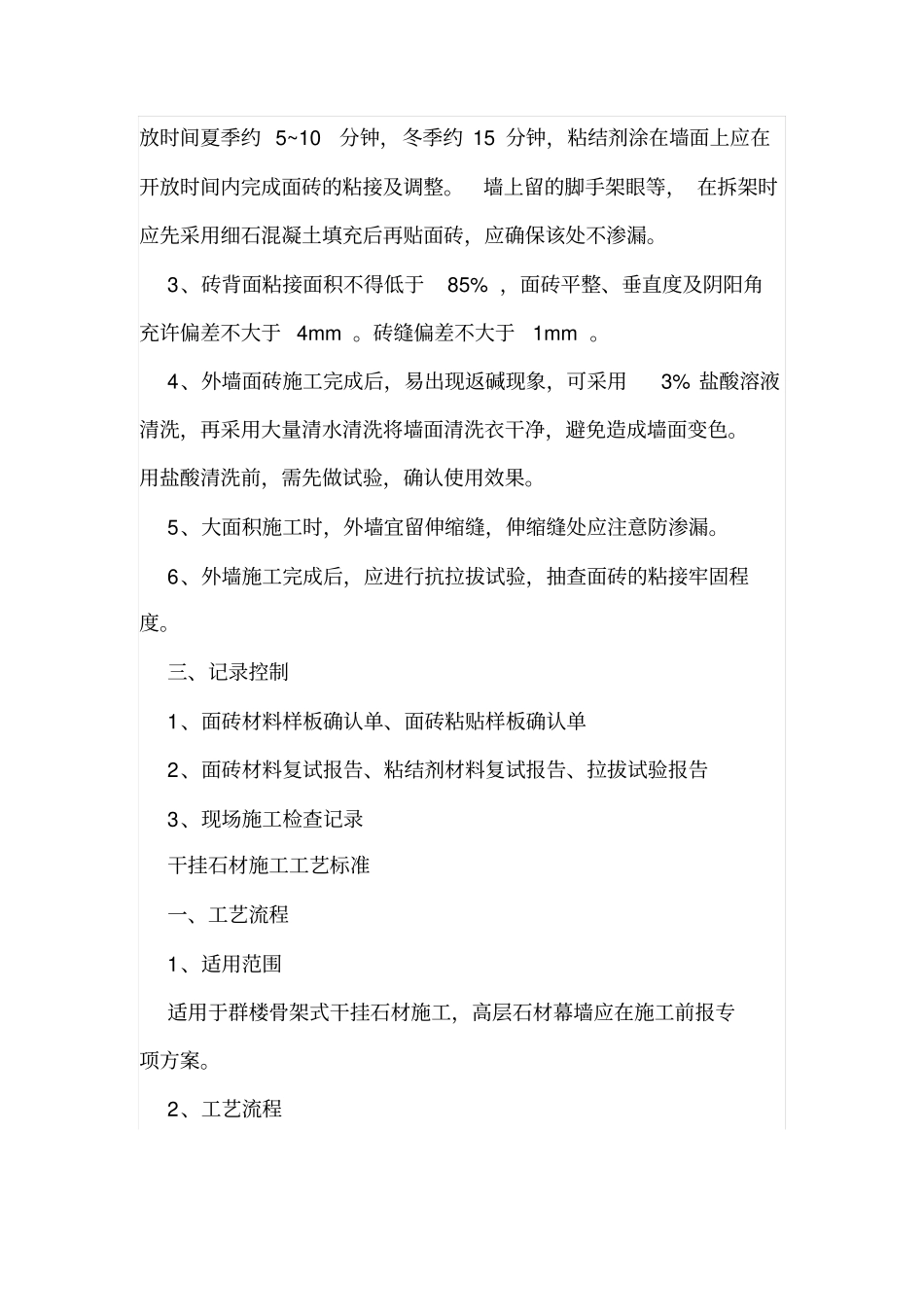

二、控制标准及注意事项1、施工前应对所采用的材料进行试验,包括粘接材料强度、安定性试验,面砖吸水率试验等
并进行相应的外观检
