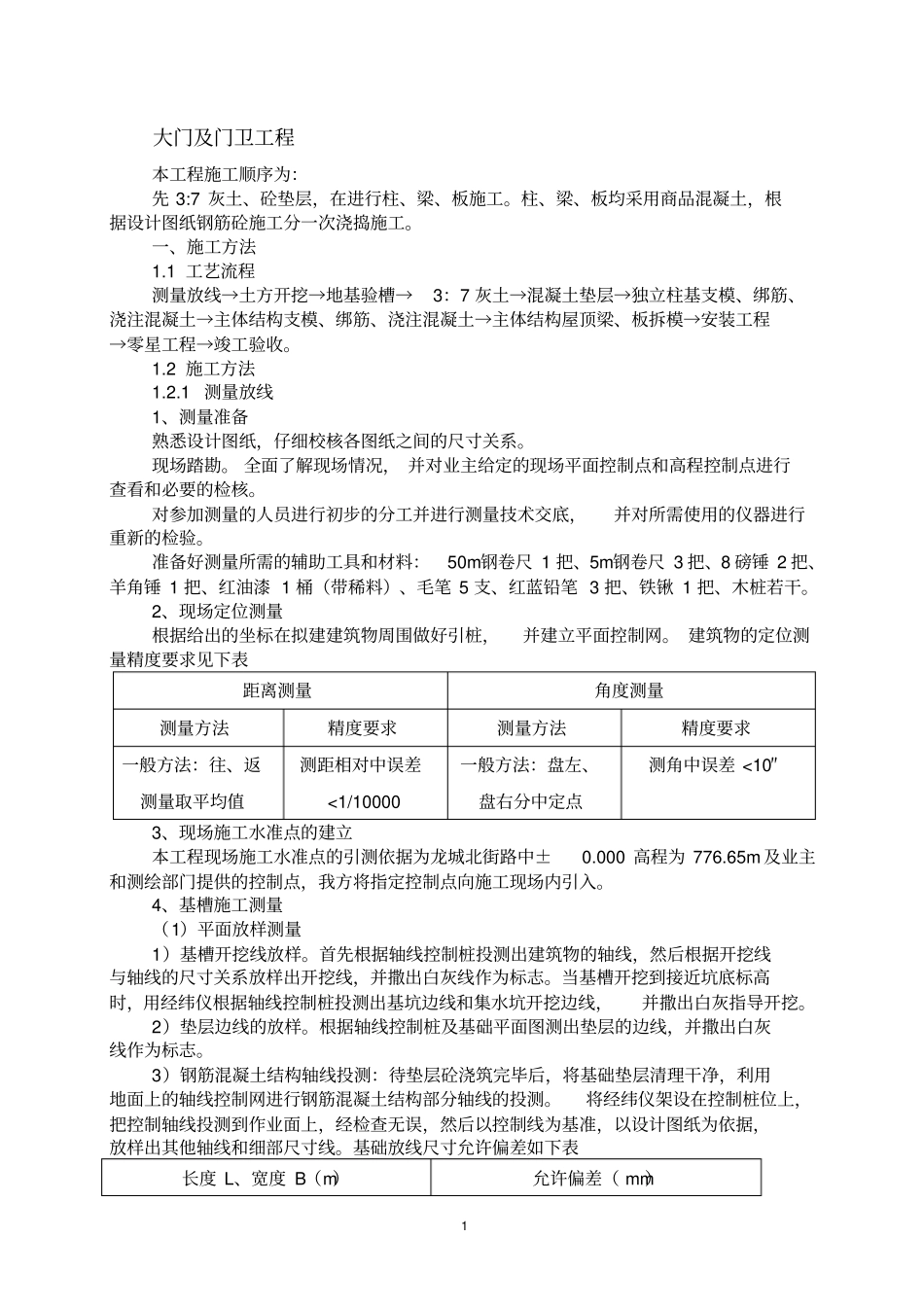

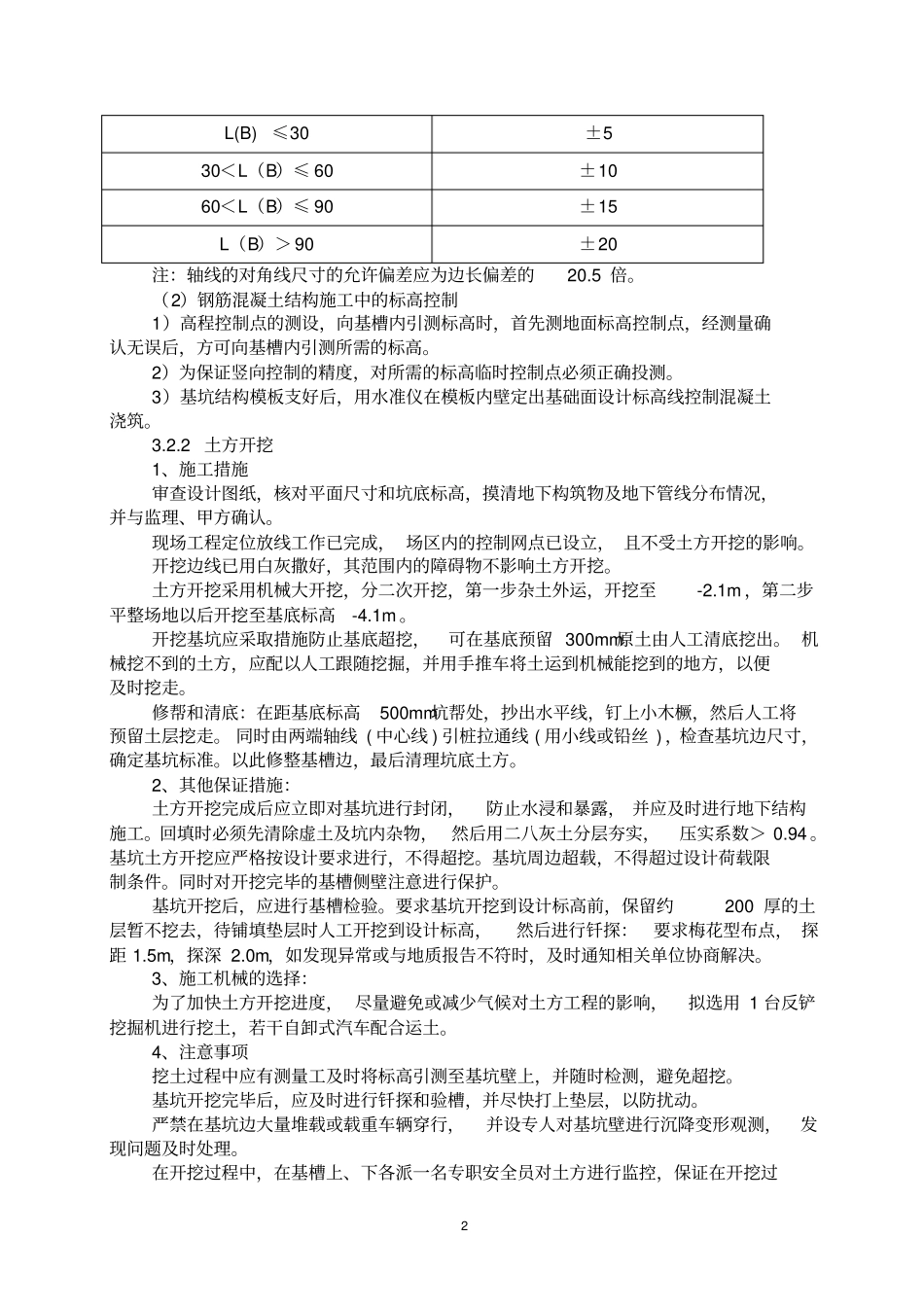

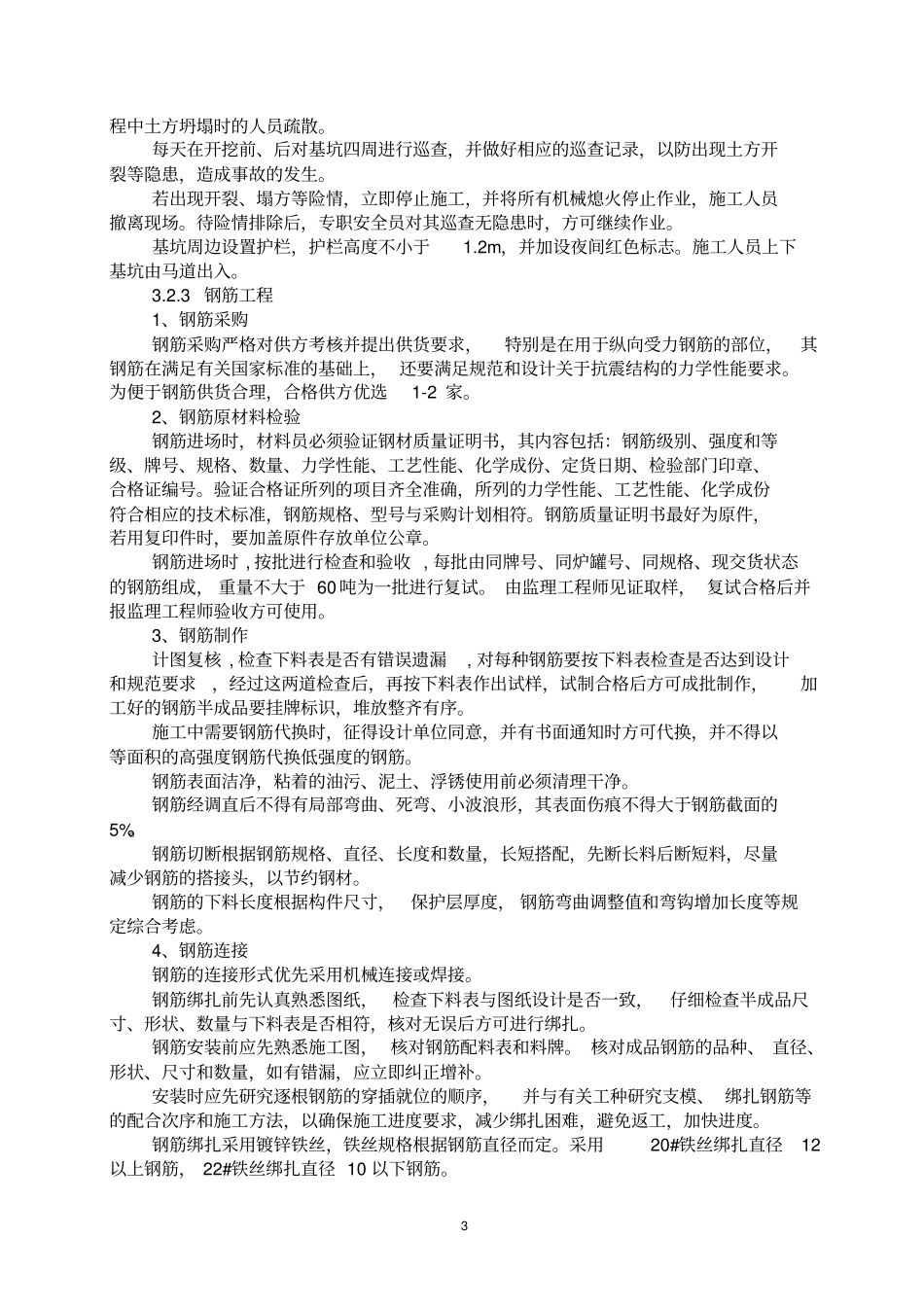

1大门及门卫工程本工程施工顺序为:先3:7灰土、砼垫层,在进行柱、梁、板施工
柱、梁、板均采用商品混凝土,根据设计图纸钢筋砼施工分一次浇捣施工
一、施工方法1
1工艺流程测量放线→土方开挖→地基验槽→3:7灰土→混凝土垫层→独立柱基支模、绑筋、浇注混凝土→主体结构支模、绑筋、浇注混凝土→主体结构屋顶梁、板拆模→安装工程→零星工程→竣工验收
2施工方法1
1测量放线1、测量准备熟悉设计图纸,仔细校核各图纸之间的尺寸关系
全面了解现场情况,并对业主给定的现场平面控制点和高程控制点进行查看和必要的检核
对参加测量的人员进行初步的分工并进行测量技术交底,并对所需使用的仪器进行重新的检验
准备好测量所需的辅助工具和材料:50m钢卷尺1把、5m钢卷尺3把、8磅锤2把、羊角锤1把、红油漆1桶(带稀料)、毛笔5支、红蓝铅笔3把、铁锹1把、木桩若干
2、现场定位测量根据给出的坐标在拟建建筑物周围做好引桩,并建立平面控制网
建筑物的定位测量精度要求见下表距离测量角度测量测量方法精度要求测量方法精度要求一般方法:往、返测量取平均值测距相对中误差
