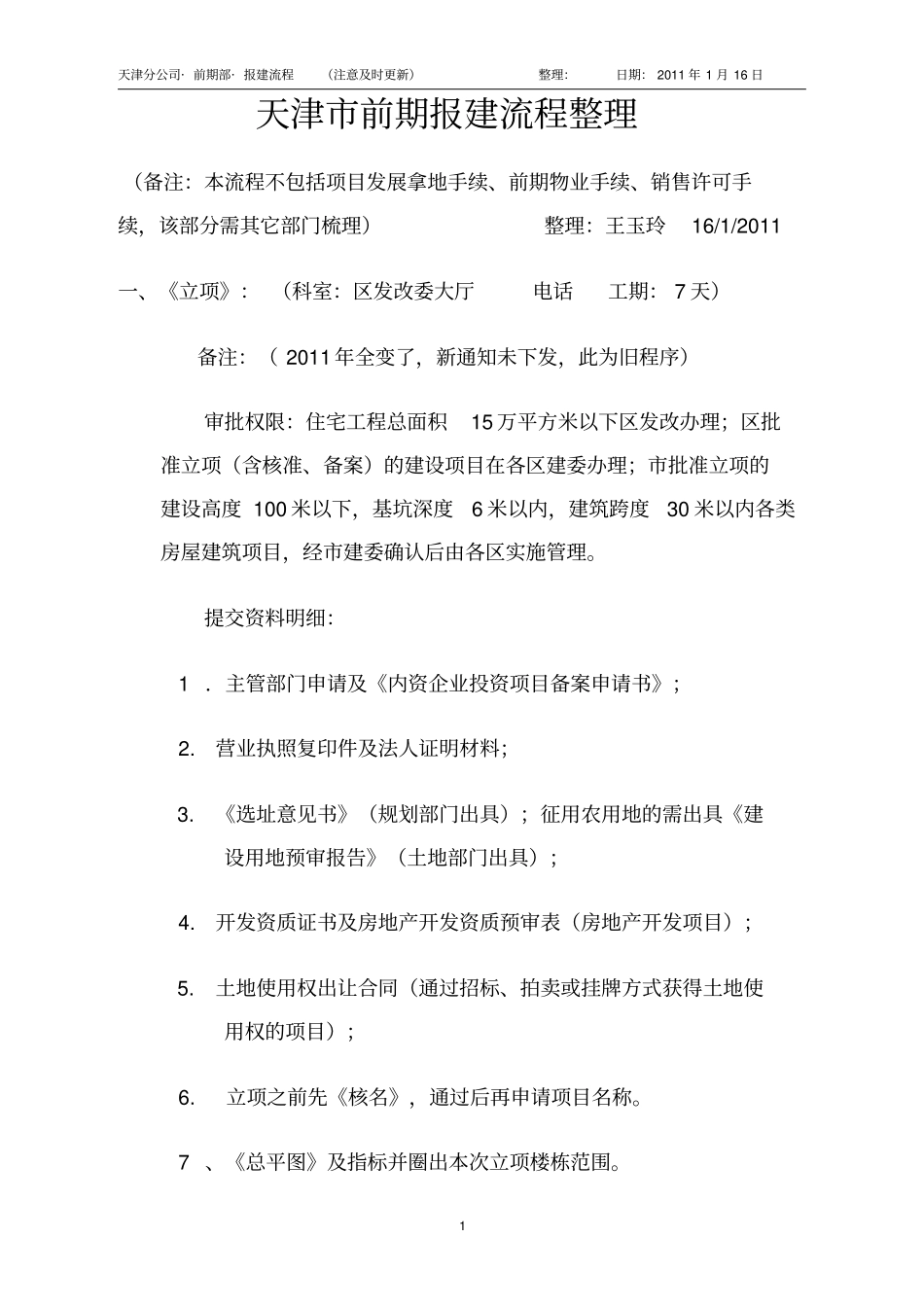

天津分公司·前期部·报建流程(注意及时更新)整理:日期:2011年1月16日1天津市前期报建流程整理(备注:本流程不包括项目发展拿地手续、前期物业手续、销售许可手续,该部分需其它部门梳理)整理:王玉玲16/1/2011一、《立项》:(科室:区发改委大厅电话工期:7天)备注:(2011年全变了,新通知未下发,此为旧程序)审批权限:住宅工程总面积15万平方米以下区发改办理;区批准立项(含核准、备案)的建设项目在各区建委办理;市批准立项的建设高度100米以下,基坑深度6米以内,建筑跨度30米以内各类房屋建筑项目,经市建委确认后由各区实施管理
提交资料明细:1.主管部门申请及《内资企业投资项目备案申请书》;2
营业执照复印件及法人证明材料;3
《选址意见书》(规划部门出具);征用农用地的需出具《建设用地预审报告》(土地部门出具);4
开发资质证书及房地产开发资质预审表(房地产开发项目);5
土地使用权出让合同(通过招标、拍卖或挂牌方式获得土地使用权的项目);6
立项之前先《核名》,通过后再申请项目名称
7、《总平图》及指标并圈出本次立项楼栋范围

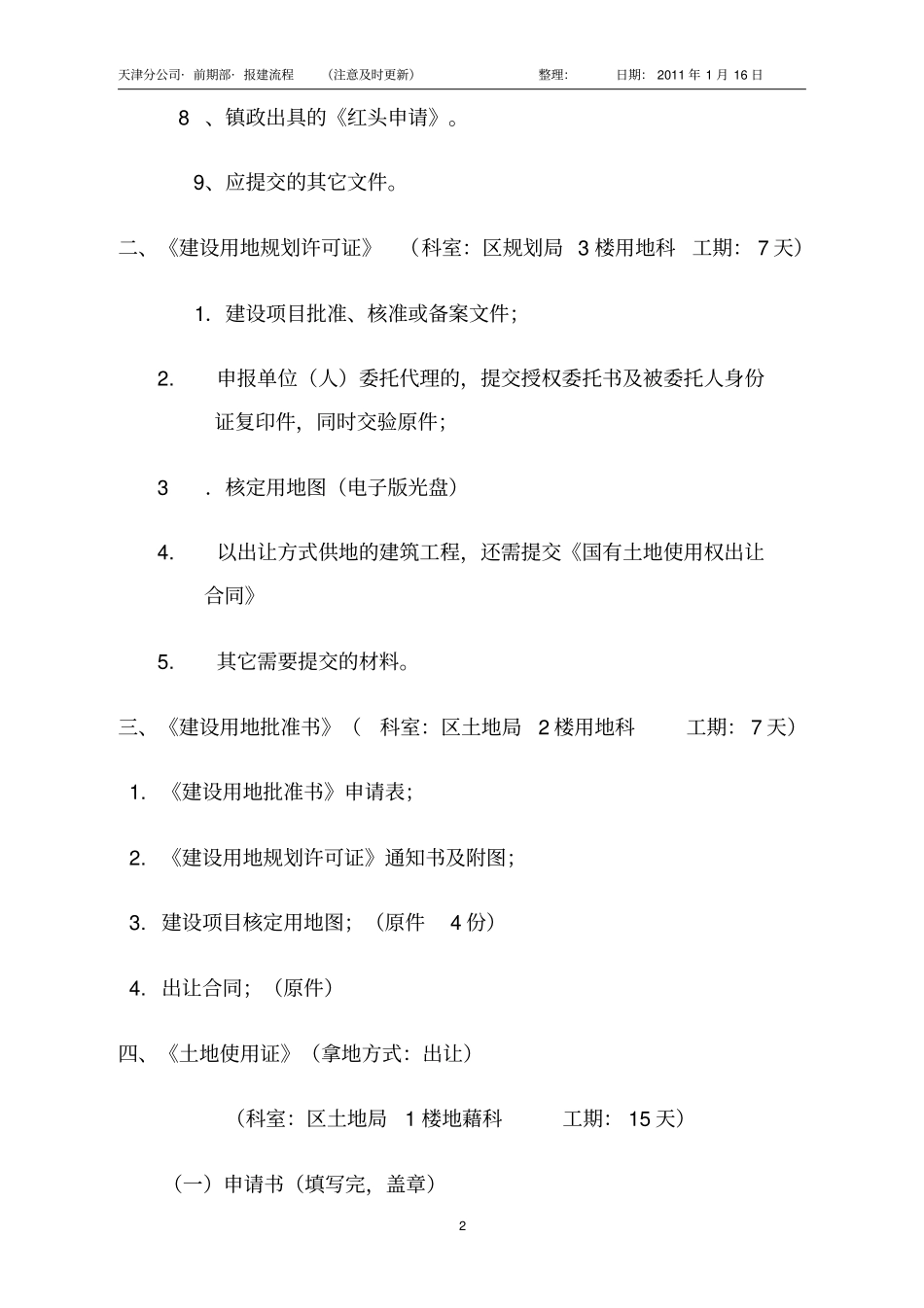

天津分公司·前期部·报建流程(注意及时更新)整理:日期:2011年1月16日28、镇政出具的《红头申请》
9、应提交的其它文件
二、《建设用地规划许可证》(科室:区规划局3楼用地科工期:7天)1.建设项目批准、核准或备案文件;2
申报单位(人)委托代理的,提交授权委托书及被委托人身份证复印件,同时交验原件;3.核定用地图(电子版光盘)4
以出让方式供地的建筑工程,还需提交《国有土地使用权出让合同》5
其它需要提交的材料
三、《建设用地批准书》(科室:区土地局2楼用地科工期:7天)1
《建设用地批准书》申请表;2
《建设用地规划许可证》通知书及附图;3
建设项目核定用地图;(原件4份)4

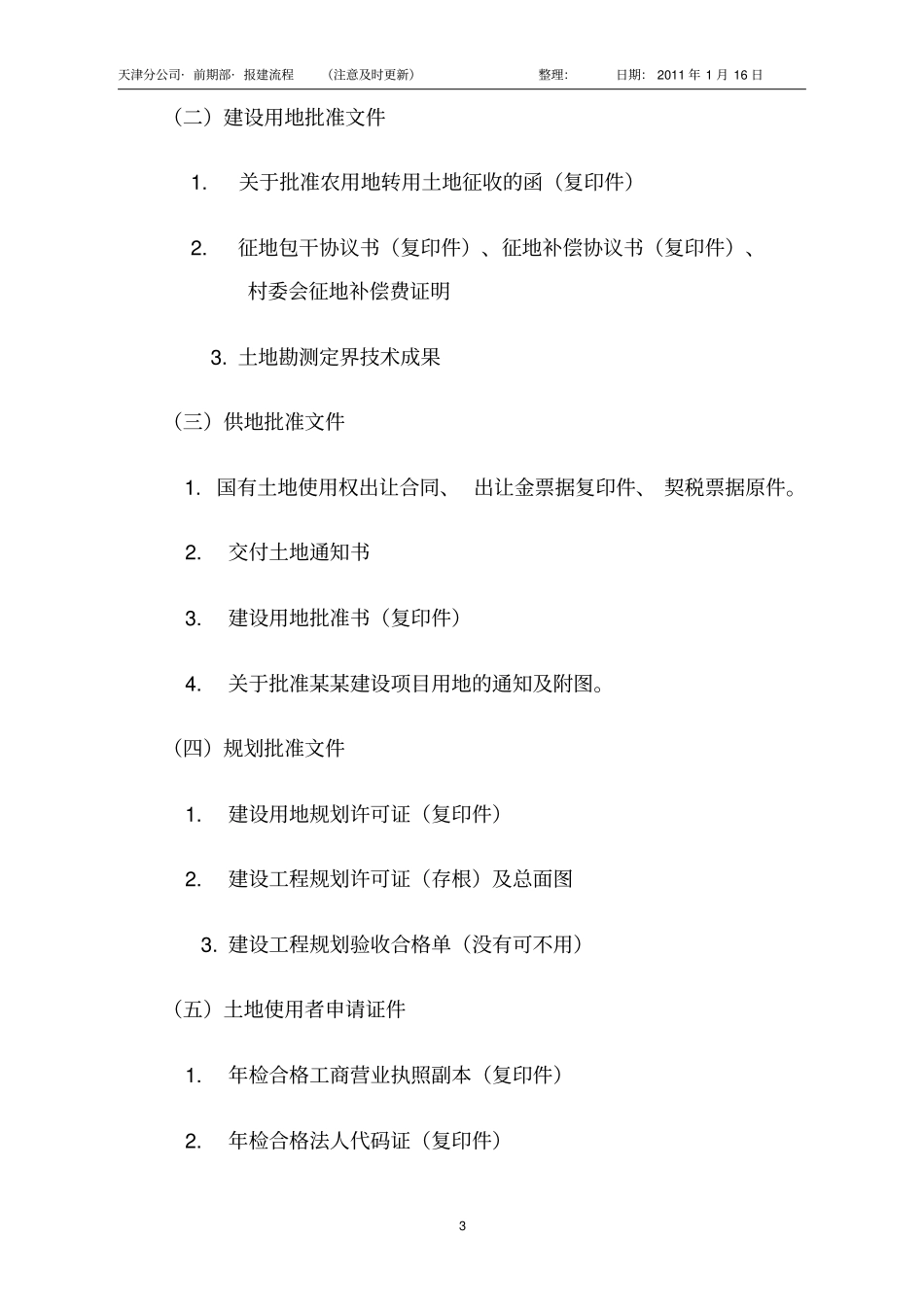

出让合同;(原件)四、《土地使用证》(拿地方式:出让)
