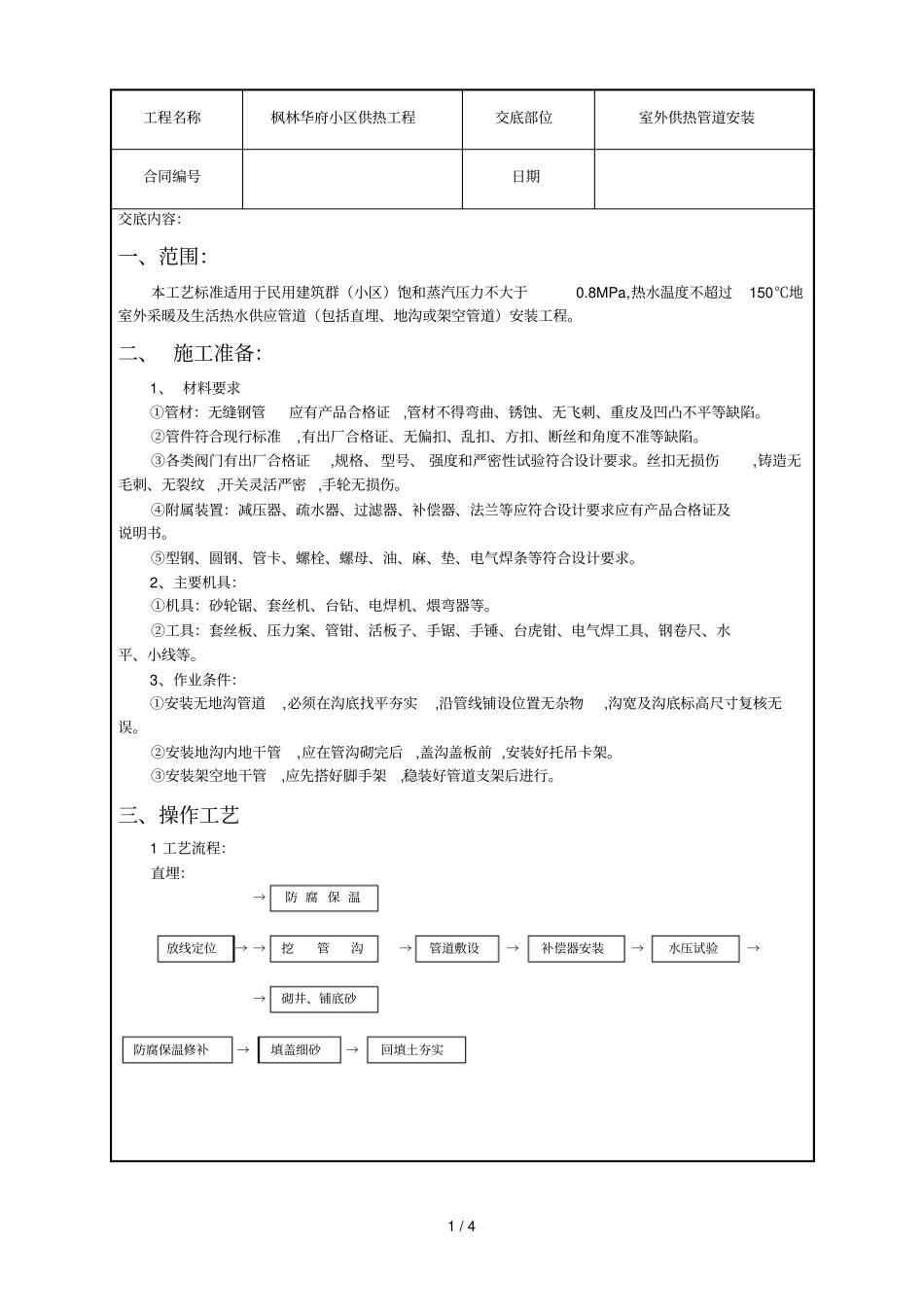

1/4工程名称枫林华府小区供热工程交底部位室外供热管道安装合同编号日期交底内容:一、范围:本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0
8MPa,热水温度不超过150℃地室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程
二、施工准备:1、材料要求①管材:无缝钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
②管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
③各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
④附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书
⑤型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2、主要机具:①机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
②工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等
3、作业条件:①安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
②安装地沟内地干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架
③安装架空地干管,应先搭好脚手架,稳装好管道支架后进行

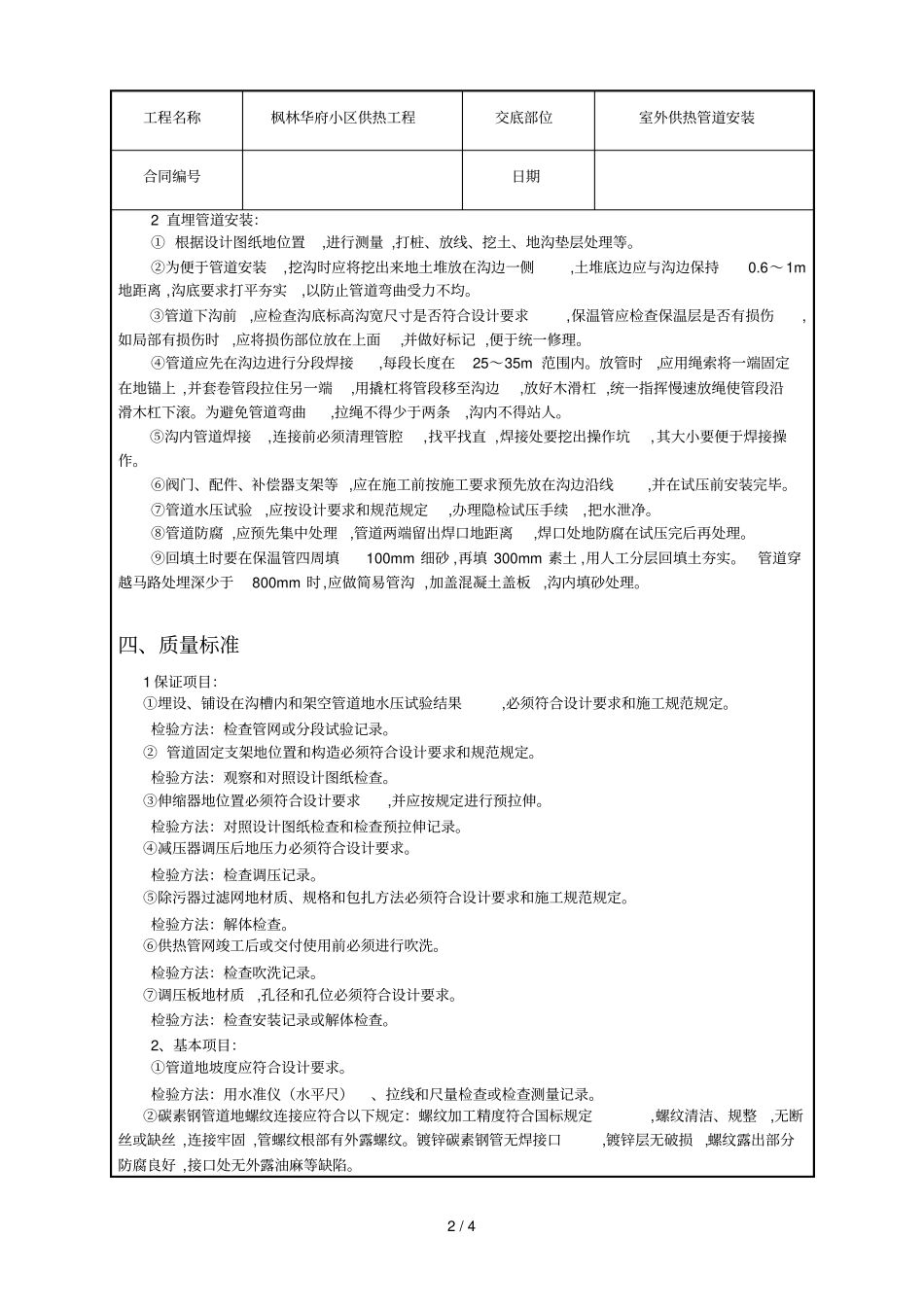

三、操作工艺1工艺流程:直埋:→防腐保温放线定位→→挖管沟→管道敷设→补偿器安装→水压试验→→砌井、铺底砂防腐保温修补→填盖细砂→回填土夯实2/4工程名称枫林华府小区供热工程交底部位室外供热管道安装合同编号日期2直埋管道安装:①根据设计图纸地位置,进行测量,打桩、放线、挖土、地沟垫层处理等
②为便于管道安装,挖沟时应将挖出来地土堆放在沟边一侧,土堆底边应与沟边保持0
6~1m地距离,沟底要求打平夯实,以防止管道弯曲受力不均
③管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局
