长城石岩1号厂房空调调试方案一、调试说明♦本调试方案仅适用于长城石岩1号厂房空调调试工作
♦本调试方案根据本项目的通风空调系统结构和现场条件而制定
♦本调试方案依据文件:合同文件、深化设计图纸、业主现场修改指令、国家施工及验收规范等
♦本调试方案根据现场情况在实际调试过程中会有所修正
♦本调试方案所用的仪表均应经市计量监测所检验合格的仪表,均在有限期内使用
♦调试中,有关的配合电工为持证电工,并按规程进行所有操作

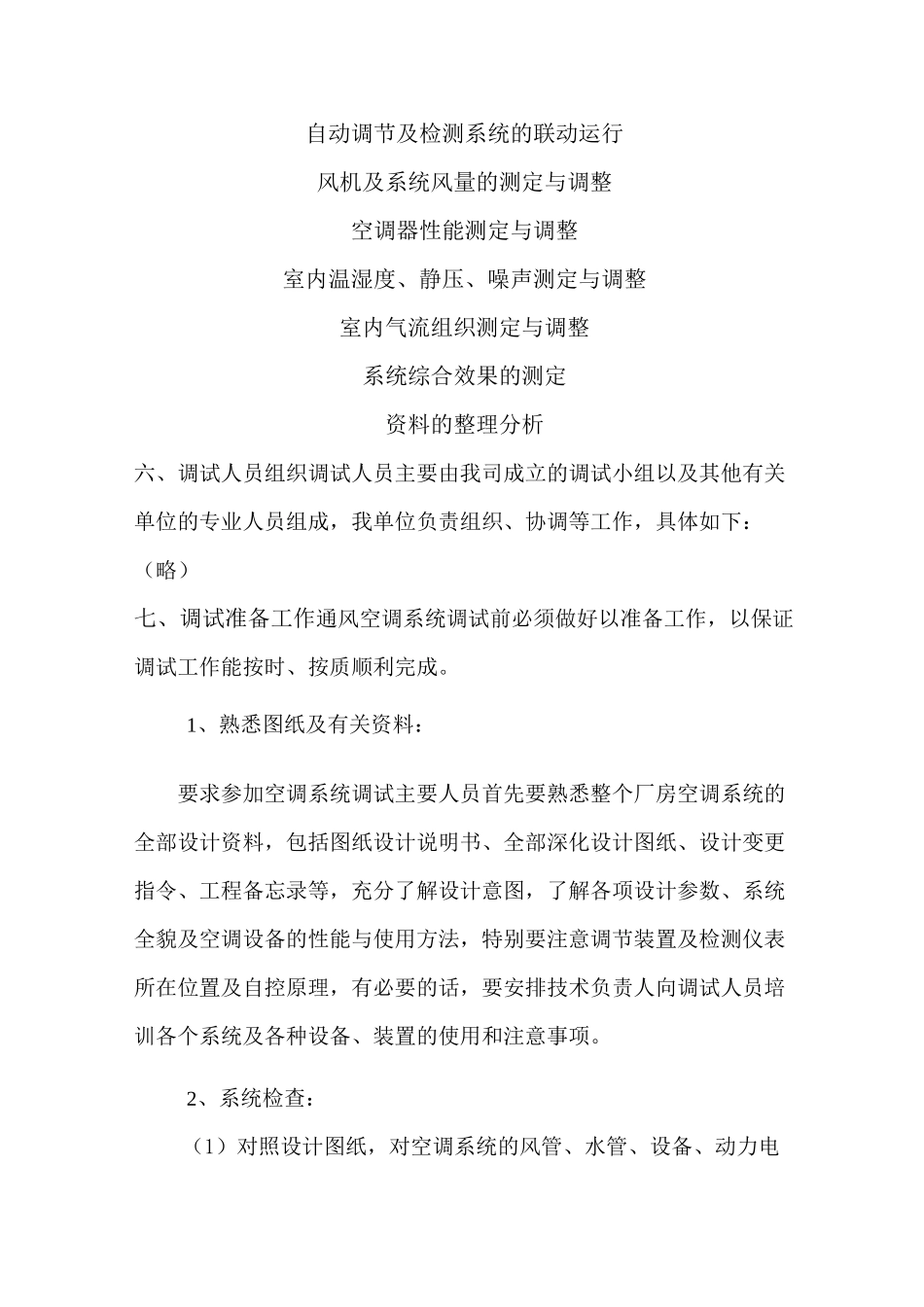

二、工程概况(略)三、空调调试目标参数根据下表业主方提供的设计参数,我们对有关的设备进行试运转、调试,以满足业主使用功能要求:四、空调系统设备分布(略)五、空调系统调试程序准备工作通风空调电气设备及其主回路的检查和测试空调系统的清扫空调设备及附属设备的试运转冷冻(却)水系统试运转自动调节与检测系统的线路检查调节器检测仪表的性能检验自动调节及检测系统的联动运行风机及系统风量的测定与调整空调器性能测定与调整室内温湿度、静压、噪声测定与调整室内气流组织测定与调整系统综合效果的测定资料的整理分析六、调试人员组织调试人员主要由我司成立的调试小组以及其他有关单位的专业人员组成,我单位负责组织、协调等工作,具体如下:(略)七、调试准备工作通风空调系统调试前必须做好以准备工作,以保证调试工作能按时、按质顺利完成
1、熟悉图纸及有关资料:要求参加空调系统调试主要人员首先要熟悉整个厂房空调系统的全部设计资料,包括图纸设计说明书、全部深化设计图纸、设计变更指令、工程备忘录等,充分了解设计意图,了解各项设计参数、系统全貌及空调设备的性能与使用方法,特别要注意调节装置及检测仪表所在位置及自控原理,有必要的话,要安排技术负责人向调试人员培训各个系统及各种设备、装置的使用和注意事项

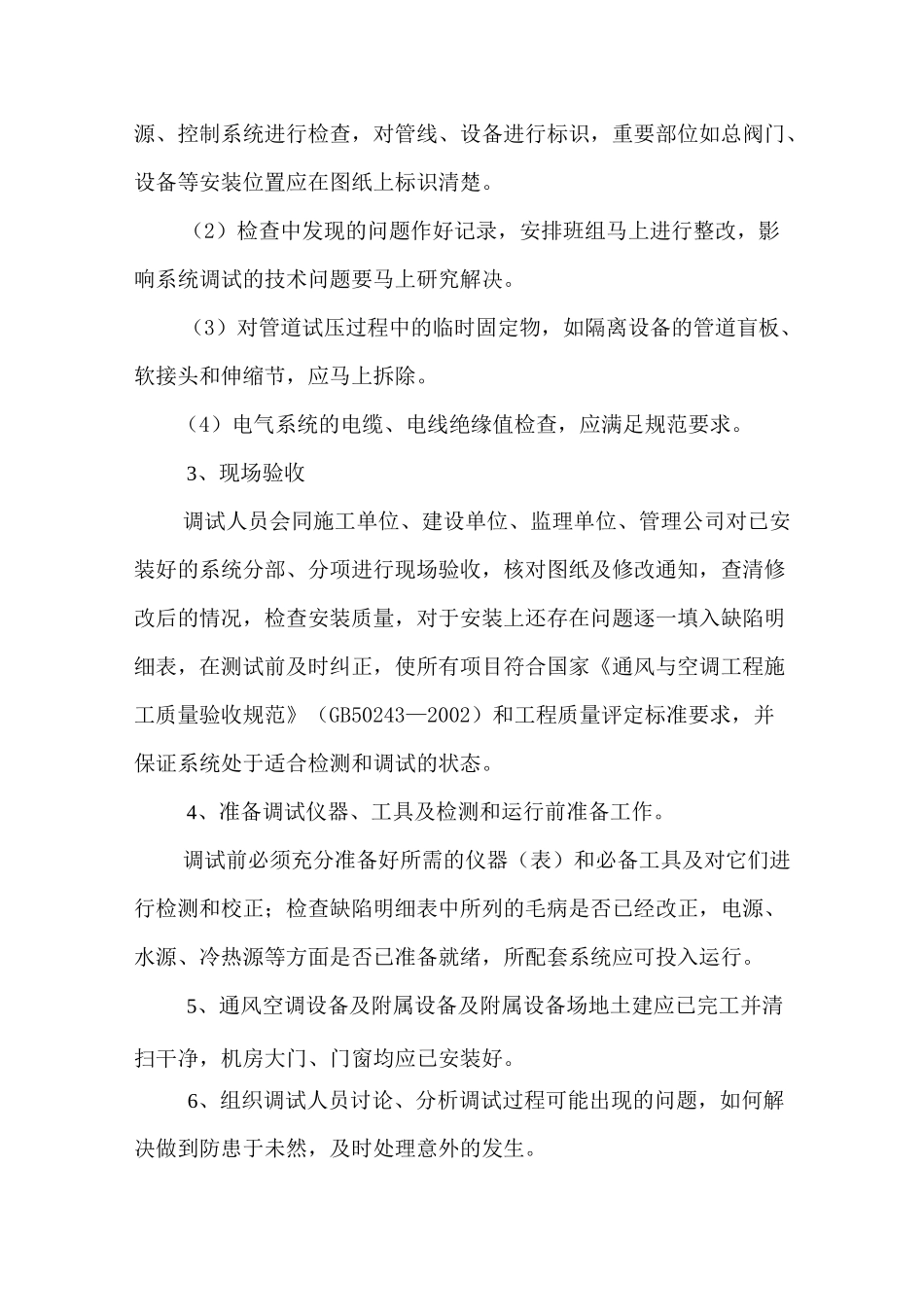

2、系统检查:(1)对照设计图纸,对空调系统的风管、水管、设备、动力电源、控制系统进行检查,对管线、设备进行标识
