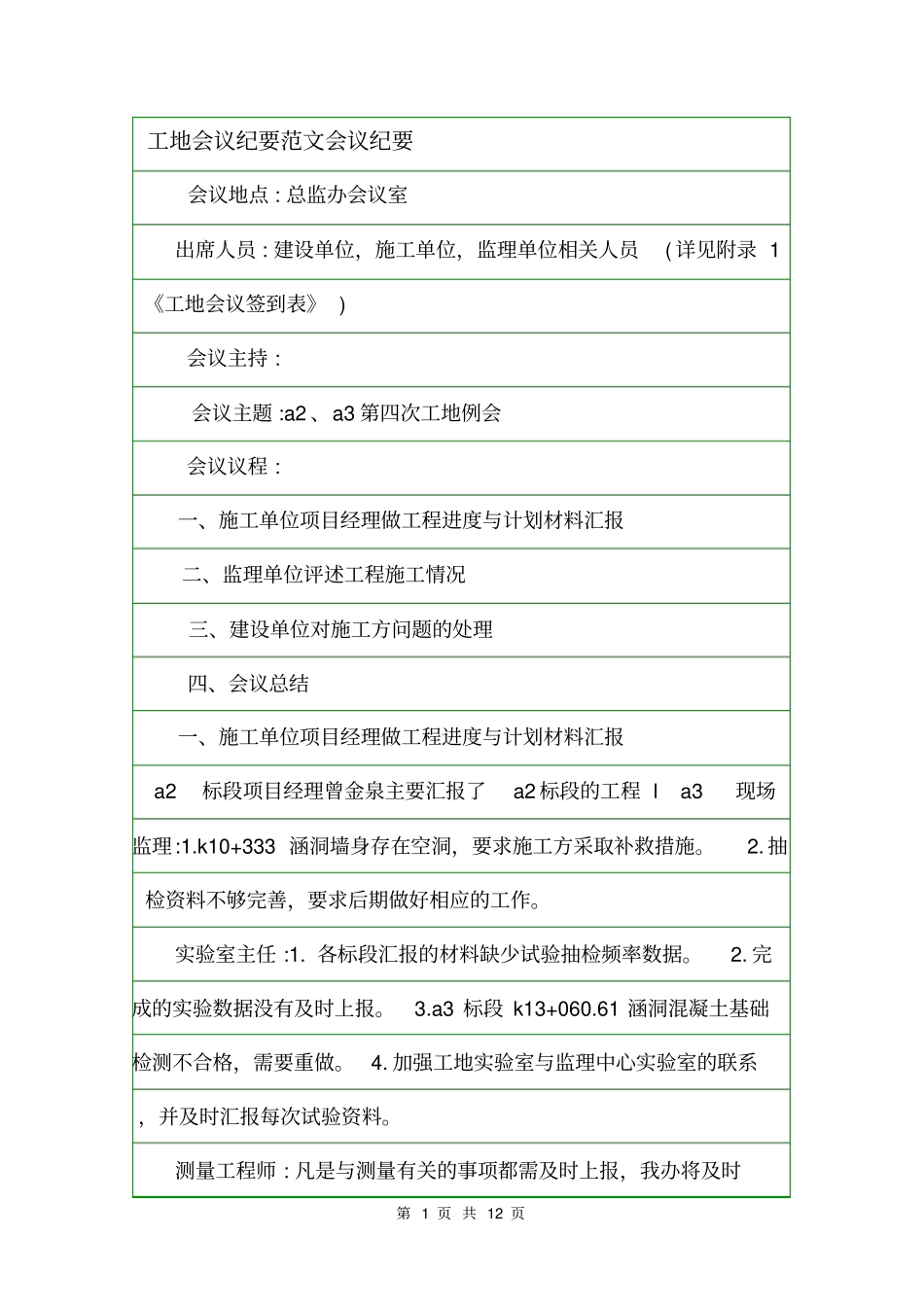

第1页共12页工地会议纪要范文会议纪要会议地点:总监办会议室出席人员:建设单位,施工单位,监理单位相关人员(详见附录1《工地会议签到表》)会议主持:会议主题:a2、a3第四次工地例会会议议程:一、施工单位项目经理做工程进度与计划材料汇报二、监理单位评述工程施工情况三、建设单位对施工方问题的处理四、会议总结一、施工单位项目经理做工程进度与计划材料汇报a2标段项目经理曾金泉主要汇报了a2标段的工程la3现场监理:1

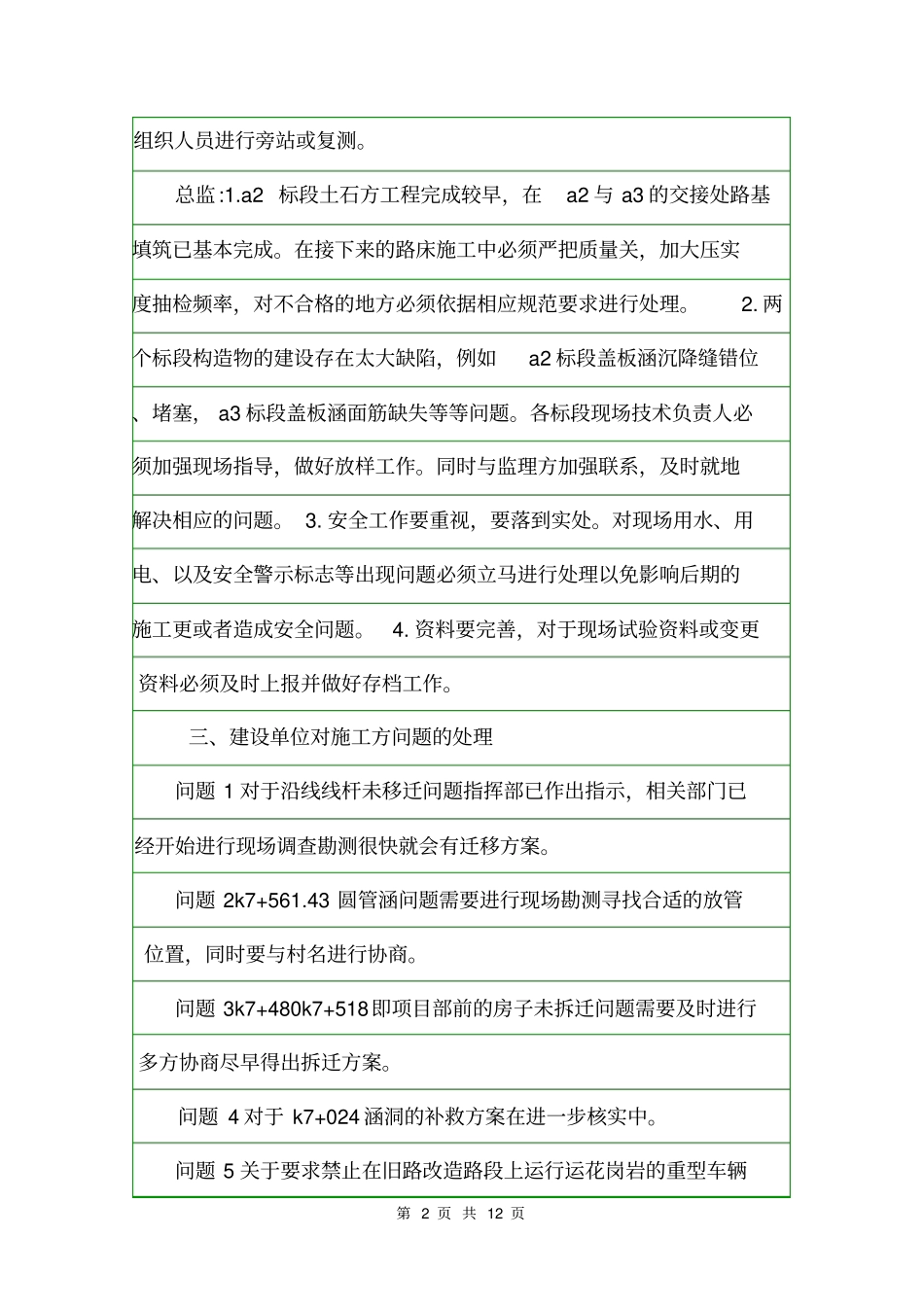

k10+333涵洞墙身存在空洞,要求施工方采取补救措施
抽检资料不够完善,要求后期做好相应的工作
实验室主任:1
各标段汇报的材料缺少试验抽检频率数据
完成的实验数据没有及时上报
a3标段k13+060
61涵洞混凝土基础检测不合格,需要重做
加强工地实验室与监理中心实验室的联系,并及时汇报每次试验资料
测量工程师:凡是与测量有关的事项都需及时上报,我办将及时第2页共12页组织人员进行旁站或复测
a2标段土石方工程完成较早,在a2与a3的交接处路基填筑已基本完成
在接下来的路床施工中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理
两个标段构造物的建设存在太大缺陷,例如a2标段盖板涵沉降缝错位、堵塞,a3标段盖板涵面筋缺失等等问题
各标段现场技术负责人必须加强现场指导,做好放样工作
同时与监理方加强联系,及时就地解决相应的问题
安全工作要重视,要落到实处
对现场用水、用电、以及安全警示标志等出现问题必须立马进行处理以免影响后期的施工更或者造成安全问题
资料要完善,对于现场试验资料或变更资料必须及时上报并做好存档工作

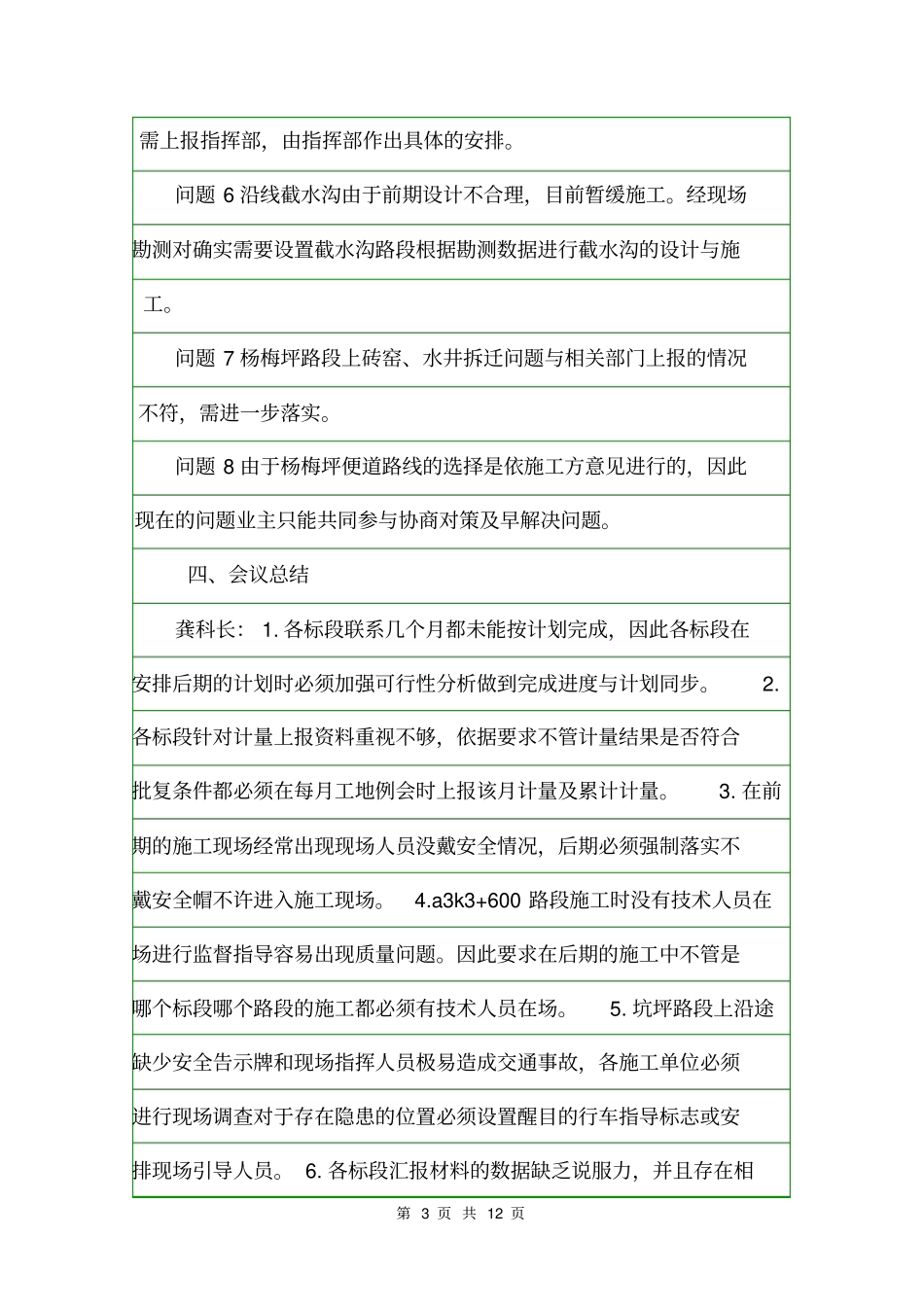

三、建设单位对施工方问题的处理问题1对于沿线线杆未移迁问题指挥部已作出指示,相关部门已经开始进行现场调查勘测很快就会有迁移方案
问题2k7+561
43圆管涵问题需要进行现场勘测寻找合适
