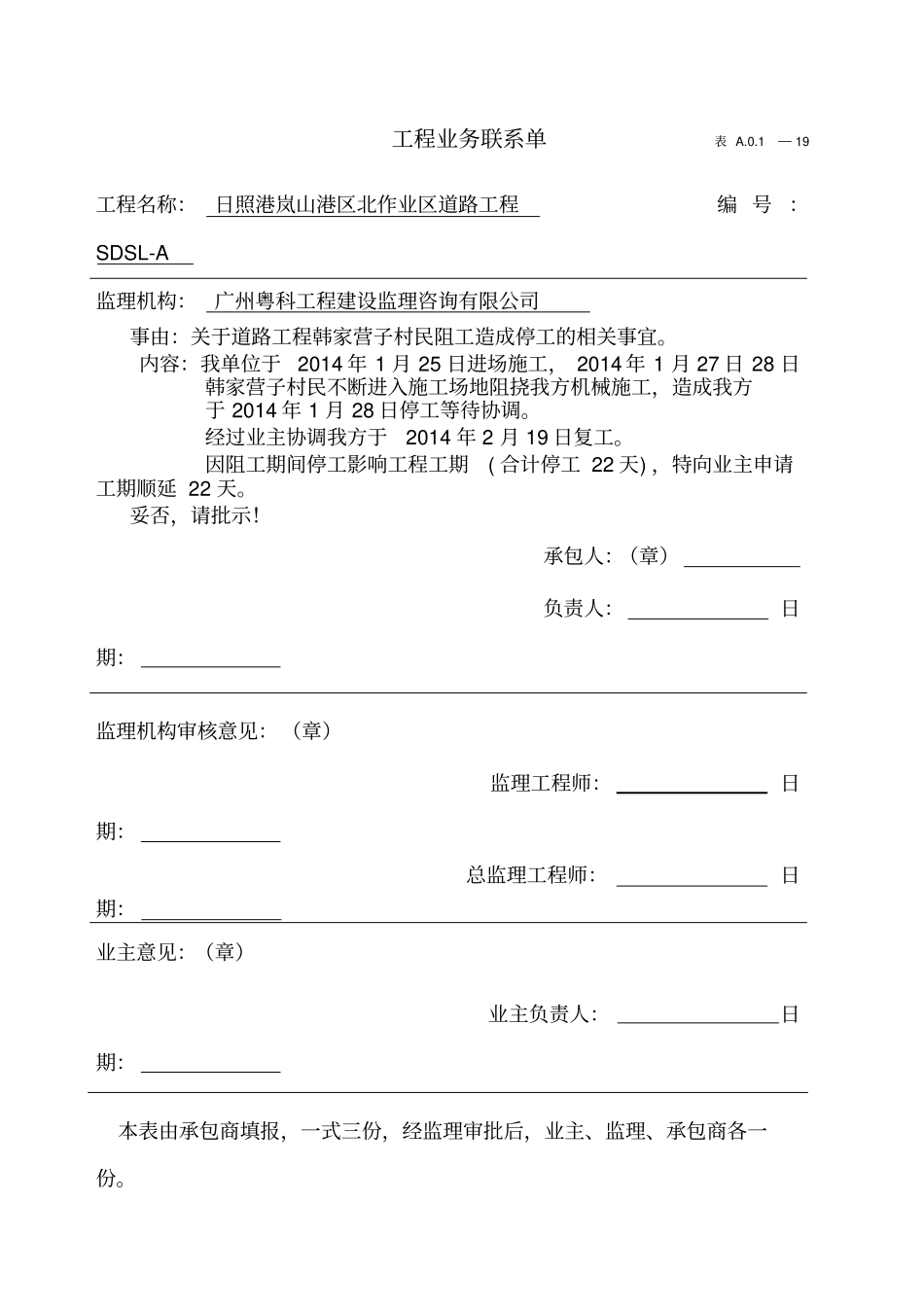

工程业务联系单表A.0.1-19工程名称:日照港岚山港区北作业区道路工程编号:SDSL-A监理机构:广州粤科工程建设监理咨询有限公司事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。内容:我单位于2014年1月25日进场施工,2014年1月27日28日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方于2014年1月28日停工等待协调。经过业主协调我方于2014年2月19日复工。因阻工期间停工影响工程工期(合计停工22天),特向业主申请工期顺延22天。妥否,请批示!承包人:(章)负责人:日期:监理机构审核意见:(章)监理工程师:日期:总监理工程师:日期:业主意见:(章)业主负责人:日期:本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。工程业务联系单表A.0.1-19工程名称:日照港岚山港区北作业区道路工程编号:SDSL-B监理机构:广州粤科工程建设监理咨询有限公司事由:关于道路工程道路走向设计变更造成停工的相关事宜。内容:我单位施工至2014年2月23日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。业主于2014年9月10日通知我单位变更方案确定可进场施工,我单位于2014年9月11日进场复工。因道路走向发生设计变更,我单位于2014年2月24日至2014年9月11日停工,等待变更后的方案,造成停工,影响工程工期(合计停工199天)特向业主申请工期顺延199天。妥否,请批示!承包人:(章)负责人:日期:监理机构审核意见:(章)监理工程师:日期:总监理工程师:日期:业主意见:(章)业主负责人:日期:本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。工程业务联系单表A.0.1-19工程名称:日照港岚山港区北作业区道路工程编号:SDSL-C监理机构:广州粤科工程建设监理咨询有限公司事由:关于道路工程大村养殖区村民阻工造成停工的相关事宜。内容:我单位进行路基强夯施工过程中,南侧海洋牧场养殖区因鱼类养殖受到影响,不断到我方现场进行阻工,打砸机械等,我方随即报警,派出所要求我方停工,要求业主与养殖区协商,以至我方于2014年9月21日停工。2014年9月21日至2015年1月2日期间我方停工等待业主与养殖区协调。经过业主与养殖区的协调,我方于2015年1月3日复工。因养殖区阻工与协调期间停工影响工程工期(合计停工104天),特向业主申请工期顺延104天。妥否,请批示!承包人:(章)负责人:日期:监理机构审核意见:(章)监理工程师:日期:总监理工程师:日期:业主意见:(章)业主负责人:日期:本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。工程业务联系单表A.0.1-19工程名称:日照港岚山港区北作业区道路工程编号:SDSL-D监理机构:广州粤科工程建设监理咨询有限公司事由:关于道路工程路基水泥稳定碎石施工气温较低造成停工的相关事宜。内容:我单位进行路基水泥稳定碎石施工过程中,天气气温持续较低处于0度左右,不能满足水泥稳定碎石的施工(施工规范要求日平均气温5摄氏度以下不能进行水稳施工),为保证工程质量,业主与监理要求我方停止施工等待气温回升后再进行施工,以至我方与2015年1月16日停工等待。2015年3月31日业主通知我方可进场施工,我方与2015年4月1日复工。因天气低温期间停工影响工程工期(合计停工75天),特向业主申请工期顺延75天。妥否,请批示!承包人:(章)负责人:日期:监理机构审核意见:(章)监理工程师:日期:总监理工程师:日期:业主意见:(章)业主负责人:日期:本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工期顺延联系单

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
