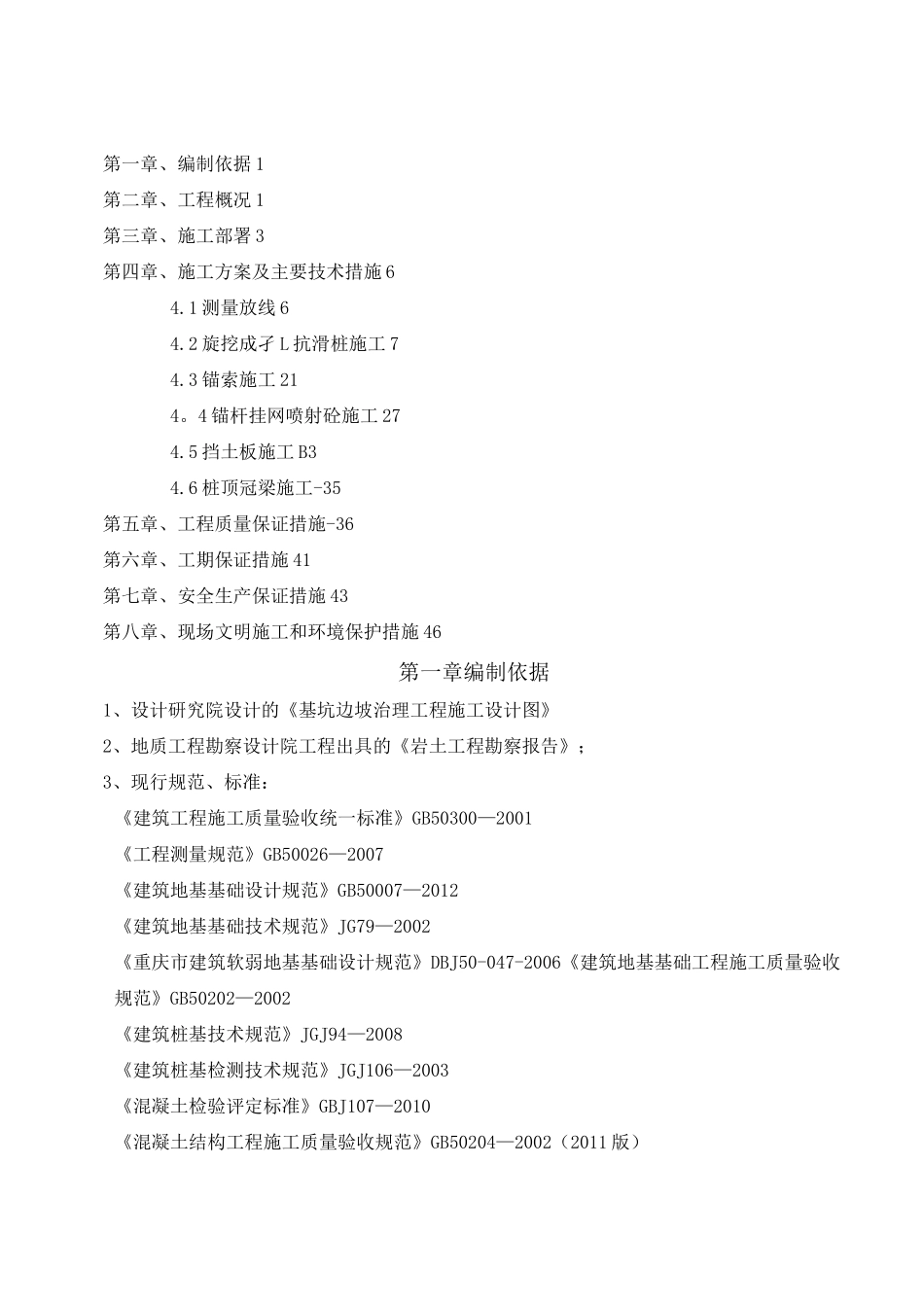

第一章、编制依据1第二章、工程概况1第三章、施工部署3第四章、施工方案及主要技术措施64
1测量放线64
2旋挖成孑L抗滑桩施工74
3锚索施工214
4锚杆挂网喷射砼施工274
5挡土板施工B34
6桩顶冠梁施工-35第五章、工程质量保证措施-36第六章、工期保证措施41第七章、安全生产保证措施43第八章、现场文明施工和环境保护措施46第一章编制依据1、设计研究院设计的《基坑边坡治理工程施工设计图》2、地质工程勘察设计院工程出具的《岩土工程勘察报告》;3、现行规范、标准:《建筑工程施工质量验收统一标准》GB50300—2001《工程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007—2012《建筑地基基础技术规范》JG79—2002《重庆市建筑软弱地基基础设计规范》DBJ50-047-2006《建筑地基基础工程施工质量验收规范》GB50202—2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106—2003《混凝土检验评定标准》GBJ107—2010《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)1《钢筋机械连接通用技术规程》JGJ107—2010《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电安全技术规范》JGJ46—2005第二章工程概况2
1地理位置2

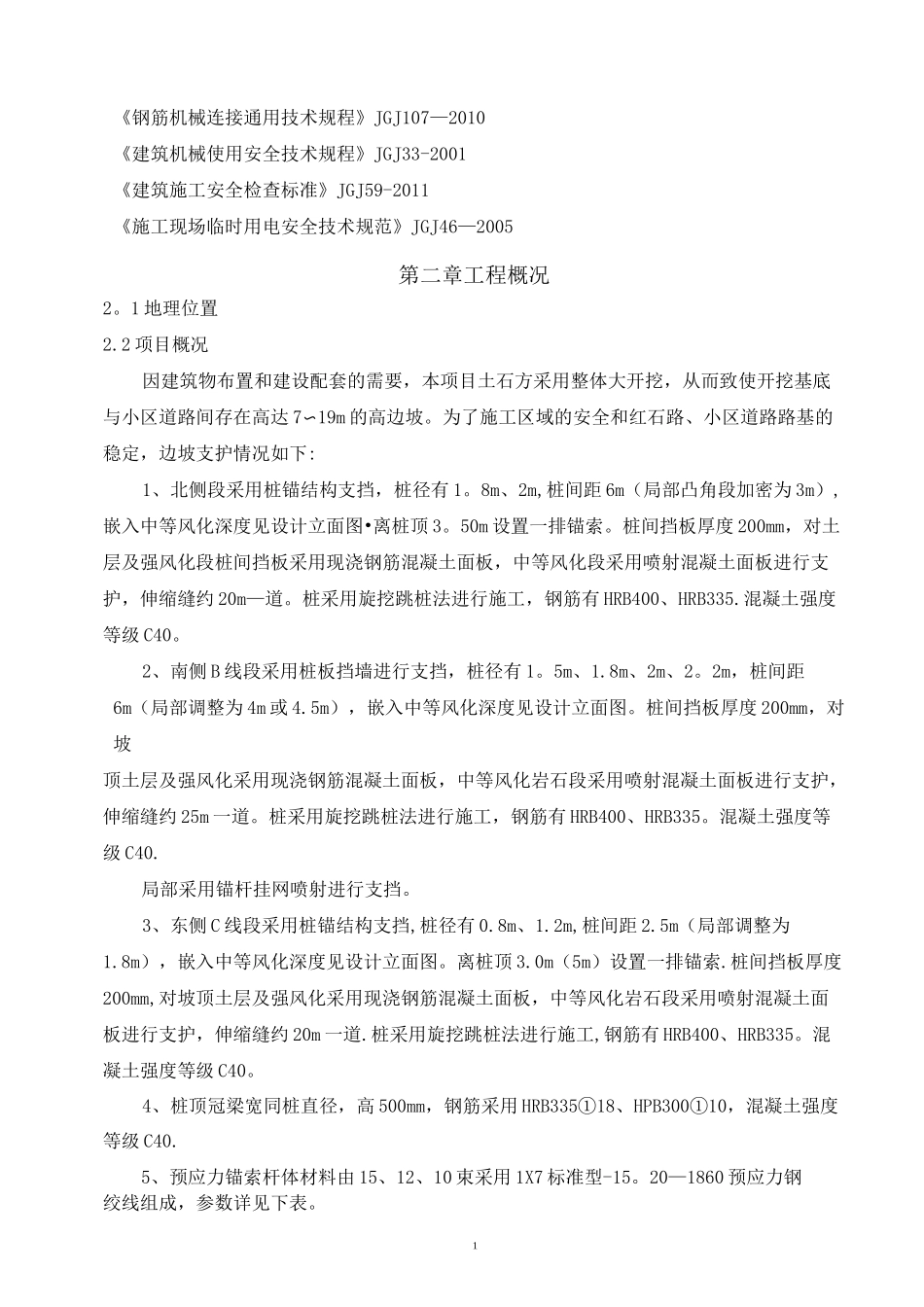

2项目概况因建筑物布置和建设配套的需要,本项目土石方采用整体大开挖,从而致使开挖基底与小区道路间存在高达7〜19m的高边坡
为了施工区域的安全和红石路、小区道路路基的稳定,边坡支护情况如下:1、北侧段采用桩锚结构支挡,桩径有1
8m、2m,桩间距6m(局部凸角段加密为3m),嵌入中等风化深度见设计立面图•离桩顶3
50m设置一排锚索

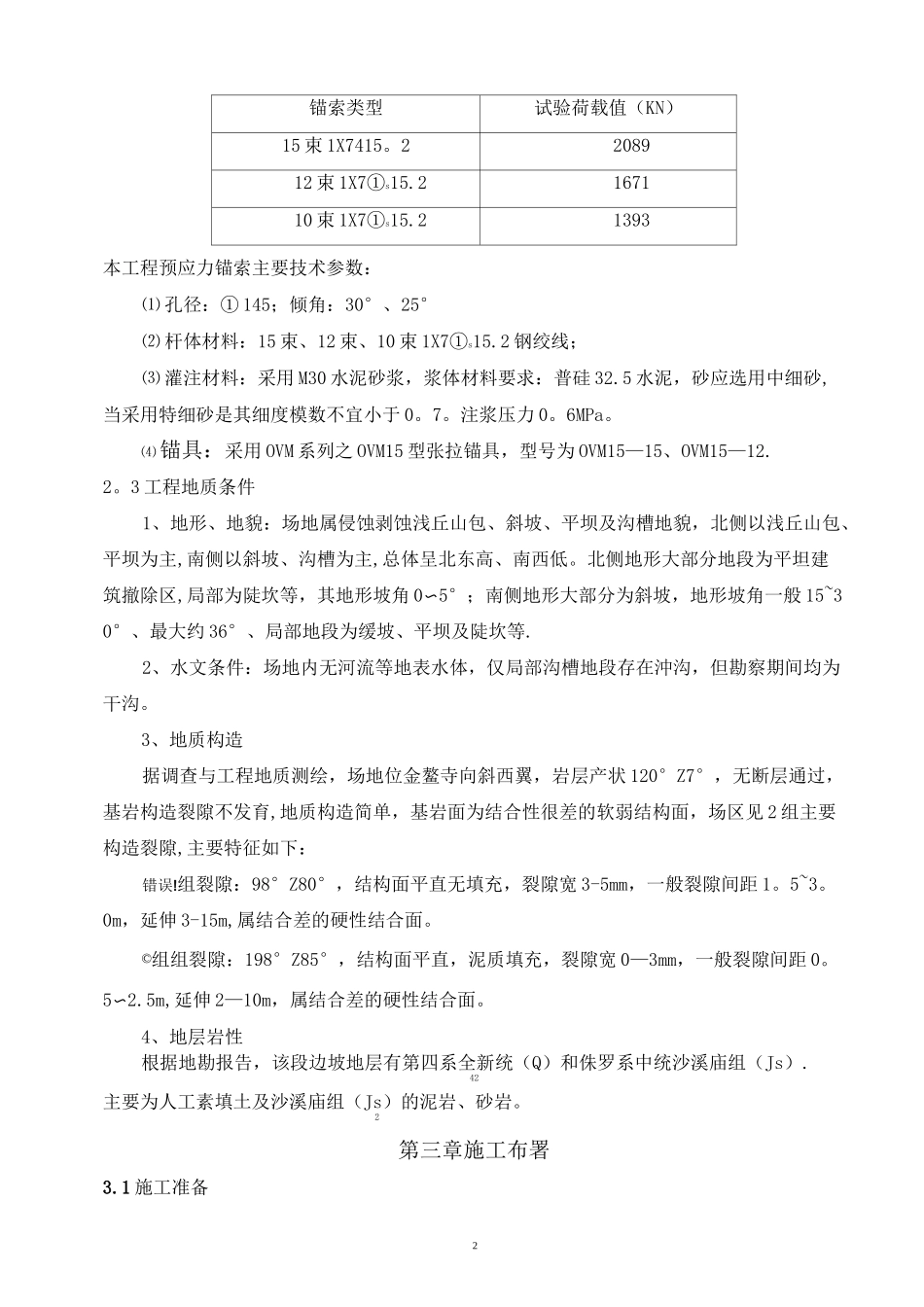

桩间挡板厚度200mm,对土层及强风化段桩间挡板
