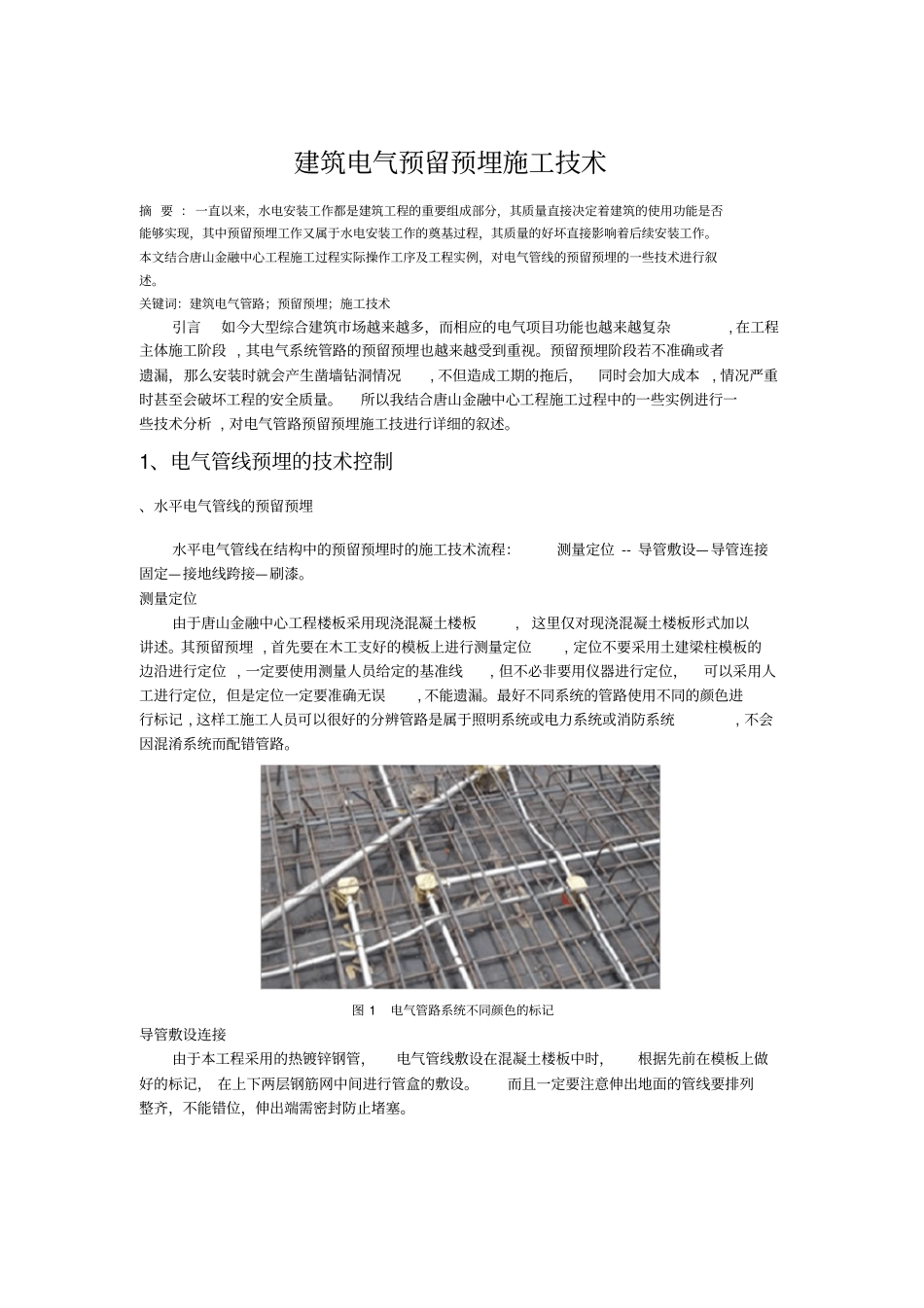

建筑电气预留预埋施工技术摘要:一直以来,水电安装工作都是建筑工程的重要组成部分,其质量直接决定着建筑的使用功能是否能够实现,其中预留预埋工作又属于水电安装工作的奠基过程,其质量的好坏直接影响着后续安装工作
本文结合唐山金融中心工程施工过程实际操作工序及工程实例,对电气管线的预留预埋的一些技术进行叙述
关键词:建筑电气管路;预留预埋;施工技术引言如今大型综合建筑市场越来越多,而相应的电气项目功能也越来越复杂,在工程主体施工阶段,其电气系统管路的预留预埋也越来越受到重视
预留预埋阶段若不准确或者遗漏,那么安装时就会产生凿墙钻洞情况,不但造成工期的拖后,同时会加大成本,情况严重时甚至会破坏工程的安全质量
所以我结合唐山金融中心工程施工过程中的一些实例进行一些技术分析,对电气管路预留预埋施工技进行详细的叙述
1、电气管线预埋的技术控制、水平电气管线的预留预埋水平电气管线在结构中的预留预埋时的施工技术流程:测量定位--导管敷设—导管连接固定—接地线跨接—刷漆
测量定位由于唐山金融中心工程楼板采用现浇混凝土楼板,这里仅对现浇混凝土楼板形式加以讲述
其预留预埋,首先要在木工支好的模板上进行测量定位,定位不要采用土建梁柱模板的边沿进行定位,一定要使用测量人员给定的基准线,但不必非要用仪器进行定位,可以采用人工进行定位,但是定位一定要准确无误,不能遗漏
最好不同系统的管路使用不同的颜色进行标记,这样工施工人员可以很好的分辨管路是属于照明系统或电力系统或消防系统,不会因混淆系统而配错管路

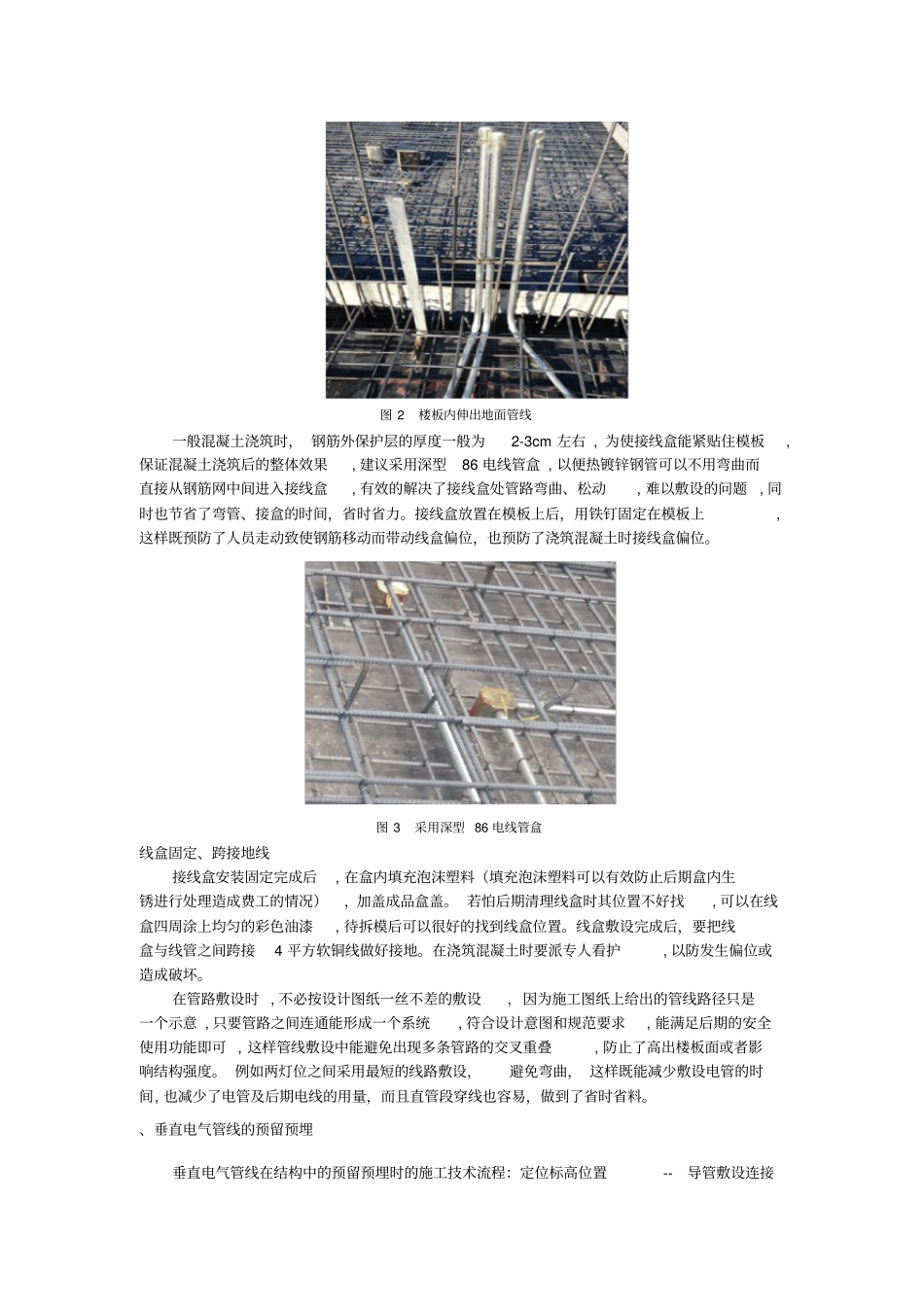

图1电气管路系统不同颜色的标记导管敷设连接由于本工程采用的热镀锌钢管,电气管线敷设在混凝土楼板中时,根据先前在模板上做好的标记,在上下两层钢筋网中间进行管盒的敷设
而且一定要注意伸出地面的管线要排列整齐,不能错位,伸出端需密封防止堵塞

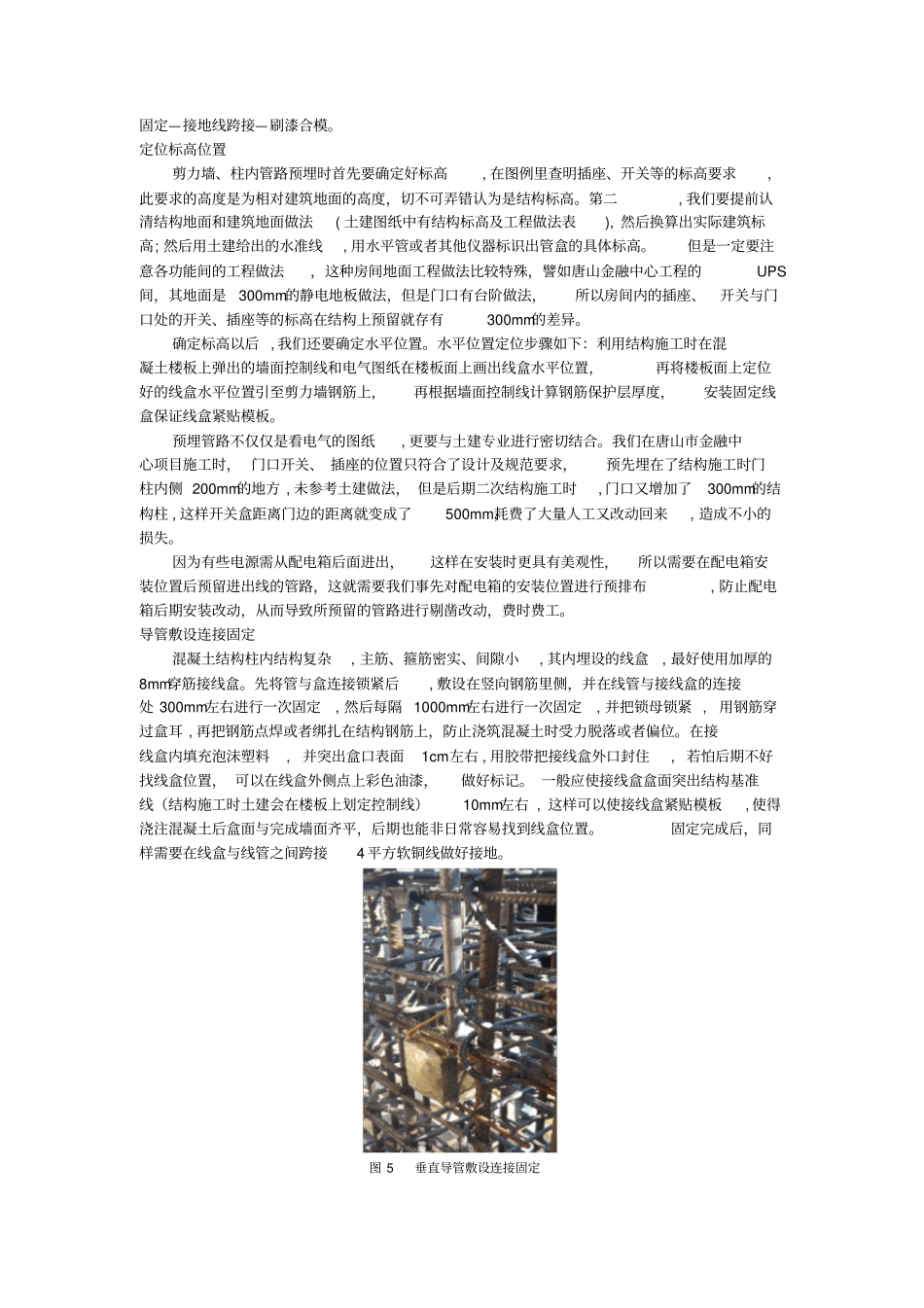

图2楼板内伸出地面管线一般混凝土浇筑时,钢筋外保护层的厚度一般为2-3cm
