1托口水电厂张拉膜车库项目施工方案2一、工程概况

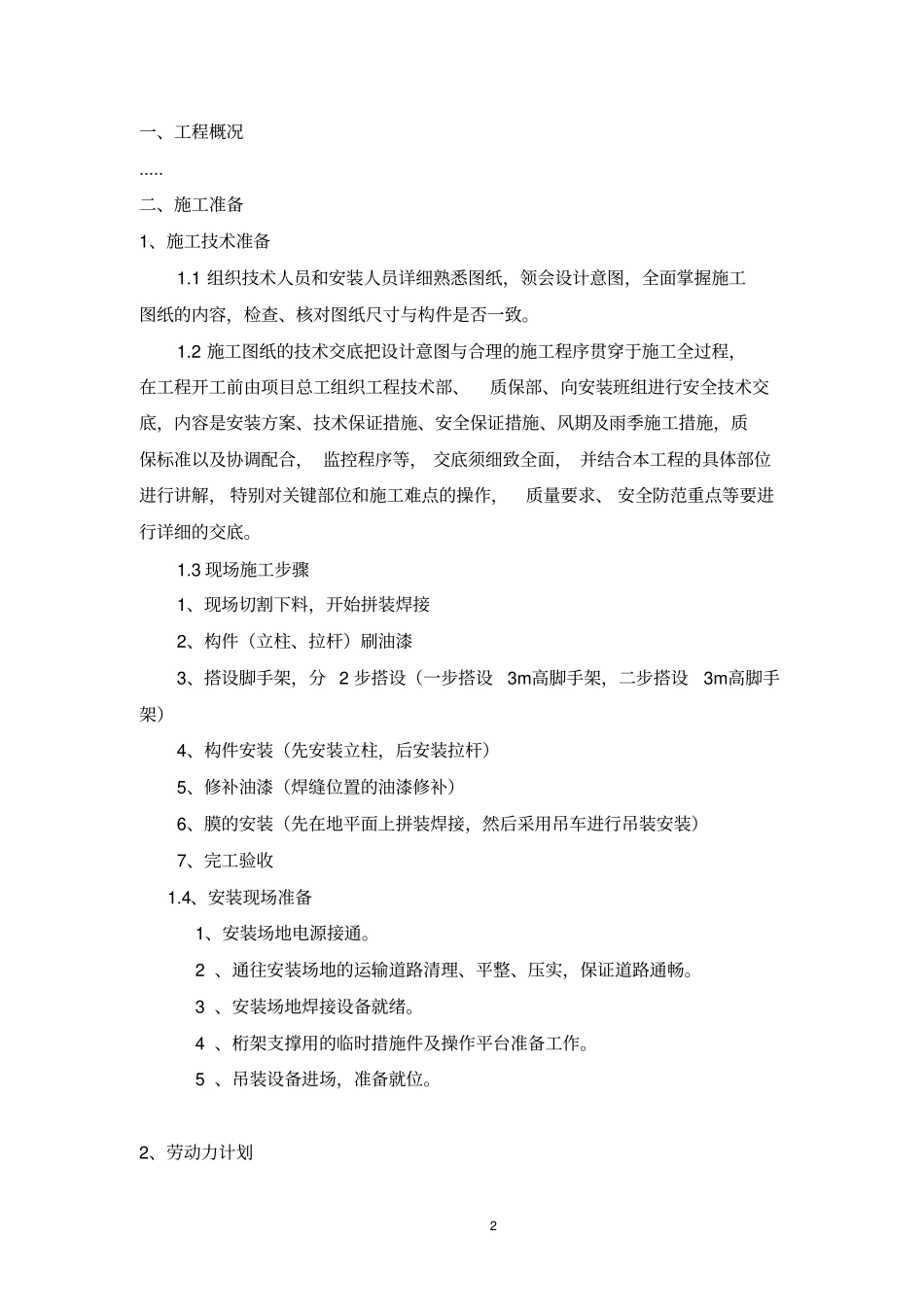

二、施工准备1、施工技术准备1
1组织技术人员和安装人员详细熟悉图纸,领会设计意图,全面掌握施工图纸的内容,检查、核对图纸尺寸与构件是否一致
2施工图纸的技术交底把设计意图与合理的施工程序贯穿于施工全过程,在工程开工前由项目总工组织工程技术部、质保部、向安装班组进行安全技术交底,内容是安装方案、技术保证措施、安全保证措施、风期及雨季施工措施,质保标准以及协调配合,监控程序等,交底须细致全面,并结合本工程的具体部位进行讲解,特别对关键部位和施工难点的操作,质量要求、安全防范重点等要进行详细的交底
3现场施工步骤1、现场切割下料,开始拼装焊接2、构件(立柱、拉杆)刷油漆3、搭设脚手架,分2步搭设(一步搭设3m高脚手架,二步搭设3m高脚手架)4、构件安装(先安装立柱,后安装拉杆)5、修补油漆(焊缝位置的油漆修补)6、膜的安装(先在地平面上拼装焊接,然后采用吊车进行吊装安装)7、完工验收1
4、安装现场准备1、安装场地电源接通
2、通往安装场地的运输道路清理、平整、压实,保证道路通畅
3、安装场地焊接设备就绪
4、桁架支撑用的临时措施件及操作平台准备工作
5、吊装设备进场,准备就位

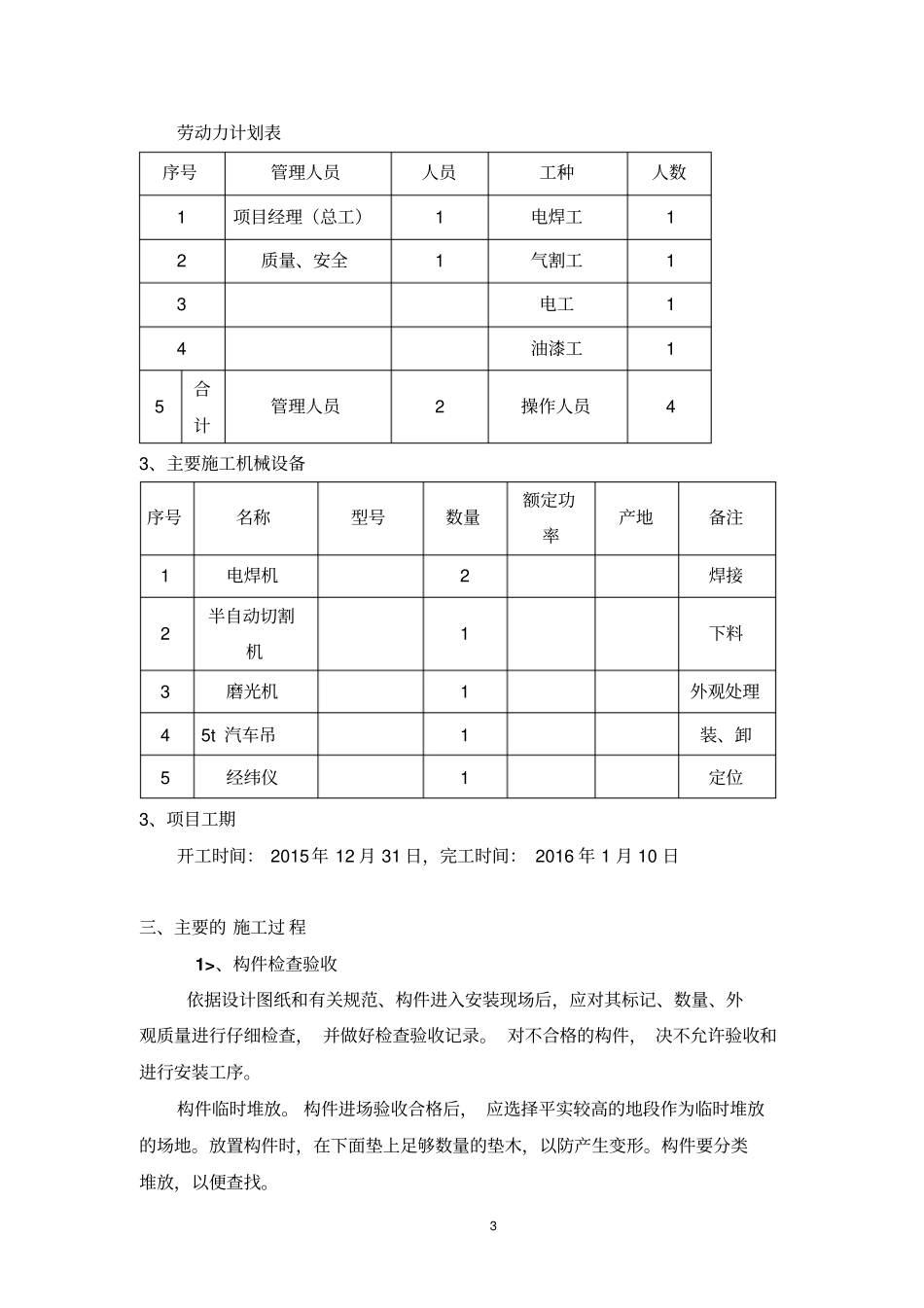

2、劳动力计划3劳动力计划表序号管理人员人员工种人数1项目经理(总工)1电焊工12质量、安全1气割工13电工14油漆工15合计管理人员2操作人员43、主要施工机械设备序号名称型号数量额定功率产地备注1电焊机2焊接2半自动切割机1下料3磨光机1外观处理45t汽车吊1装、卸5经纬仪1定位3、项目工期开工时间:2015年12月31日,完工时间:2016年1月10日三、主要的施工过程1>、构件检查验收依据设计图纸和有关规范、构件进入安装现场后,应对其标记、数量、外观质量进行仔细检查,并做好检查验收记录
对不合格的构件,决不允许验收和进行安装工序
