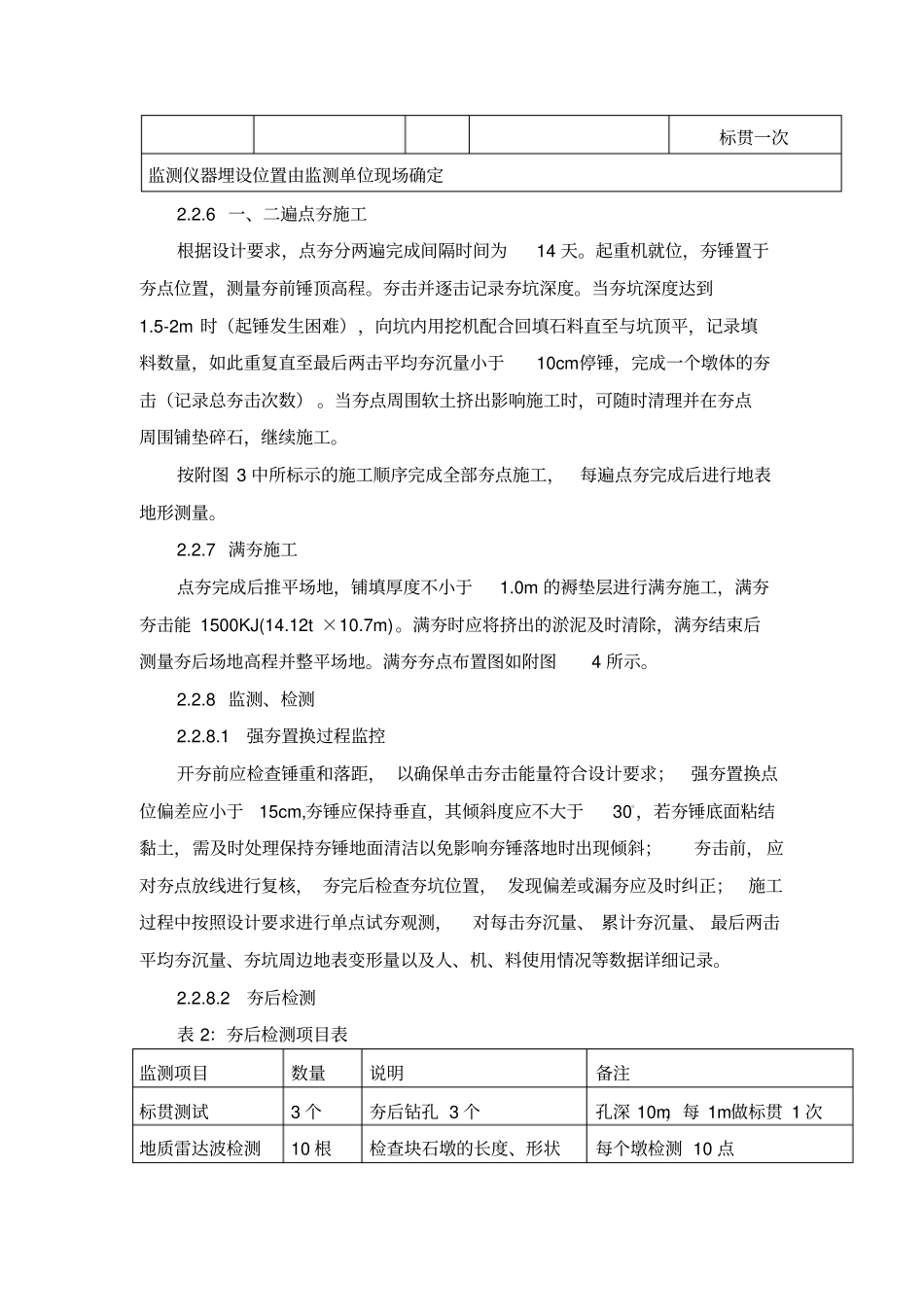

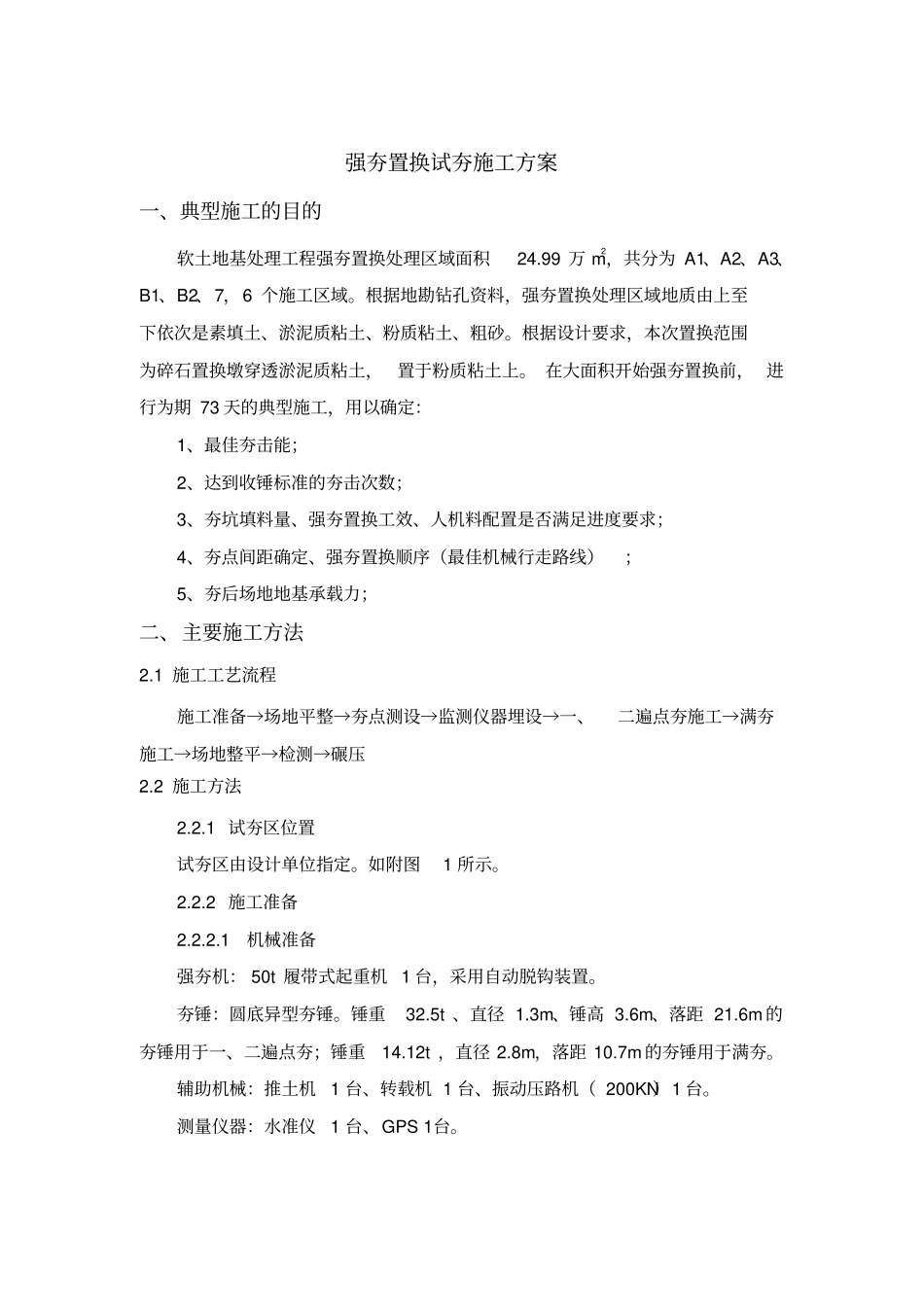

强夯置换试夯施工方案一、典型施工的目的软土地基处理工程强夯置换处理区域面积24
99万m2,共分为A1、A2、A3、B1、B2、7,6个施工区域
根据地勘钻孔资料,强夯置换处理区域地质由上至下依次是素填土、淤泥质粘土、粉质粘土、粗砂
根据设计要求,本次置换范围为碎石置换墩穿透淤泥质粘土,置于粉质粘土上
在大面积开始强夯置换前,进行为期73天的典型施工,用以确定:1、最佳夯击能;2、达到收锤标准的夯击次数;3、夯坑填料量、强夯置换工效、人机料配置是否满足进度要求;4、夯点间距确定、强夯置换顺序(最佳机械行走路线);5、夯后场地地基承载力;二、主要施工方法2
1施工工艺流程施工准备→场地平整→夯点测设→监测仪器埋设→一、二遍点夯施工→满夯施工→场地整平→检测→碾压2
2施工方法2
1试夯区位置试夯区由设计单位指定
如附图1所示
2施工准备2
1机械准备强夯机:50t履带式起重机1台,采用自动脱钩装置
夯锤:圆底异型夯锤
5t、直径1
3m、锤高3
6m、落距21
6m的夯锤用于一、二遍点夯;锤重14
12t,直径2
8m,落距10
7m的夯锤用于满夯
辅助机械:推土机1台、转载机1台、振动压路机(200KN)1台
测量仪器:水准仪1台、GPS1台

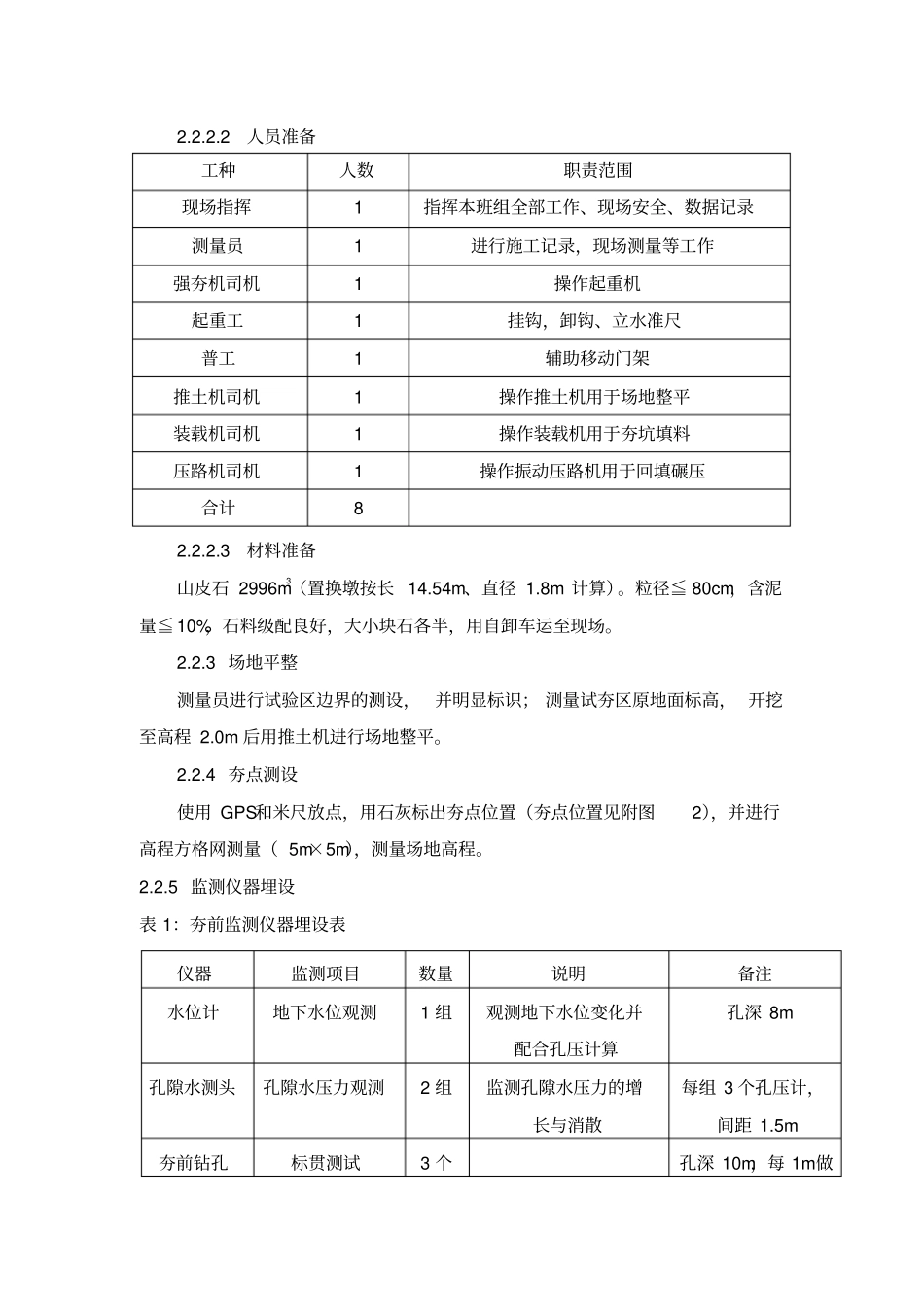

2人员准备工种人数职责范围现场指挥1指挥本班组全部工作、现场安全、数据记录测量员1进行施工记录,现场测量等工作强夯机司机1操作起重机起重工1挂钩,卸钩、立水准尺普工1辅助移动门架推土机司机1操作推土机用于场地整平装载机司机1操作装载机用于夯坑填料压路机司机1操作振动压路机用于回填碾压合计82
3材料准备山皮石2996m3(置换墩按长14
54m、直径1
粒径≦80cm,含泥量≦10%,石料级配良好,大小块石各半,用自卸车运至现场
3场地平整测量员进行试验区边界的测设
