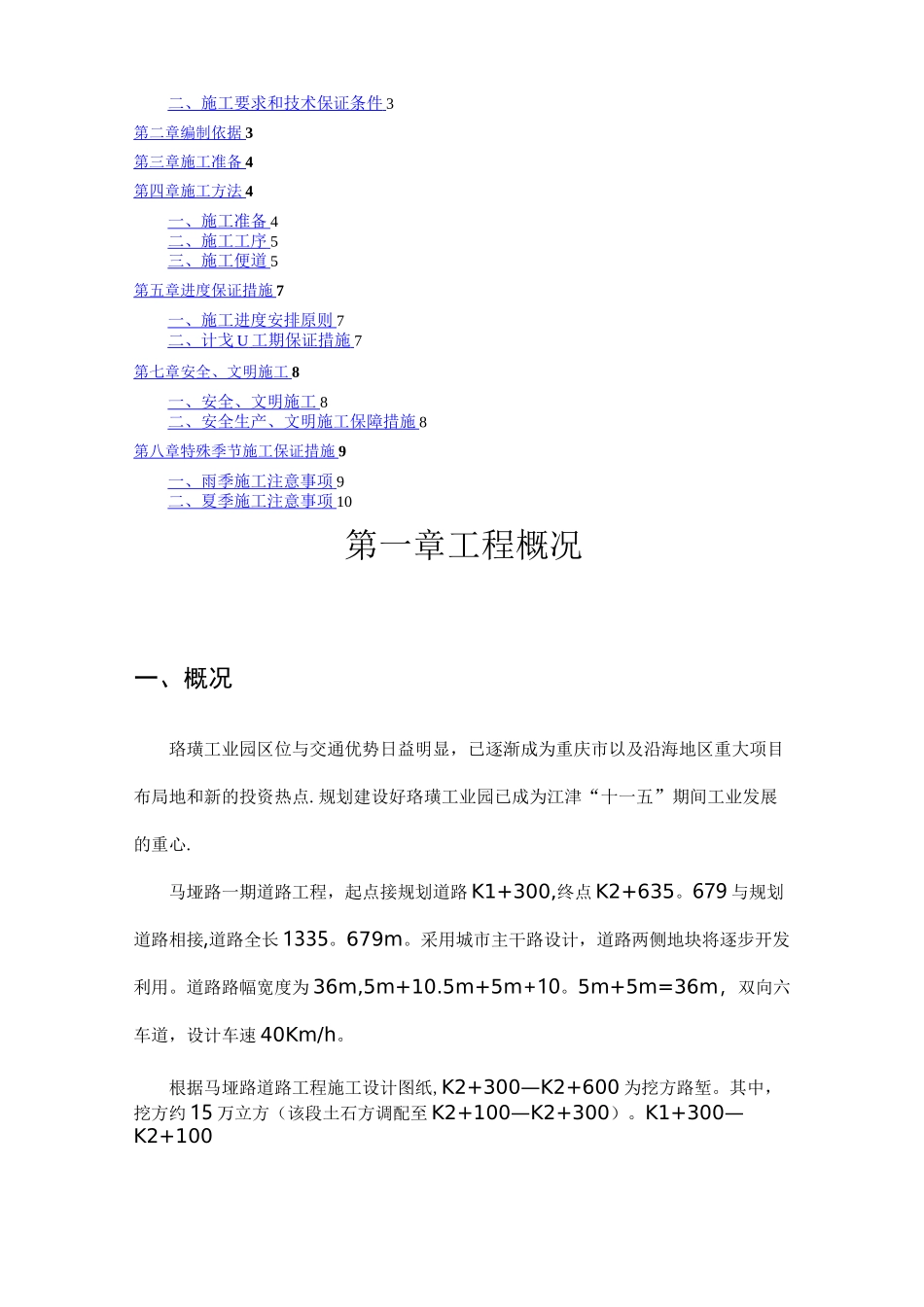

第一章工程概况2珞璜工业园马垭路道路工程借土回填专项施工方案编制单位:远海建工(集团)有限公司编制人:审核人:审批人:编制日期:目录一、概况2二、施工要求和技术保证条件3第二章编制依据3第三章施工准备4第四章施工方法4一、施工准备4二、施工工序5三、施工便道5第五章进度保证措施7一、施工进度安排原则7二、计戈U工期保证措施7第七章安全、文明施工8一、安全、文明施工8二、安全生产、文明施工保障措施8第八章特殊季节施工保证措施9一、雨季施工注意事项9二、夏季施工注意事项10第一章工程概况一、概况珞璜工业园区位与交通优势日益明显,已逐渐成为重庆市以及沿海地区重大项目布局地和新的投资热点
规划建设好珞璜工业园已成为江津“十一五”期间工业发展的重心
马垭路一期道路工程,起点接规划道路K1+300,终点K2+635
679与规划道路相接,道路全长1335
采用城市主干路设计,道路两侧地块将逐步开发利用
道路路幅宽度为36m,5m+10
5m+5m+10
5m+5m=36m,双向六车道,设计车速40Km/h
根据马垭路道路工程施工设计图纸,K2+300—K2+600为挖方路堑
其中,挖方约15万立方(该段土石方调配至K2+100—K2+300)
K1+300—K2+100为高路基路堤,填筑方约45万

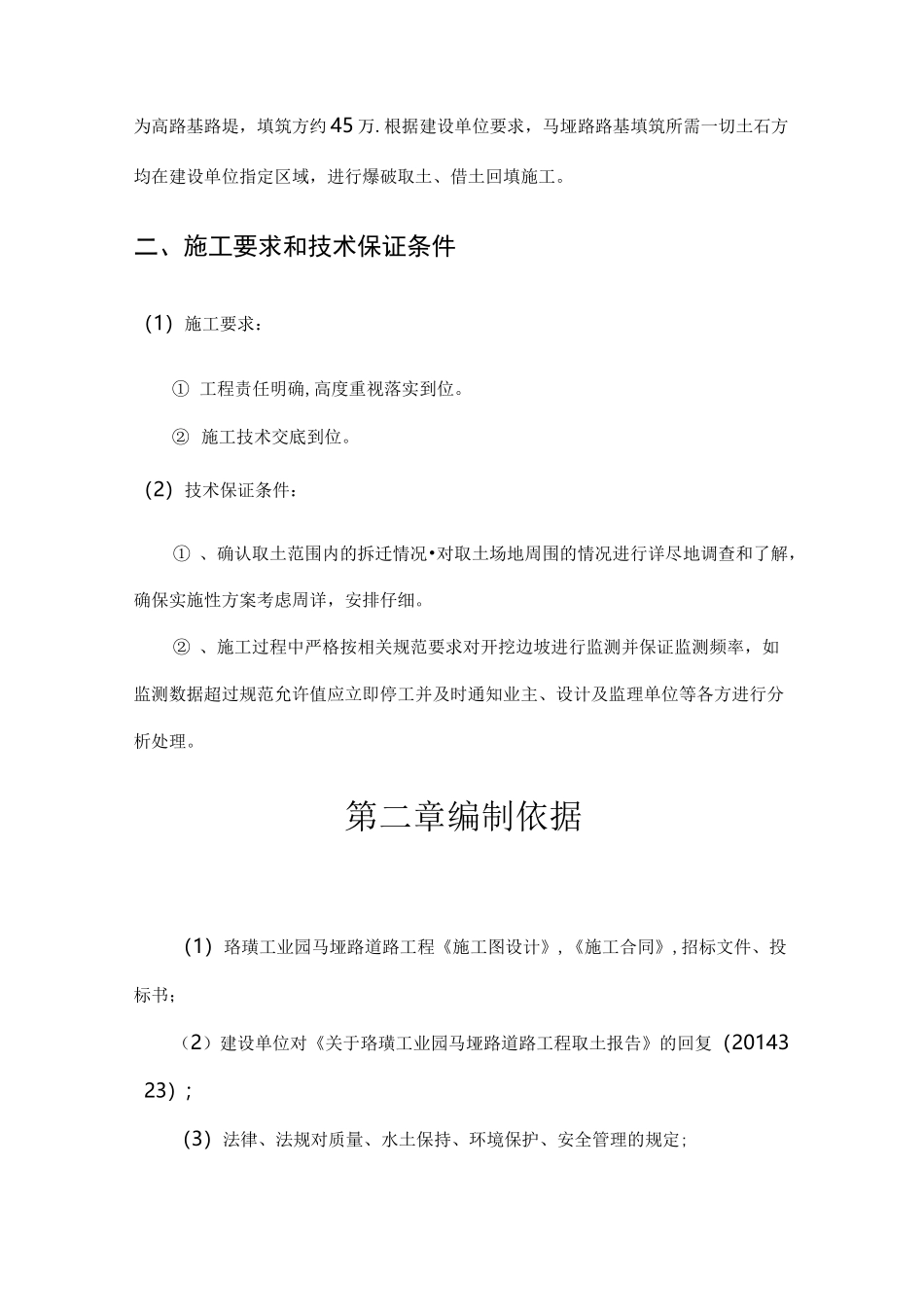

根据建设单位要求,马垭路路基填筑所需一切土石方均在建设单位指定区域,进行爆破取土、借土回填施工
二、施工要求和技术保证条件(1)施工要求:①工程责任明确,高度重视落实到位
②施工技术交底到位
(2)技术保证条件:①、确认取土范围内的拆迁情况•对取土场地周围的情况进行详尽地调查和了解,确保实施性方案考虑周详,安排仔细
②、施工过程中严格按相关规范要求对开挖边坡进行监测并保证监测频率,如监测数据超过规范允许值应立即停工并及时通知业主、设计及监理单位等各方进行分析处理
