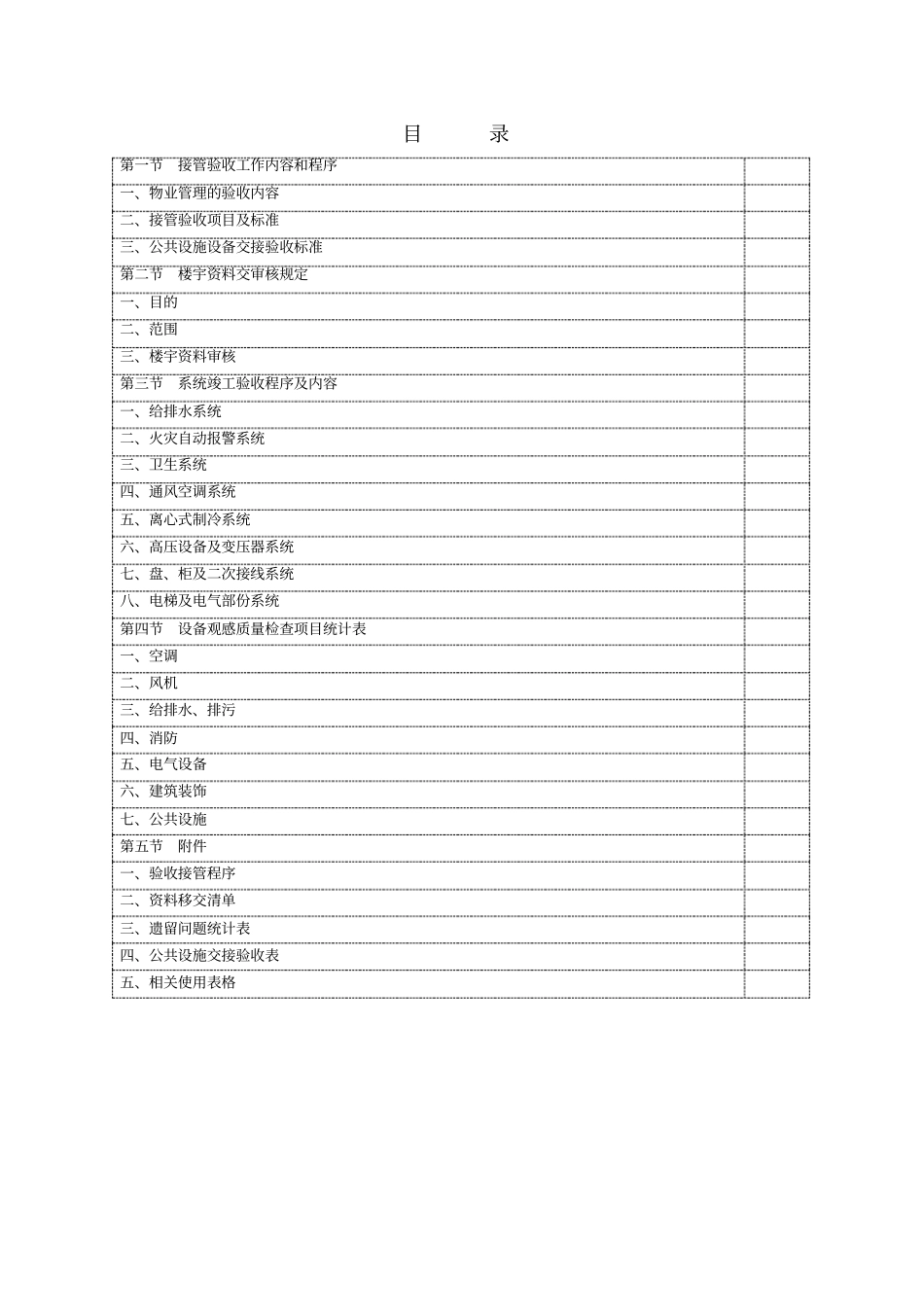

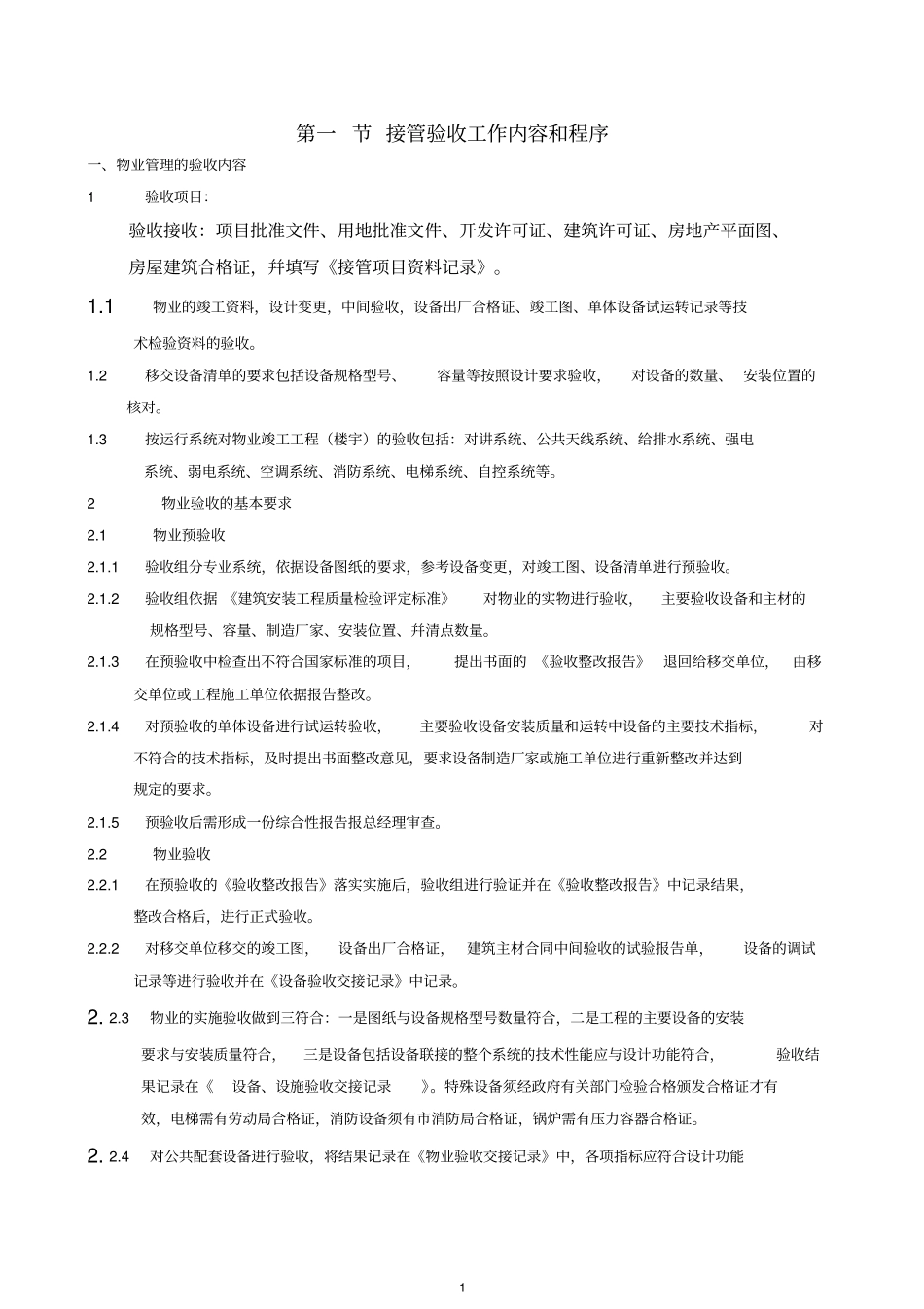

物业接管工作手册(参考样本)戴德梁行物業管理有限公司謹呈目录第一节接管验收工作内容和程序一、物业管理的验收内容二、接管验收项目及标准三、公共设施设备交接验收标准第二节楼宇资料交审核规定一、目的二、范围三、楼宇资料审核第三节系统竣工验收程序及内容一、给排水系统二、火灾自动报警系统三、卫生系统四、通风空调系统五、离心式制冷系统六、高压设备及变压器系统七、盘、柜及二次接线系统八、电梯及电气部份系统第四节设备观感质量检查项目统计表一、空调二、风机三、给排水、排污四、消防五、电气设备六、建筑装饰七、公共设施第五节附件一、验收接管程序二、资料移交清单三、遗留问题统计表四、公共设施交接验收表五、相关使用表格1第一节接管验收工作内容和程序一、物业管理的验收内容1验收项目:验收接收:项目批准文件、用地批准文件、开发许可证、建筑许可证、房地产平面图、房屋建筑合格证,幷填写《接管项目资料记录》
1物业的竣工资料,设计变更,中间验收,设备出厂合格证、竣工图、单体设备试运转记录等技术检验资料的验收
2移交设备清单的要求包括设备规格型号、容量等按照设计要求验收,对设备的数量、安装位置的核对
3按运行系统对物业竣工工程(楼宇)的验收包括:对讲系统、公共天线系统、给排水系统、强电系统、弱电系统、空调系统、消防系统、电梯系统、自控系统等
2物业验收的基本要求2
1物业预验收2
1验收组分专业系统,依据设备图纸的要求,参考设备变更,对竣工图、设备清单进行预验收
2验收组依据《建筑安装工程质量检验评定标准》对物业的实物进行验收,主要验收设备和主材的规格型号、容量、制造厂家、安装位置、幷清点数量
3在预验收中检查出不符合国家标准的项目,提出书面的《验收整改报告》退回给移交单位,由移交单位或工程施工单位依据报告整改
4对预验收的单体设备进行试运转验收,主要验收设备安装质量和运
