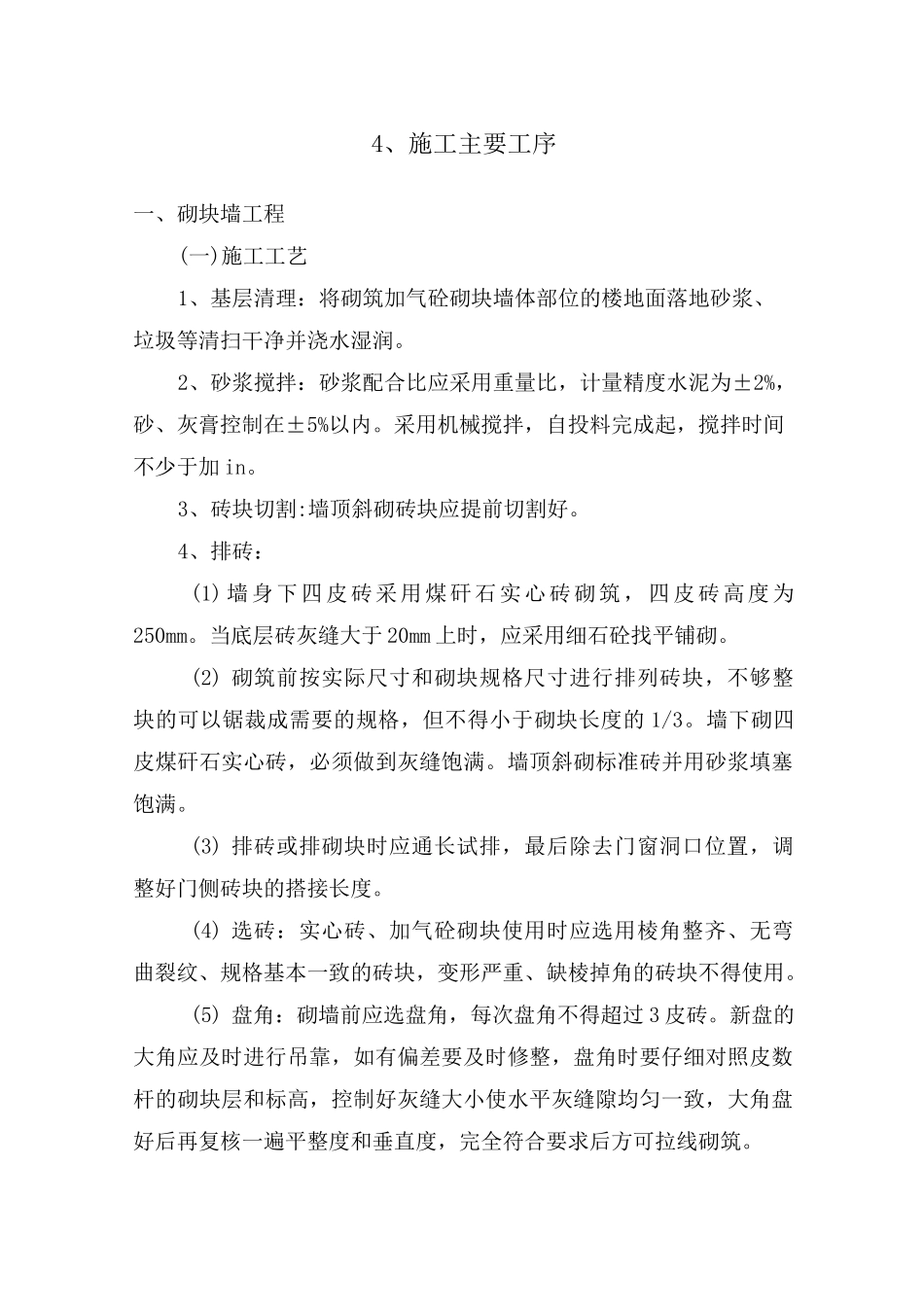

4、施工主要工序一、砌块墙工程(一)施工工艺1、基层清理:将砌筑加气砼砌块墙体部位的楼地面落地砂浆、垃圾等清扫干净并浇水湿润
2、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内
采用机械搅拌,自投料完成起,搅拌时间不少于加in
3、砖块切割:墙顶斜砌砖块应提前切割好
4、排砖:(1)墙身下四皮砖采用煤矸石实心砖砌筑,四皮砖高度为250mm
当底层砖灰缝大于20mm上时,应采用细石砼找平铺砌
(2)砌筑前按实际尺寸和砌块规格尺寸进行排列砖块,不够整块的可以锯裁成需要的规格,但不得小于砌块长度的1/3
墙下砌四皮煤矸石实心砖,必须做到灰缝饱满
墙顶斜砌标准砖并用砂浆填塞饱满
(3)排砖或排砌块时应通长试排,最后除去门窗洞口位置,调整好门侧砖块的搭接长度
(4)选砖:实心砖、加气砼砌块使用时应选用棱角整齐、无弯曲裂纹、规格基本一致的砖块,变形严重、缺棱掉角的砖块不得使用
(5)盘角:砌墙前应选盘角,每次盘角不得超过3皮砖
新盘的大角应及时进行吊靠,如有偏差要及时修整,盘角时要仔细对照皮数杆的砌块层和标高,控制好灰缝大小使水平灰缝隙均匀一致,大角盘好后再复核一遍平整度和垂直度,完全符合要求后方可拉线砌筑

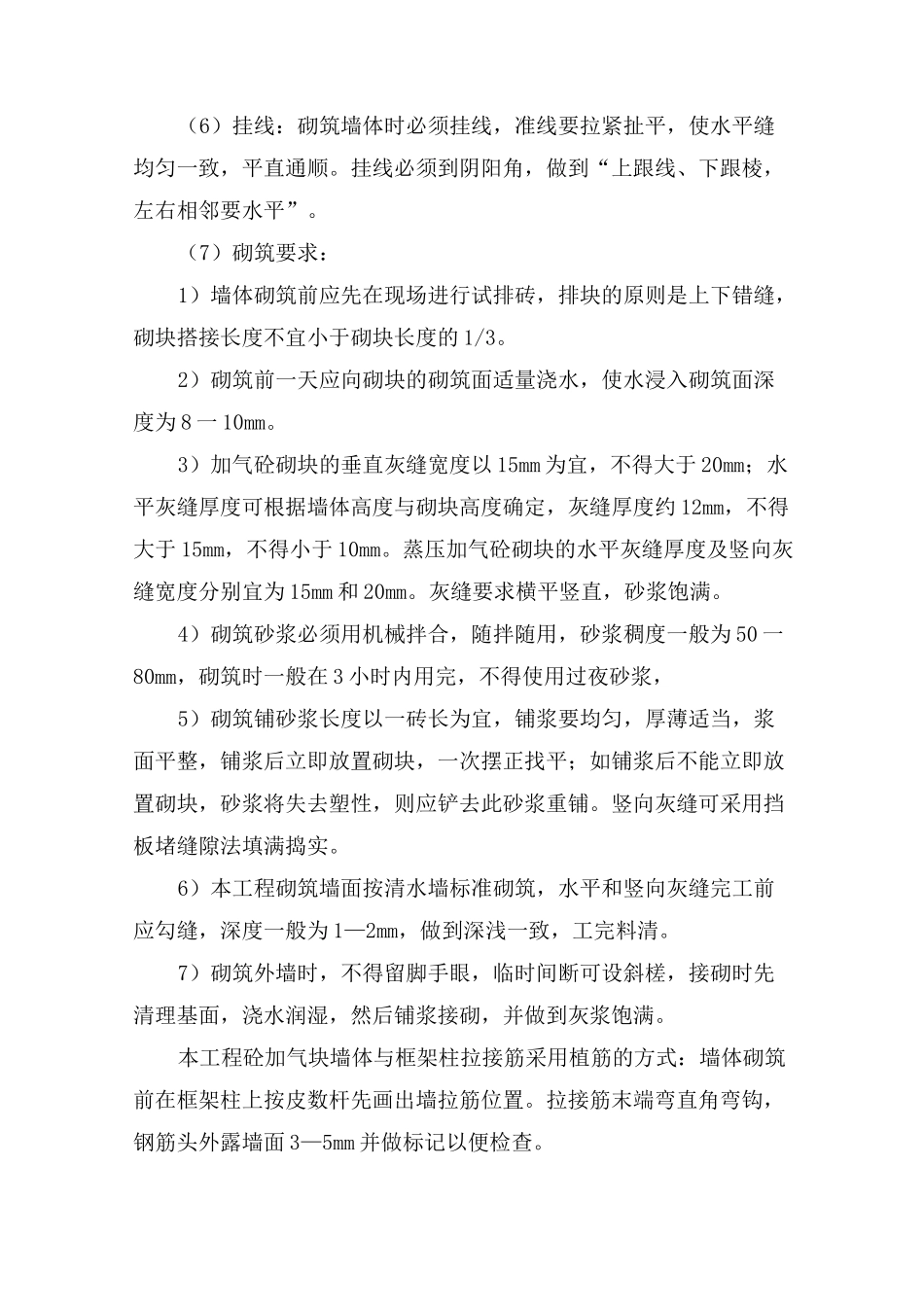

(6)挂线:砌筑墙体时必须挂线,准线要拉紧扯平,使水平缝均匀一致,平直通顺
挂线必须到阴阳角,做到“上跟线、下跟棱,左右相邻要水平”
(7)砌筑要求:1)墙体砌筑前应先在现场进行试排砖,排块的原则是上下错缝,砌块搭接长度不宜小于砌块长度的1/3
2)砌筑前一天应向砌块的砌筑面适量浇水,使水浸入砌筑面深度为8一10mm
3)加气砼砌块的垂直灰缝宽度以15mm为宜,不得大于20mm;水平灰缝厚度可根据墙体高度与砌块高度确定,灰缝厚度约12mm,不得大于15mm,不得小于10mm
蒸压加气砼砌块的水平灰缝厚度及竖向灰缝宽度分别宜为15mm和20mm
