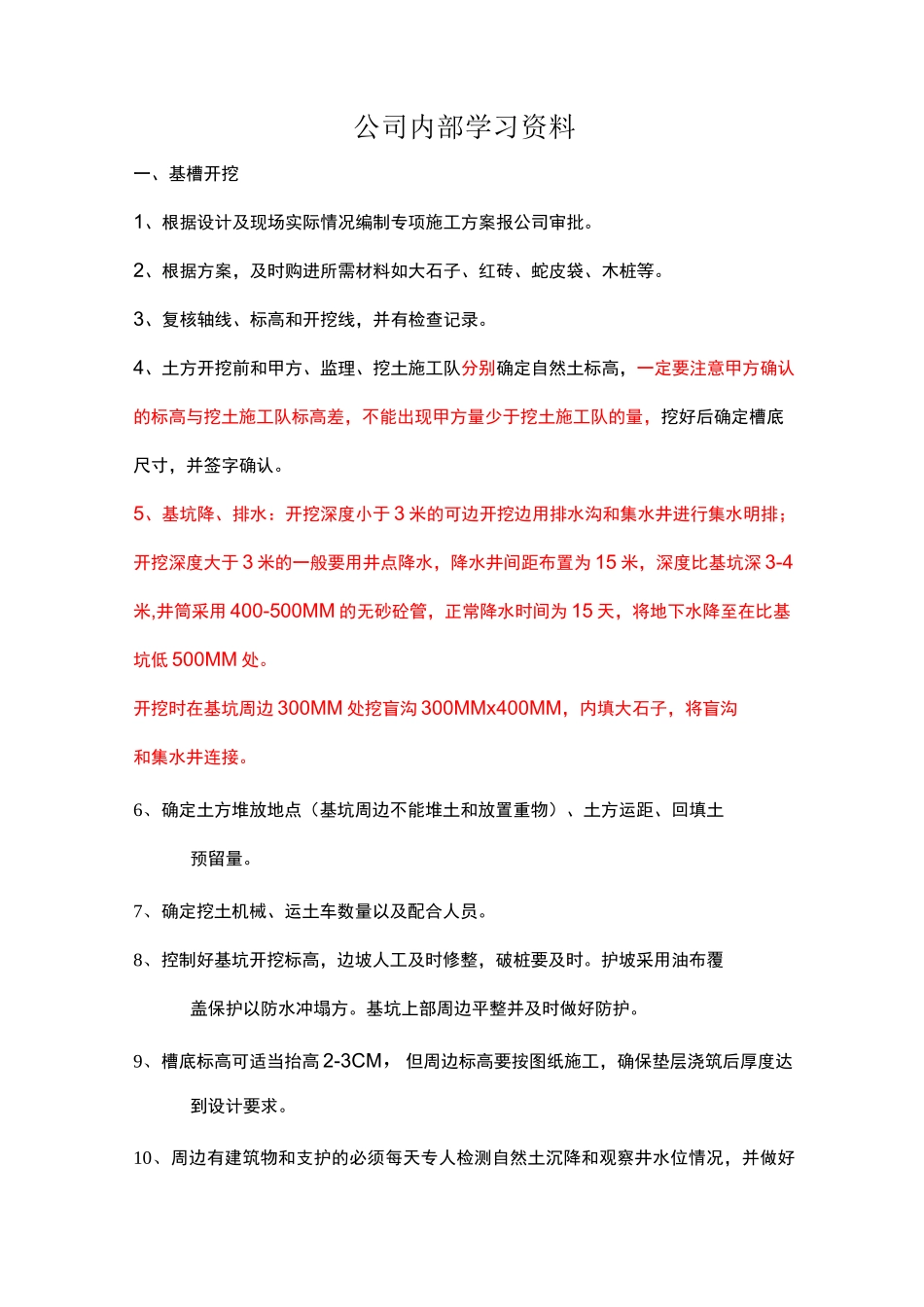

公司内部学习资料一、基槽开挖1、根据设计及现场实际情况编制专项施工方案报公司审批
2、根据方案,及时购进所需材料如大石子、红砖、蛇皮袋、木桩等
3、复核轴线、标高和开挖线,并有检查记录
4、土方开挖前和甲方、监理、挖土施工队分别确定自然土标高,一定要注意甲方确认的标高与挖土施工队标高差,不能出现甲方量少于挖土施工队的量,挖好后确定槽底尺寸,并签字确认
5、基坑降、排水:开挖深度小于3米的可边开挖边用排水沟和集水井进行集水明排;开挖深度大于3米的一般要用井点降水,降水井间距布置为15米,深度比基坑深3-4米,井筒采用400-500MM的无砂砼管,正常降水时间为15天,将地下水降至在比基坑低500MM处
开挖时在基坑周边300MM处挖盲沟300MMx400MM,内填大石子,将盲沟和集水井连接
6、确定土方堆放地点(基坑周边不能堆土和放置重物)、土方运距、回填土预留量
7、确定挖土机械、运土车数量以及配合人员
8、控制好基坑开挖标高,边坡人工及时修整,破桩要及时
护坡采用油布覆盖保护以防水冲塌方
基坑上部周边平整并及时做好防护
9、槽底标高可适当抬高2-3CM,但周边标高要按图纸施工,确保垫层浇筑后厚度达到设计要求
10、周边有建筑物和支护的必须每天专人检测自然土沉降和观察井水位情况,并做好记录发现异常情况及时汇报项目经理,通知甲方监理
11、规范允许偏差:标高-50、表面平整20
规范要求机械开挖要预留200-300,实际施工是挖到标高人工修整
二、钢筋工程1、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1
25;钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1
30;2、材料进场要检查钢筋材质单和钢筋上的钢号,3开头的为2级钢,4开头的为3级钢

现浇框架钢筋绑扎允许偏差项次项目允许偏差检验方法1网的长度、宽度±10尺量检杳2网眼尺寸±20尺量连续二档取其最大值3骨架
