电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

抗滑桩施工工艺VIP免费

抗滑桩施工工艺_第1页
1/4
抗滑桩施工工艺_第2页
2/4
抗滑桩施工工艺_第3页
3/4

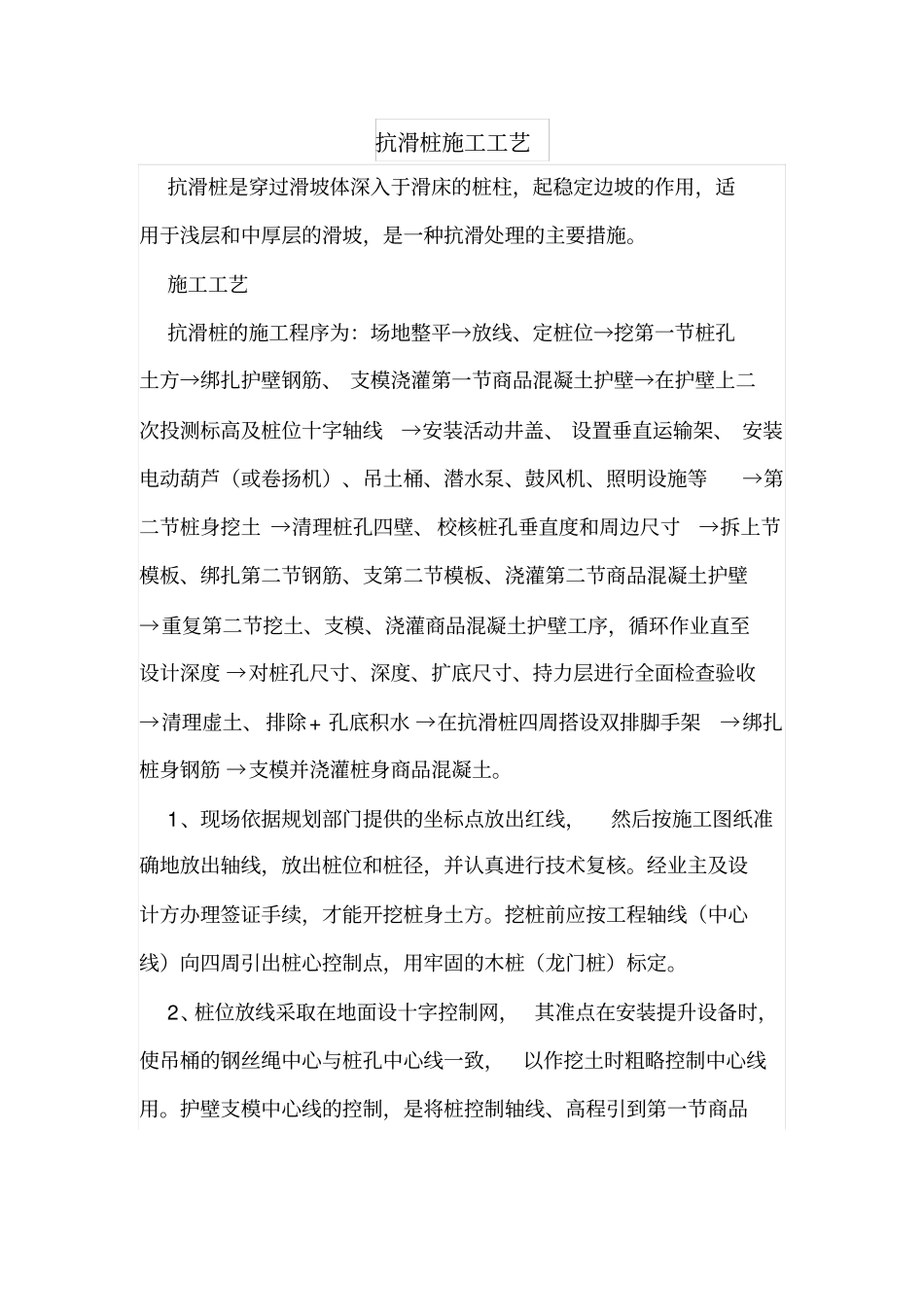

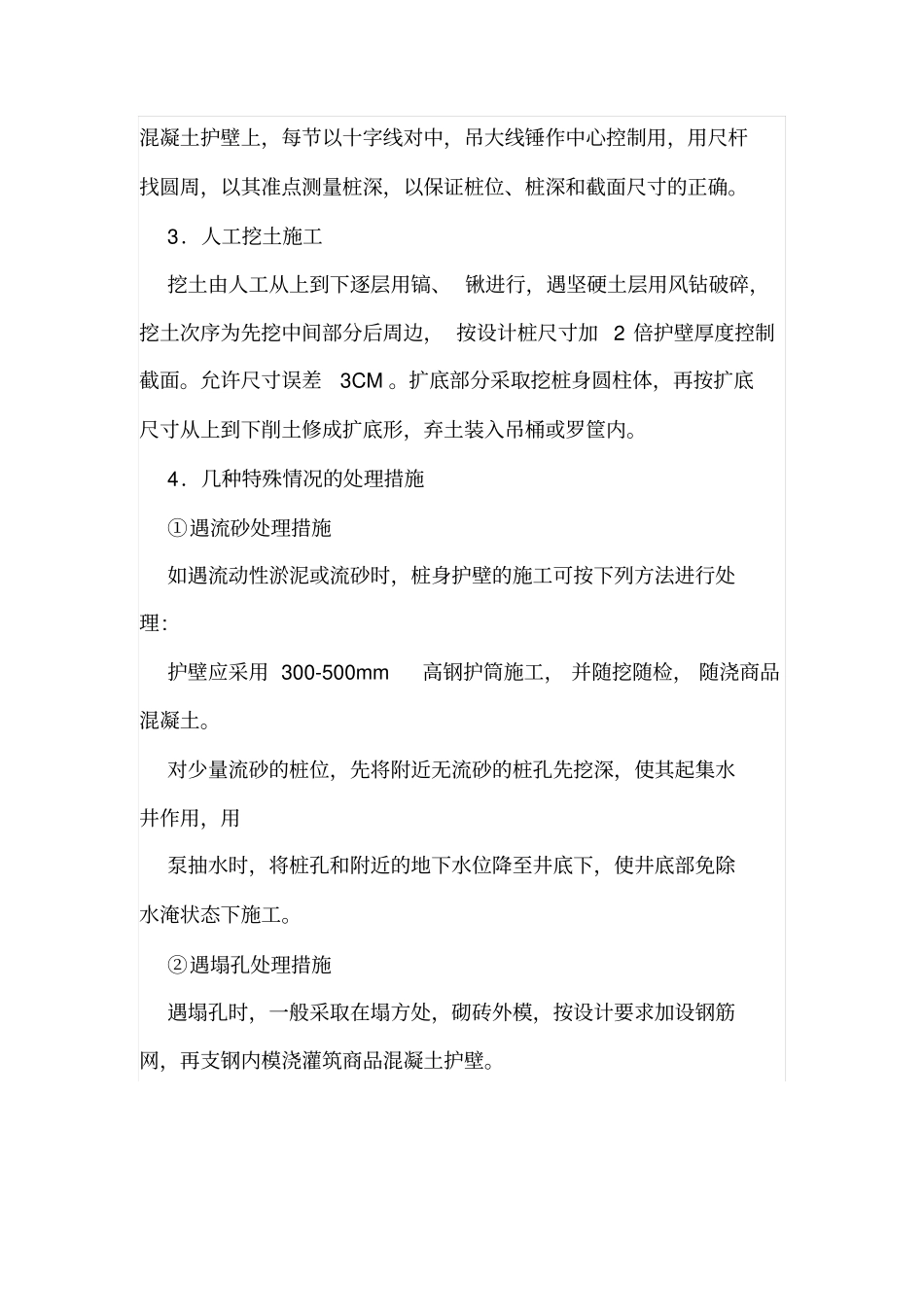

抗滑桩施工工艺抗滑桩是穿过滑坡体深入于滑床的桩柱,起稳定边坡的作用,适用于浅层和中厚层的滑坡,是一种抗滑处理的主要措施。施工工艺抗滑桩的施工程序为:场地整平→放线、定桩位→挖第一节桩孔土方→绑扎护壁钢筋、支模浇灌第一节商品混凝土护壁→在护壁上二次投测标高及桩位十字轴线→安装活动井盖、设置垂直运输架、安装电动葫芦(或卷扬机)、吊土桶、潜水泵、鼓风机、照明设施等→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和周边尺寸→拆上节模板、绑扎第二节钢筋、支第二节模板、浇灌第二节商品混凝土护壁→重复第二节挖土、支模、浇灌商品混凝土护壁工序,循环作业直至设计深度→对桩孔尺寸、深度、扩底尺寸、持力层进行全面检查验收→清理虚土、排除+孔底积水→在抗滑桩四周搭设双排脚手架→绑扎桩身钢筋→支模并浇灌桩身商品混凝土。1、现场依据规划部门提供的坐标点放出红线,然后按施工图纸准确地放出轴线,放出桩位和桩径,并认真进行技术复核。经业主及设计方办理签证手续,才能开挖桩身土方。挖桩前应按工程轴线(中心线)向四周引出桩心控制点,用牢固的木桩(龙门桩)标定。2、桩位放线采取在地面设十字控制网,其准点在安装提升设备时,使吊桶的钢丝绳中心与桩孔中心线一致,以作挖土时粗略控制中心线用。护壁支模中心线的控制,是将桩控制轴线、高程引到第一节商品混凝土护壁上,每节以十字线对中,吊大线锤作中心控制用,用尺杆找圆周,以其准点测量桩深,以保证桩位、桩深和截面尺寸的正确。3.人工挖土施工挖土由人工从上到下逐层用镐、锹进行,遇坚硬土层用风钻破碎,挖土次序为先挖中间部分后周边,按设计桩尺寸加2倍护壁厚度控制截面。允许尺寸误差3CM。扩底部分采取挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形,弃土装入吊桶或罗筐内。4.几种特殊情况的处理措施①遇流砂处理措施如遇流动性淤泥或流砂时,桩身护壁的施工可按下列方法进行处理:护壁应采用300-500mm高钢护筒施工,并随挖随检,随浇商品混凝土。对少量流砂的桩位,先将附近无流砂的桩孔先挖深,使其起集水井作用,用泵抽水时,将桩孔和附近的地下水位降至井底下,使井底部免除水淹状态下施工。②遇塌孔处理措施遇塌孔时,一般采取在塌方处,砌砖外模,按设计要求加设钢筋网,再支钢内模浇灌筑商品混凝土护壁。对较易塌方施工段要即挖、即校对、即验收、即捣护壁商品混凝土。商品混凝土应加速凝剂,加快凝固速度。要保证商品混凝土密实度,避免渗漏。③遇岩石及孤岩处理措施如施工中遇到孤石,小块岩石尽量以风镐破碎为原则,如孤岩过大,则采取爆破方式进行。桩端入岩,风镐难于作业时,采用炸药小爆破形式,另出专项爆破方案,报请有关部门(公安局)批准。孔内爆破时,现场其它孔内作业人员必须全部撤离,严格按爆破规定进行操作。④水下商品混凝土浇筑对桩内存水商品混凝土的浇筑,采取导管灌注并制订如下措施:开始灌注商品混凝土时,为使水能顺利排出,导管底部至孔底的距离宜为300-500mm;应有足够的商品混凝土储备量,使导管一次埋入商品混凝土面以下至少0.8m;水下商品混凝土必须连续施工,每根桩的浇筑时间按初盘商品混凝土的初凝时间控制,对浇注过程中的一切故障均应记录备案。⑤雨季施工做好场内的井点抽水,地表水排放,沟道的疏通工作,以避免雨水漫进桩孔内或造成场内积水。在桩洞口上方搭设临时活动遮雨棚,以免机械受潮及洞壁因雨蚀造成塌方。雨季施工安全期间,要做好防雨、防风、防雷的工作。搭设防雨棚,机械设备的电源线路要绝缘良好,要有完善的保护接零。机动电闸箱的漏电保护装置可靠,由于施工现场开阔,因此必须要设置防雷装置。5.排水措施在工程现场基坑周围设置环形排水沟,用来解决基坑顶部雨水及施工用水进入基坑内部的问题。6.桩的成孔验收我公司派驻现场管理人员大多具有丰富的桩施工经验,可以对达到桩保证长度的岩样进行内部初步鉴定是否符合设计要求。如符合要求,我公司将及时通知业主、监理、地质勘察部门、设计院进行鉴定,办理签证手续。对鉴定通过的岩样,我公司将用塑料袋密封保存,可送地勘部门进行试压。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗滑桩施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
