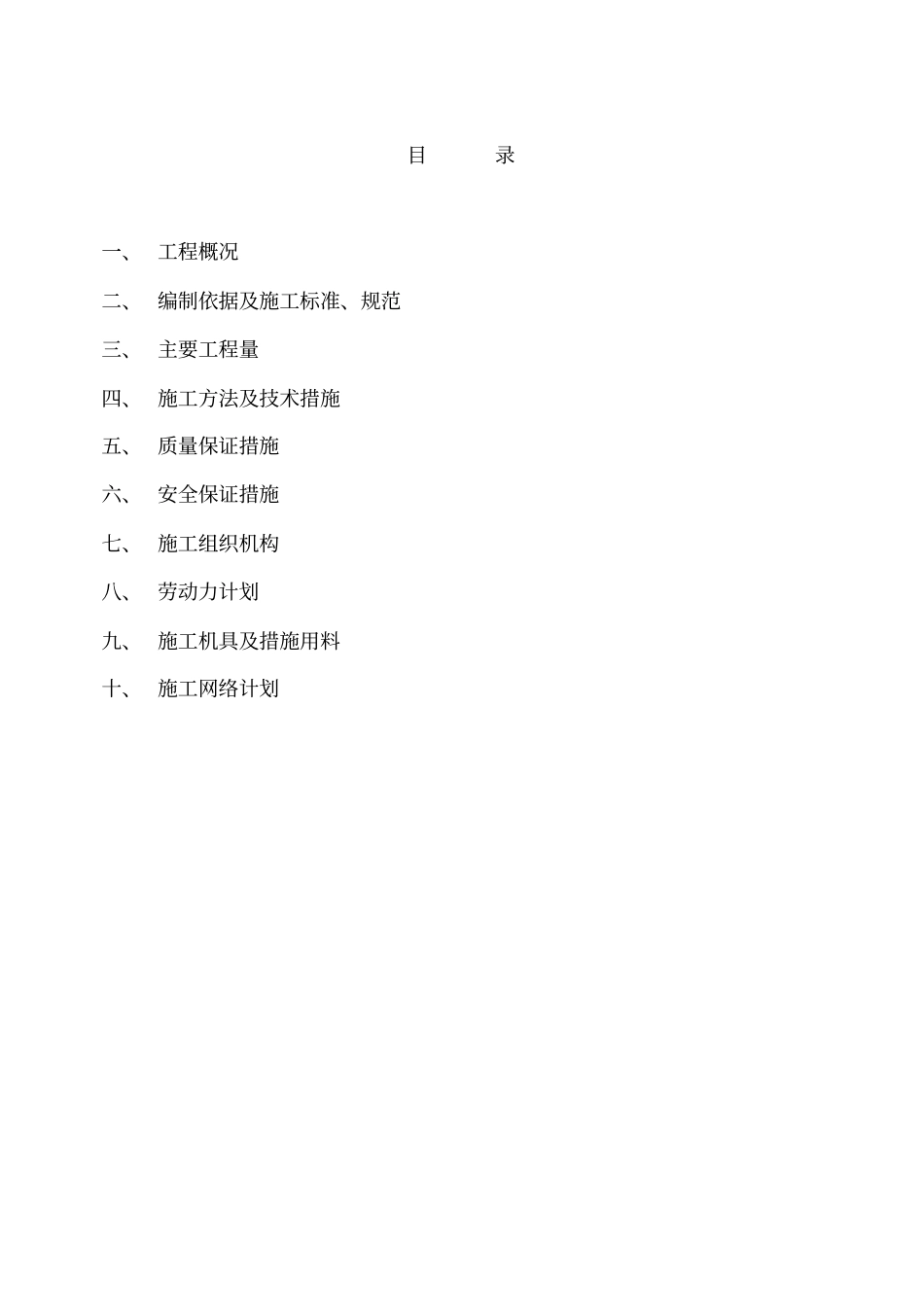

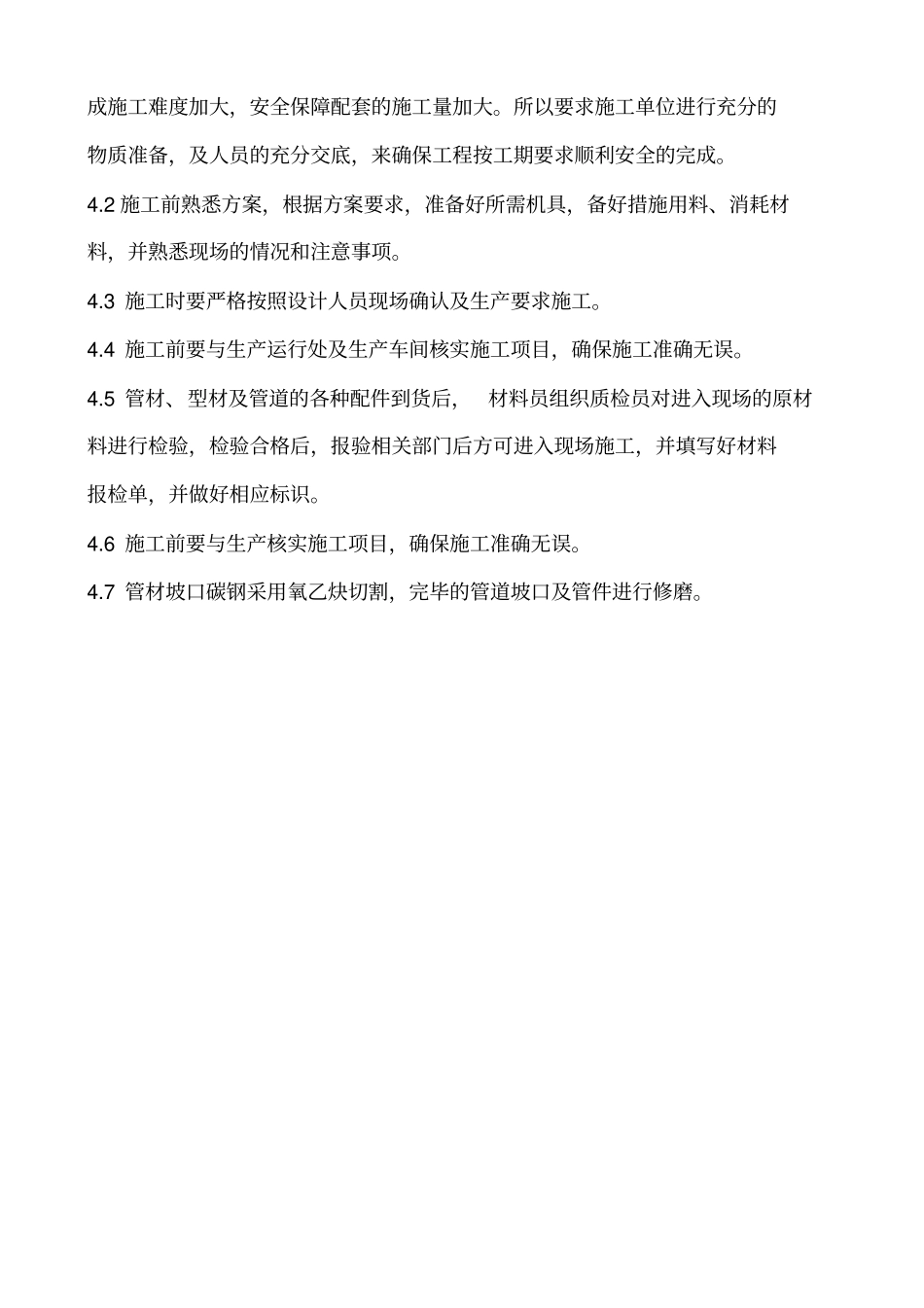

目录一、工程概况二、编制依据及施工标准、规范三、主要工程量四、施工方法及技术措施五、质量保证措施六、安全保证措施七、施工组织机构八、劳动力计划九、施工机具及措施用料十、施工网络计划一、工程概况抚顺石化公司炼油系统消防隐患治理管线安装工程,由抚顺工建二公司工程一队承担。主要是为了保证河西消防水池及时补水,由厂内通过河西高架桥到河西燃料气消防水池,安装一条补水管线。为了更好的完成这二项主要工作,安全、优质、高效地完成这次抢维修任务,分别特制定施工方案,指导施工。二、编制依据及施工标准、规范1《石油化工给水排水管道设计规范》SH3034-19992《石油化工给水排水系统设计规范》SH3015-20033《石油化工给水排水管道设计图例》SH3089-19984《室外排水设计规范》GB50014-2006三、主要工程量由厂内通过河西高架桥到河西燃料气消防水池,安装一条补水管线。管线直径为Ф325*8,总长度约1300米。由于现场实际没有管位安装新增管线,所以其中有900米管线利用原有的西输瓦斯线,进行利旧安装。新增400米长管线与利旧管线连接形成一条完整的补水管线,其中有100米为地下管线,需要进行破土作业进行管线安装施工。新增400米管线由于同样没有管位进行铺设安装,所以只能借助原有管架立柱,新增管线支架及吊梁共计23处,用做新增管线的管位横向梁。此消防水线全程需新增蒸汽伴热线1条,长度约1300米。管线直径为Ф25*4。四、施工方法及技术措施4.1施工特点:由于本工程多为管架上高处作业及地下管线的安装作业,所以造成施工难度加大,安全保障配套的施工量加大。所以要求施工单位进行充分的物质准备,及人员的充分交底,来确保工程按工期要求顺利安全的完成。4.2施工前熟悉方案,根据方案要求,准备好所需机具,备好措施用料、消耗材料,并熟悉现场的情况和注意事项。4.3施工时要严格按照设计人员现场确认及生产要求施工。4.4施工前要与生产运行处及生产车间核实施工项目,确保施工准确无误。4.5管材、型材及管道的各种配件到货后,材料员组织质检员对进入现场的原材料进行检验,检验合格后,报验相关部门后方可进入现场施工,并填写好材料报检单,并做好相应标识。4.6施工前要与生产核实施工项目,确保施工准确无误。4.7管材坡口碳钢采用氧乙炔切割,完毕的管道坡口及管件进行修磨。施工准备焊工培训、考核技术措施质量计划编写压力管道安装报审图纸会审管段图绘制、确认技术交底管子、管件预制组对管道焊接焊缝检验焊后热处理预制件检查、验收预制件安装、就位固定口焊接焊缝检验焊后热处理管道试验系统吹扫清洗防腐、保温新旧管线碰头竣工验收焊接工艺评定原材料领出、运输、复验、标识管道支吊架预制管线号、焊缝号标识焊工号标识底片号热处理号标识相关作业工序交接管线号、焊缝号标识焊工号标识底片号热处理号标识不合格返修不合格返修4.8管道的安装,首先组织有经验的技术人员对现场实际走向的尺寸进行测量,画出单线图(附管道安装简图)。依据单线图进行管线的预制,为确保能够按时完成对可以进行安装的部位优先进行安装,最后安装新设备的管线。对于预制完成的管线要封闭管口防止杂物进入,预制完毕的管段要进行编号,以便于安装。4.9管道施工准备4.9.1图纸会审施工前由管道、焊接专业技术人员会同设计、业主代表进行图纸会审。4.9.2编制作业指导书、质量检验计划施工前,参照公司已编写的施工作业指导书,根据本装置特点及要求,由技术人员编制管道安装、管道焊接、无损检测、管道试压吹扫等作业指导书和管道安装的质量检验计划,上报业主审批。4.9.3绘制单线图A对装置中的工艺介质管道实行单线图施工和管理;B在单线图上做到管线号、焊缝号、焊工号、底片号四号统一(合金钢管还要标注热处理号),可追溯性强。4.9.4技术交底交清工程内容、施工方案。管线的安装要交清关键技术、特殊工艺要求、安全措施、质量标准、工序交接要求,阀门不可以密封面直接接触地面。4.10.管材、管件、阀门的检验4.10.1检验程序检查产品质量证明书一检查出厂标志一外观检查一核对规格、材质一材质复检一无损检验及试验一标识一入库保管。4.10.2检验要求A所有材料必须具有...
