1结构工程量计算原则及经验数据(供报价用参考资料)编制:校核:审核:2002

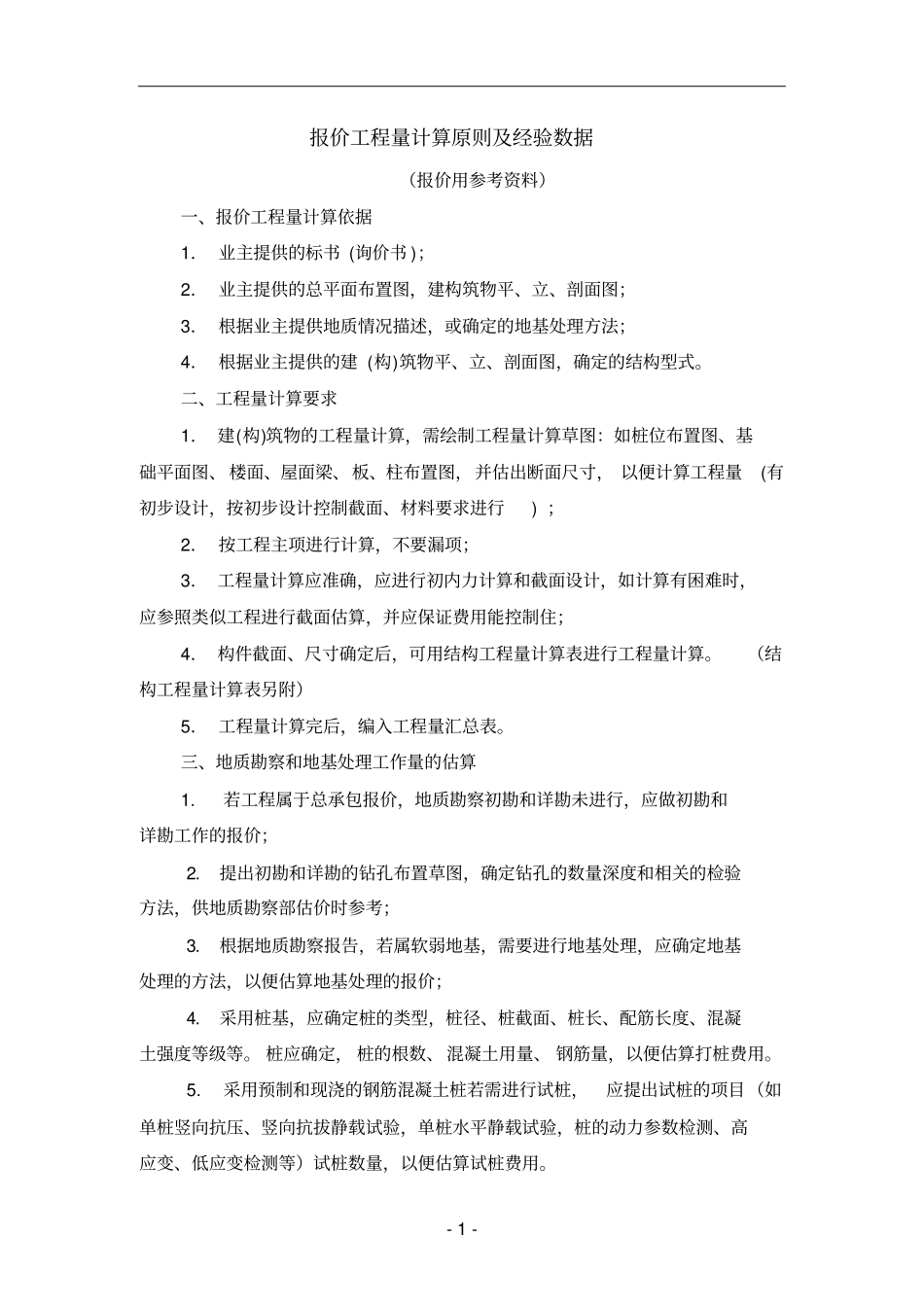

6月1-1-报价工程量计算原则及经验数据(报价用参考资料)一、报价工程量计算依据1.业主提供的标书(询价书);2.业主提供的总平面布置图,建构筑物平、立、剖面图;3.根据业主提供地质情况描述,或确定的地基处理方法;4.根据业主提供的建(构)筑物平、立、剖面图,确定的结构型式
二、工程量计算要求1.建(构)筑物的工程量计算,需绘制工程量计算草图:如桩位布置图、基础平面图、楼面、屋面梁、板、柱布置图,并估出断面尺寸,以便计算工程量(有初步设计,按初步设计控制截面、材料要求进行);2.按工程主项进行计算,不要漏项;3.工程量计算应准确,应进行初内力计算和截面设计,如计算有困难时,应参照类似工程进行截面估算,并应保证费用能控制住;4.构件截面、尺寸确定后,可用结构工程量计算表进行工程量计算
(结构工程量计算表另附)5.工程量计算完后,编入工程量汇总表
三、地质勘察和地基处理工作量的估算1

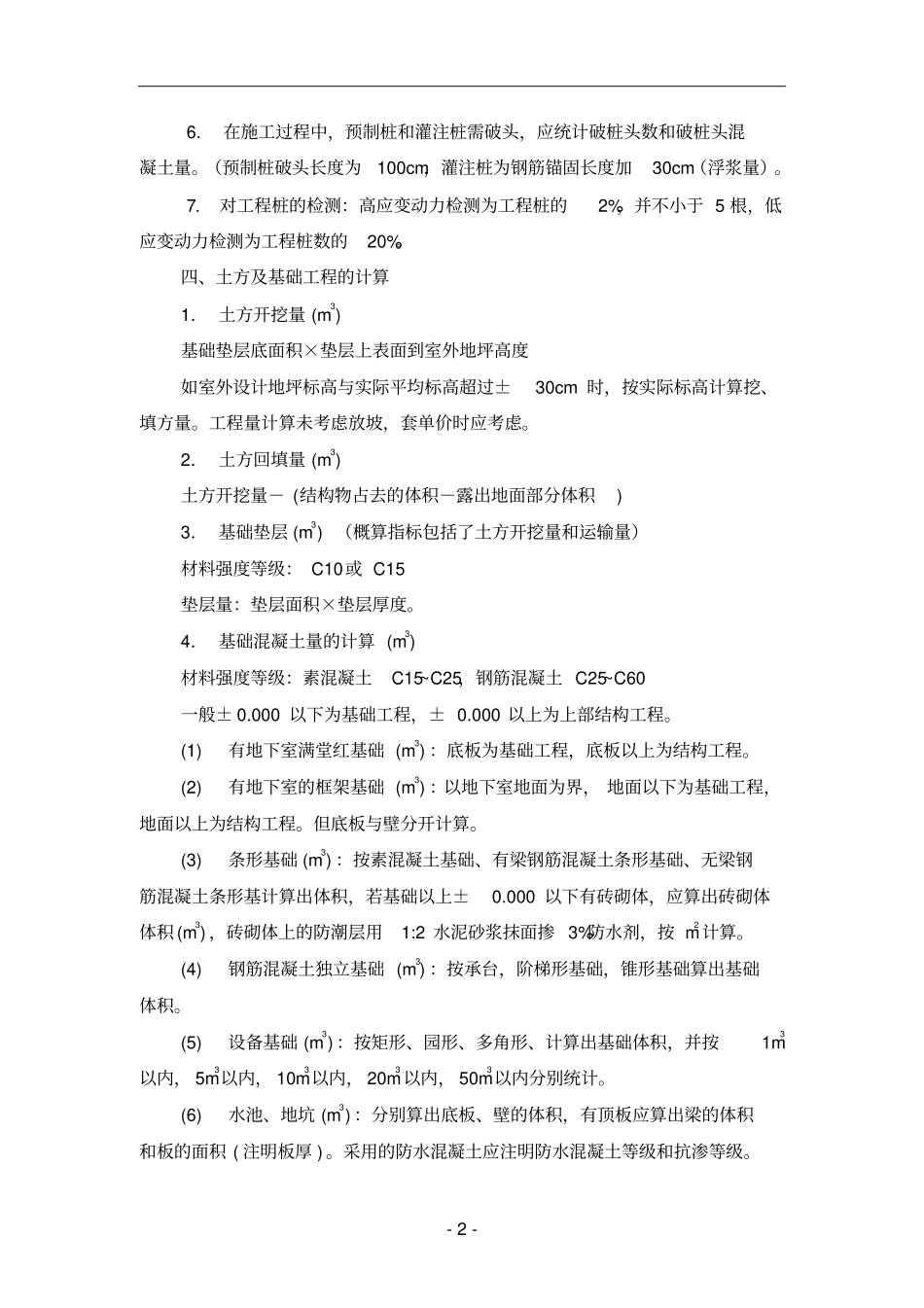

若工程属于总承包报价,地质勘察初勘和详勘未进行,应做初勘和详勘工作的报价;2
提出初勘和详勘的钻孔布置草图,确定钻孔的数量深度和相关的检验方法,供地质勘察部估价时参考;3
根据地质勘察报告,若属软弱地基,需要进行地基处理,应确定地基处理的方法,以便估算地基处理的报价;4
采用桩基,应确定桩的类型,桩径、桩截面、桩长、配筋长度、混凝土强度等级等
桩应确定,桩的根数、混凝土用量、钢筋量,以便估算打桩费用
采用预制和现浇的钢筋混凝土桩若需进行试桩,应提出试桩的项目(如单桩竖向抗压、竖向抗拔静载试验,单桩水平静载试验,桩的动力参数检测、高应变、低应变检测等)试桩数量,以便估算试桩费用
在施工过程中,预制桩和灌注桩需破头,应统计破桩头数和破桩头混凝土量
(预制桩破头长度为100cm,灌注桩为钢筋锚固长度加30cm(浮
