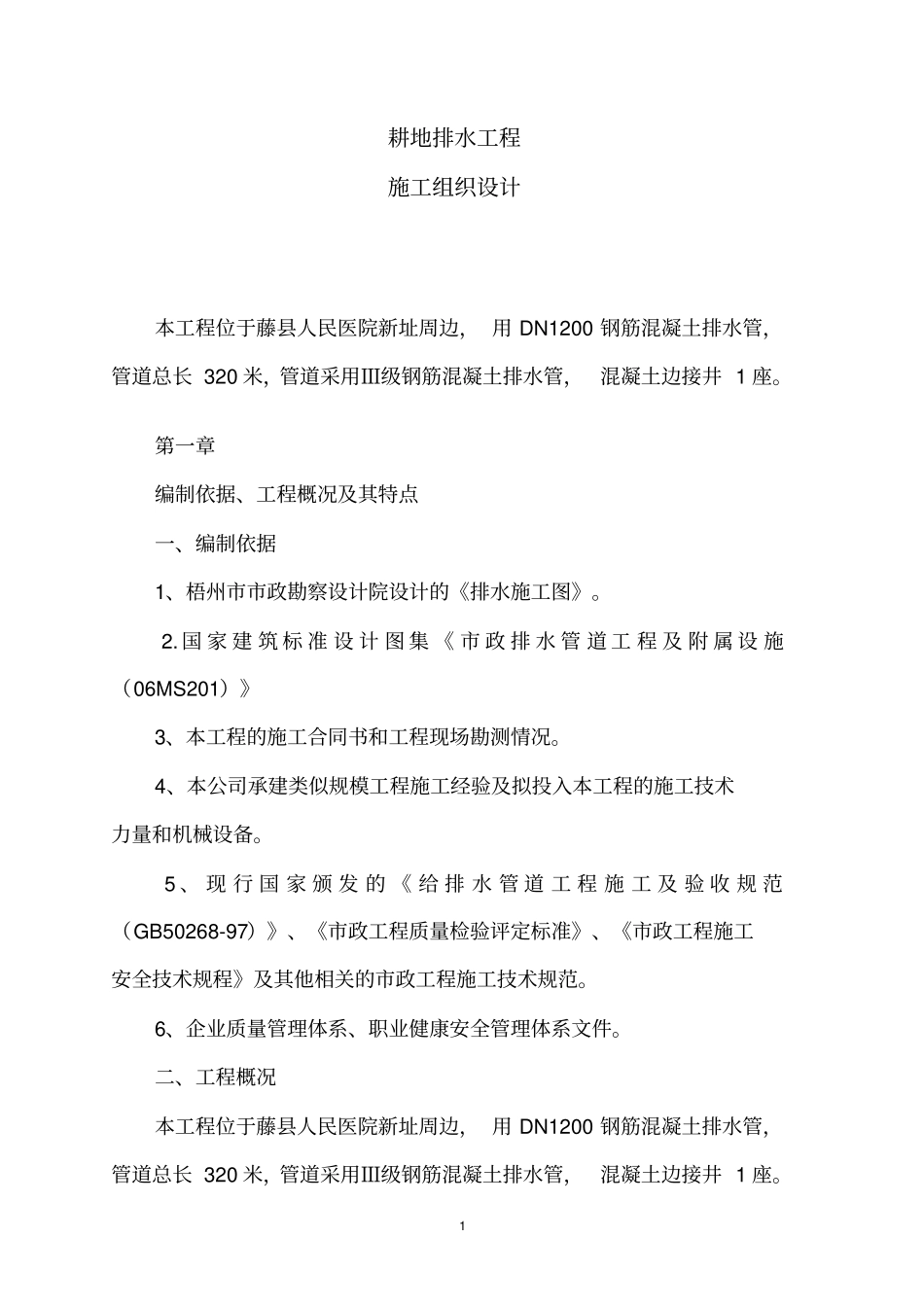

1耕地排水工程施工组织设计本工程位于藤县人民医院新址周边,用DN1200钢筋混凝土排水管,管道总长320米,管道采用Ⅲ级钢筋混凝土排水管,混凝土边接井1座
第一章编制依据、工程概况及其特点一、编制依据1、梧州市市政勘察设计院设计的《排水施工图》
国家建筑标准设计图集《市政排水管道工程及附属设施(06MS201)》3、本工程的施工合同书和工程现场勘测情况
4、本公司承建类似规模工程施工经验及拟投入本工程的施工技术力量和机械设备
5、现行国家颁发的《给排水管道工程施工及验收规范(GB50268-97)》、《市政工程质量检验评定标准》、《市政工程施工安全技术规程》及其他相关的市政工程施工技术规范
6、企业质量管理体系、职业健康安全管理体系文件
二、工程概况本工程位于藤县人民医院新址周边,用DN1200钢筋混凝土排水管,管道总长320米,管道采用Ⅲ级钢筋混凝土排水管,混凝土边接井1座
2(1)劳动力安排计划表项目部施工人员可按工程项目需要设立不同的施工班组,分为土方班、安装班、电工班等三个班组,按工种的工程量需要配置人员数量,所有人员在施工时进驻现场
具体的各个工种人员可见表一
表一劳动力安排计划表序号工种名称人数进场时间备注1泥工10开工进场按工程量可调整2木工5开工进场按工程量可调整3铁工5开工进场按工程量可调整4电工1开工进场按工程量可调整6机械工5开工进场按工程量可调整6安装工5开工进场按工程量可调整7后勤1开工进场按工程量可调整8司机1开工进场按工程量可调整三、主要材料、成品、半成品计划根据工程用料统计计划情况,建筑材料要组织好,杜绝因材料不足而造成停工,影响工程的施工进度,同时要结合季节情况,所以在购进材料时应多方面考虑
主要采用选用:所有材料由集团公司指定的物资中心供应

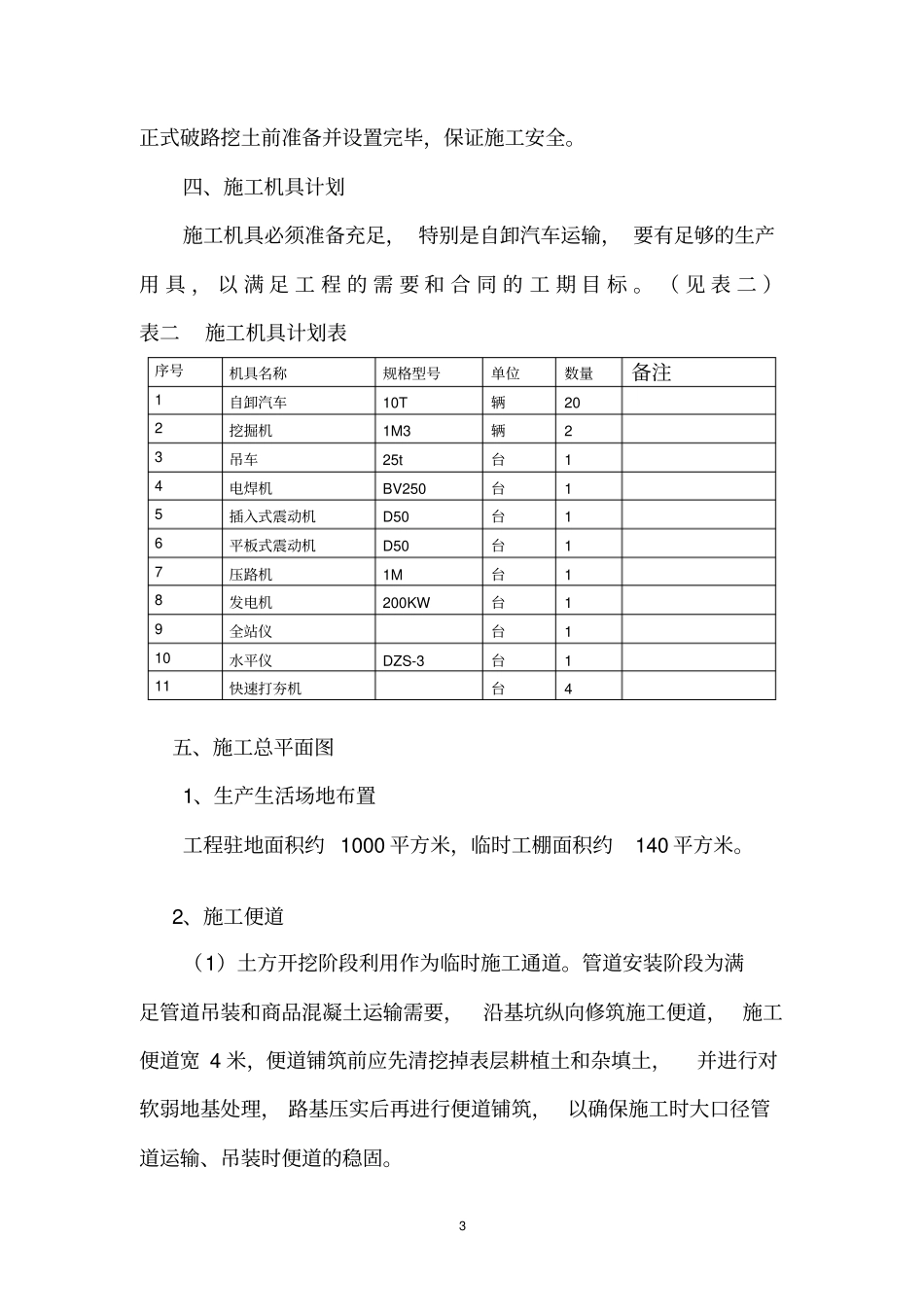

所有进场材料均需要有合格证或产品检验合格证书,材料的外观检查合格,有明确的出厂名称、生产日期等
