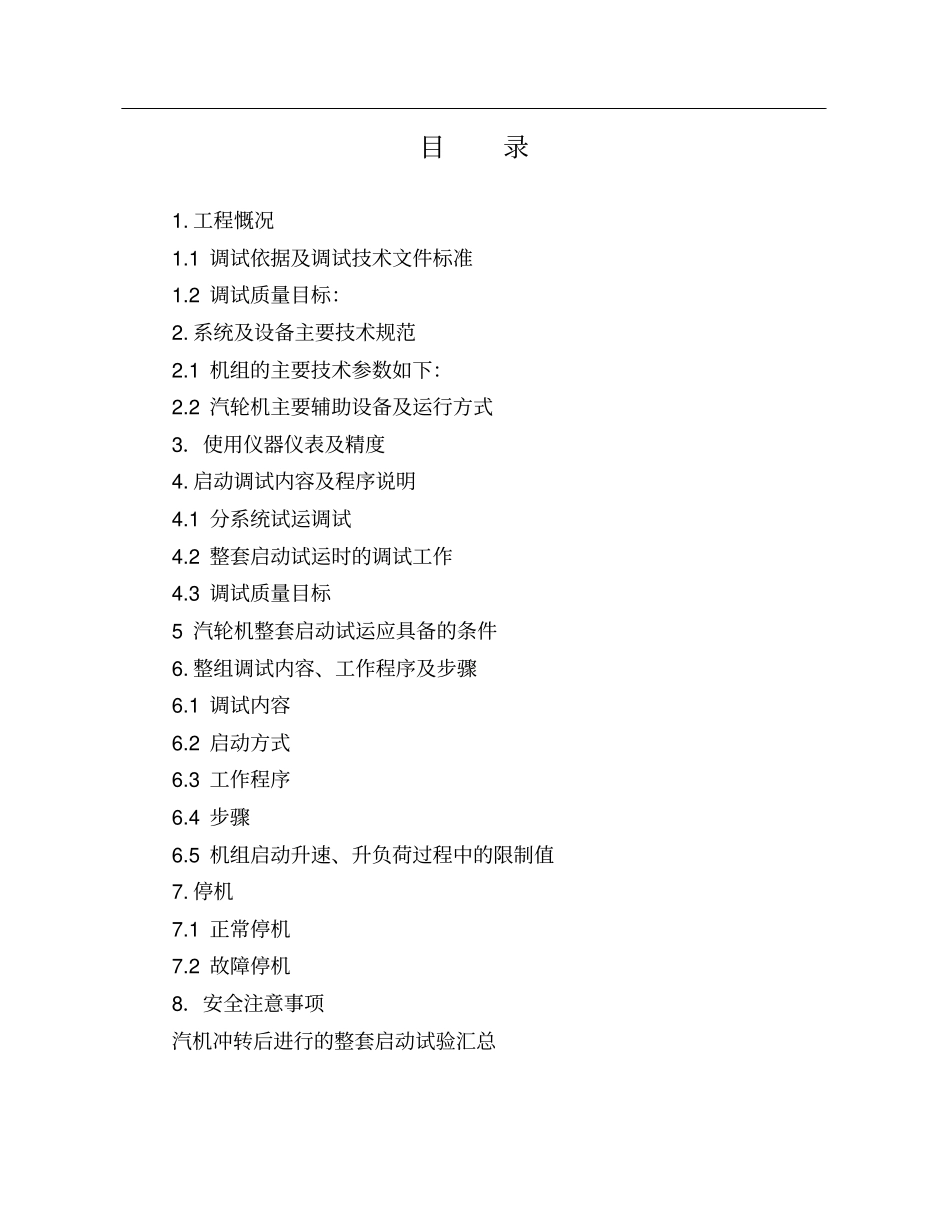

河北钢铁集团九江线材有限公司汽机分系统、整套启动调试方案河北荣威安装工程有限公司2011年7月技术文件审批记录文件名称河北钢铁集团九江线材有限公司1×50MW发电项目启动调试方案总工程师批准签字:日期年月日调试审定签字:日期年月日项目经理审核签字:日期年月日专业组长审核签字:日期:年月日文件主要编写人签字:日期:年月日目录1
1调试依据及调试技术文件标准1
2调试质量目标:2
系统及设备主要技术规范2
1机组的主要技术参数如下:2
2汽轮机主要辅助设备及运行方式3.使用仪器仪表及精度4
启动调试内容及程序说明4
1分系统试运调试4
2整套启动试运时的调试工作4
3调试质量目标5汽轮机整套启动试运应具备的条件6
整组调试内容、工作程序及步骤6
1调试内容6
2启动方式6
3工作程序6
5机组启动升速、升负荷过程中的限制值7
1正常停机7
2故障停机8.安全注意事项汽机冲转后进行的整套启动试验汇总河北钢铁集团九江线材有限公司汽轮发电机组分部、整体调试方案1本方案介绍了河北钢铁集团九江线材有限公司1×50MW汽轮发电机组分系统及整套启动调整试验的目的、方法、内容、步骤和标准,它仅作为机组整套启动调试的指导性文件,阐明了机组整套启动调试的基本原则,并对整套启动调试作了宏观的规划
工程慨况河北钢铁集团九江线材有限公司1×50MW发电项目为凝气式汽轮发电机组及辅助设备
汽轮发电机组是由武汉汽轮发电机厂生产的N50-8
83/535型凝汽式汽轮机组
机组分部调整试运和整套启动调试工作是在安装基本结束,各单体设备试运合格的基础上进行的,是全面检查机组及相应安装工程的设计、设备、施工质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠地投入生产,形成生产能力,发挥投资效益的最后工序
为了使启动调试工作顺利进行,以便使机组尽快安全、优质地移交生产,我们
