第1页房屋隔层加层施工方案一、编制依据:(略)二、管理人员安排:(略)三、工程概况:(略)四、施工准备:1
用户方提供装修设计方案,楼梯洞口预留位置及尺寸,与各房间使用功能
根据用户提供的装修方案,我方提供楼板结构设计施工图纸与楼板施工方案
与用户签订合同:将各种施工细节、质量标准、工期写进合同
工程量确认:熟悉设计图纸,对施工班组进行交底,解决图纸上不明确的问题,详细确认我方承担的工程量与施工范围
劳动力及施工机具的配置要根据工期要求进行,以保证工期和质量要求为宗旨,并根据现场情况及时调整
用户方对施工场地的清空,落实施工用水、电到位
五、施工部署:本工程共分为三个大项:模板工程--钢筋工程---混凝土工程一、模板工程1、模板的设计1)、柱子模板设计采用18mm厚木胶合板施工现场制作组拼,背楞采用50X70方木,加固采用©48X3
5钢管围檩@300〜400加固,超过600宽的柱,采用可回收©12对拉螺栓进行加固
边角处采用木板条找补,保证楞角方直
(1)本工程柱模采用现场制作组拼
(2)本工程柱竖向模板采用50X70木方加固,距离中〜中250,高度方向采用048钢管夹箍和对拉螺杆紧固
(3)模板支撑应与满堂脚手架相连,每根柱的各面必须设置两个连接点,三道钢管支撑落地稳定模板,防止砼浇筑时冲击荷载造成柱模位移
(4)柱模校正,采用吊线锤的方法进行,直至达到规定的要求,方可紧固
355第2页D乂0•鸡隨53X7('1--7
J50,30,JbC***阿训管/S\50X'-'0-1

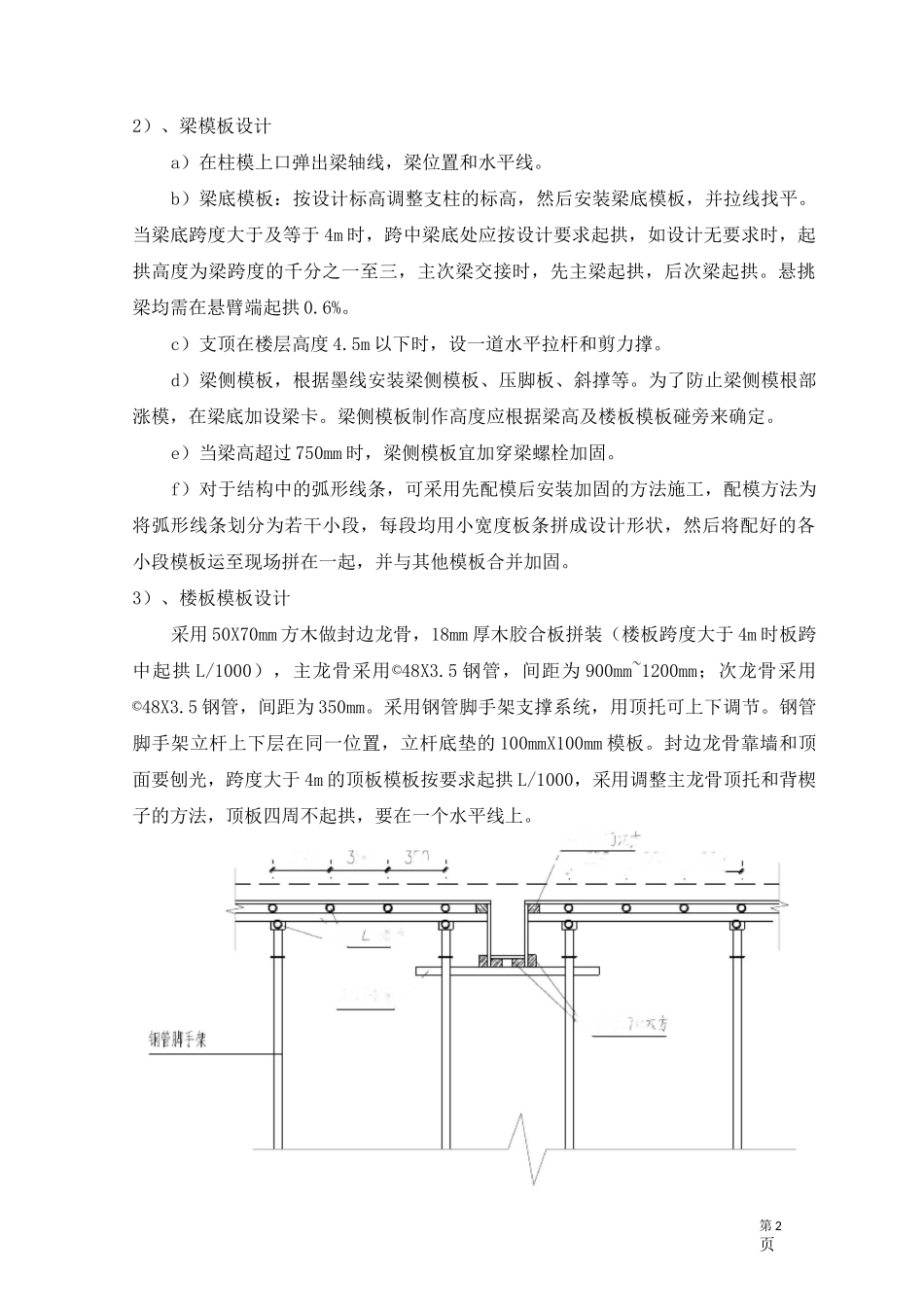

2)、梁模板设计a)在柱模上口弹出梁轴线,梁位置和水平线
b)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平
当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的千分之一至三,主次梁交
