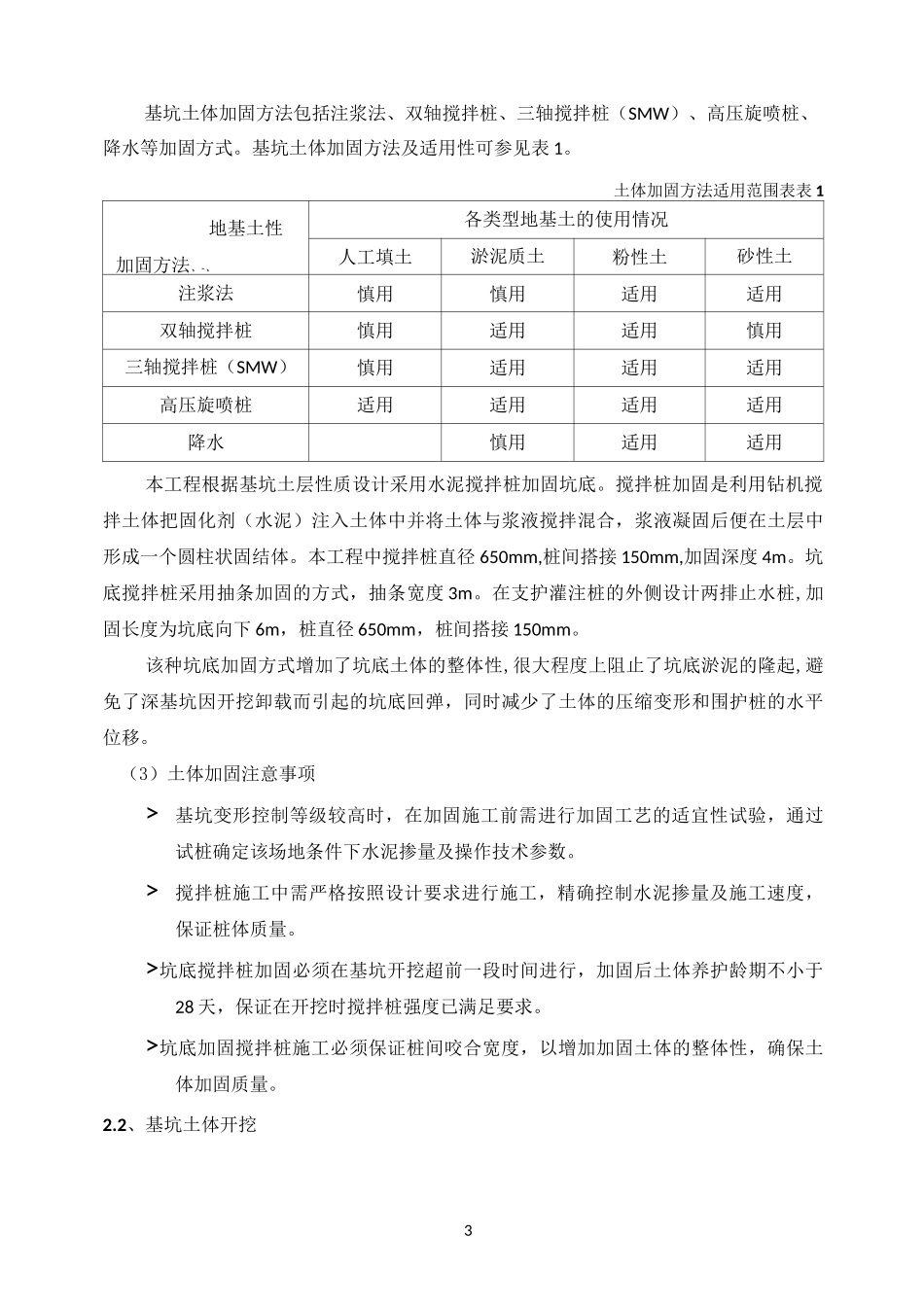

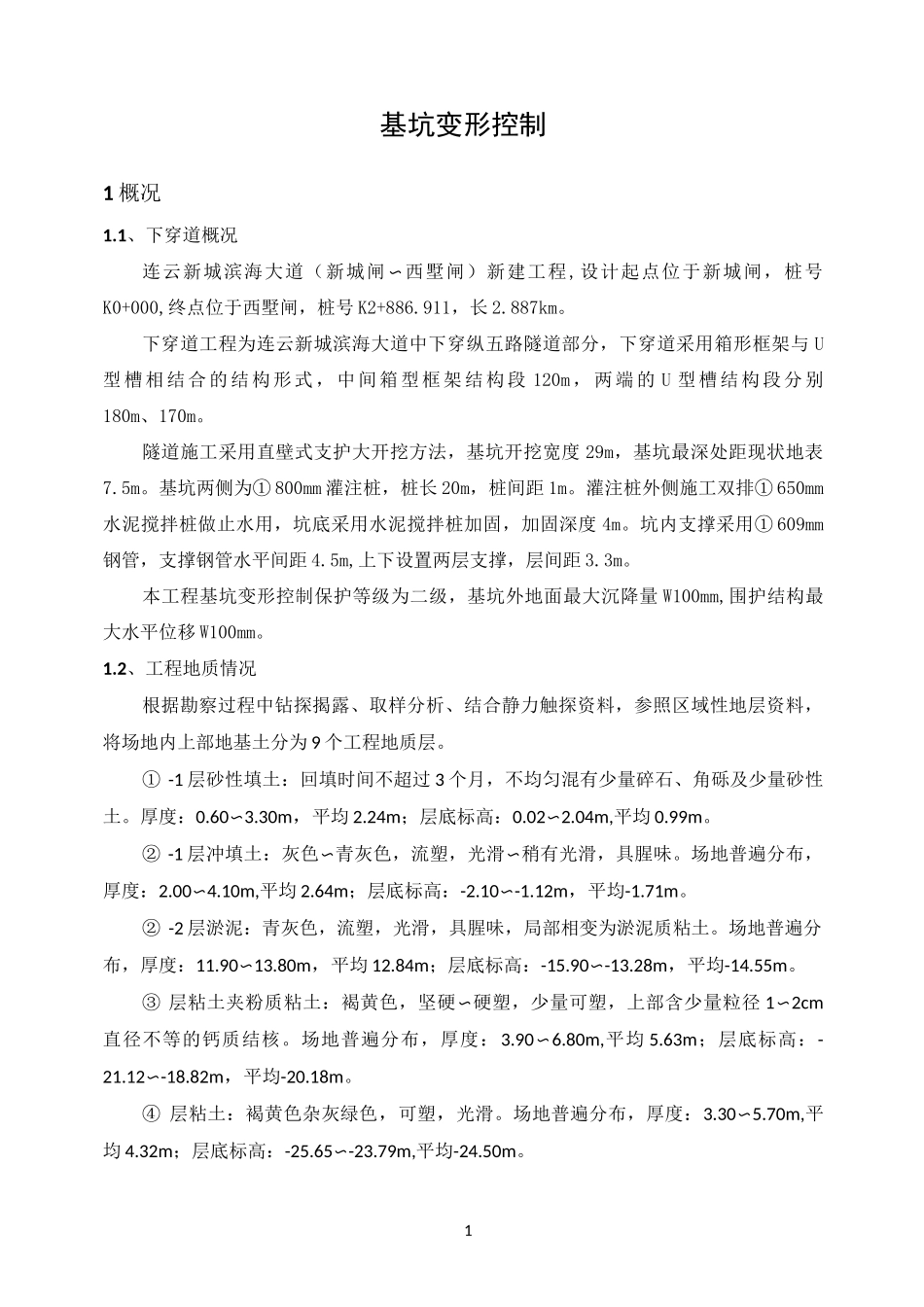

1基坑变形控制1概况1
1、下穿道概况连云新城滨海大道(新城闸〜西墅闸)新建工程,设计起点位于新城闸,桩号K0+000,终点位于西墅闸,桩号K2+886
911,长2
下穿道工程为连云新城滨海大道中下穿纵五路隧道部分,下穿道采用箱形框架与U型槽相结合的结构形式,中间箱型框架结构段120m,两端的U型槽结构段分别180m、170m
隧道施工采用直壁式支护大开挖方法,基坑开挖宽度29m,基坑最深处距现状地表7
基坑两侧为①800mm灌注桩,桩长20m,桩间距1m
灌注桩外侧施工双排①650mm水泥搅拌桩做止水用,坑底采用水泥搅拌桩加固,加固深度4m
坑内支撑采用①609mm钢管,支撑钢管水平间距4
5m,上下设置两层支撑,层间距3
本工程基坑变形控制保护等级为二级,基坑外地面最大沉降量W100mm,围护结构最大水平位移W100mm

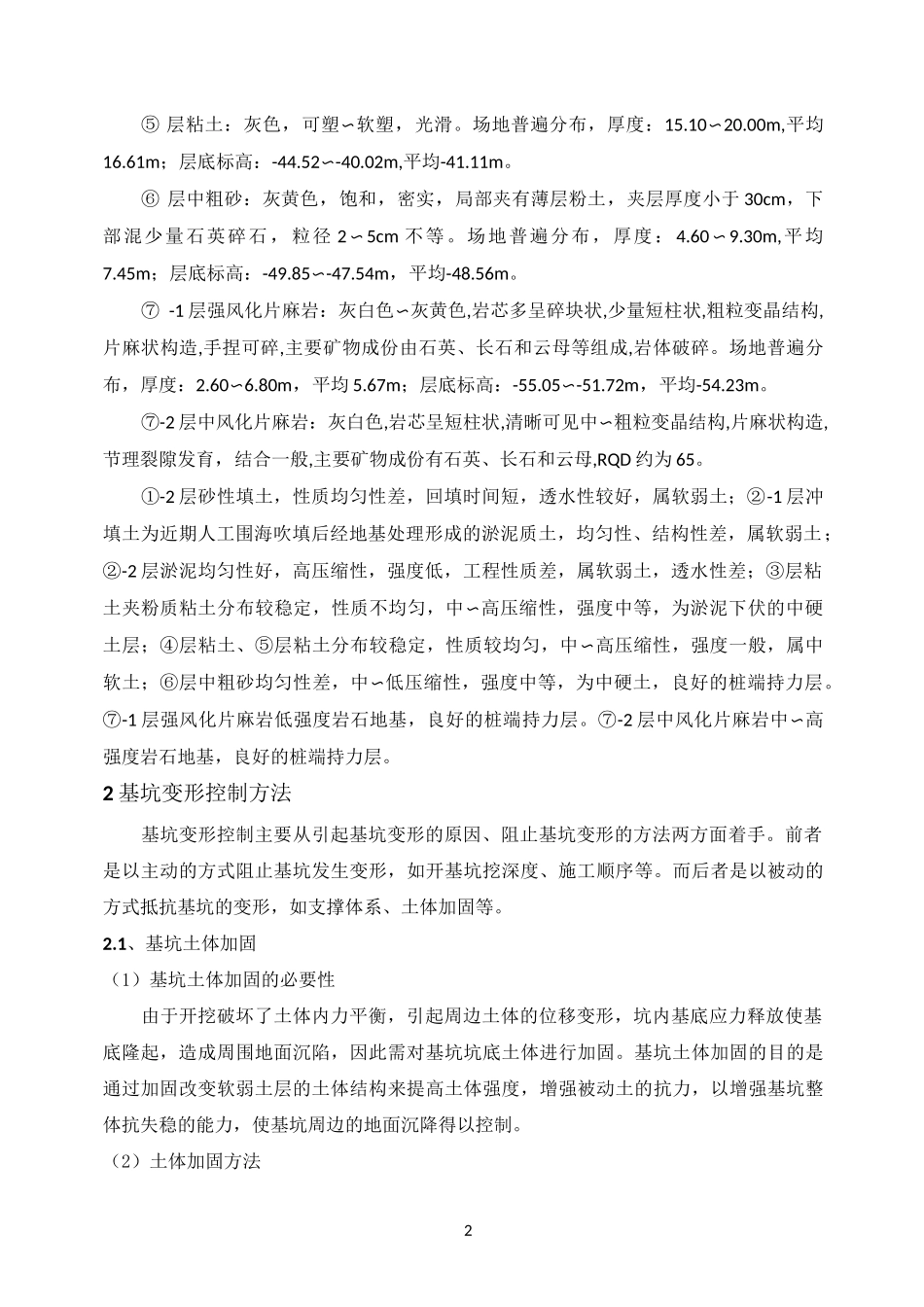

2、工程地质情况根据勘察过程中钻探揭露、取样分析、结合静力触探资料,参照区域性地层资料,将场地内上部地基土分为9个工程地质层
①-1层砂性填土:回填时间不超过3个月,不均匀混有少量碎石、角砾及少量砂性土
30m,平均2
24m;层底标高:0
04m,平均0
②-1层冲填土:灰色〜青灰色,流塑,光滑〜稍有光滑,具腥味
场地普遍分布,厚度:2
10m,平均2
64m;层底标高:-2
12m,平均-1
②-2层淤泥:青灰色,流塑,光滑,具腥味,局部相变为淤泥质粘土
场地普遍分布,厚度:11
80m,平均12
84m;层底标高:-15
90〜-13
28m,平均-14
③层粘土夹粉质粘土:褐黄色,坚硬〜硬塑,少量可塑,上部含少量粒径1〜2cm直径不等的钙质结核
场地普遍分布,厚度:3
80m,平均5
63m;层底标高:-21
