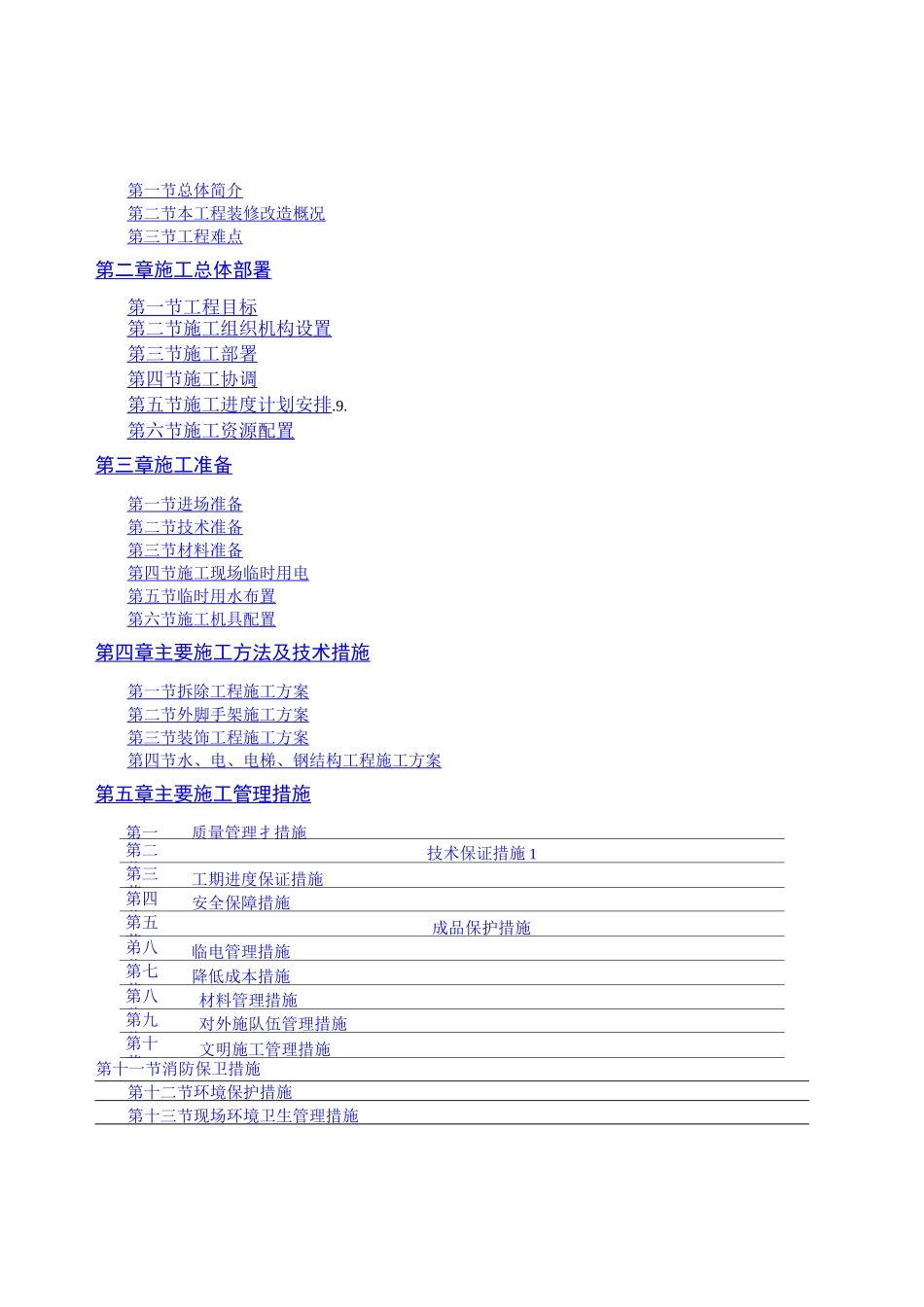

第一节总体简介第二节本工程装修改造概况第三节工程难点第二章施工总体部署第一节工程目标第二节施工组织机构设置第三节施工部署第四节施工协调第五节施工进度计划安排

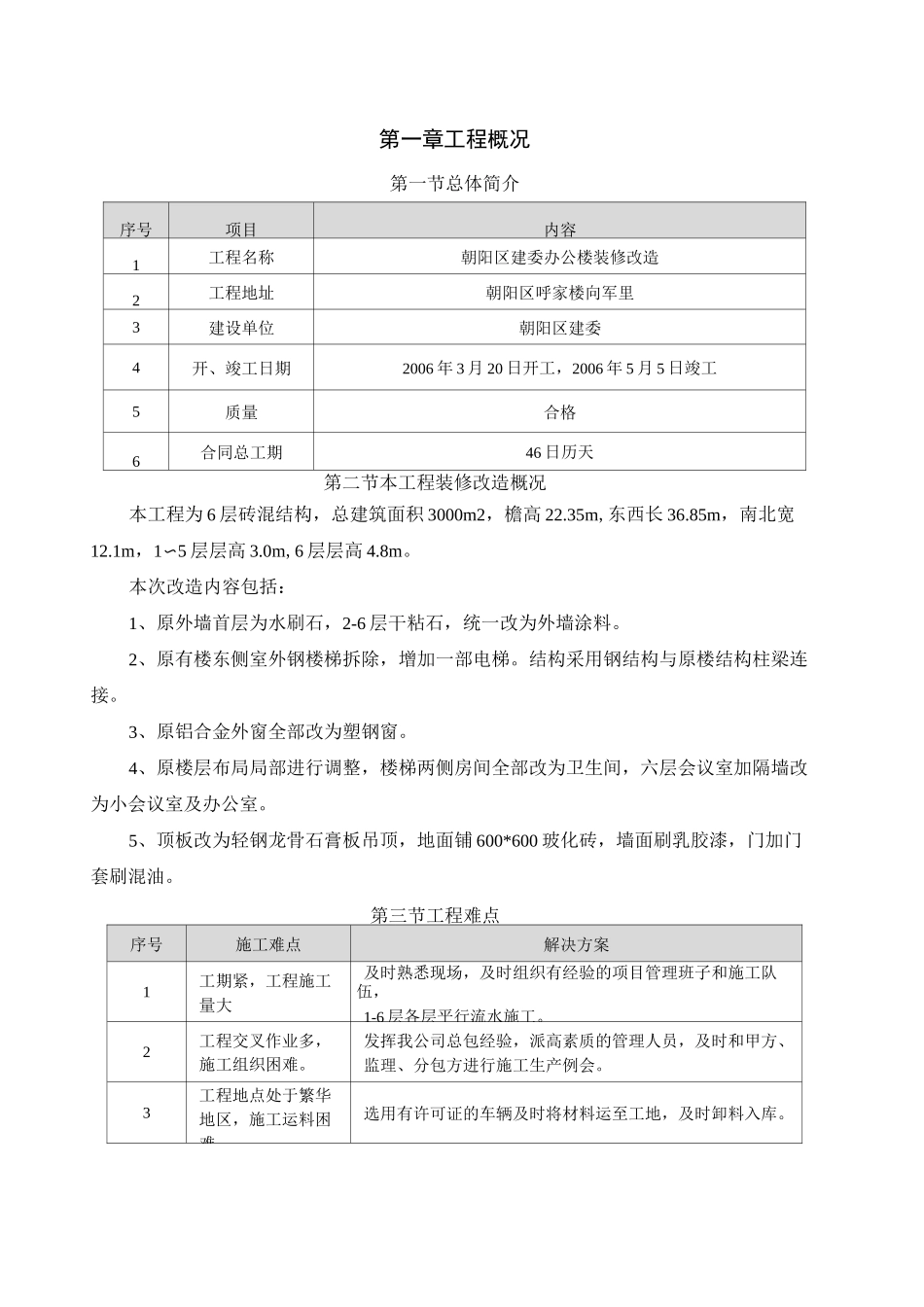

第六节施工资源配置第三章施工准备第一节进场准备第二节技术准备第三节材料准备第四节施工现场临时用电第五节临时用水布置第六节施工机具配置第四章主要施工方法及技术措施第一节拆除工程施工方案第二节外脚手架施工方案第三节装饰工程施工方案第四节水、电、电梯、钢结构工程施工方案第五章主要施工管理措施第一质量管理扌措施第二节技术保证措施1第三节工期进度保证措施第四节安全保障措施第五节成品保护措施弟八节临电管理措施第七节降低成本措施第八节材料管理措施第九节对外施队伍管理措施第十节文明施工管理措施第十一节消防保卫措施第十二节环境保护措施第十三节现场环境卫生管理措施第一章工程概况第一节总体简介序号项目内容1工程名称朝阳区建委办公楼装修改造2工程地址朝阳区呼家楼向军里3建设单位朝阳区建委4开、竣工日期2006年3月20日开工,2006年5月5日竣工5质量合格6合同总工期46日历天第二节本工程装修改造概况本工程为6层砖混结构,总建筑面积3000m2,檐高22
35m,东西长36
85m,南北宽12
1m,1〜5层层高3
0m,6层层高4
本次改造内容包括:1、原外墙首层为水刷石,2-6层干粘石,统一改为外墙涂料
2、原有楼东侧室外钢楼梯拆除,增加一部电梯
结构采用钢结构与原楼结构柱梁连接
3、原铝合金外窗全部改为塑钢窗
4、原楼层布局局部进行调整,楼梯两侧房间全部改为卫生间,六层会议室加隔墙改为小会议室及办公室
5、顶板改为轻钢龙骨石膏板吊顶,地面铺600*600玻化砖,墙面刷乳胶漆,门加门套刷混油
第三节工程难点序号施工难点解决方案1工期紧,工程施工量大及时熟悉现场,及时组织有经验的项目管理班子和施工队伍,1-6层各层平行流水施工
