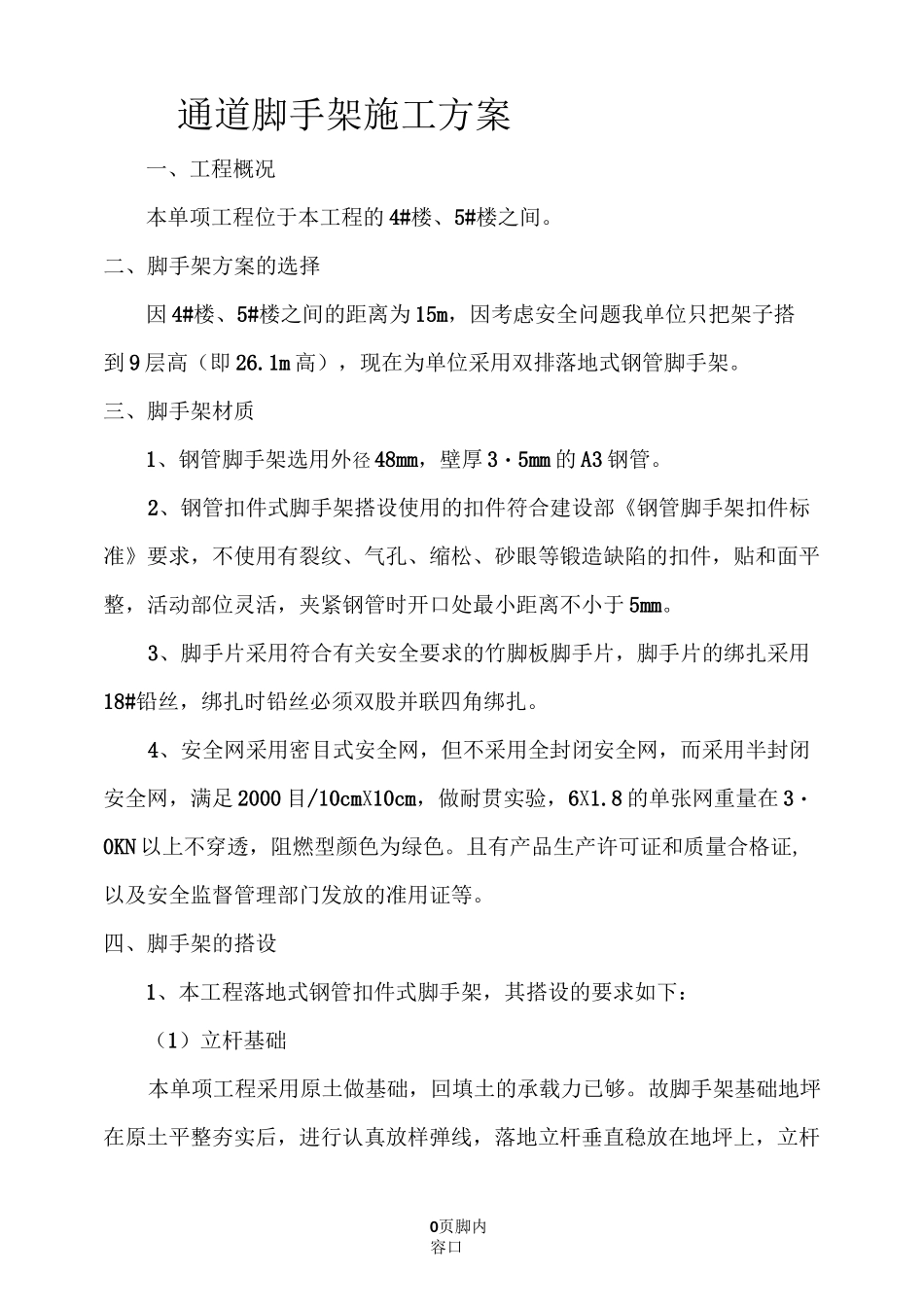

0页脚内容口通道脚手架施工方案一、工程概况本单项工程位于本工程的4#楼、5#楼之间
二、脚手架方案的选择因4#楼、5#楼之间的距离为15m,因考虑安全问题我单位只把架子搭到9层高(即26
1m高),现在为单位采用双排落地式钢管脚手架
三、脚手架材质1、钢管脚手架选用外径48mm,壁厚3・5mm的A3钢管
2、钢管扣件式脚手架搭设使用的扣件符合建设部《钢管脚手架扣件标准》要求,不使用有裂纹、气孔、缩松、砂眼等锻造缺陷的扣件,贴和面平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm
3、脚手片采用符合有关安全要求的竹脚板脚手片,脚手片的绑扎采用18#铅丝,绑扎时铅丝必须双股并联四角绑扎
4、安全网采用密目式安全网,但不采用全封闭安全网,而采用半封闭安全网,满足2000目/10cmX10cm,做耐贯实验,6X1
8的单张网重量在3・0KN以上不穿透,阻燃型颜色为绿色
且有产品生产许可证和质量合格证,以及安全监督管理部门发放的准用证等
四、脚手架的搭设1、本工程落地式钢管扣件式脚手架,其搭设的要求如下:(1)立杆基础本单项工程采用原土做基础,回填土的承载力已够

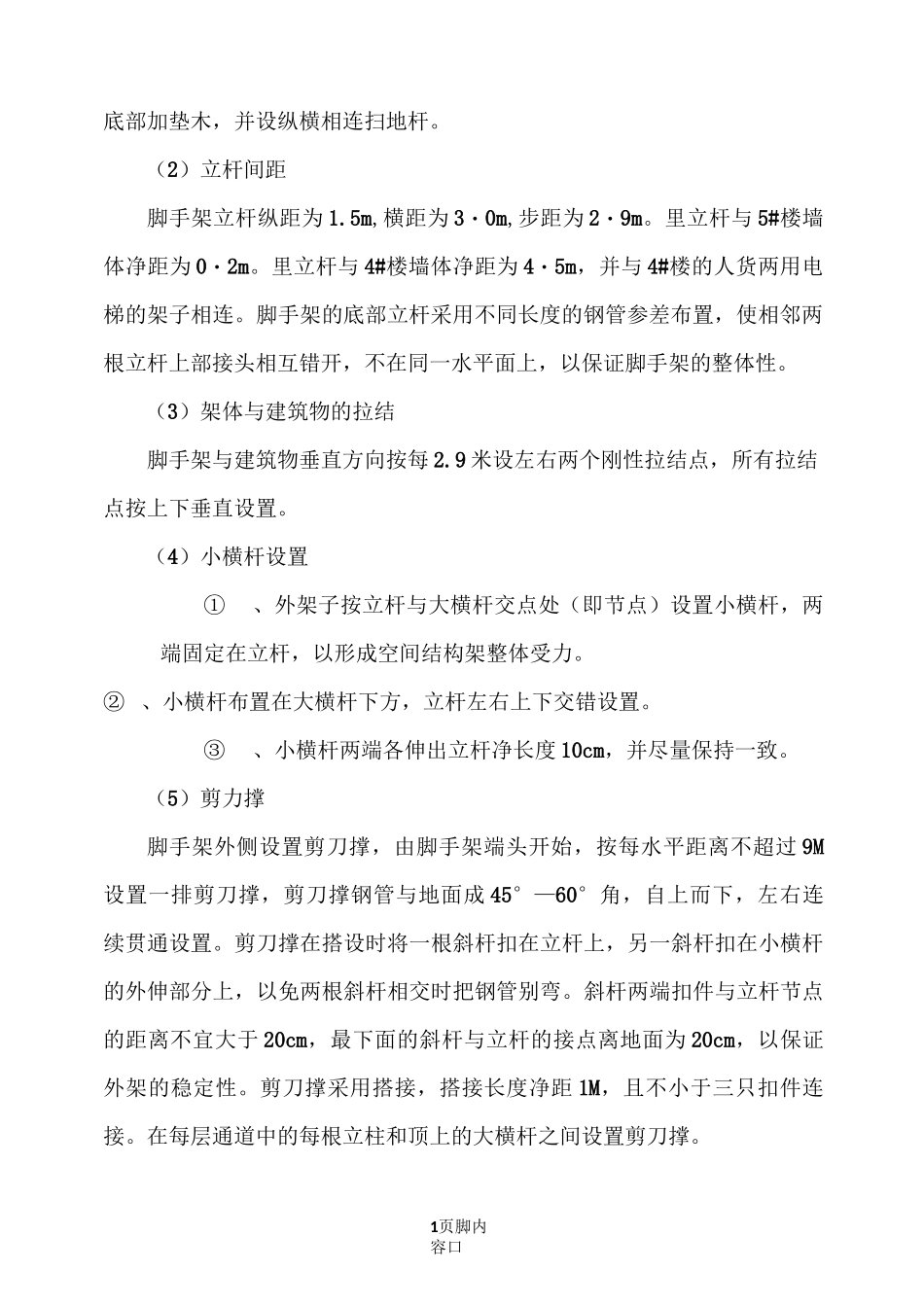

故脚手架基础地坪在原土平整夯实后,进行认真放样弹线,落地立杆垂直稳放在地坪上,立杆1页脚内容口底部加垫木,并设纵横相连扫地杆
(2)立杆间距脚手架立杆纵距为1
5m,横距为3・0m,步距为2・9m
里立杆与5#楼墙体净距为0・2m
里立杆与4#楼墙体净距为4・5m,并与4#楼的人货两用电梯的架子相连
脚手架的底部立杆采用不同长度的钢管参差布置,使相邻两根立杆上部接头相互错开,不在同一水平面上,以保证脚手架的整体性
(3)架体与建筑物的拉结脚手架与建筑物垂直方向按每2
9米设左右两个刚性拉结点,所有拉结点按上下垂直设置

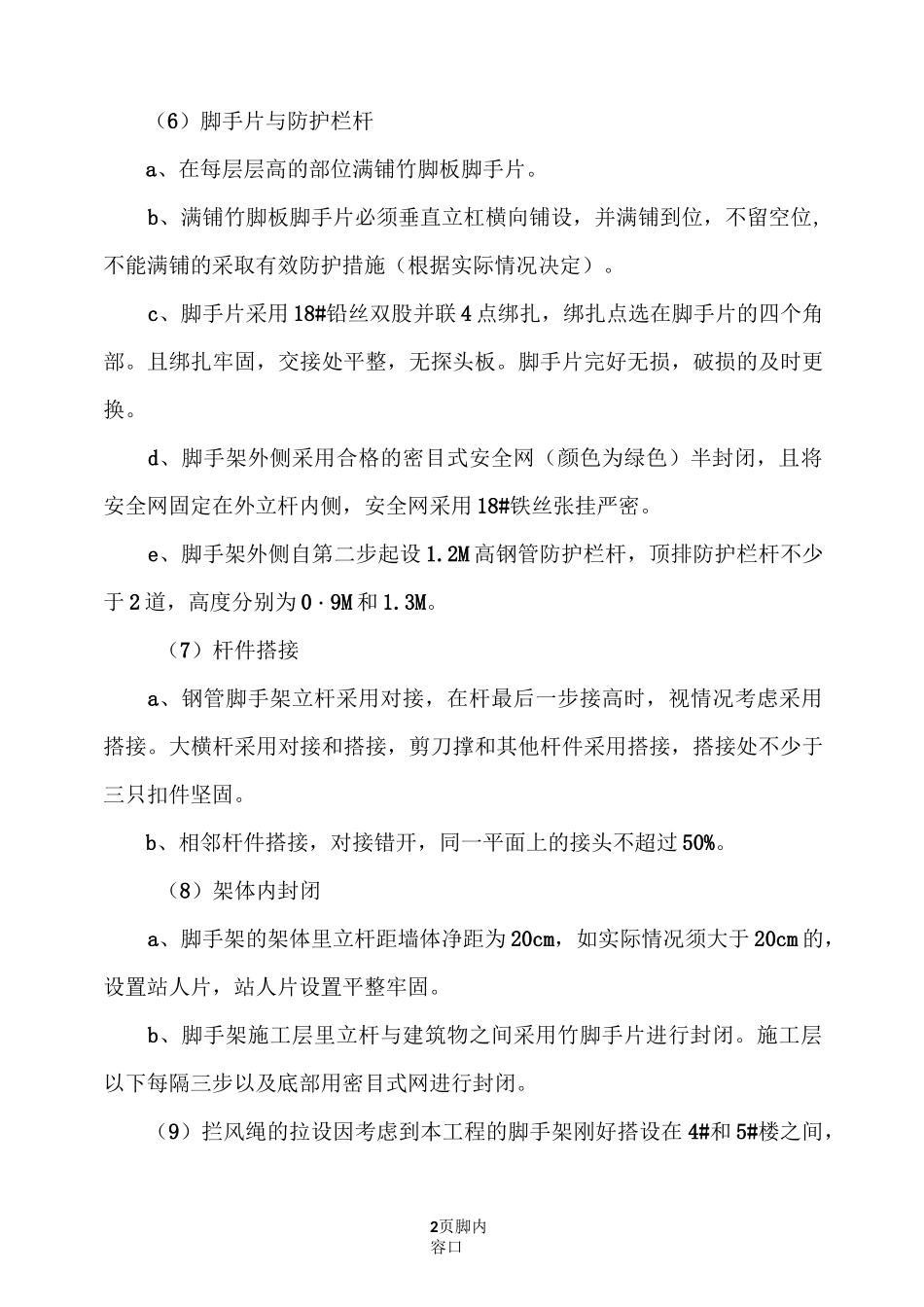

(4)小横杆设置①、外架子按立杆与大横杆交点处(即节点)设置小横杆,两端固定在立杆,以形成空间结构架整
