检查井盖、收水井箅安装施工标准化工作程序检查井盖、收水井箅安装施工标0准化工作程序(试行)为保证检查井盖、收水井箅施工质量,杜绝井框与路面顺接不平、井周沥青破损、井盖异响、井盖压坏、收水效果差等质量问题
依据《检查井盖》GB/T23858-2009及《市政排水管道工程及附属设施》06MS201等文件,结合以往施工经验和技术总结,制定本施工标准化工作程序
一、井盖、井箅质量要求(一)现场验收1、检查井盖、收水井箅进场应附有质量证明文件,主要包括产品合格证及试验检测报告,其时间、批号、类型必须对应
2、项目部材料员会同质检员并请监理旁站监督,按《检查井盖(产品)现场验收表》、《收水井箅(产品)现场验收表》对检查井盖及收水井箅的各项指标进行检验验收,并做好记录
3、抽取井盖、井箅各两套,安装到有车辆行驶的路段上进行碾压试验,验证井盖与井框的适配性及承载力

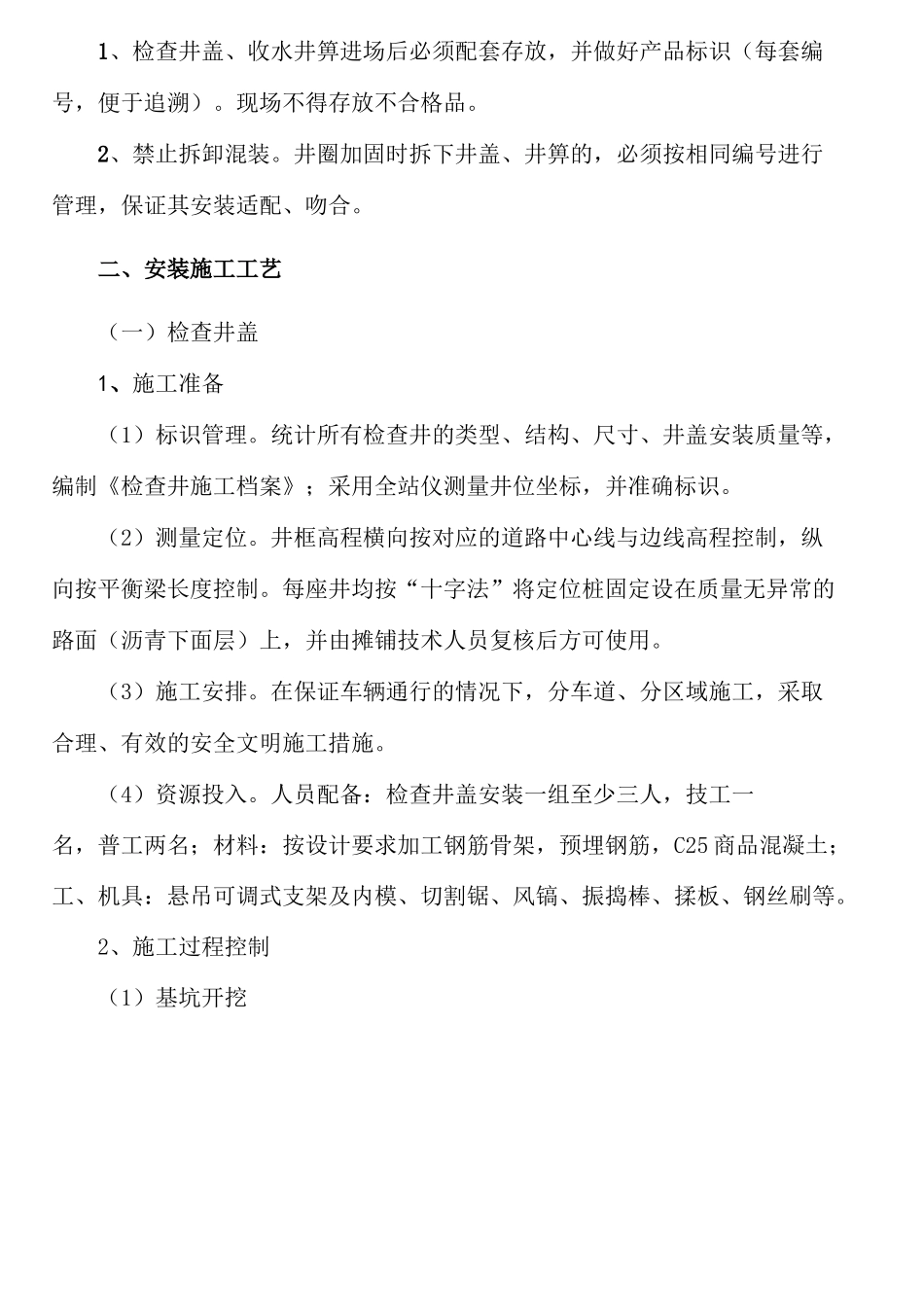

(二)存放和使用1、检查井盖、收水井箅进场后必须配套存放,并做好产品标识(每套编号,便于追溯)
现场不得存放不合格品
2、禁止拆卸混装
井圈加固时拆下井盖、井箅的,必须按相同编号进行管理,保证其安装适配、吻合
二、安装施工工艺(一)检查井盖1、施工准备(1)标识管理
统计所有检查井的类型、结构、尺寸、井盖安装质量等,编制《检查井施工档案》;采用全站仪测量井位坐标,并准确标识
(2)测量定位
井框高程横向按对应的道路中心线与边线高程控制,纵向按平衡梁长度控制
每座井均按“十字法”将定位桩固定设在质量无异常的路面(沥青下面层)上,并由摊铺技术人员复核后方可使用
(3)施工安排
在保证车辆通行的情况下,分车道、分区域施工,采取合理、有效的安全文明施工措施
(4)资源投入
人员配备:检查井盖安装一组至少三人,技工一名,普工两名;材料:按设计要求加工钢筋骨架,预埋钢筋,C25商品混凝土;工、机具:悬吊可调式支架及内模、切割锯、风镐、振捣棒
