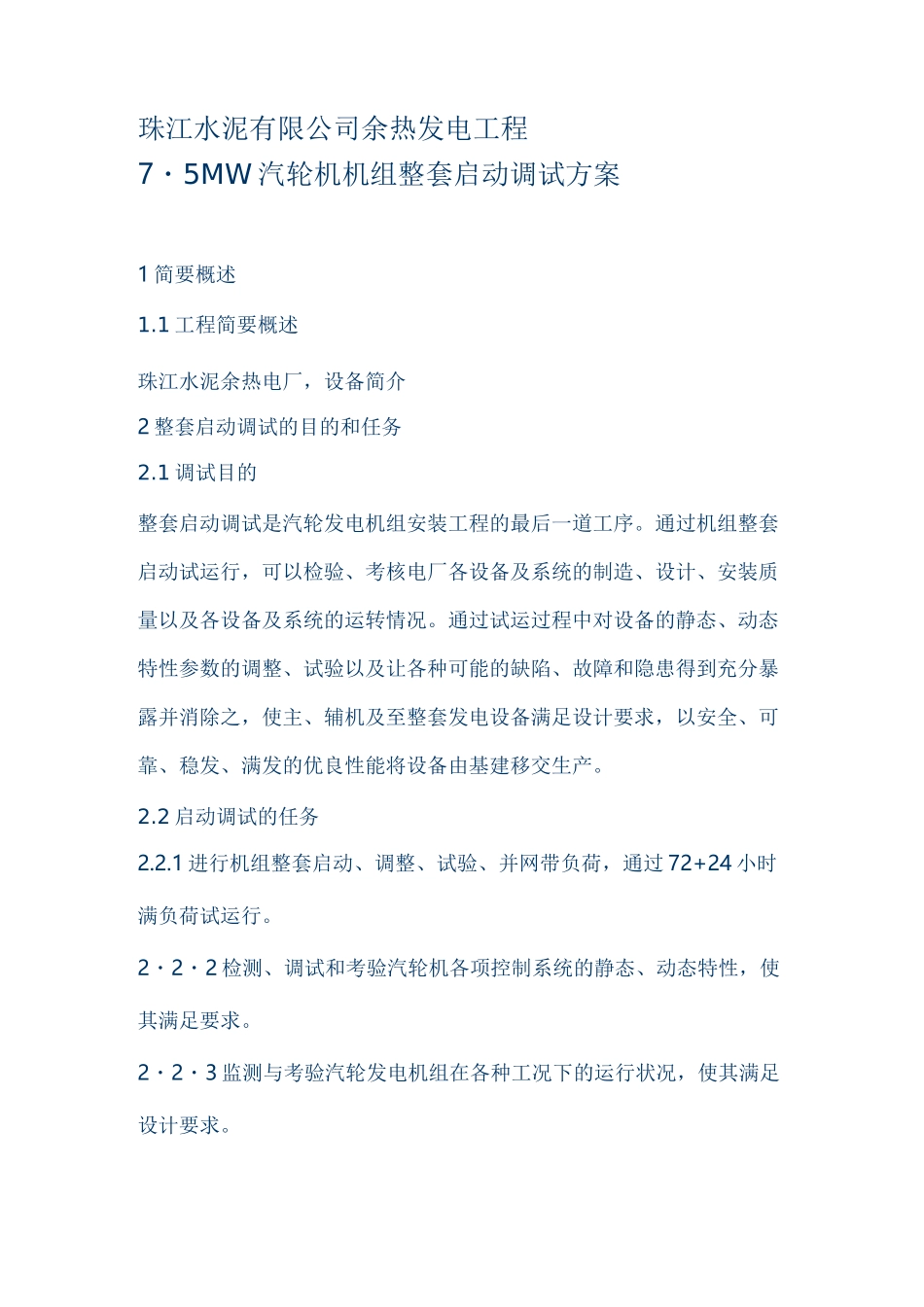

珠江水泥有限公司余热发电工程7・5MW汽轮机机组整套启动调试方案1简要概述1
1工程简要概述珠江水泥余热电厂,设备简介2整套启动调试的目的和任务2
1调试目的整套启动调试是汽轮发电机组安装工程的最后一道工序
通过机组整套启动试运行,可以检验、考核电厂各设备及系统的制造、设计、安装质量以及各设备及系统的运转情况
通过试运过程中对设备的静态、动态特性参数的调整、试验以及让各种可能的缺陷、故障和隐患得到充分暴露并消除之,使主、辅机及至整套发电设备满足设计要求,以安全、可靠、稳发、满发的优良性能将设备由基建移交生产
2启动调试的任务2
1进行机组整套启动、调整、试验、并网带负荷,通过72+24小时满负荷试运行
2・2・2检测、调试和考验汽轮机各项控制系统的静态、动态特性,使其满足要求
2・2・3监测与考验汽轮发电机组在各种工况下的运行状况,使其满足设计要求
2・2・4考验机组辅机及各子系统与主机在各种运行工况下的协调性
2・2・5记录、采集机组所有设备和系统在各种工况下试运的原始数据,积累有关原始技术资料,为以后机组安全经济运行和检修提供依据
2・2・6试验并确认主机、辅机和系统的最佳运行方式和最佳投用时机与条件
2・2・7投用和考验机组各项自控装置、联锁保护及仪表,考核投入率、精度及工作状况

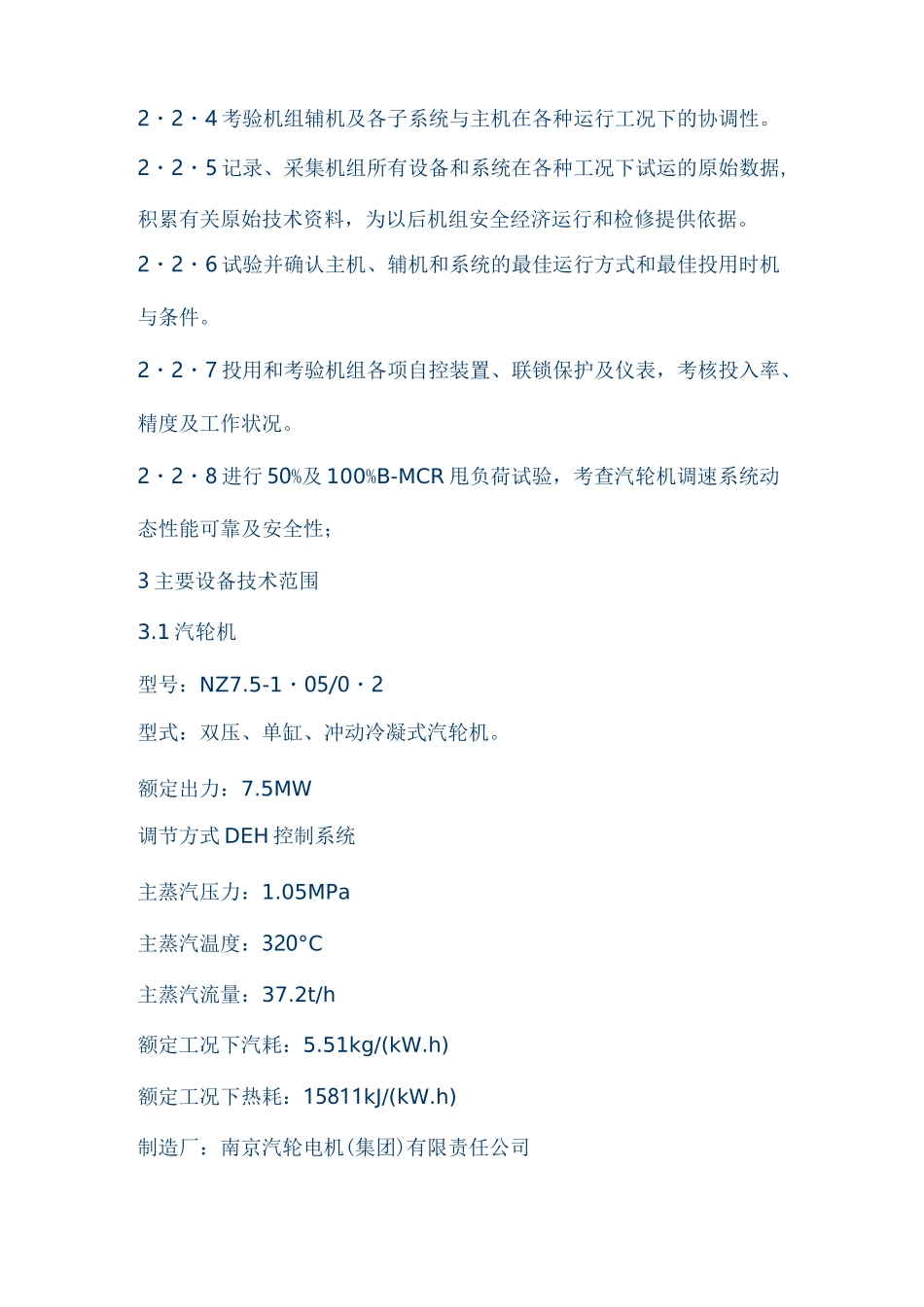

2・2・8进行50%及100%B-MCR甩负荷试验,考查汽轮机调速系统动态性能可靠及安全性;3主要设备技术范围3
1汽轮机型号:NZ7
5-1・05/0・2型式:双压、单缸、冲动冷凝式汽轮机
额定出力:7
5MW调节方式DEH控制系统主蒸汽压力:1
05MPa主蒸汽温度:320°C主蒸汽流量:37
2t/h额定工况下汽耗:5
51kg/(kW
h)额定工况下热耗:15811kJ/(kW
h)制造厂:南京汽轮电机(集团)有限责任公司3
2发电机额定功率:MW定子额定电压:kV定子额定电
