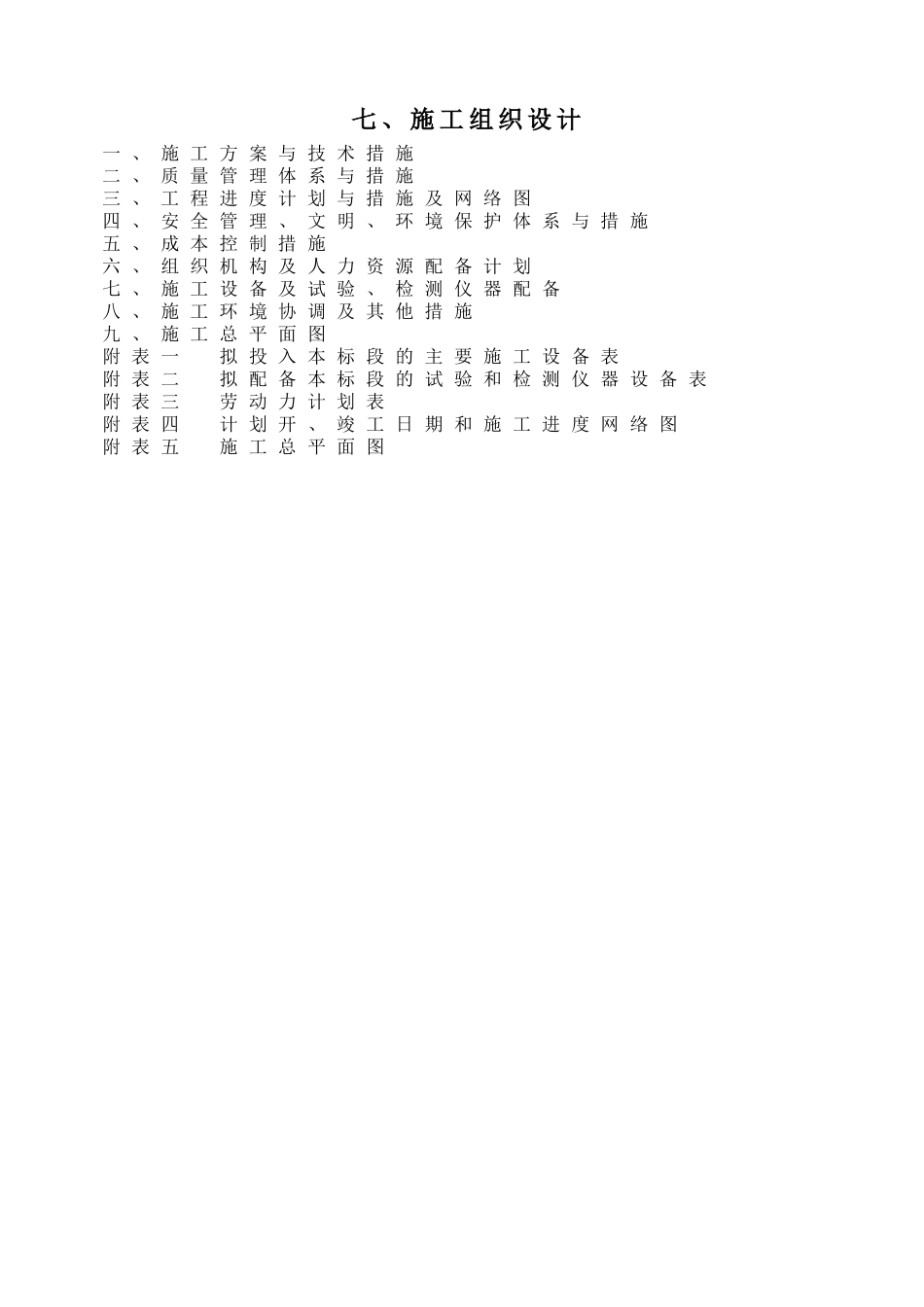

七、施工组织设计一、施工方案与技术措施二、质量管理体系与措施三、工程进度计划与措施及网络图四、安全管理、文明、环境保护体系与措施五、成本控制措施六、组织机构及人力资源配备计划七、施工设备及试验、检测仪器配备八、施工环境协调及其他措施九、施工总平面图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图第一节施工方案与技术措施主要工程建设内容及总体施工方案本标段主要建设内容主要为:农田水利工程,田间道路工程,其他工程
计划工期120日历天,质量要求合格
由于工期紧任务重,为便于施工管理与协调,确保按质按量及时完成任务,整个标段计划安排为一个施工区3个施工组:即第五标段施工区;农田水利工程施工组、渠系建筑物施工组、田间道路施工组
各施工组施工任务的划分以专业类别为基础,组内可根据时间任务要求设置若干个作业班组,班组内分为土方、砼(含钢筋砼)、模板等专业
各施工组间尽可能平行作业,施工组内按工艺流水作业
在施工开始前,应做好测量放线及现场清理工作

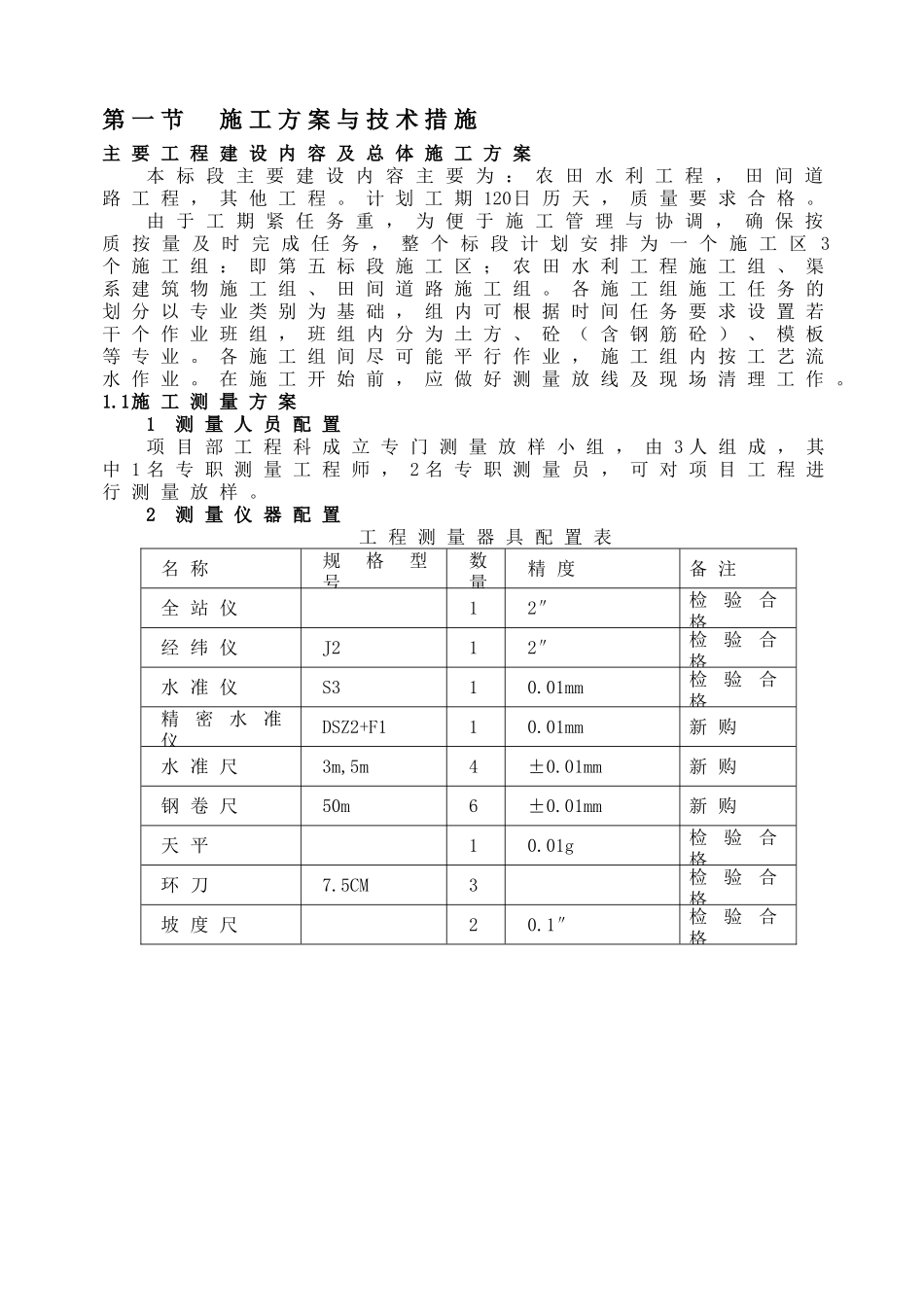

1施工测量方案1测量人员配置项目部工程科成立专门测量放样小组,由3人组成,其中1名专职测量工程师,2名专职测量员,可对项目工程进行测量放样
2测量仪器配置工程测量器具配置表名称规格型号数量精度备注全站仪12″检验合格经纬仪J212″检验合格水准仪S310
01mm检验合格精密水准仪DSZ2+F110
01mm新购水准尺3m,5m4±0
01mm新购钢卷尺50m6±0
01mm新购天平10
01g检验合格环刀7
5CM3检验合格坡度尺20
1″检验合格3测量日常工作①测量放样基本工作内容⑴查对复核发包人或监理人所交付的测量基准点、基准线和水准点及其基本资料,发现问题,及时上报并协商解决

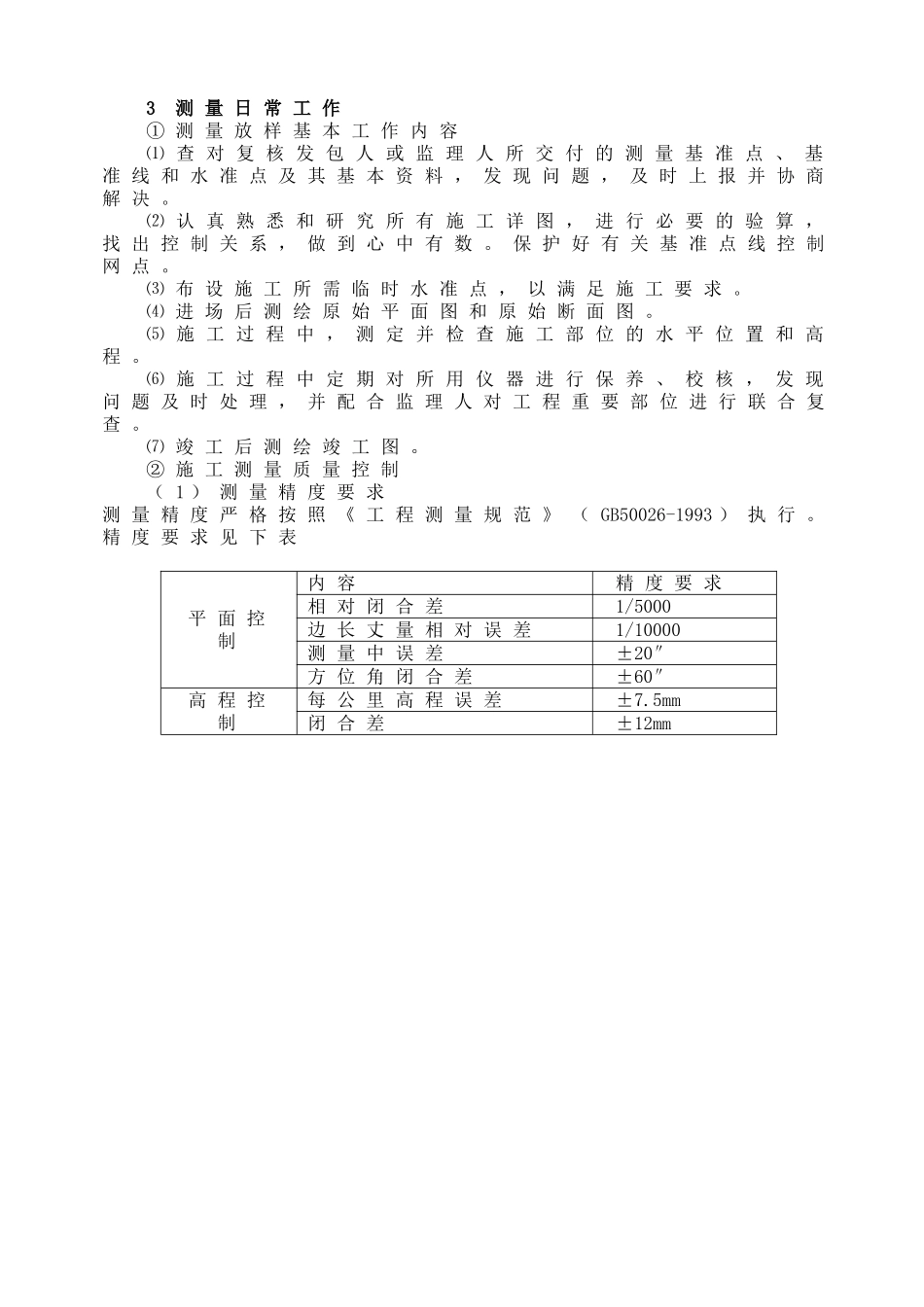

⑵认真熟悉和研究所有施工详图,进行必要的验算,找出控制关
