-四川省国家区域性公路交通应急装备物资储备中心应急综合业务楼三层增加现浇混凝土楼板结构加固施工方案编制单位:华西八公司应急储备中心项目部编制时间:2018年12月目录第一章编制综合说明1第二章施工准备2第三章劳动力计划3第四章主要施工工序及施工难度分析4第五章植筋施工错误
第六章加固施工9第七章钢筋绑扎施工12第八章模板支承体系设计13第九章模板施工方法14第十章混凝土施工22第十一章质量保证及成品保护措施23第十二章安全文明施工措施23第1页共27页第一章编制综合说明1

工程概况及编制目的四川省国家区域性公路交通应急装备物资储备中心工程位于眉山市彭山区凤鸣镇易埝村8组
总建筑面积约18705
基础持力层为含砾石粉质黏土层,基础形式为独立基础,抗震设防烈度为7度,设计使用年限50年
根据建设单位要求及设计院下发的“应急综合业务楼加楼板-结构”变更图:由于应急综合业务楼楼三层5—6交B—C轴范围内门厅上空需封闭作为会议用房,现对原设计图中的门厅上空处增加混凝土梁板
根据变更施工图,新增现浇混凝土楼板范围为5-6轴交B—C轴区域,新增楼板需全部按照结构板加固工程施工,相应板筋采用后锚固法锚入原有框架梁内;新增次梁采用结构加固工程施工,两端受力筋采用植筋锚入原结构梁
原有L—21第3跨采用增大截面加固法加固,原有KL—2、KL—3、采用上部及下部粘贴钢板,L—6下部粘贴钢板的结构加固施工方法进行加固
由于本工程为建设单位新增工程,不在原施工合同范围内,施工工期应另行计算
本工程计划工期58日历天,具体施工工期根据现场客观因素进行调整
建设单位下发的设计变更函件
设计单位下发的设计变更图

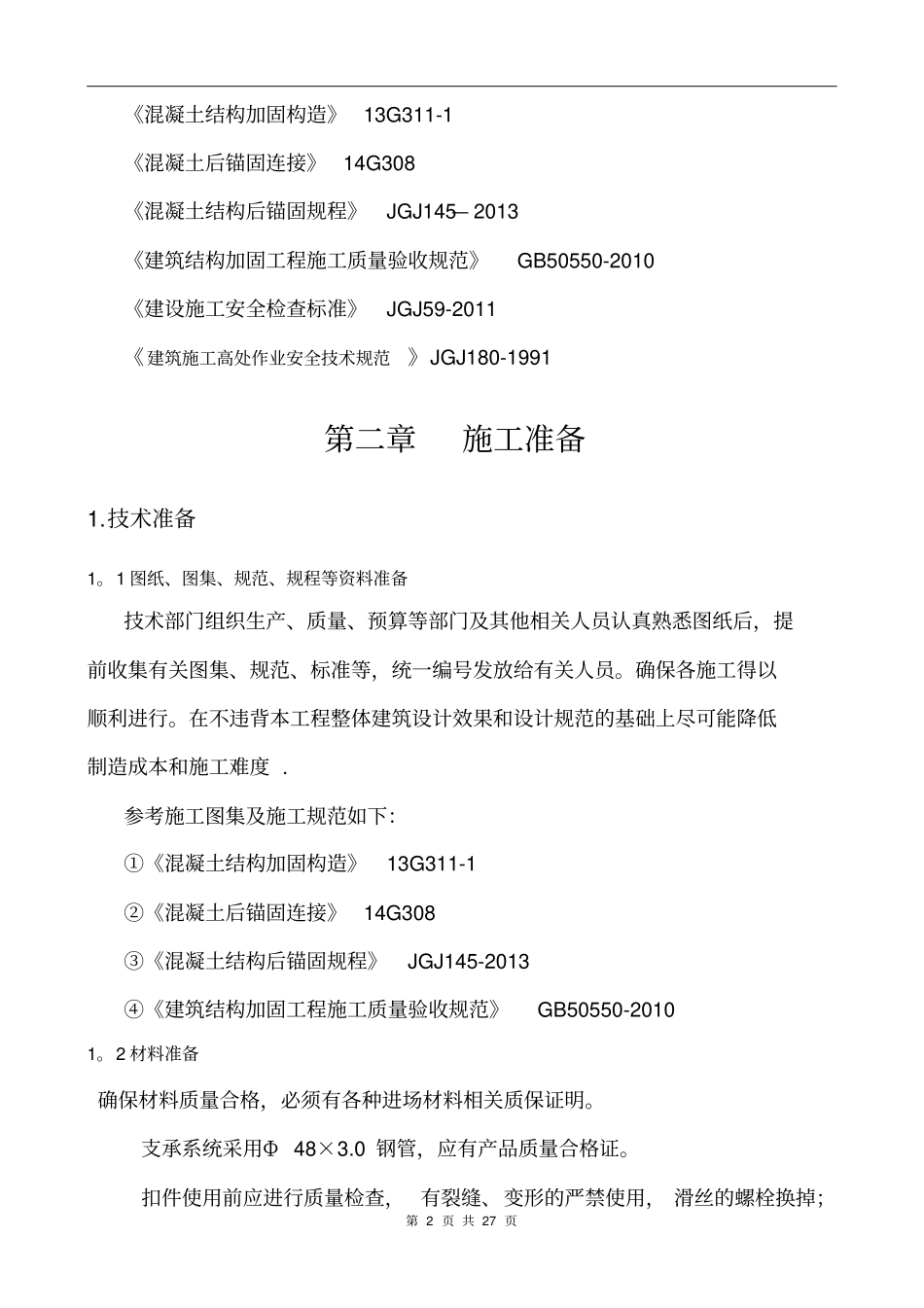

现行建筑工程施工规范及建筑结构加固工程施工规范《建筑工程施工质量验收统一标准》GB50300-2013《混凝土结构加固设计规范》GB5036
