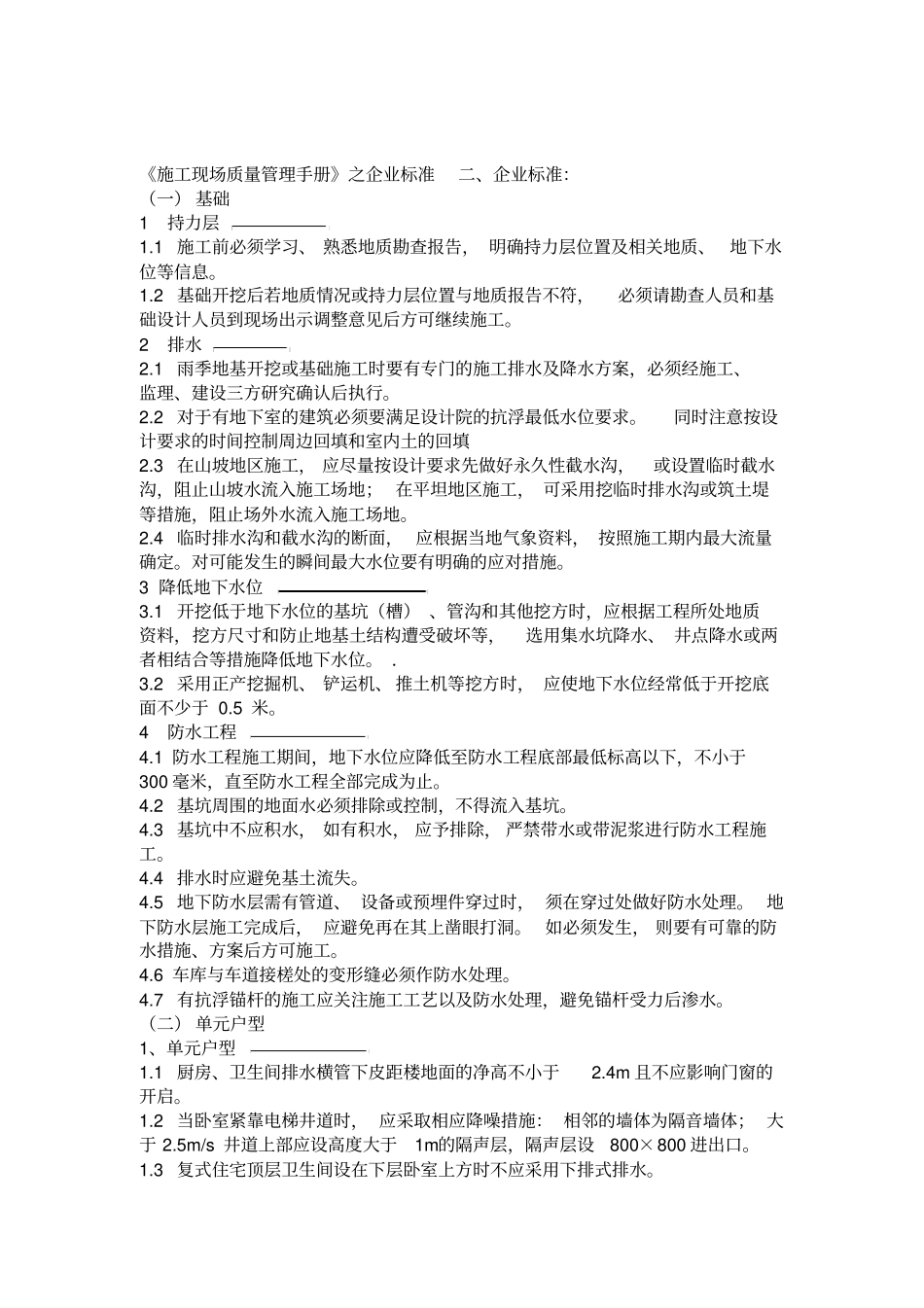

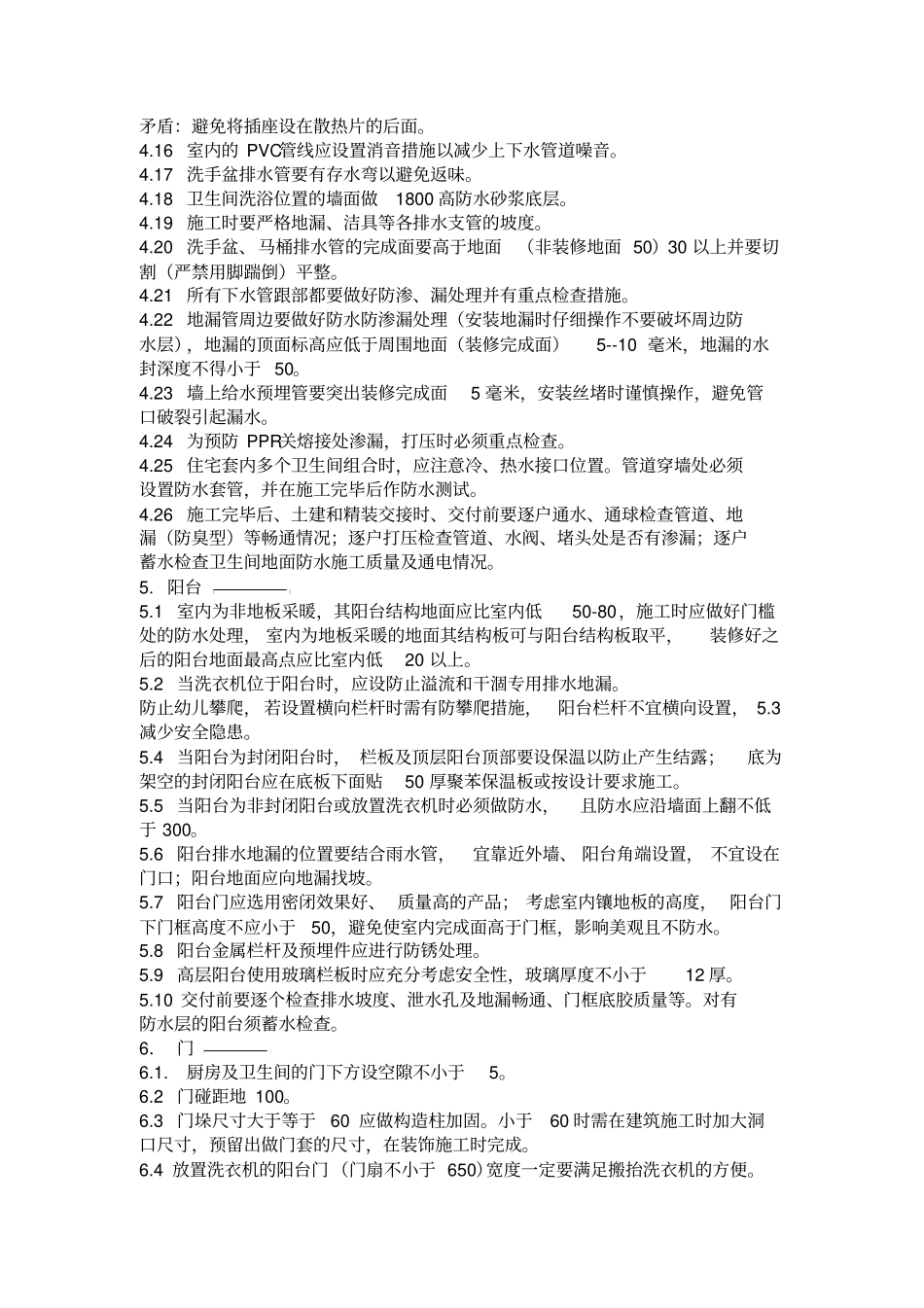

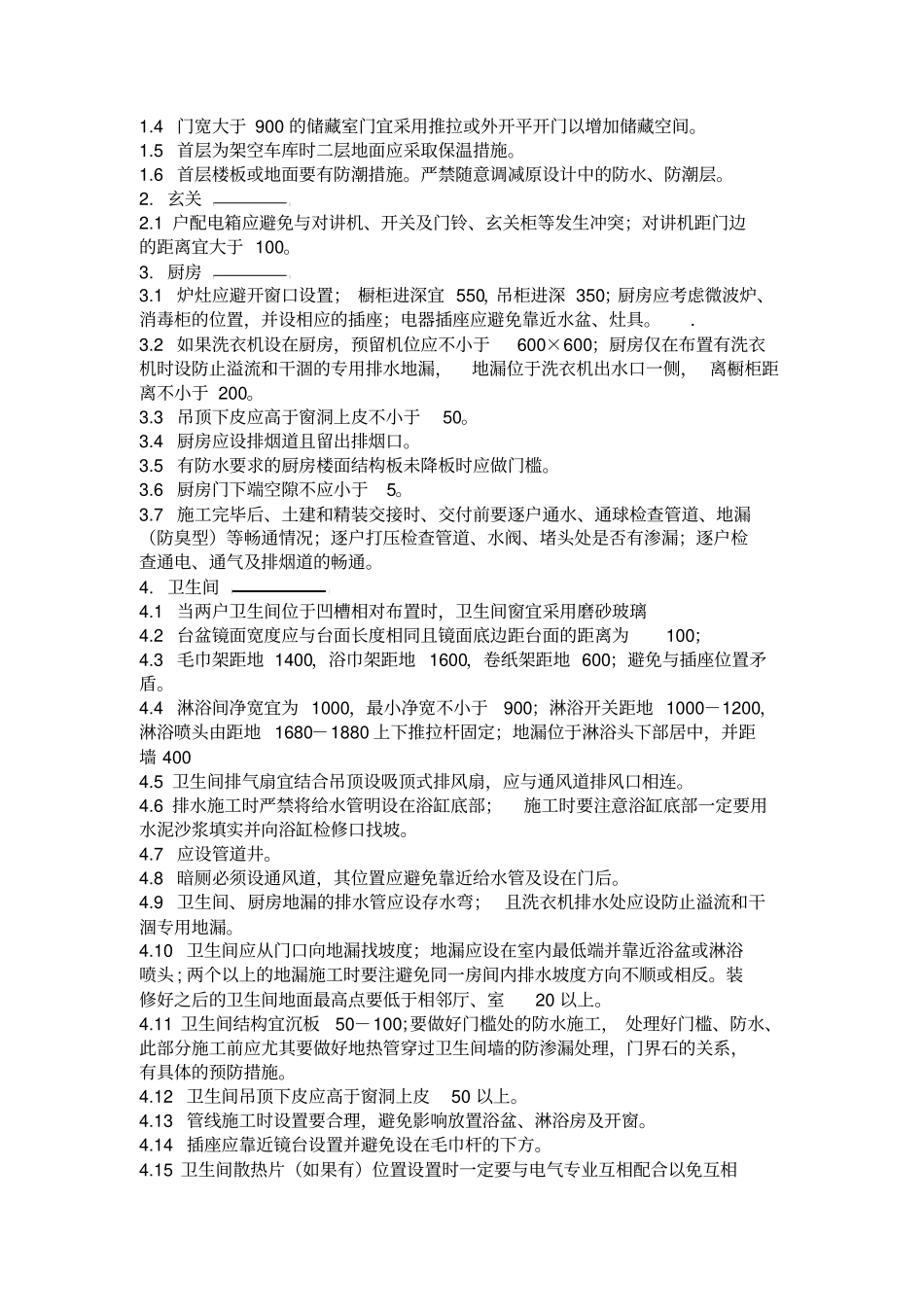

《施工现场质量管理手册》之企业标准二、企业标准:(一)基础1持力层1
1施工前必须学习、熟悉地质勘查报告,明确持力层位置及相关地质、地下水位等信息
2基础开挖后若地质情况或持力层位置与地质报告不符,必须请勘查人员和基础设计人员到现场出示调整意见后方可继续施工
1雨季地基开挖或基础施工时要有专门的施工排水及降水方案,必须经施工、监理、建设三方研究确认后执行
2对于有地下室的建筑必须要满足设计院的抗浮最低水位要求
同时注意按设计要求的时间控制周边回填和室内土的回填2
3在山坡地区施工,应尽量按设计要求先做好永久性截水沟,或设置临时截水沟,阻止山坡水流入施工场地;在平坦地区施工,可采用挖临时排水沟或筑土堤等措施,阻止场外水流入施工场地
4临时排水沟和截水沟的断面,应根据当地气象资料,按照施工期内最大流量确定
对可能发生的瞬间最大水位要有明确的应对措施
3降低地下水位3
1开挖低于地下水位的基坑(槽)、管沟和其他挖方时,应根据工程所处地质资料,挖方尺寸和防止地基土结构遭受破坏等,选用集水坑降水、井点降水或两者相结合等措施降低地下水位
2采用正产挖掘机、铲运机、推土机等挖方时,应使地下水位经常低于开挖底面不少于0
4防水工程4
1防水工程施工期间,地下水位应降低至防水工程底部最低标高以下,不小于300毫米,直至防水工程全部完成为止
2基坑周围的地面水必须排除或控制,不得流入基坑
3基坑中不应积水,如有积水,应予排除,严禁带水或带泥浆进行防水工程施工
4排水时应避免基土流失
5地下防水层需有管道、设备或预埋件穿过时,须在穿过处做好防水处理
地下防水层施工完成后,应避免再在其上凿眼打洞
如必须发生,则要有可靠的防水措施、方案后方可施工
6车库与车道接槎处的变形缝必须作防水处理
7有抗浮锚杆的施工应关注施工工艺以及防水处理,避免锚杆
