1/5第1页共5页目录1施工缝的设置
22施工缝的处理
33后浇带的设置
34后浇带的处理

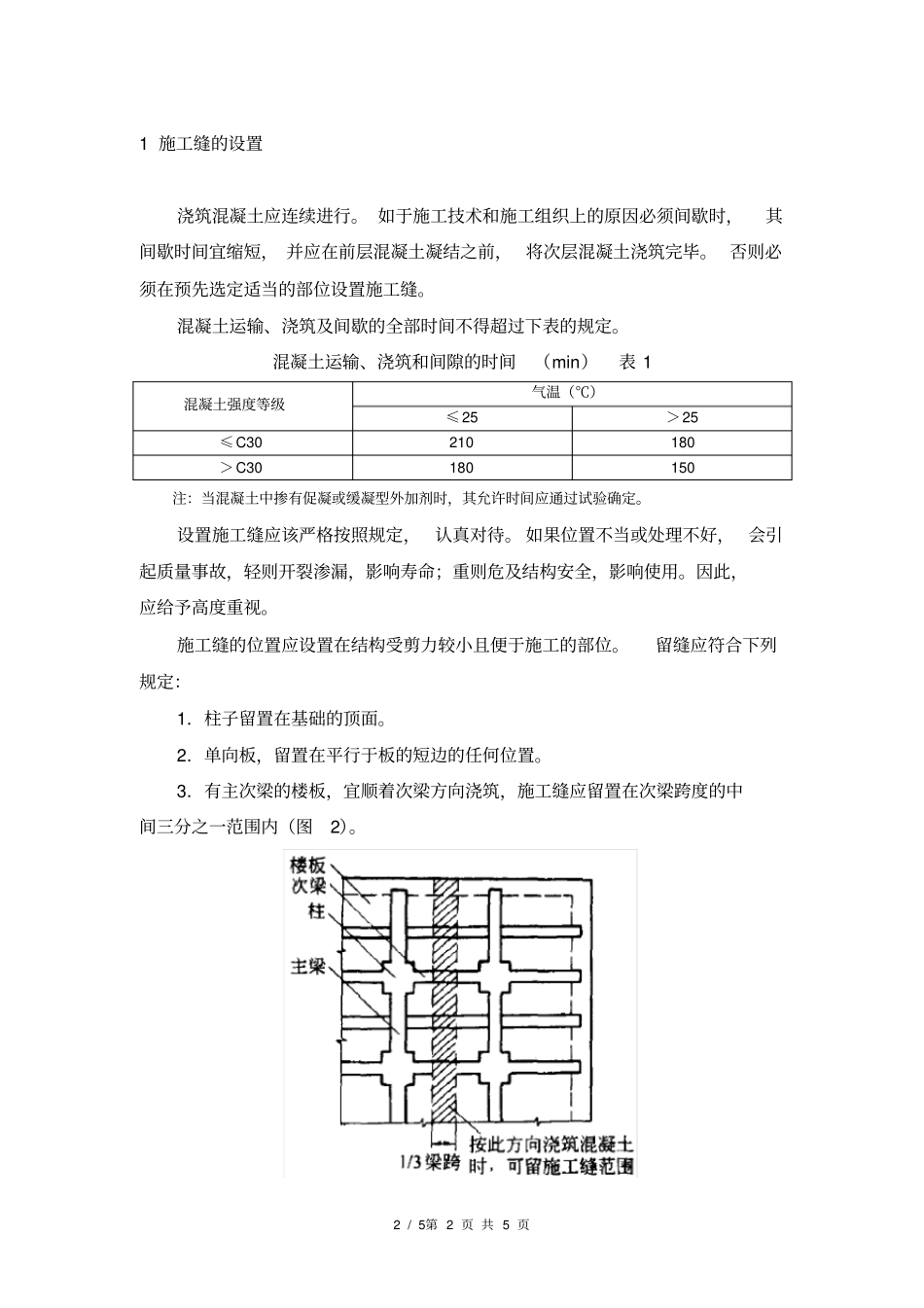

42/5第2页共5页1施工缝的设置浇筑混凝土应连续进行
如于施工技术和施工组织上的原因必须间歇时,其间歇时间宜缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕
否则必须在预先选定适当的部位设置施工缝
混凝土运输、浇筑及间歇的全部时间不得超过下表的规定
混凝土运输、浇筑和间隙的时间(min)表1混凝土强度等级气温(℃)≤25>25≤C30210180>C30180150注:当混凝土中掺有促凝或缓凝型外加剂时,其允许时间应通过试验确定
设置施工缝应该严格按照规定,认真对待
如果位置不当或处理不好,会引起质量事故,轻则开裂渗漏,影响寿命;重则危及结构安全,影响使用
因此,应给予高度重视
施工缝的位置应设置在结构受剪力较小且便于施工的部位
留缝应符合下列规定:1.柱子留置在基础的顶面
2.单向板,留置在平行于板的短边的任何位置
3.有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间三分之一范围内(图2)
3/5第3页共5页图2浇筑有主次梁楼板的施工缝位置图5.墙,留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处

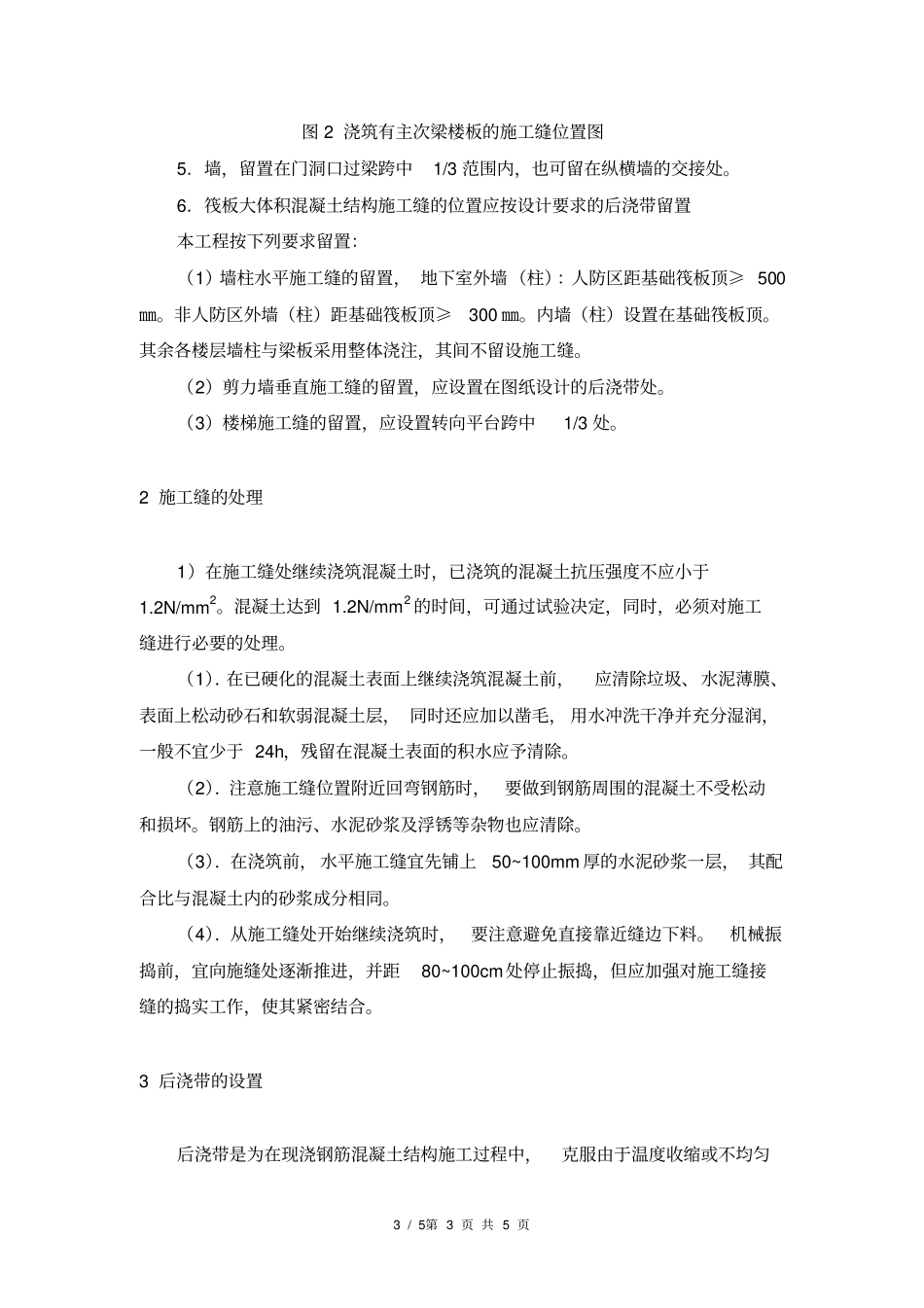

6.筏板大体积混凝土结构施工缝的位置应按设计要求的后浇带留置本工程按下列要求留置:(1)墙柱水平施工缝的留置,地下室外墙(柱):人防区距基础筏板顶≥
