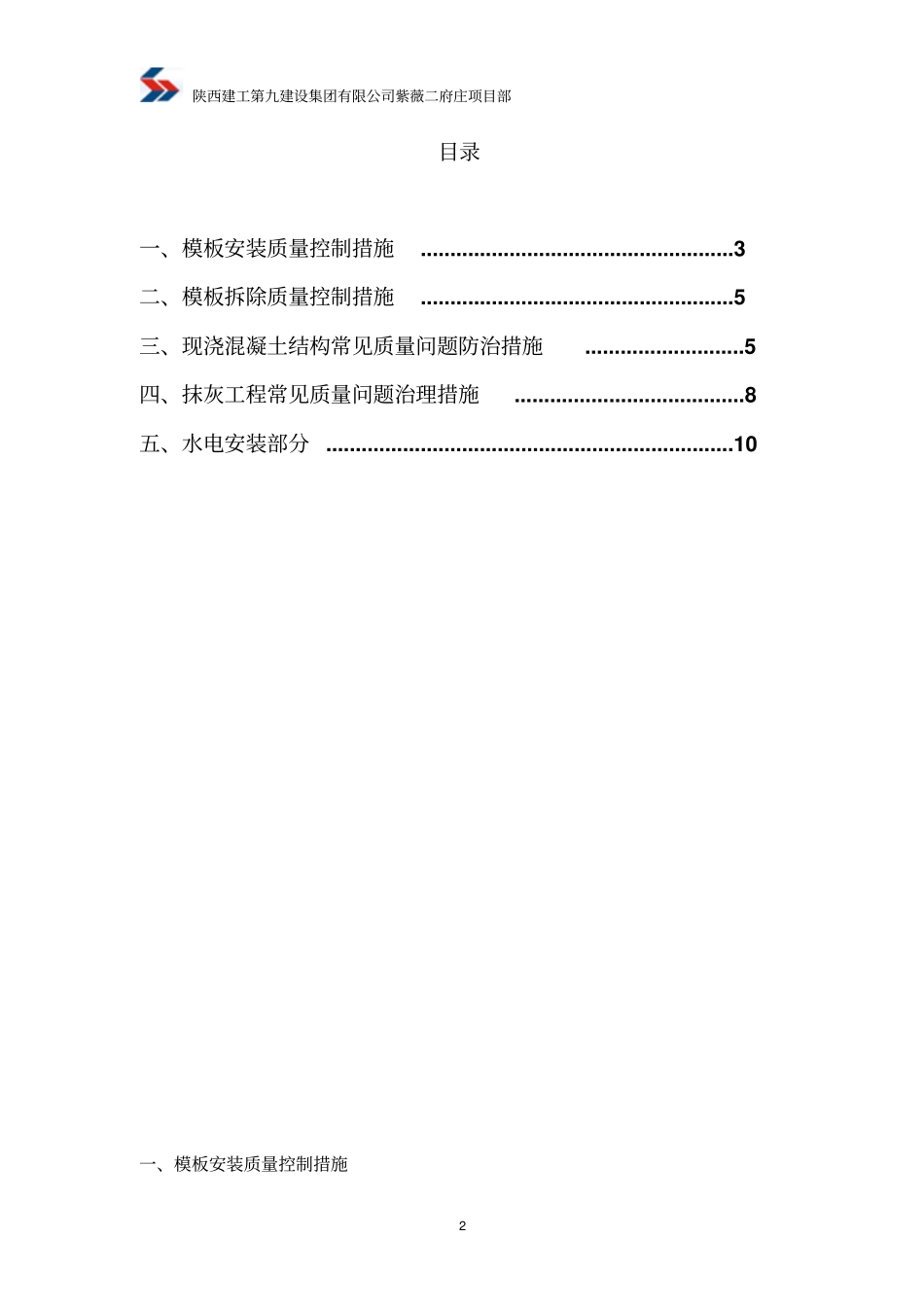

陕西建工第九建设集团有限公司紫薇二府庄项目部1紫薇·二府庄项目DK-1地块建安工程施工1标段施工质量预控措施方案编制人:孙旭飞审核人:史永明审批人:彭涛陕西建工第九建设集团有限公司紫薇二府庄项目部2017年4月陕西建工第九建设集团有限公司紫薇二府庄项目部2目录一、模板安装质量控制措施
3二、模板拆除质量控制措施
5三、现浇混凝土结构常见质量问题防治措施
5四、抹灰工程常见质量问题治理措施
8五、水电安装部分

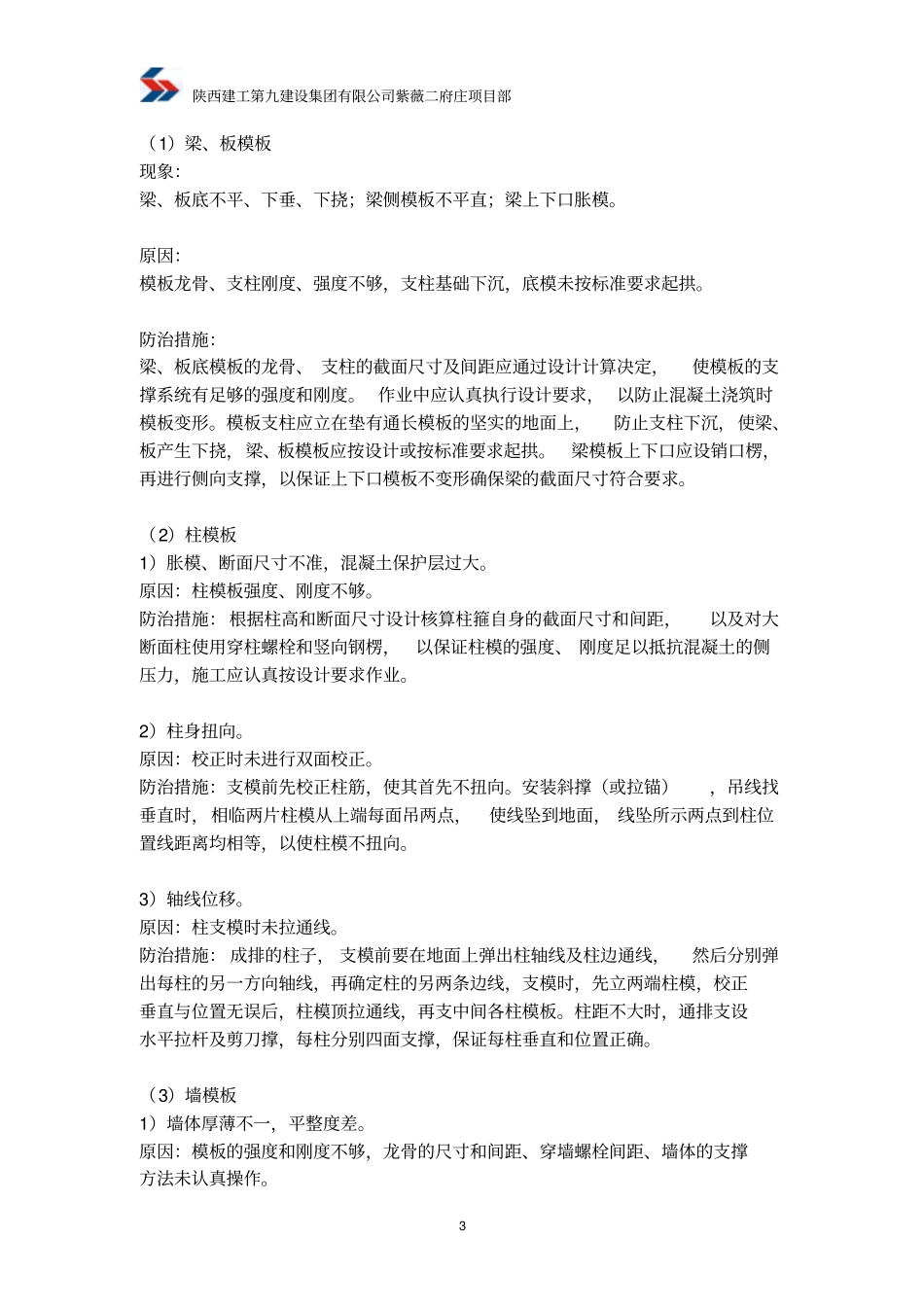

10一、模板安装质量控制措施陕西建工第九建设集团有限公司紫薇二府庄项目部3(1)梁、板模板现象:梁、板底不平、下垂、下挠;梁侧模板不平直;梁上下口胀模
原因:模板龙骨、支柱刚度、强度不够,支柱基础下沉,底模未按标准要求起拱
防治措施:梁、板底模板的龙骨、支柱的截面尺寸及间距应通过设计计算决定,使模板的支撑系统有足够的强度和刚度
作业中应认真执行设计要求,以防止混凝土浇筑时模板变形
模板支柱应立在垫有通长模板的坚实的地面上,防止支柱下沉,使梁、板产生下挠,梁、板模板应按设计或按标准要求起拱
梁模板上下口应设销口楞,再进行侧向支撑,以保证上下口模板不变形确保梁的截面尺寸符合要求
(2)柱模板1)胀模、断面尺寸不准,混凝土保护层过大
原因:柱模板强度、刚度不够
防治措施:根据柱高和断面尺寸设计核算柱箍自身的截面尺
