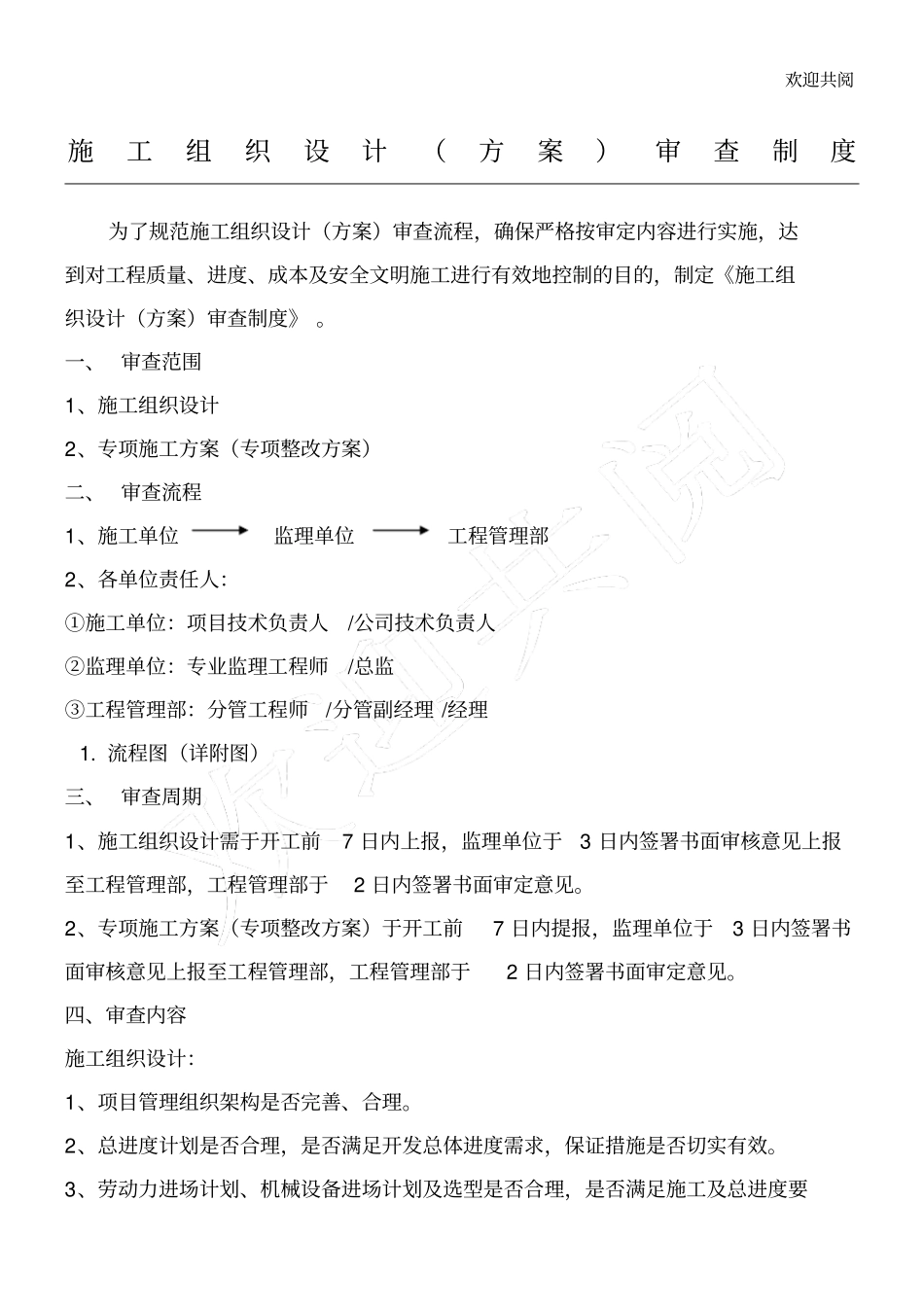

欢迎共阅施工组织设计(方案)审查制度为了规范施工组织设计(方案)审查流程,确保严格按审定内容进行实施,达到对工程质量、进度、成本及安全文明施工进行有效地控制的目的,制定《施工组织设计(方案)审查制度》
一、审查范围1、施工组织设计2、专项施工方案(专项整改方案)二、审查流程1、施工单位监理单位工程管理部2、各单位责任人:①施工单位:项目技术负责人/公司技术负责人②监理单位:专业监理工程师/总监③工程管理部:分管工程师/分管副经理/经理1
流程图(详附图)三、审查周期1、施工组织设计需于开工前7日内上报,监理单位于3日内签署书面审核意见上报至工程管理部,工程管理部于2日内签署书面审定意见
2、专项施工方案(专项整改方案)于开工前7日内提报,监理单位于3日内签署书面审核意见上报至工程管理部,工程管理部于2日内签署书面审定意见
四、审查内容施工组织设计:1、项目管理组织架构是否完善、合理
2、总进度计划是否合理,是否满足开发总体进度需求,保证措施是否切实有效

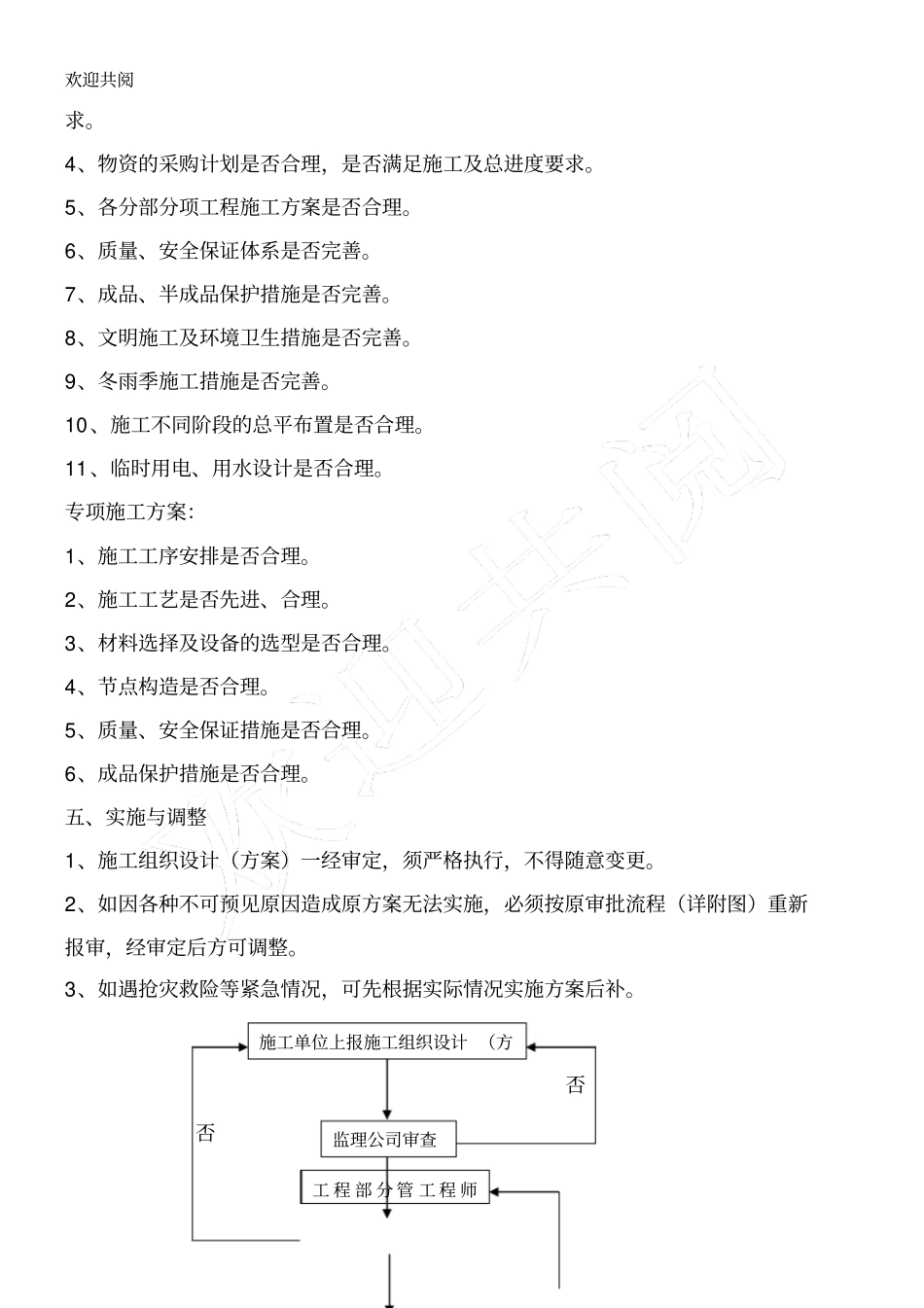

3、劳动力进场计划、机械设备进场计划及选型是否合理,是否满足施工及总进度要欢迎共阅求
4、物资的采购计划是否合理,是否满足施工及总进度要求
5、各分部分项工程施工方案是否合理
6、质量、安全保证体系是否完善
7、成品、半成品保护措施是否完善
8、文明施工及环境卫生措施是否完善
9、冬雨季施工措施是否完善
10、施工不同阶段的总平布置是否合理
11、临时用电、用水设计是否合理
专项施工方案:1、施工工序安排是否合理
2、施工工艺是否先进、合理
3、材料选择及设备的选型是否合理
4、节点构造是否合理
5、质量、安全保证措施是否合理
6、成品保护措施是否合理
五、实施与调整1、施工组织设计(方案)一经审定,须严格执行,不得随意变更
2、如因各种不可预见原因造成原方案无法实施,必须按原审批流程(详附图)重新报审,经审定后方可调整
