园林景观工程施工监理主要程序一、施工前的监理1、设计交底与图纸会审⑴由建设单位组织并主持⑵由施工单位记录整理,填写《设计交底及图纸会审纪要》(监A2
2),送设计单位、监理单位、建设单位会签盖章
2、施工组织设计(方案)审批施工单位填报《施工组织设计(方案)报审表》(监A2),由总监签发
3、开工报告审批⑴开工报告审批条件:①《施工许可证》已批准②征地拆迁能满足施工进度要求③施工组织设计(方案)已审批④施工单位的现场管理人员到位,机具、施工人员已进场,主要苗木及材料已落实
⑤四通一平(通电、通水、通路、通讯、及场地平整)已完成
⑵开工报告审批步骤:施工单位填报《工程开工/复工报审表》(监A1),经审查符合开工条件,由总监签发

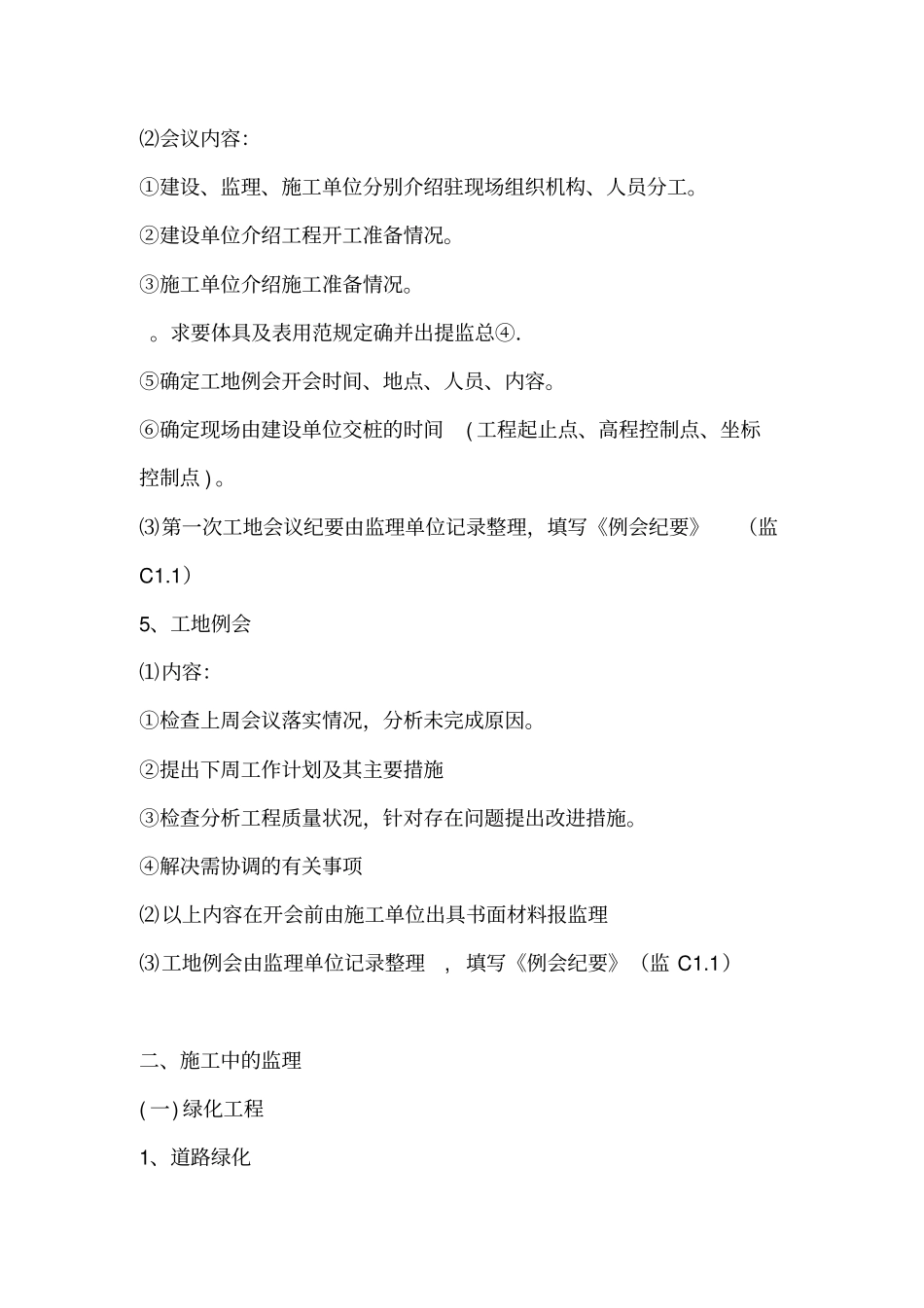

4、第一次工地会议⑴建设单位组织并主持⑵会议内容:①建设、监理、施工单位分别介绍驻现场组织机构、人员分工
②建设单位介绍工程开工准备情况
③施工单位介绍施工准备情况
求要体具及表用范规定确并出提监总④.⑤确定工地例会开会时间、地点、人员、内容
⑥确定现场由建设单位交桩的时间(工程起止点、高程控制点、坐标控制点)
⑶第一次工地会议纪要由监理单位记录整理,填写《例会纪要》(监C1
1)5、工地例会⑴内容:①检查上周会议落实情况,分析未完成原因
②提出下周工作计划及其主要措施③检查分析工程质量状况,针对存在问题提出改进措施
④解决需协调的有关事项⑵以上内容在开会前由施工单位出具书面材料报监理⑶工地例会由监理单位记录整理,填写《例会纪要》(监C1

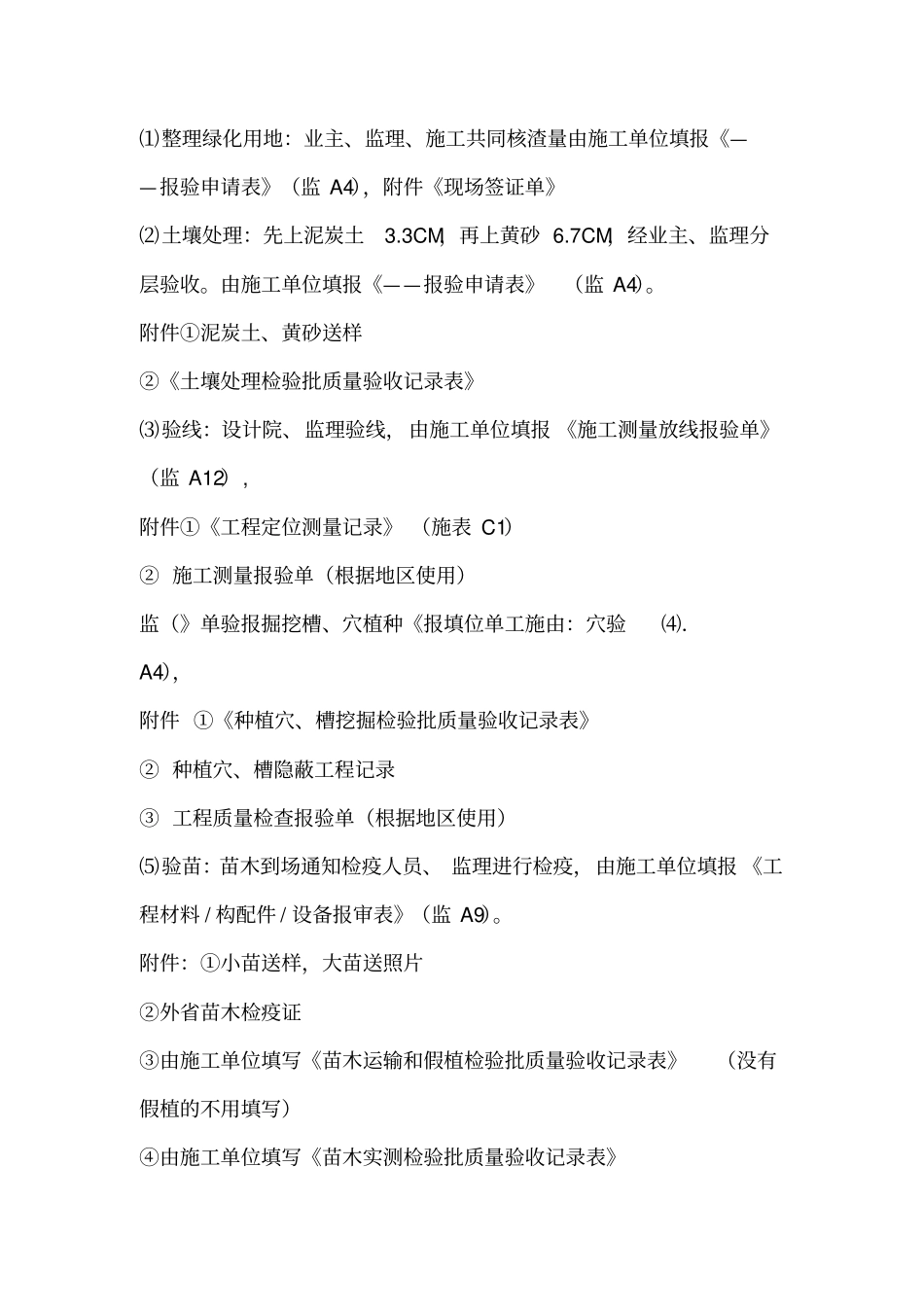

1)二、施工中的监理(一)绿化工程1、道路绿化⑴整理绿化用地:业主、监理、施工共同核渣量由施工单位填报《——报验申请表》(监A4),附件《现场签证单》⑵土壤处理:先上泥炭土3
3CM,再上黄砂6
7CM,经业主、监理分层验收
由施工单位填报《——报验申请表》(监A4)
附件①泥炭土、黄砂送样②《土壤处理检验
