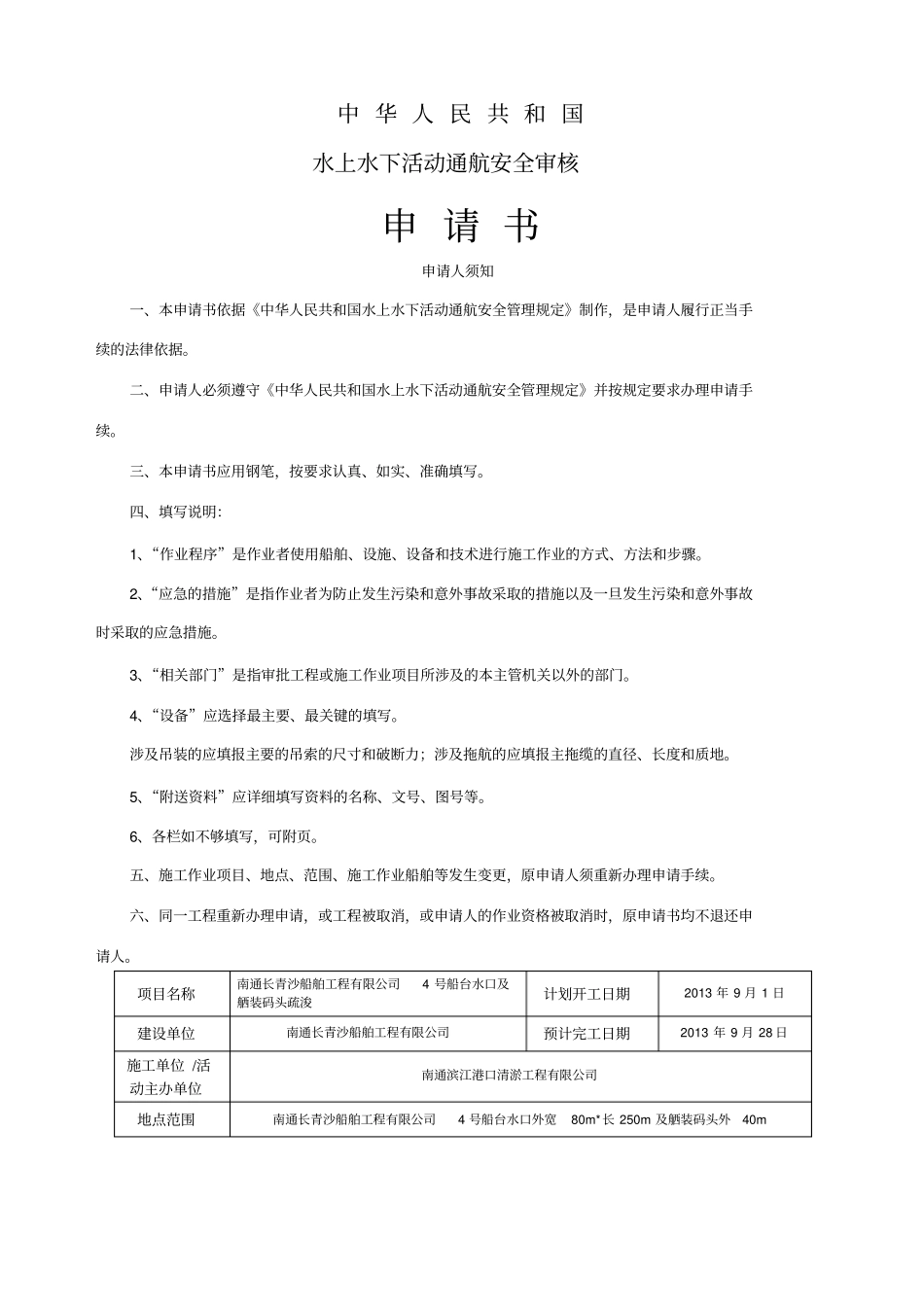

中华人民共和国水上水下活动通航安全审核申请书申请人须知一、本申请书依据《中华人民共和国水上水下活动通航安全管理规定》制作,是申请人履行正当手续的法律依据
二、申请人必须遵守《中华人民共和国水上水下活动通航安全管理规定》并按规定要求办理申请手续
三、本申请书应用钢笔,按要求认真、如实、准确填写
四、填写说明:1、“作业程序”是作业者使用船舶、设施、设备和技术进行施工作业的方式、方法和步骤
2、“应急的措施”是指作业者为防止发生污染和意外事故采取的措施以及一旦发生污染和意外事故时采取的应急措施
3、“相关部门”是指审批工程或施工作业项目所涉及的本主管机关以外的部门
4、“设备”应选择最主要、最关键的填写
涉及吊装的应填报主要的吊索的尺寸和破断力;涉及拖航的应填报主拖缆的直径、长度和质地
5、“附送资料”应详细填写资料的名称、文号、图号等
6、各栏如不够填写,可附页
五、施工作业项目、地点、范围、施工作业船舶等发生变更,原申请人须重新办理申请手续
六、同一工程重新办理申请,或工程被取消,或申请人的作业资格被取消时,原申请书均不退还申请人

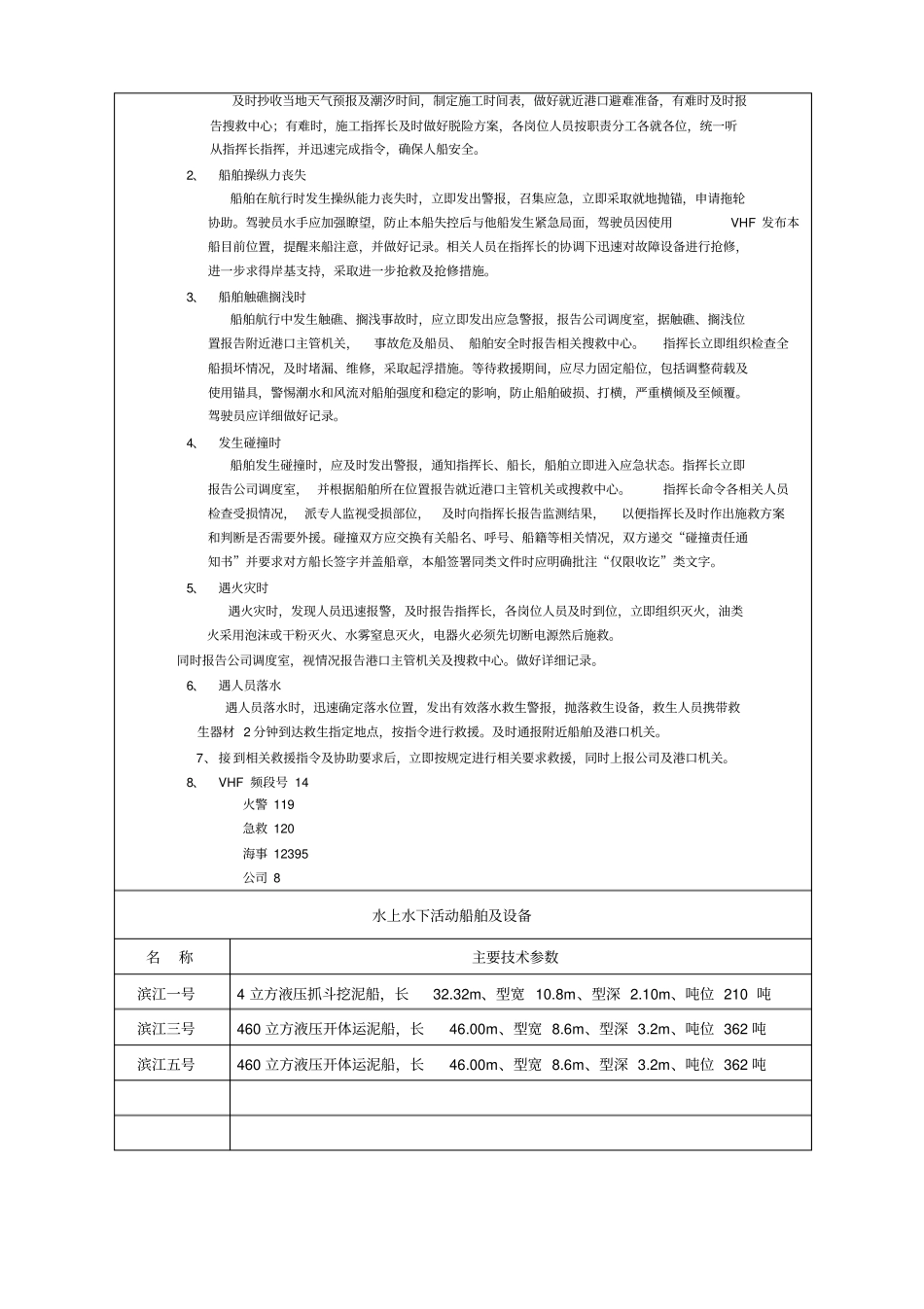

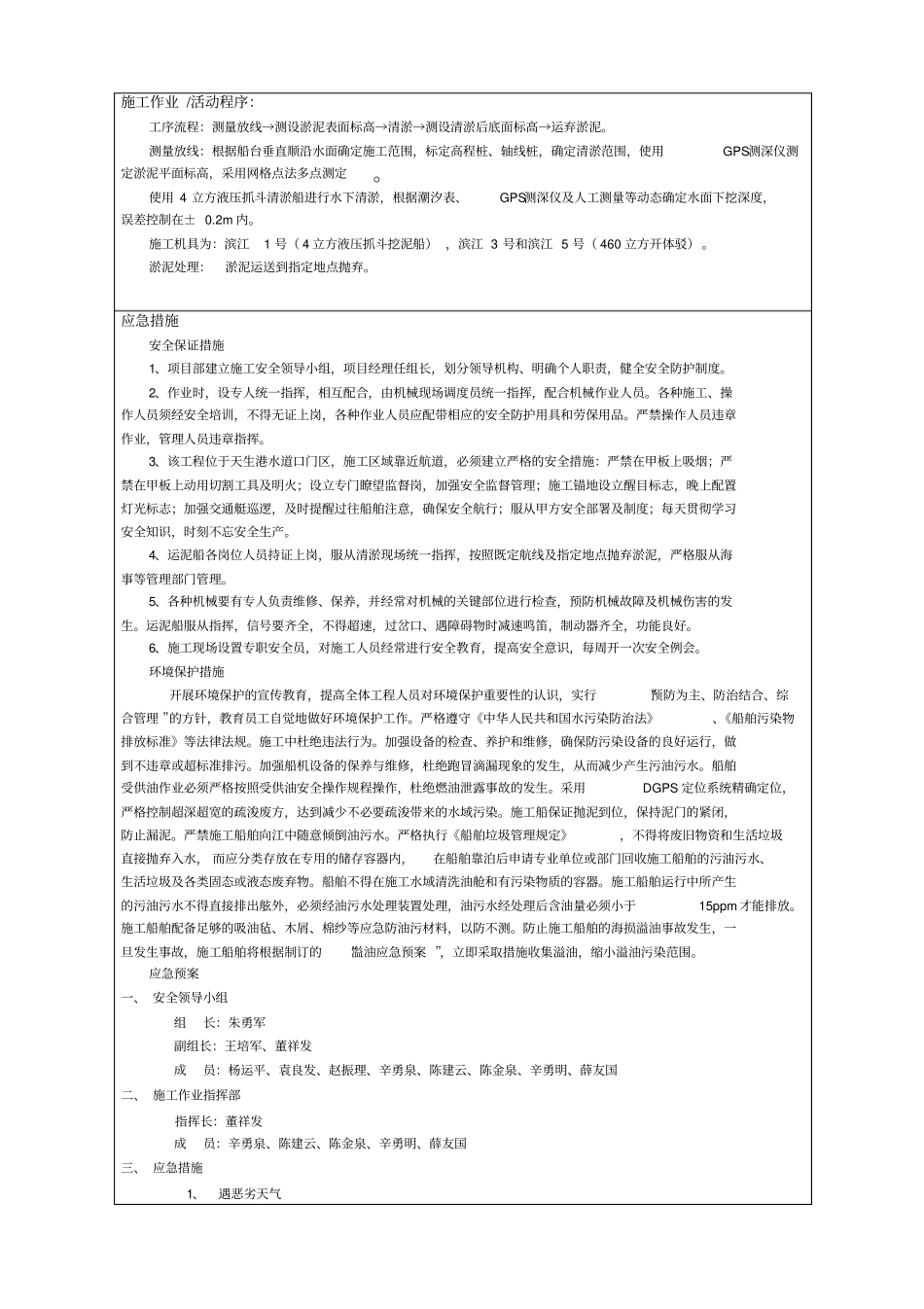

项目名称南通长青沙船舶工程有限公司4号船台水口及舾装码头疏浚计划开工日期2013年9月1日建设单位南通长青沙船舶工程有限公司预计完工日期2013年9月28日施工单位/活动主办单位南通滨江港口清淤工程有限公司地点范围南通长青沙船舶工程有限公司4号船台水口外宽80m*长250m及舾装码头外40m施工作业/活动程序:工序流程:测量放线→测设淤泥表面标高→清淤→测设清淤后底面标高→运弃淤泥
测量放线:根据船台垂直顺沿水面确定施工范围,标定高程桩、轴线桩,确定清淤范围,使用GPS测深仪测定淤泥平面标高,采用网格点法多点测定
使用4立方液压抓斗清淤船进行水下清淤,根据潮汐表、GPS测深仪及人工测量等动态确定水面下挖深度,误差控制在±0
施工机具为:滨
