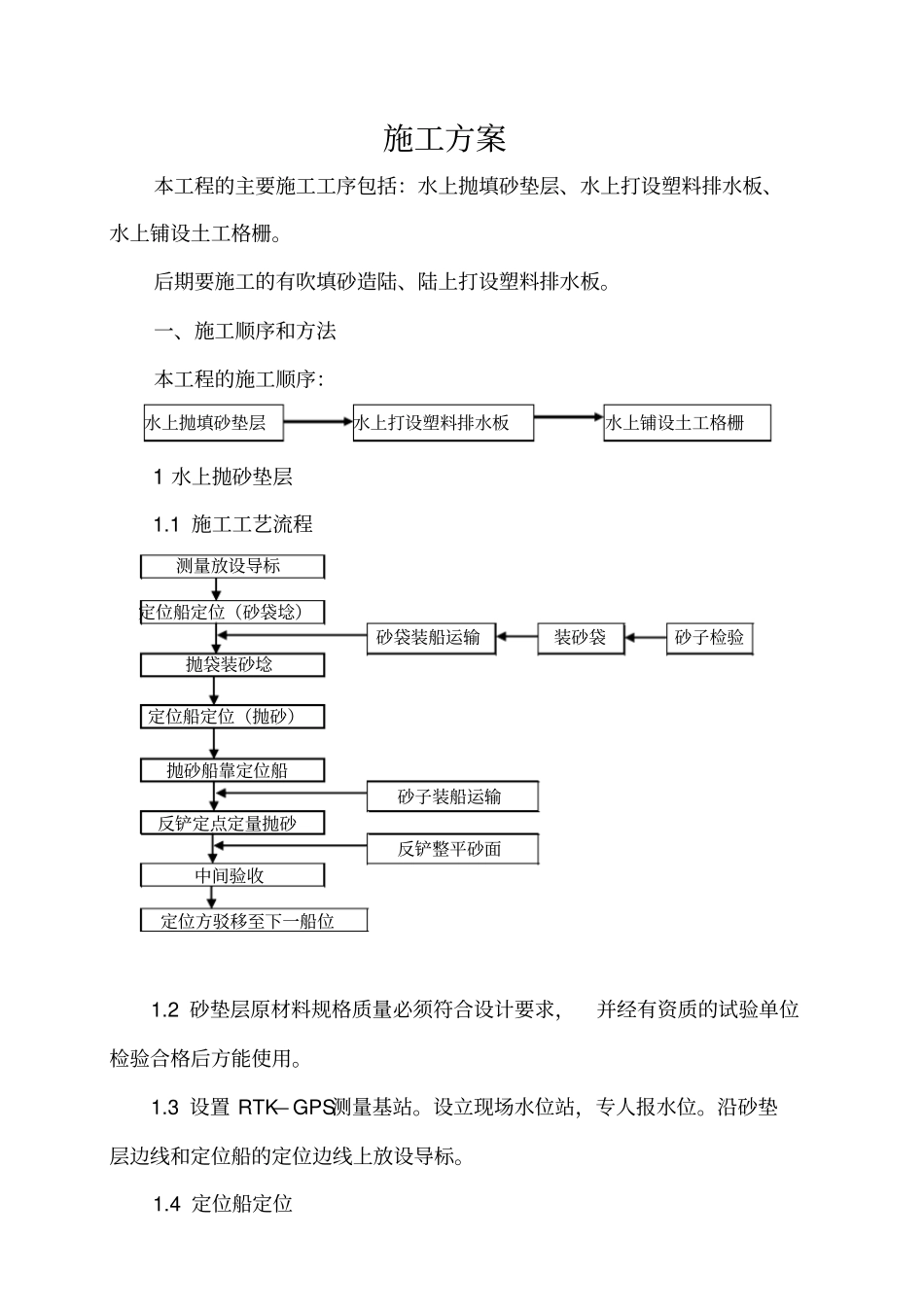

施工方案本工程的主要施工工序包括:水上抛填砂垫层、水上打设塑料排水板、水上铺设土工格栅
后期要施工的有吹填砂造陆、陆上打设塑料排水板
一、施工顺序和方法本工程的施工顺序:1水上抛砂垫层1
1施工工艺流程测量放设导标定位方驳移至下一船位定位船定位(砂袋埝)抛袋装砂埝定位船定位(抛砂)抛砂船靠定位船反铲定点定量抛砂中间验收反铲整平砂面砂袋装船运输装砂袋砂子检验砂子装船运输1
2砂垫层原材料规格质量必须符合设计要求,并经有资质的试验单位检验合格后方能使用
3设置RTK—GPS测量基站
设立现场水位站,专人报水位
沿砂垫层边线和定位船的定位边线上放设导标

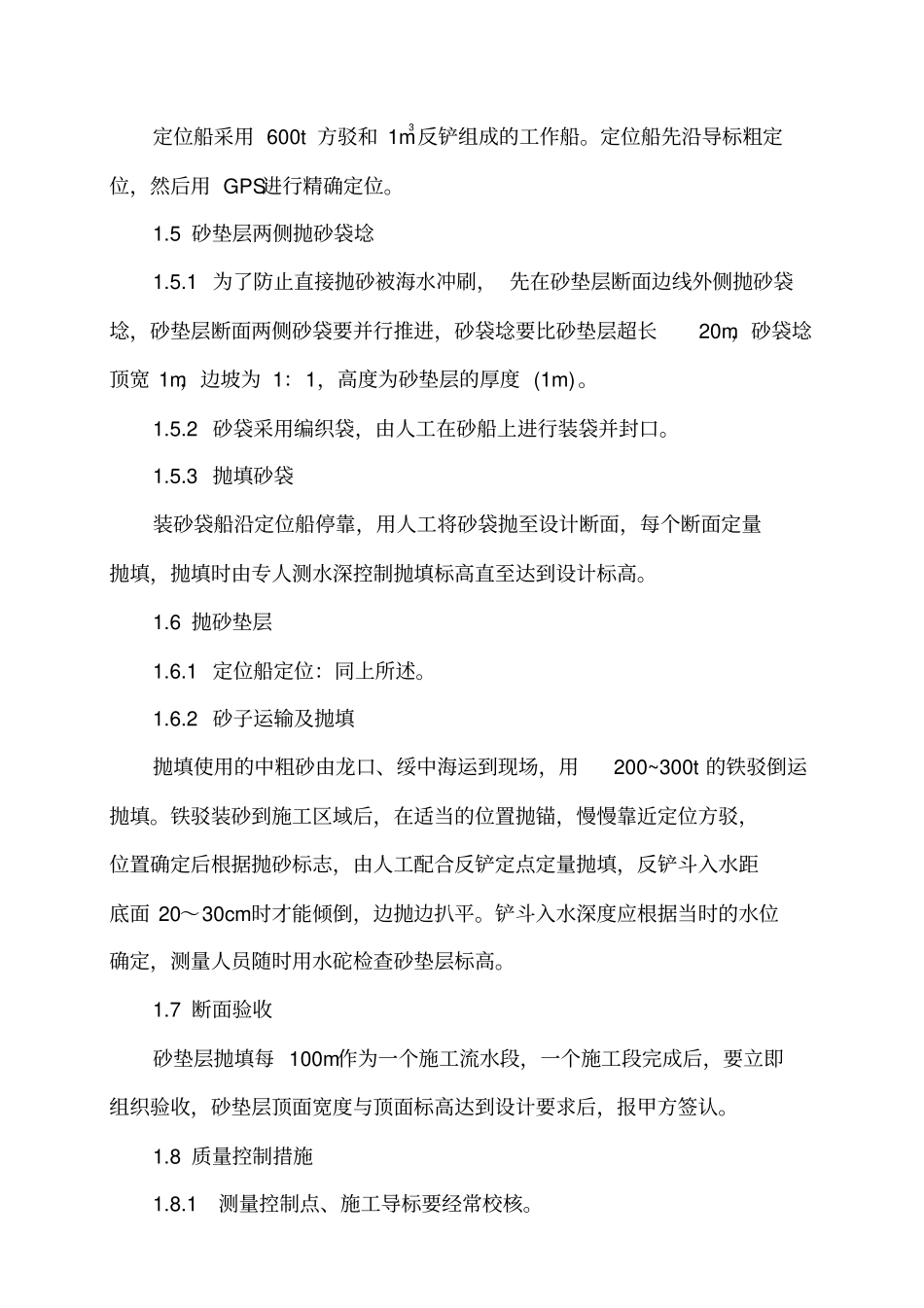

4定位船定位水上抛填砂垫层水上打设塑料排水板水上铺设土工格栅定位船采用600t方驳和1m3反铲组成的工作船
定位船先沿导标粗定位,然后用GPS进行精确定位
5砂垫层两侧抛砂袋埝1
1为了防止直接抛砂被海水冲刷,先在砂垫层断面边线外侧抛砂袋埝,砂垫层断面两侧砂袋要并行推进,砂袋埝要比砂垫层超长20m,砂袋埝顶宽1m,边坡为1:1,高度为砂垫层的厚度(1m)
2砂袋采用编织袋,由人工在砂船上进行装袋并封口
3抛填砂袋装砂袋船沿定位船停靠,用人工将砂袋抛至设计断面,每个断面定量抛填,抛填时由专人测水深控制抛填标高直至达到设计标高
6抛砂垫层1
1定位船定位:同上所述
2砂子运输及抛填抛填使用的中粗砂由龙口、绥中海运到现场,用200~300t的铁驳倒运抛填
铁驳装砂到施工区域后,在适当的位置抛锚,慢慢靠近定位方驳,位置确定后根据抛砂标志,由人工配合反铲定点定量抛填,反铲斗入水距底面20~30cm时才能倾倒,边抛边扒平
铲斗入水深度应根据当时的水位确定,测量人员随时用水砣检查砂垫层标高
7断面验收砂垫层抛填每100m作为一个施工流水段,一个施工段完成后,要立即组织验收,砂垫层顶面宽度与顶面
