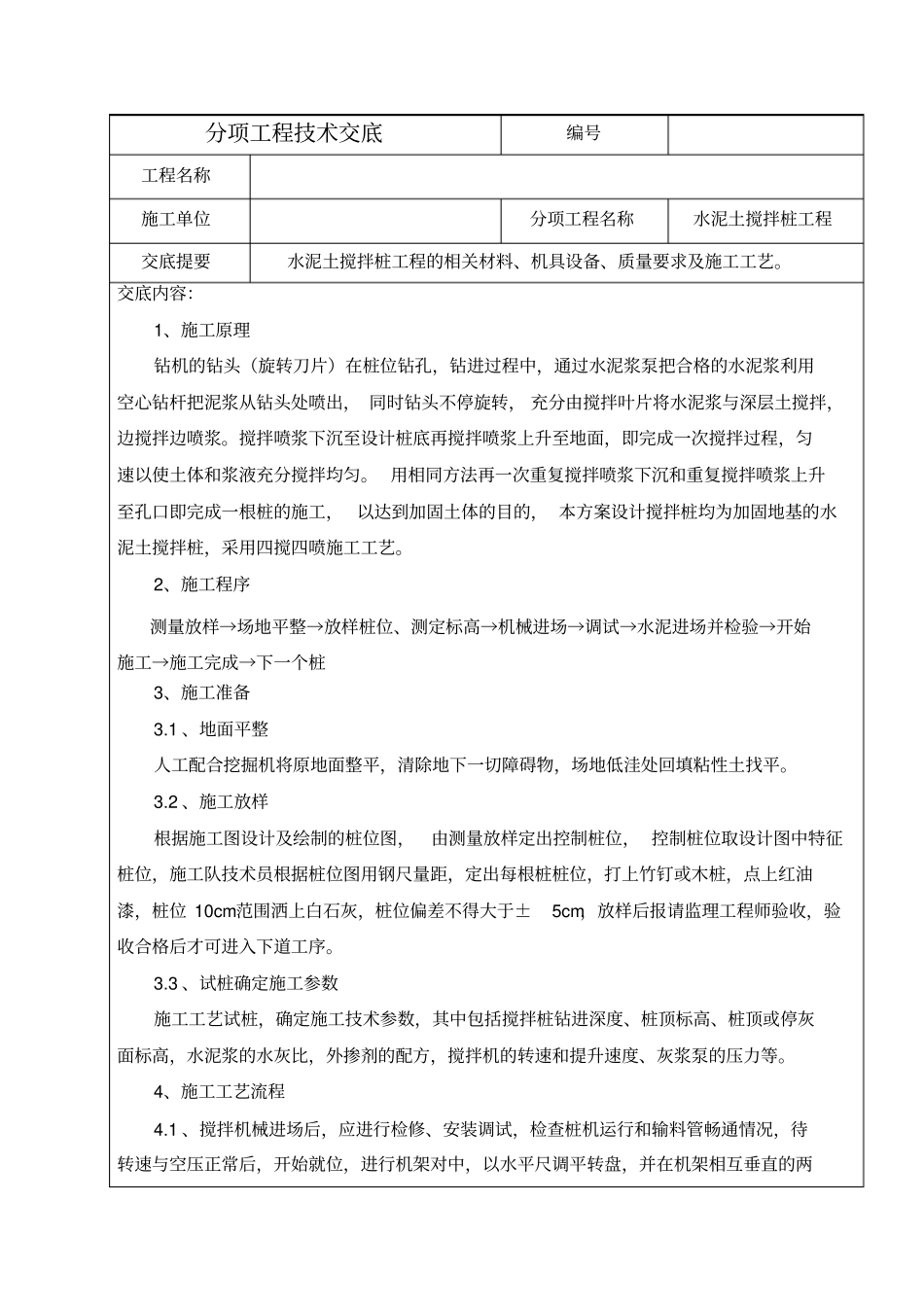

分项工程技术交底编号工程名称施工单位分项工程名称水泥土搅拌桩工程交底提要水泥土搅拌桩工程的相关材料、机具设备、质量要求及施工工艺
交底内容:1、施工原理钻机的钻头(旋转刀片)在桩位钻孔,钻进过程中,通过水泥浆泵把合格的水泥浆利用空心钻杆把泥浆从钻头处喷出,同时钻头不停旋转,充分由搅拌叶片将水泥浆与深层土搅拌,边搅拌边喷浆
搅拌喷浆下沉至设计桩底再搅拌喷浆上升至地面,即完成一次搅拌过程,匀速以使土体和浆液充分搅拌均匀
用相同方法再一次重复搅拌喷浆下沉和重复搅拌喷浆上升至孔口即完成一根桩的施工,以达到加固土体的目的,本方案设计搅拌桩均为加固地基的水泥土搅拌桩,采用四搅四喷施工工艺
2、施工程序测量放样→场地平整→放样桩位、测定标高→机械进场→调试→水泥进场并检验→开始施工→施工完成→下一个桩3、施工准备3
1、地面平整人工配合挖掘机将原地面整平,清除地下一切障碍物,场地低洼处回填粘性土找平
2、施工放样根据施工图设计及绘制的桩位图,由测量放样定出控制桩位,控制桩位取设计图中特征桩位,施工队技术员根据桩位图用钢尺量距,定出每根桩桩位,打上竹钉或木桩,点上红油漆,桩位10cm范围洒上白石灰,桩位偏差不得大于±5cm,放样后报请监理工程师验收,验收合格后才可进入下道工序
3、试桩确定施工参数施工工艺试桩,确定施工技术参数,其中包括搅拌桩钻进深度、桩顶标高、桩顶或停灰面标高,水泥浆的水灰比,外掺剂的配方,搅拌机的转速和提升速度、灰浆泵的压力等
4、施工工艺流程4
1、搅拌机械进场后,应进行检修、安装调试,检查桩机运行和输料管畅通情况,待转速与空压正常后,开始就位,进行机架对中,以水平尺调平转盘,并在机架相互垂直的两个方向悬挂垂球和度盘
保证钻杆垂直于地面,确保垂直度偏差不大于1%
2、水泥采用p
5普通硅酸盐水泥,进场须进行质量检验,合格品入库,不合格品予以报废,清
