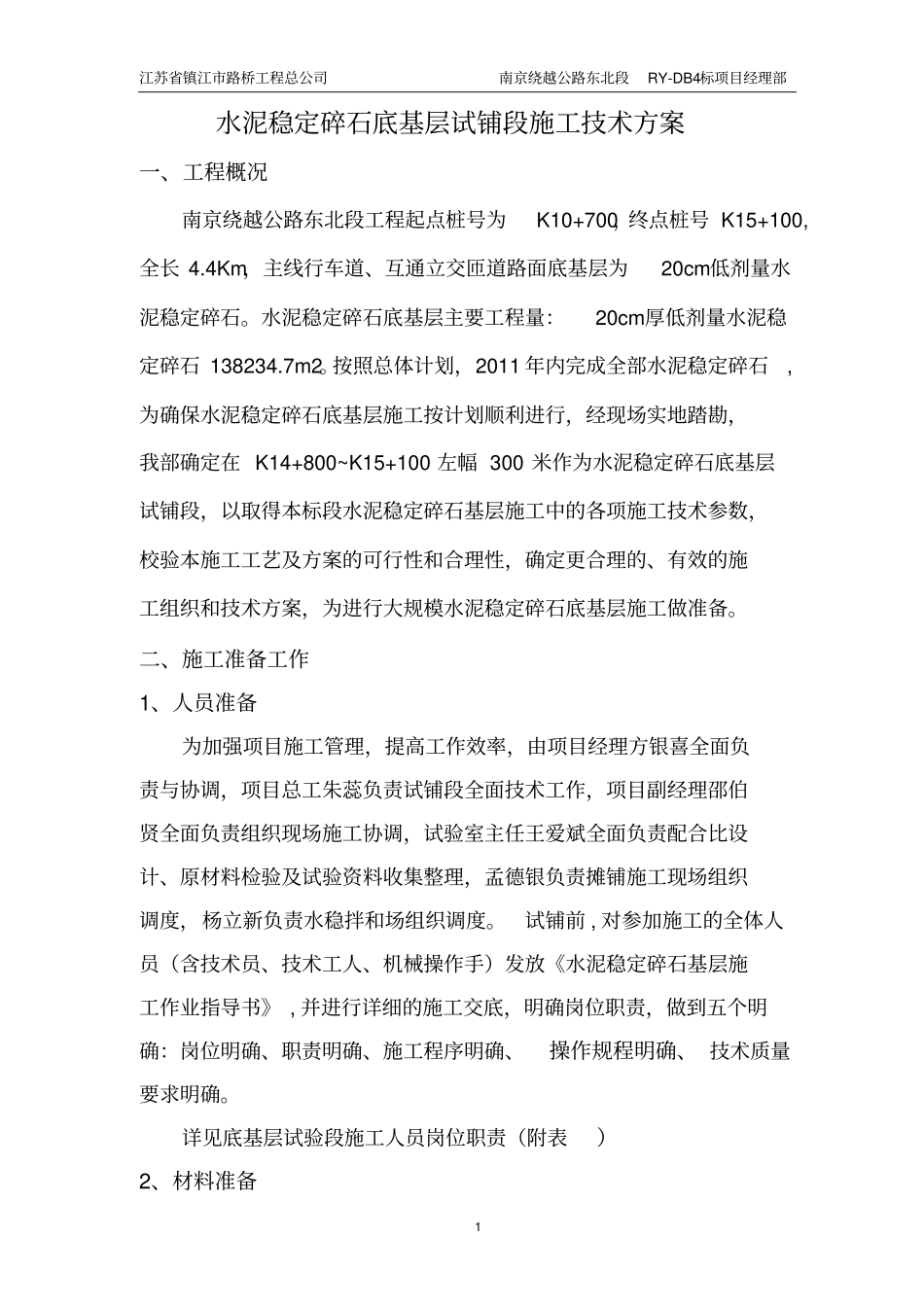

江苏省镇江市路桥工程总公司南京绕越公路东北段RY-DB4标项目经理部1水泥稳定碎石底基层试铺段施工技术方案一、工程概况南京绕越公路东北段工程起点桩号为K10+700,终点桩号K15+100,全长4
4Km,主线行车道、互通立交匝道路面底基层为20cm低剂量水泥稳定碎石
水泥稳定碎石底基层主要工程量:20cm厚低剂量水泥稳定碎石138234
按照总体计划,2011年内完成全部水泥稳定碎石,为确保水泥稳定碎石底基层施工按计划顺利进行,经现场实地踏勘,我部确定在K14+800~K15+100左幅300米作为水泥稳定碎石底基层试铺段,以取得本标段水泥稳定碎石基层施工中的各项施工技术参数,校验本施工工艺及方案的可行性和合理性,确定更合理的、有效的施工组织和技术方案,为进行大规模水泥稳定碎石底基层施工做准备
二、施工准备工作1、人员准备为加强项目施工管理,提高工作效率,由项目经理方银喜全面负责与协调,项目总工朱蕊负责试铺段全面技术工作,项目副经理邵伯贤全面负责组织现场施工协调,试验室主任王爱斌全面负责配合比设计、原材料检验及试验资料收集整理,孟德银负责摊铺施工现场组织调度,杨立新负责水稳拌和场组织调度
试铺前,对参加施工的全体人员(含技术员、技术工人、机械操作手)发放《水泥稳定碎石基层施工作业指导书》,并进行详细的施工交底,明确岗位职责,做到五个明确:岗位明确、职责明确、施工程序明确、操作规程明确、技术质量要求明确

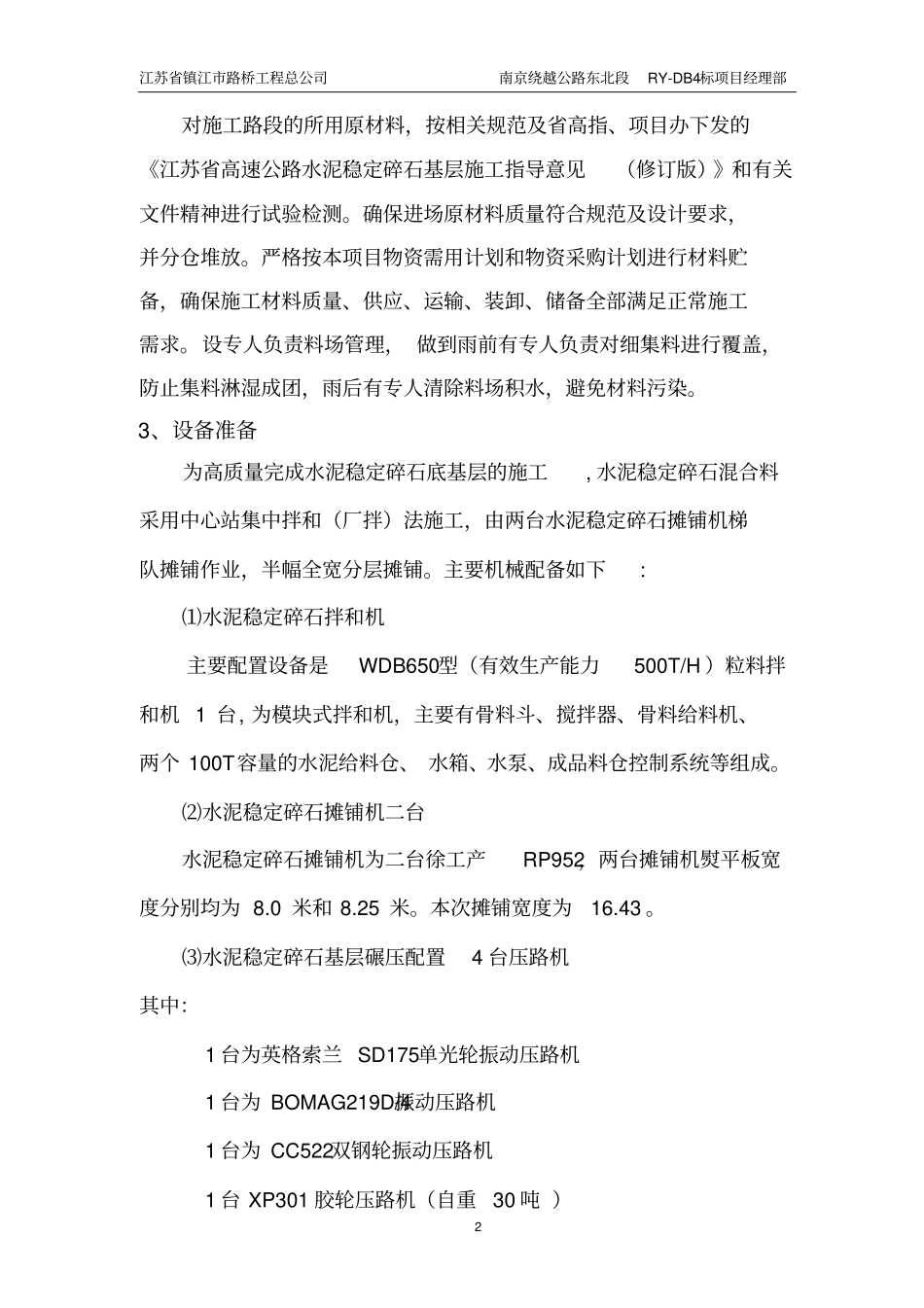

详见底基层试验段施工人员岗位职责(附表)2、材料准备江苏省镇江市路桥工程总公司南京绕越公路东北段RY-DB4标项目经理部2对施工路段的所用原材料,按相关规范及省高指、项目办下发的《江苏省高速公路水泥稳定碎石基层施工指导意见(修订版)》和有关文件精神进行试验检测
确保进场原材料质量符合规范及设计要求,并分仓堆放

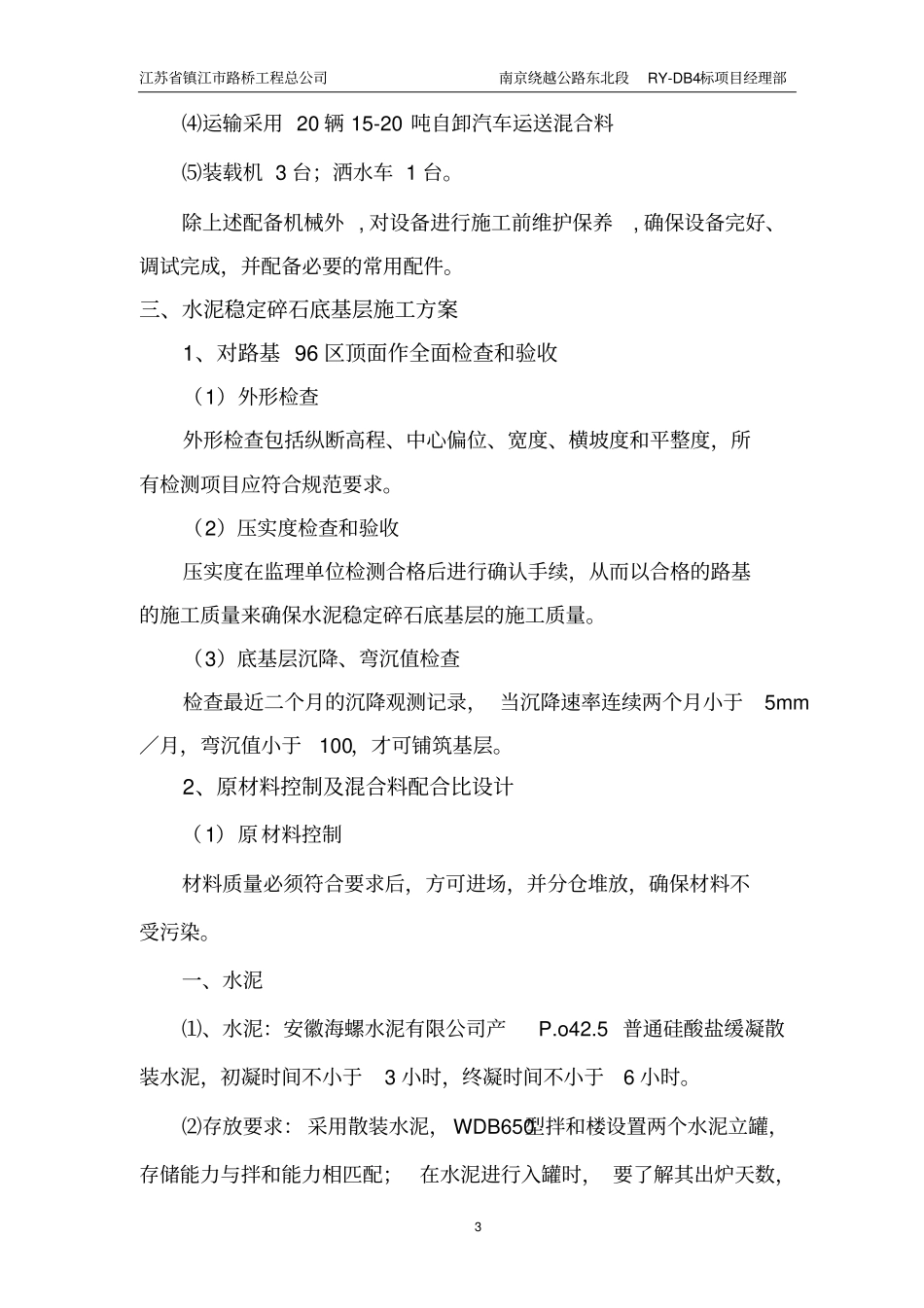

严格按本项目物资需用计划和物资采购计划进行材料贮备,确保
