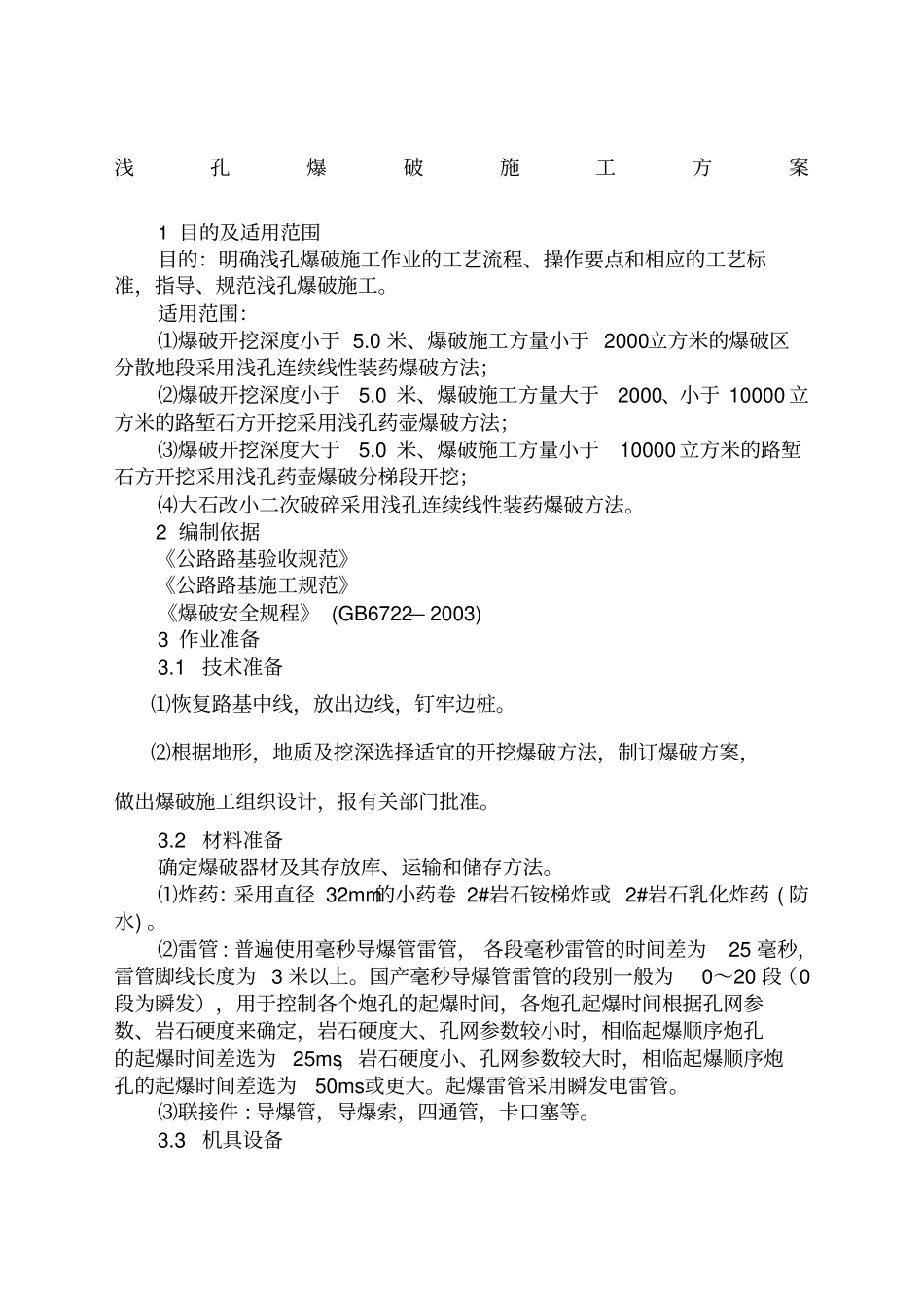

浅孔爆破施工方案1目的及适用范围目的:明确浅孔爆破施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范浅孔爆破施工
适用范围:⑴爆破开挖深度小于5
0米、爆破施工方量小于2000立方米的爆破区分散地段采用浅孔连续线性装药爆破方法;⑵爆破开挖深度小于5
0米、爆破施工方量大于2000、小于10000立方米的路堑石方开挖采用浅孔药壶爆破方法;⑶爆破开挖深度大于5
0米、爆破施工方量小于10000立方米的路堑石方开挖采用浅孔药壶爆破分梯段开挖;⑷大石改小二次破碎采用浅孔连续线性装药爆破方法
2编制依据《公路路基验收规范》《公路路基施工规范》《爆破安全规程》(GB6722—2003)3作业准备3
1技术准备⑴恢复路基中线,放出边线,钉牢边桩
⑵根据地形,地质及挖深选择适宜的开挖爆破方法,制订爆破方案,做出爆破施工组织设计,报有关部门批准
2材料准备确定爆破器材及其存放库、运输和储存方法
⑴炸药:采用直径32mm的小药卷2#岩石铵梯炸或2#岩石乳化炸药(防水)
⑵雷管:普遍使用毫秒导爆管雷管,各段毫秒雷管的时间差为25毫秒,雷管脚线长度为3米以上
国产毫秒导爆管雷管的段别一般为0~20段(0段为瞬发),用于控制各个炮孔的起爆时间,各炮孔起爆时间根据孔网参数、岩石硬度来确定,岩石硬度大、孔网参数较小时,相临起爆顺序炮孔的起爆时间差选为25ms,岩石硬度小、孔网参数较大时,相临起爆顺序炮孔的起爆时间差选为50ms或更大
起爆雷管采用瞬发电雷管
⑶联接件:导爆管,导爆索,四通管,卡口塞等
3机具设备采用爆破施工中用的履带式潜孔钻机(Y100D内燃机)和空气压缩机(内燃机)配合进行钻孔作业,钻杆采用中空光面钢,钻头采用“十”字形镶嵌合金钻头,钻头直径110mm,钻孔直径为110~113mm
钻孔人员应做好相应的防尘保护
4人员配备爆破员、安全员、防护员、押运员、仓管员等必须具
