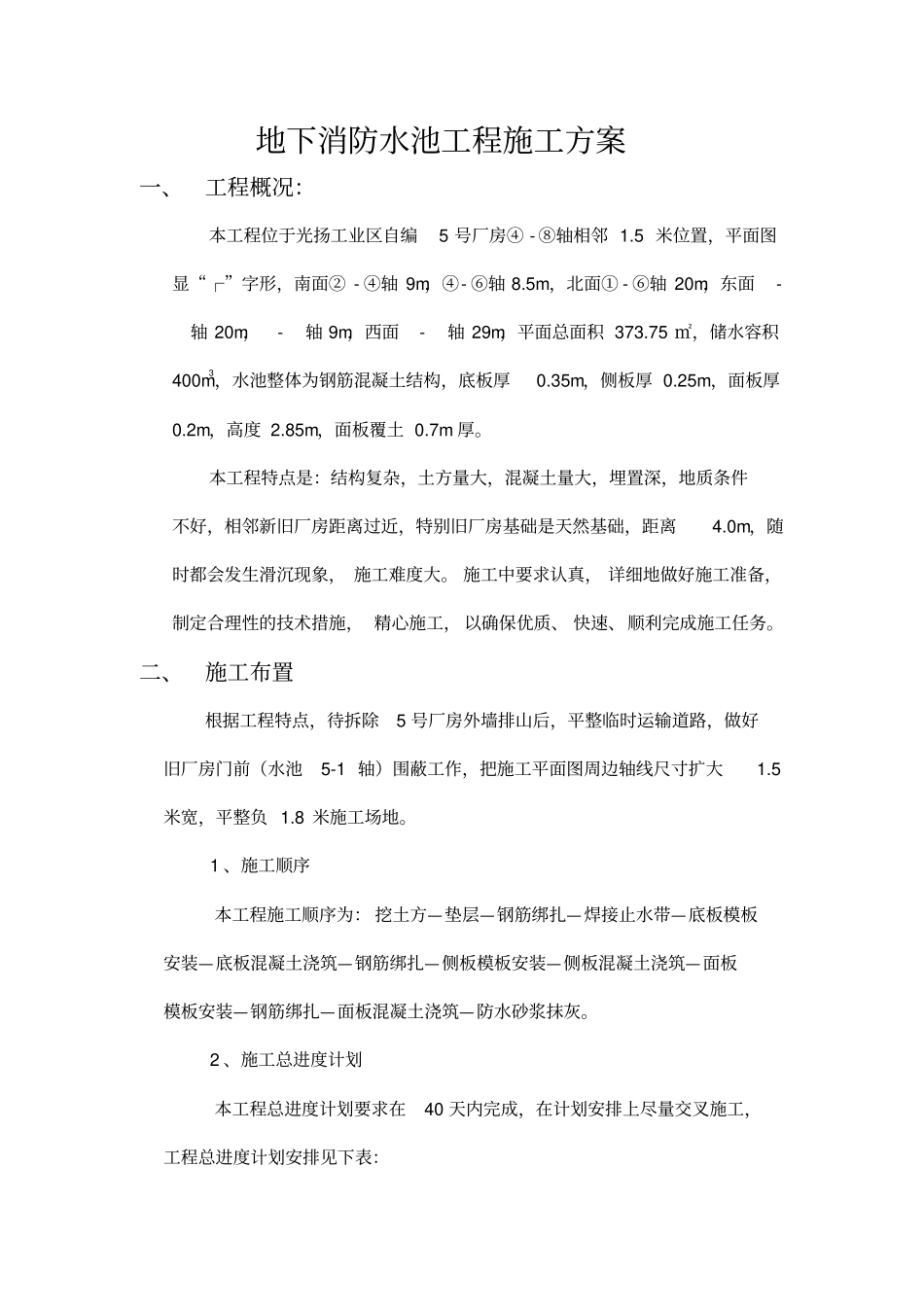

单位工程施工组织设计、施工方案(地下消防水池专项施工方案)工程名称:厂房、仓库工程工程地点:施工单位:编制单位:编制人:编制日期:2010年月日审批负责人:审批日期:2010年月日地下消防水池工程施工方案一、工程概况:本工程位于光扬工业区自编5号厂房④-⑧轴相邻1
5米位置,平面图显“┌”字形,南面②-④轴9m,④-⑥轴8
5m,北面①-⑥轴20m,东面-轴20m,-轴9m,西面-轴29m,平面总面积373
75㎡,储水容积400m3,水池整体为钢筋混凝土结构,底板厚0
35m,侧板厚0
25m,面板厚0
2m,高度2
85m,面板覆土0
本工程特点是:结构复杂,土方量大,混凝土量大,埋置深,地质条件不好,相邻新旧厂房距离过近,特别旧厂房基础是天然基础,距离4
0m,随时都会发生滑沉现象,施工难度大
施工中要求认真,详细地做好施工准备,制定合理性的技术措施,精心施工,以确保优质、快速、顺利完成施工任务
二、施工布置根据工程特点,待拆除5号厂房外墙排山后,平整临时运输道路,做好旧厂房门前(水池5-1轴)围蔽工作,把施工平面图周边轴线尺寸扩大1
5米宽,平整负1
8米施工场地
1、施工顺序本工程施工顺序为:挖土方—垫层—钢筋绑扎—焊接止水带—底板模板安装—底板混凝土浇筑—钢筋绑扎—侧板模板安装—侧板混凝土浇筑—面板模板安装—钢筋绑扎—面板混凝土浇筑—防水砂浆抹灰
2、施工总进度计划本工程总进度计划要求在40天内完成,在计划安排上尽量交叉施工,工程总进度计划安排见下表:三、施工总平面图布置序号20109月10月项目日36912151821242730369121挖土方2垫层3钢筋绑扎4焊接止水带5底板模板安装6底板混凝土浇筑7钢筋绑扎8侧板模板安装9侧板混凝土浇筑10面板模板安装11钢筋绑扎12面板混凝土浇筑13防水砂浆抹灰5号厂房地下消防水池临时道路木工加工场钢筋加工场
