混凝土基层玻璃钢防腐施工方案本工程为文登热电厂防腐工程化水车间酸碱罐池底(梁柱及管道);酸碱计量间地面;酸碱平台及地沟;脱硫塔及烟囱附近排水沟;真空皮带机围堰;石膏浆液返回箱底部;石膏浆液返回箱其余部分;#1塔取样排水沟;#2返回箱排水沟等约合面积480平米
施工工期10天
作业前的条件和准备1
1技术准备1
1施工图纸会审完毕,会审中存在的问题已有明确的答复
2施工方案设计完成(或设计变更核定单内容已经确定
3施工中所需的各种材料应随施工进度提前到达现场,材料分类码放作好标识,且涂料的技术性能指标现场抽检合格,材料具备随时使用的条件
4作业前已对参加该项作业的相关人员进行施工技术交底,交底与被交底人员进行了双签字
2作业人员2
1施工人员具有一定的防腐施工经验
并经过施工单位的笔试与实际操作考核合格后方准施工,施工人员必须相对固定
2施工负责人应了解本工程的设计和工艺要求,掌握整体施工进度要求,并且具有一定的施工组织能力及责任心
3技术员、专职质检员要求掌握本工程的设计、工艺、施工要求及验评标准,了解整体施工进度,对工程局部质量和整体控制有相应的方案和要求
4调漆员熟悉防腐材料的性能,并具有一定的工作经验
5凡患有眼结膜病、皮肤病及对漆料严重过敏的人员不得参加此项工作
作业的程序方法和内容3

1施工方案基层处理——底漆涂刷——粘贴玻璃丝布三道——刷面漆道3.2施工工艺流程防腐施工流程图3.3施工方法及要求3
1基层处理应除掉一切油污、尘土及其它杂物,使用角磨机打磨平整混凝土表面,无空鼓、棱角、突起
基层表面处理合格后,应立即涂刷底
即使在干燥的环境下,也必须在12~24小时内涂刷完底浆
2底浆的性能要求:底浆应能满足对基层有良好的粘接强度,对基层无腐蚀作用

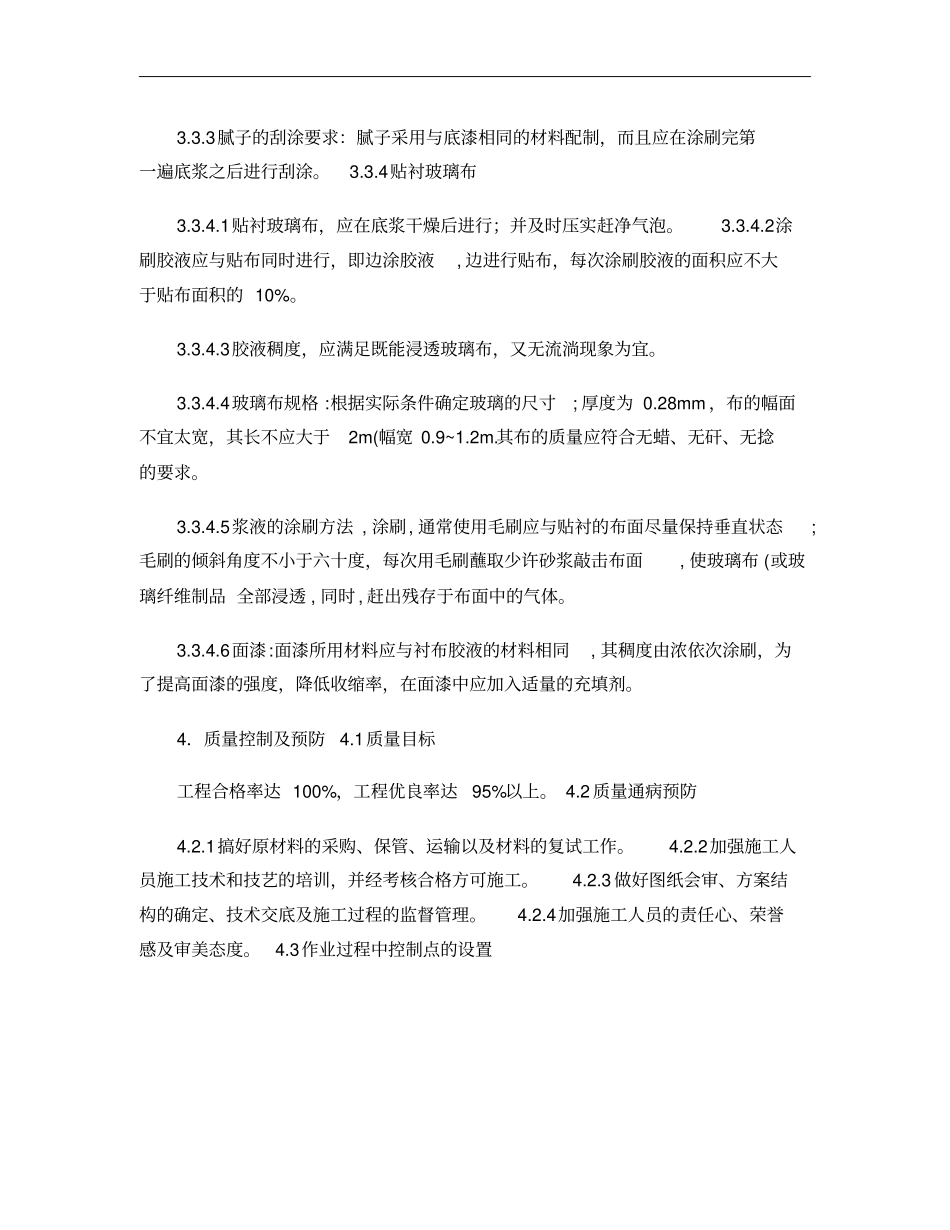

3腻子的刮涂要求:腻
