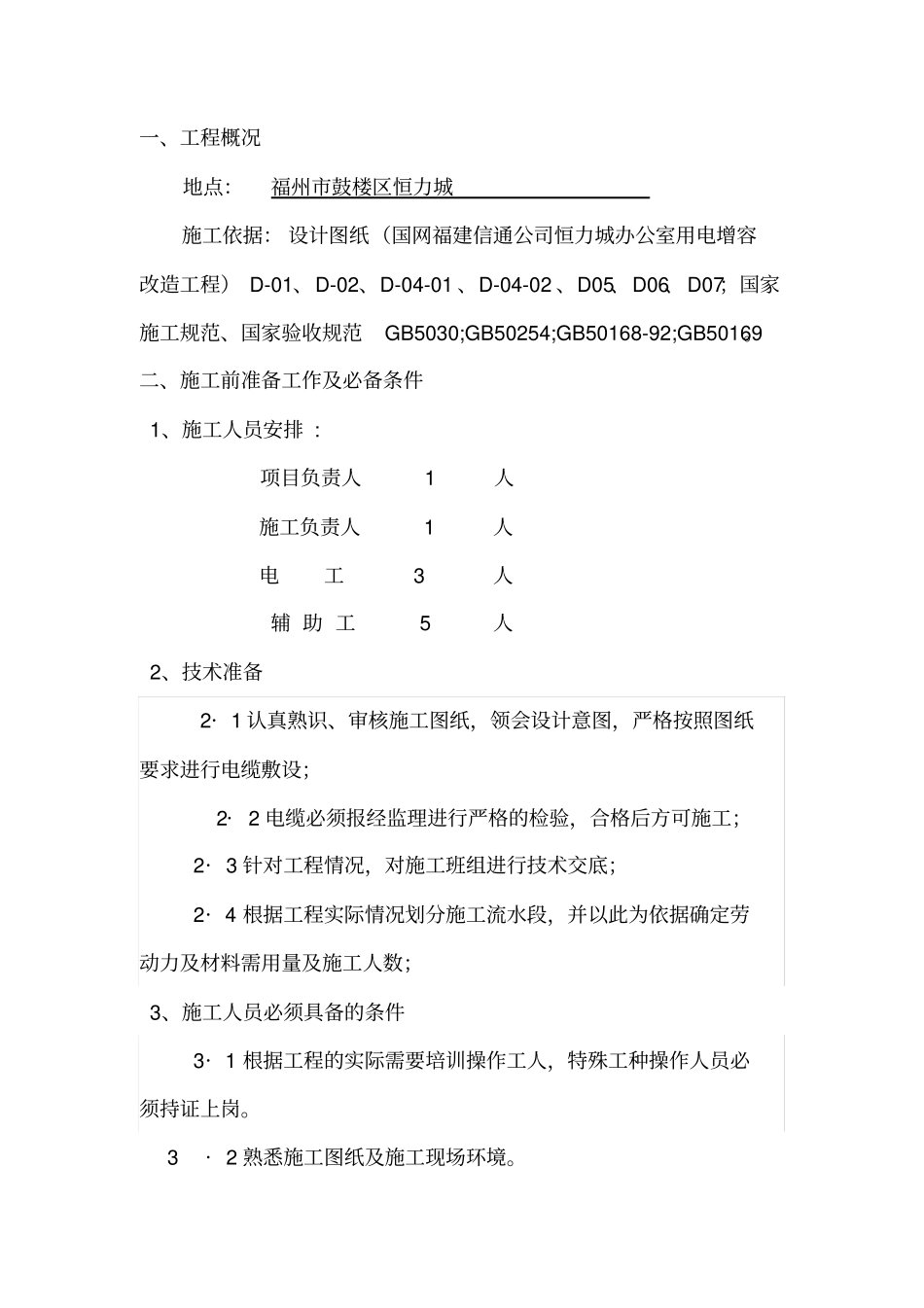

电力工程及电缆、电线敷设施工组织方案编制:福建昌辉建设工程有限公司一、工程概况地点:福州市鼓楼区恒力城施工依据:设计图纸(国网福建信通公司恒力城办公室用电增容改造工程)D-01、D-02、D-04-01、D-04-02、D05、D06、D07;国家施工规范、国家验收规范GB5030;GB50254;GB50168-92;GB50169
二、施工前准备工作及必备条件1、施工人员安排:项目负责人1人施工负责人1人电工3人辅助工5人2、技术准备2·1认真熟识、审核施工图纸,领会设计意图,严格按照图纸要求进行电缆敷设;2·2电缆必须报经监理进行严格的检验,合格后方可施工;2·3针对工程情况,对施工班组进行技术交底;2·4根据工程实际情况划分施工流水段,并以此为依据确定劳动力及材料需用量及施工人数;3、施工人员必须具备的条件3·1根据工程的实际需要培训操作工人,特殊工种操作人员必须持证上岗
3·2熟悉施工图纸及施工现场环境

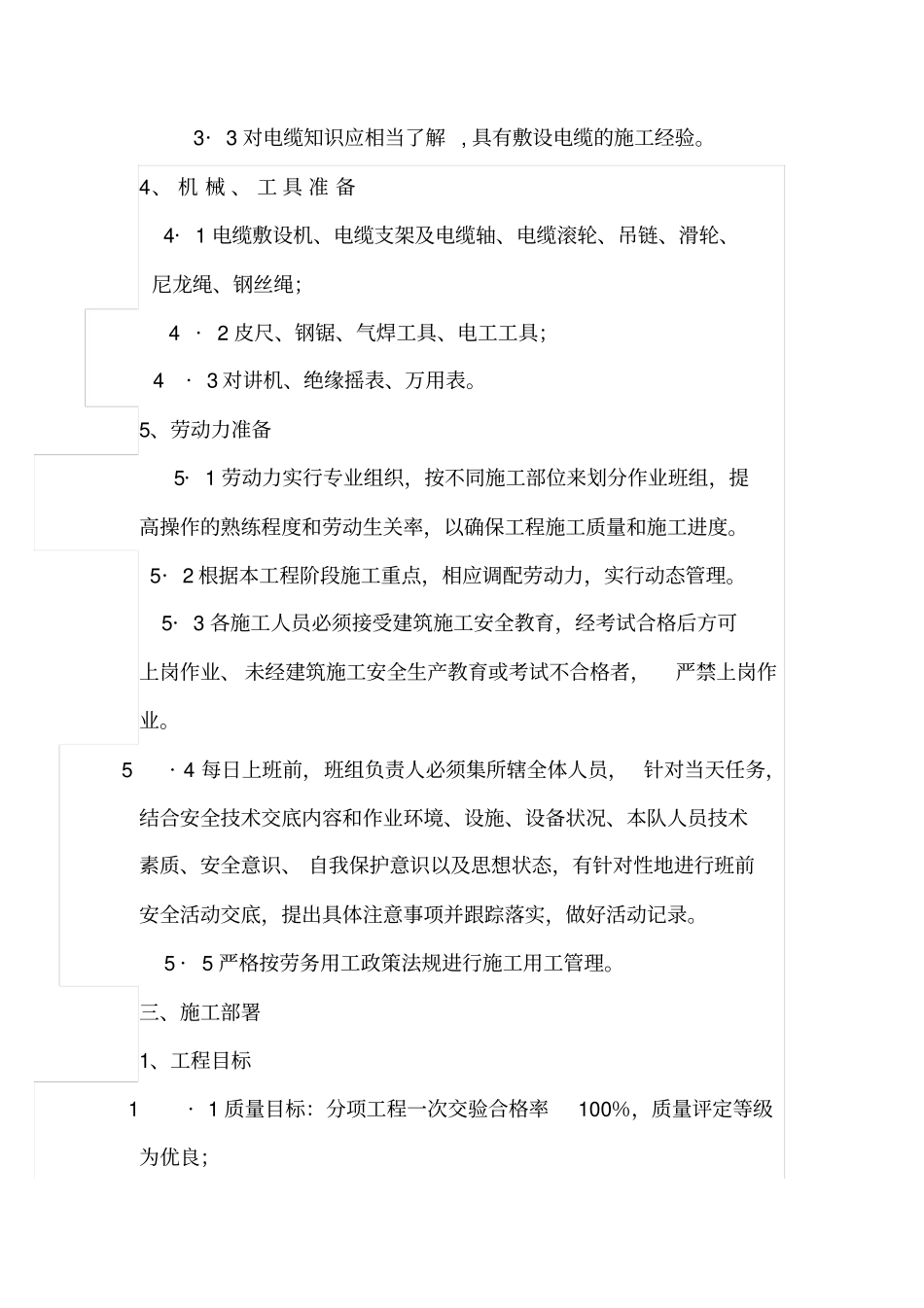

3·3对电缆知识应相当了解,具有敷设电缆的施工经验
4、机械、工具准备4·1电缆敷设机、电缆支架及电缆轴、电缆滚轮、吊链、滑轮、尼龙绳、钢丝绳;4·2皮尺、钢锯、气焊工具、电工工具;4·3对讲机、绝缘摇表、万用表
5、劳动力准备5·1劳动力实行专业组织,按不同施工部位来划分作业班组,提高操作的熟练程度和劳动生关率,以确保工程施工质量和施工进度
5·2根据本工程阶段施工重点,相应调配劳动力,实行动态管理
5·3各施工人员必须接受建筑施工安全教育,经考试合格后方可上岗作业、未经建筑施工安全生产教育或考试不合格者,严禁上岗作业
5·4每日上班前,班组负责人必须集所辖全体人员,针对当天任务,结合安全技术交底内容和作业环境、设施、设备状况、本队人员技术素质、安全意识、自我保护意识以及思想状态,有针对性地进行班前安全活动交底,提出具体注意事项并跟踪落实,做好活动记录
