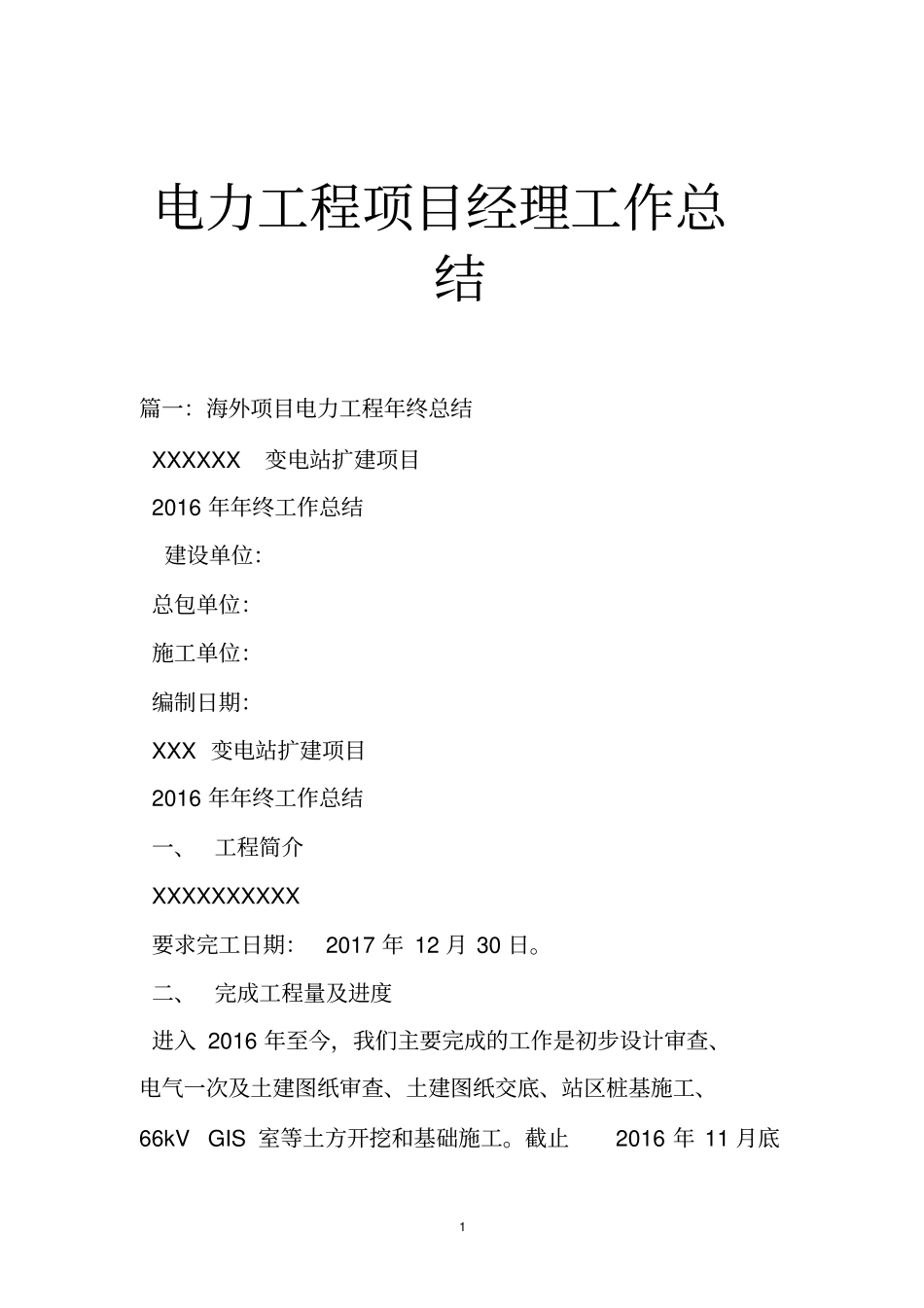

1电力工程项目经理工作总结篇一:海外项目电力工程年终总结XXXXXX变电站扩建项目2016年年终工作总结建设单位:总包单位:施工单位:编制日期:XXX变电站扩建项目2016年年终工作总结一、工程简介XXXXXXXXXX要求完工日期:2017年12月30日
二、完成工程量及进度进入2016年至今,我们主要完成的工作是初步设计审查、电气一次及土建图纸审查、土建图纸交底、站区桩基施工、66kVGIS室等土方开挖和基础施工

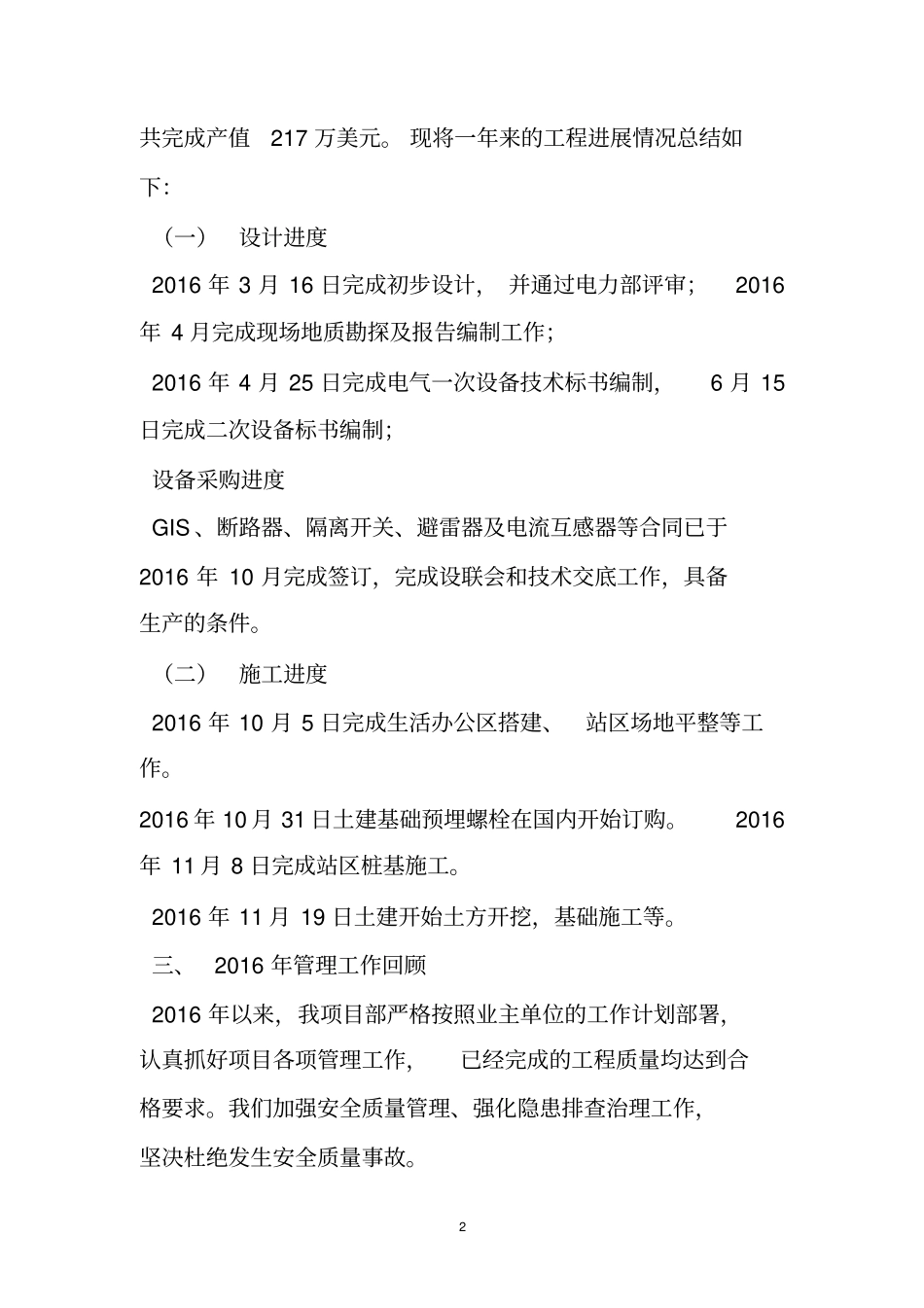

截止2016年11月底2共完成产值217万美元
现将一年来的工程进展情况总结如下:(一)设计进度2016年3月16日完成初步设计,并通过电力部评审;2016年4月完成现场地质勘探及报告编制工作;2016年4月25日完成电气一次设备技术标书编制,6月15日完成二次设备标书编制;设备采购进度GIS、断路器、隔离开关、避雷器及电流互感器等合同已于2016年10月完成签订,完成设联会和技术交底工作,具备生产的条件
(二)施工进度2016年10月5日完成生活办公区搭建、站区场地平整等工作
2016年10月31日土建基础预埋螺栓在国内开始订购
2016年11月8日完成站区桩基施工
2016年11月19日土建开始土方开挖,基础施工等
三、2016年管理工作回顾2016年以来,我项目部严格按照业主单位的工作计划部署,认真抓好项目各项管理工作,已经完成的工程质量均达到合格要求
我们加强安全质量管理、强化隐患排查治理工作,坚决杜绝发生安全质量事故

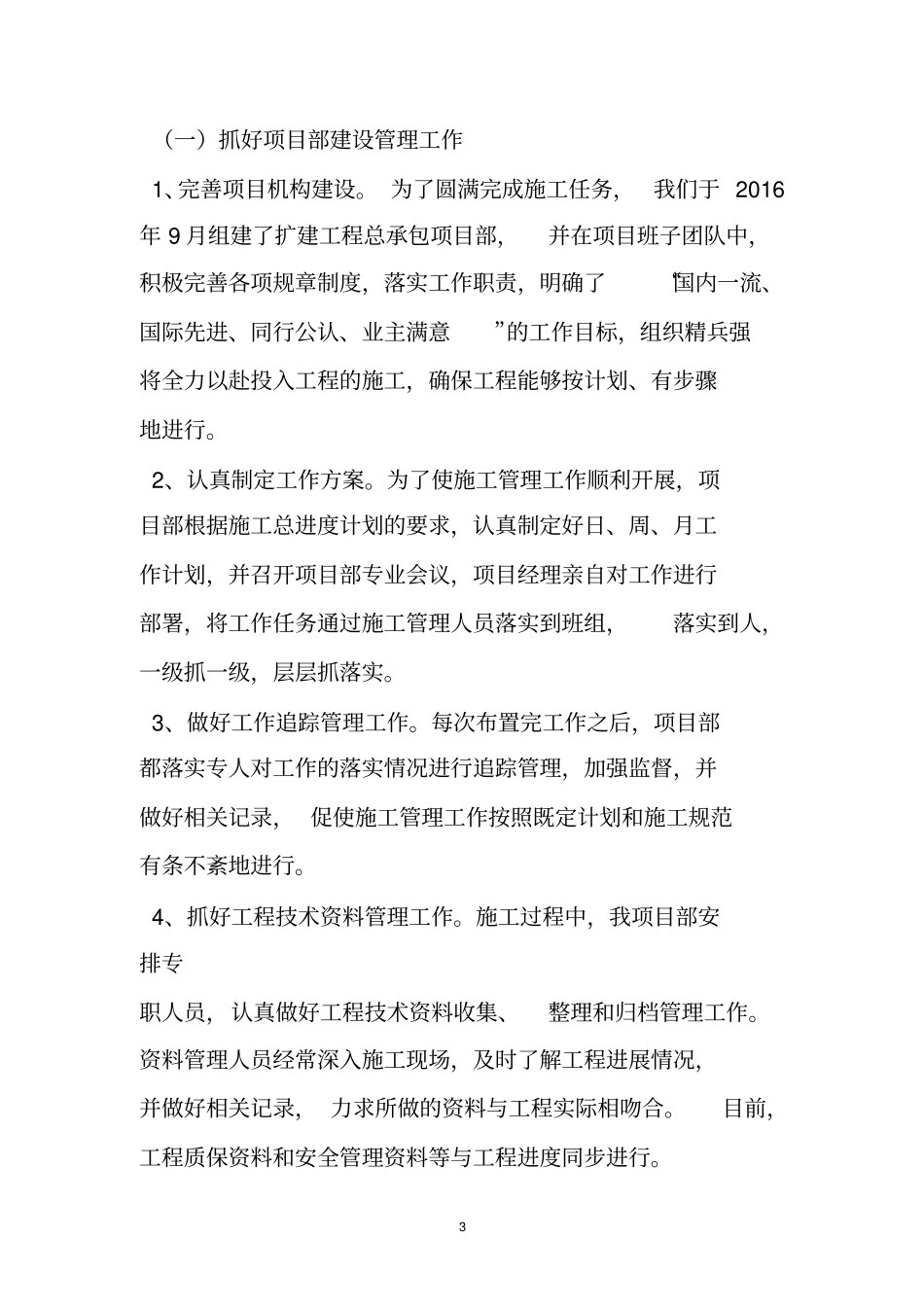

3(一)抓好项目部建设管理工作1、完善项目机构建设
为了圆满完成施工任务,我们于2016年9月组建了扩建工程总承包项目部,并在项目班子团队中,积极完善各项规章制度,落实工作职责,明确了“国内一流、国际先进、同行公认、业主满意”的工作目标,组织精兵强将全力以赴投入工程的施工,确保工程能够按计划、有步骤地进行
2、认真制定工作方案
