word编辑文档变配电房设备安装施工方案一、变配电房分部分项施工工艺低压配电工程动力设备多,配电容量大,系统控制复杂,管线规格多,敷设线路长,工艺技术要求高,送电工期紧的特点,为确保本专业按期优质完成任务,在总的施工方法方面要遵循先配合预埋后安装,先复杂后简单,先大后小的施工原则
要求电力施工队在开工后及时进场,熟识施工现场情况,熟识施工图纸和技术资料,主动与对应施工单位沟通,了解进度计划,商定双方施工的配合工序,为进入施工做好充分准备
施工难点分析在施工过程中,要严格杜绝各种错漏及出现质量通病的情况,每个施工面、施工点完成后,都要进行班组自检、项目质检部门检查、上级质检部门检查的三级检查制度,发现质量问题,及时整改,在自检合格后,会请监理工程师、业主工程师进行工程验收
另外,接地装置工程在施工后要通过检测
由于本次工程涉及的专业工程较多,电气和其它系统管线纵横交错,因此一定要按综合管线布置图与供电、给排水等专业配合,避免出现碰撞和布局不合理的情况
本专业最大的施工困难是施工接口多
在施工过程中,注意做好与其它工种的工序搭接,隐蔽工程完成并自检合格后,要及时请监理工程师和业主办理隐蔽验收
电气线路和灯具安装,要求线路按设计图纸要求敷设,决不能出错,绝缘测试记录符合施工验收规范要求
电气元件、照明灯具安装完成后,要进行多次通电试火,通过试火检验线路和灯具的安装质量和产品质量,发现问题要及早处理
高低压开关柜的安装,是整个低压配电工程的难点,如不能按期送电,将影响到整个系统的联合调试,影响到工程竣工验收,因此,施工过程中,要针对本系统施工的特点,运用统筹法,抓好低压配电柜、控制箱(盘),以及设备通道电缆安装这些关键项目和部位的施工

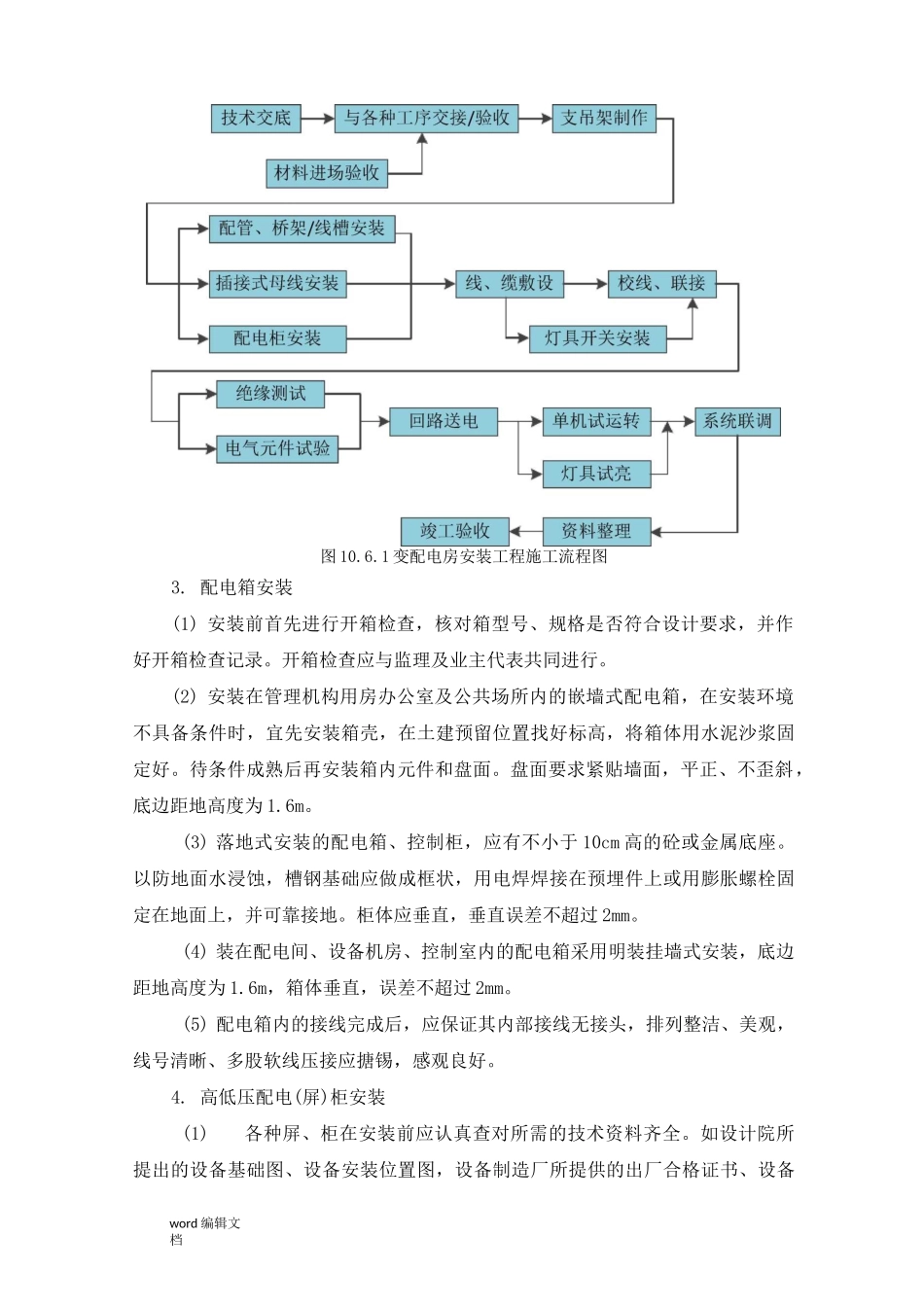

变配电房安装工程施工流程word编辑文档图10
1变配电房安装工程施工流程图3

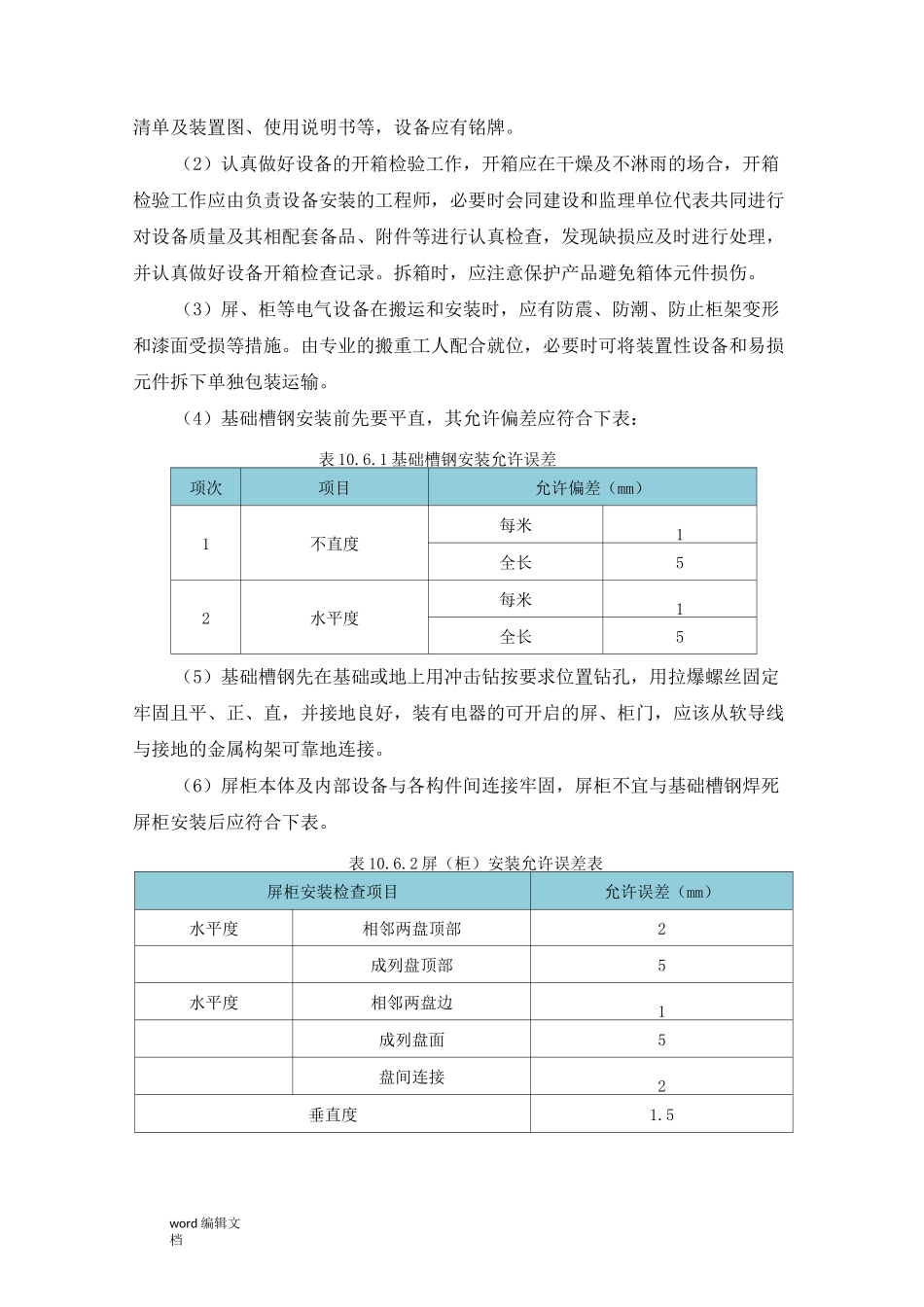

配电箱安装(1)安装前首先进行开箱检查,核对箱型号、规格
