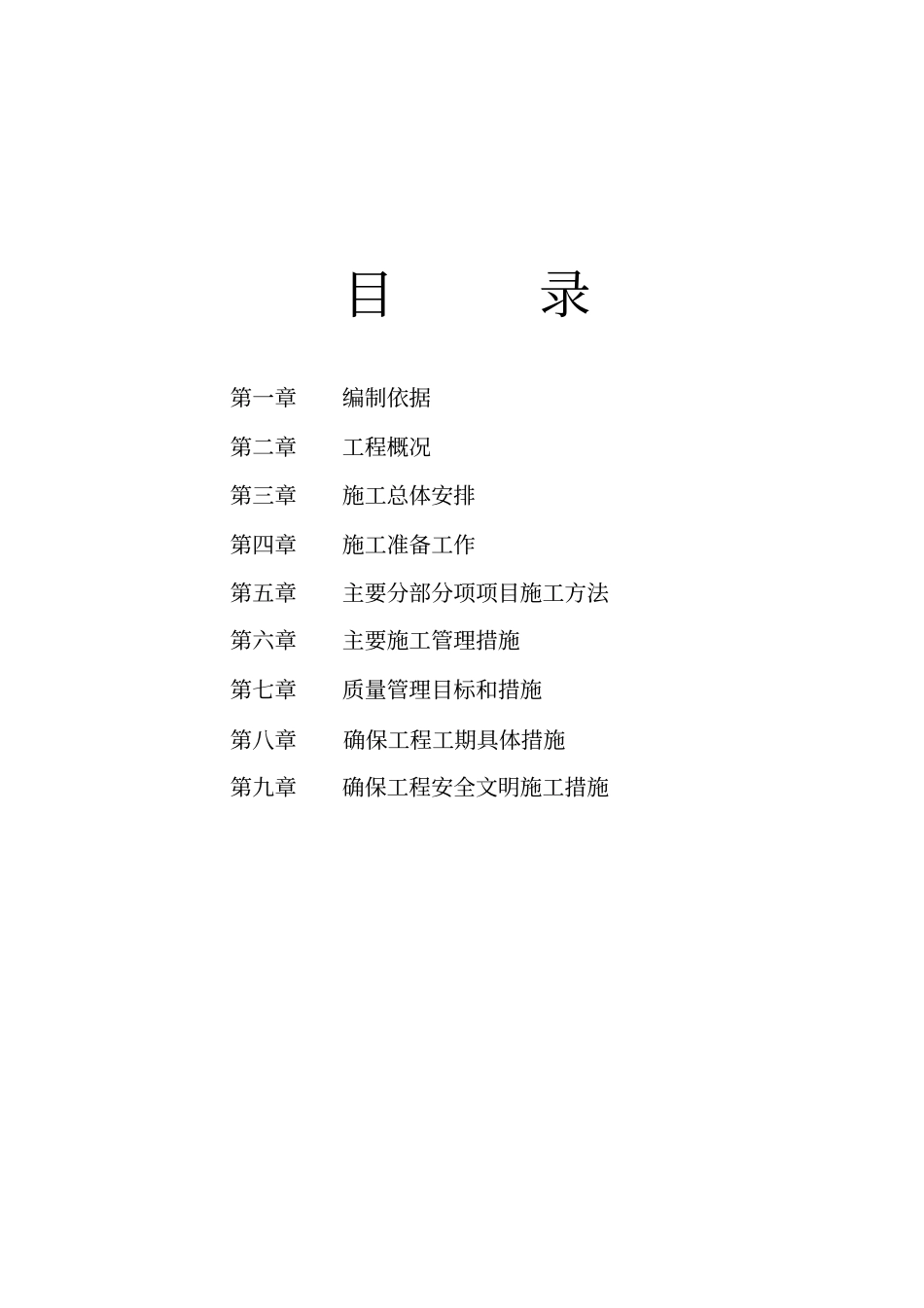

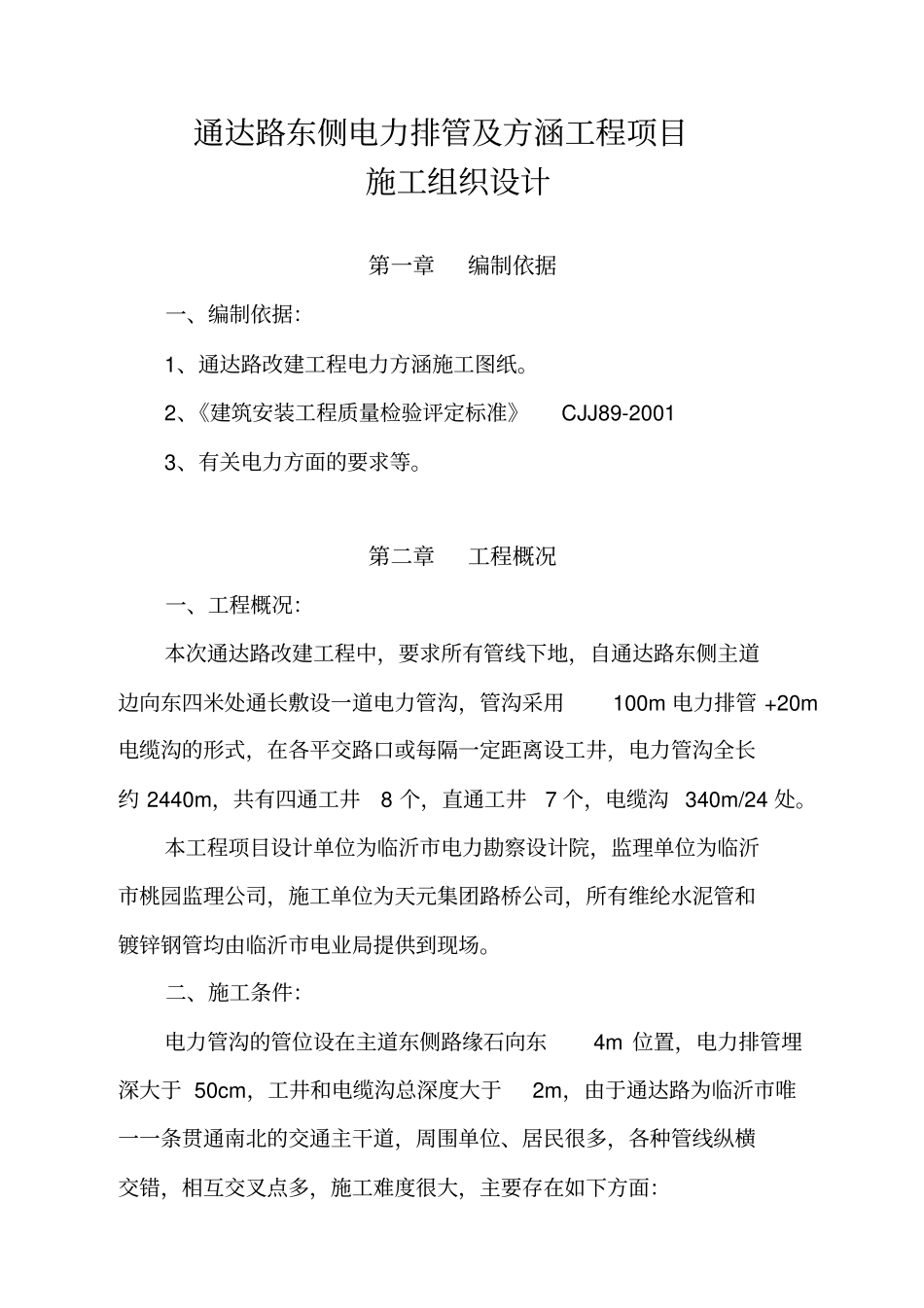

临沂市通达路改建工程电力排管及方涵工程项目施工组织设计通达路改建工程项目经理部二ΟΟ四年九月十日目录第一章编制依据第二章工程概况第三章施工总体安排第四章施工准备工作第五章主要分部分项项目施工方法第六章主要施工管理措施第七章质量管理目标和措施第八章确保工程工期具体措施第九章确保工程安全文明施工措施通达路东侧电力排管及方涵工程项目施工组织设计第一章编制依据一、编制依据:1、通达路改建工程电力方涵施工图纸
2、《建筑安装工程质量检验评定标准》CJJ89-20013、有关电力方面的要求等
第二章工程概况一、工程概况:本次通达路改建工程中,要求所有管线下地,自通达路东侧主道边向东四米处通长敷设一道电力管沟,管沟采用100m电力排管+20m电缆沟的形式,在各平交路口或每隔一定距离设工井,电力管沟全长约2440m,共有四通工井8个,直通工井7个,电缆沟340m/24处
本工程项目设计单位为临沂市电力勘察设计院,监理单位为临沂市桃园监理公司,施工单位为天元集团路桥公司,所有维纶水泥管和镀锌钢管均由临沂市电业局提供到现场
二、施工条件:电力管沟的管位设在主道东侧路缘石向东4m位置,电力排管埋深大于50cm,工井和电缆沟总深度大于2m,由于通达路为临沂市唯一一条贯通南北的交通主干道,周围单位、居民很多,各种管线纵横交错,相互交叉点多,施工难度很大,主要存在如下方面:1、拆迁:沿线需拆迁的建筑物、构筑物很多,一直未拆迁,很多路段无法开挖,有的路段建筑物不直接影响开挖,但由于距离太近,开挖可能造成建筑物损坏;能开挖的各施工段无法联通
2、管线:电力管沟位置上有顺路的热力管道、自来水管道以及过路的各弱电管线、热力管道、煤气管道、各用户污水支管等各种管线,深度位置一般在30cm~150cm间,正好冲突,电力管沟开挖后,暴露出各种管线需进行协调处理,影响工期
3、工作面:前期由于热力管道、排水管道正在施
