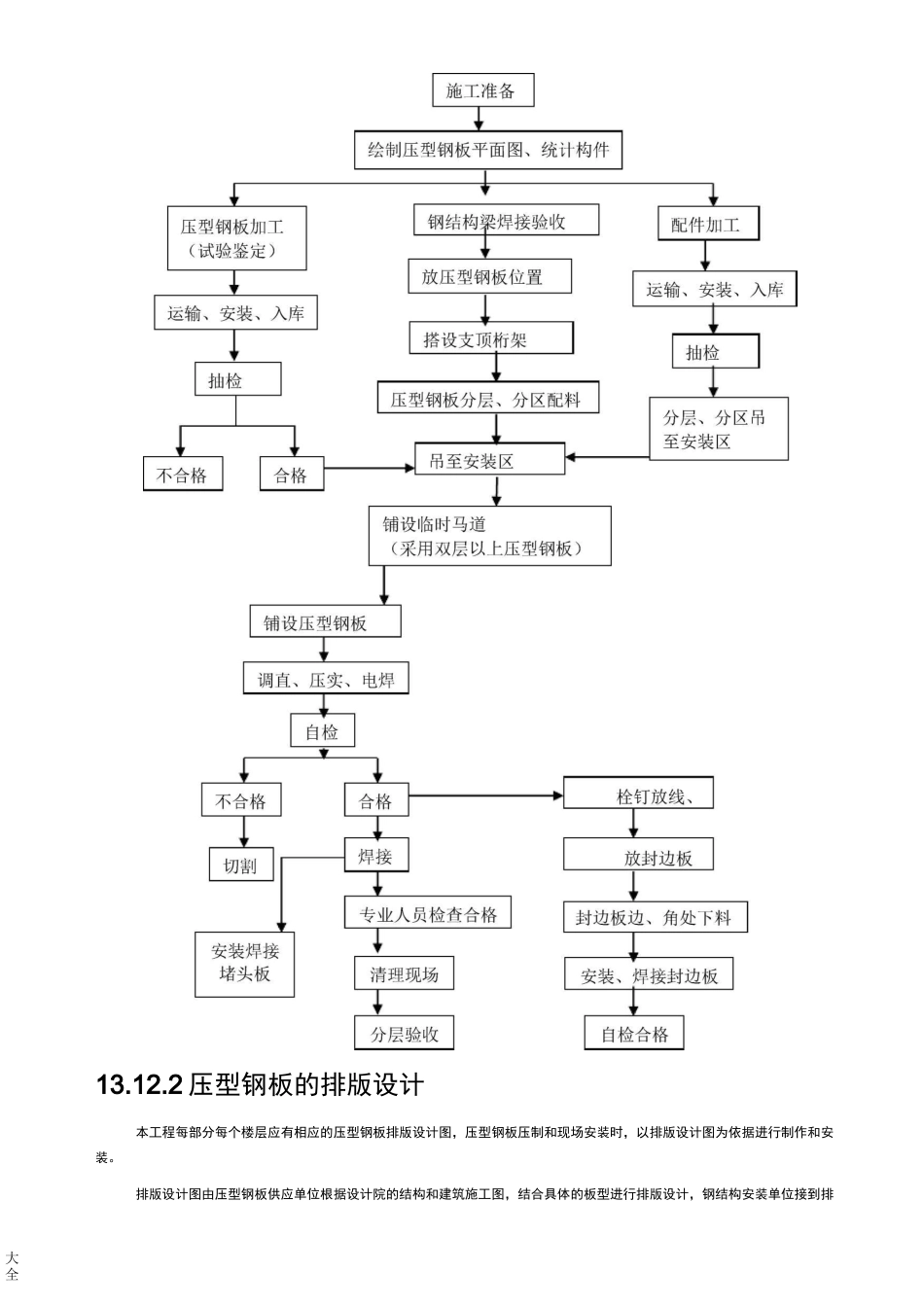

1工艺流程大全13
2压型钢板的排版设计本工程每部分每个楼层应有相应的压型钢板排版设计图,压型钢板压制和现场安装时,以排版设计图为依据进行制作和安装
排版设计图由压型钢板供应单位根据设计院的结构和建筑施工图,结合具体的板型进行排版设计,钢结构安装单位接到排大全版设计图后应根据具体的安装情况提出修改建议
排版设计时应准确表示压型钢板和钢柱、主梁、次梁的关系,确定定位轴线与压型钢板的起点、终点、排版方向、纵横向的搭接方式、板边倾斜方向以及压型钢板的具体数量
3堆放与吊装1、堆放楼承板之地坪应基本平整,楼承板堆叠不宜过高
2、楼承板应配合现场施工需要按进度运抵工地,在现场储存时,应成捆离地斜放以免积水
3、压型钢板不得有任何损坏和污染,特别是油污
压型钢板在临时堆放时要分散,避免产生集中荷载
4、吊装前先核对楼承板捆号及吊装位置是否准确,包装是否稳固
5、起吊前应先行试吊,以检查重心是否稳定,钢索是否会滑动,待安全无虑时方可起吊
6、压型钢板在装、卸时采用皮带吊索,严禁直接用钢丝绳绑扎起吊,避免钢承板变形
7、以由下往上楼层顺序吊料为原则,避免因先行吊放上层材料后阻碍下一层楼之吊放作业
4放样1、放样时需先检查构件尺寸,以免因构件安装误差导致放样错误
2、楼承板安装时,于楼承板两端端部弹设基准线,距钢梁翼缘边至少50mm处
3、楼承板以对接方式施工时,于楼承板两端端部弹设基准线,位于钢梁中心线
4、边模施工放样,按边模底板扣除悬挑尺寸后,要求与钢梁搭接不少于50mm
曲线悬挑处挡板作业,无需放样但需力求与曲线平行
5铺设1、楼承板的铺设应由下往上逐层施工
2、需确认钢结构已完成校正、焊接、检测后方可施工
3、需确认所需的各种补强构件安装完工后,方可施工(边模补强除外)
4、铺设时以楼承板母肋为
