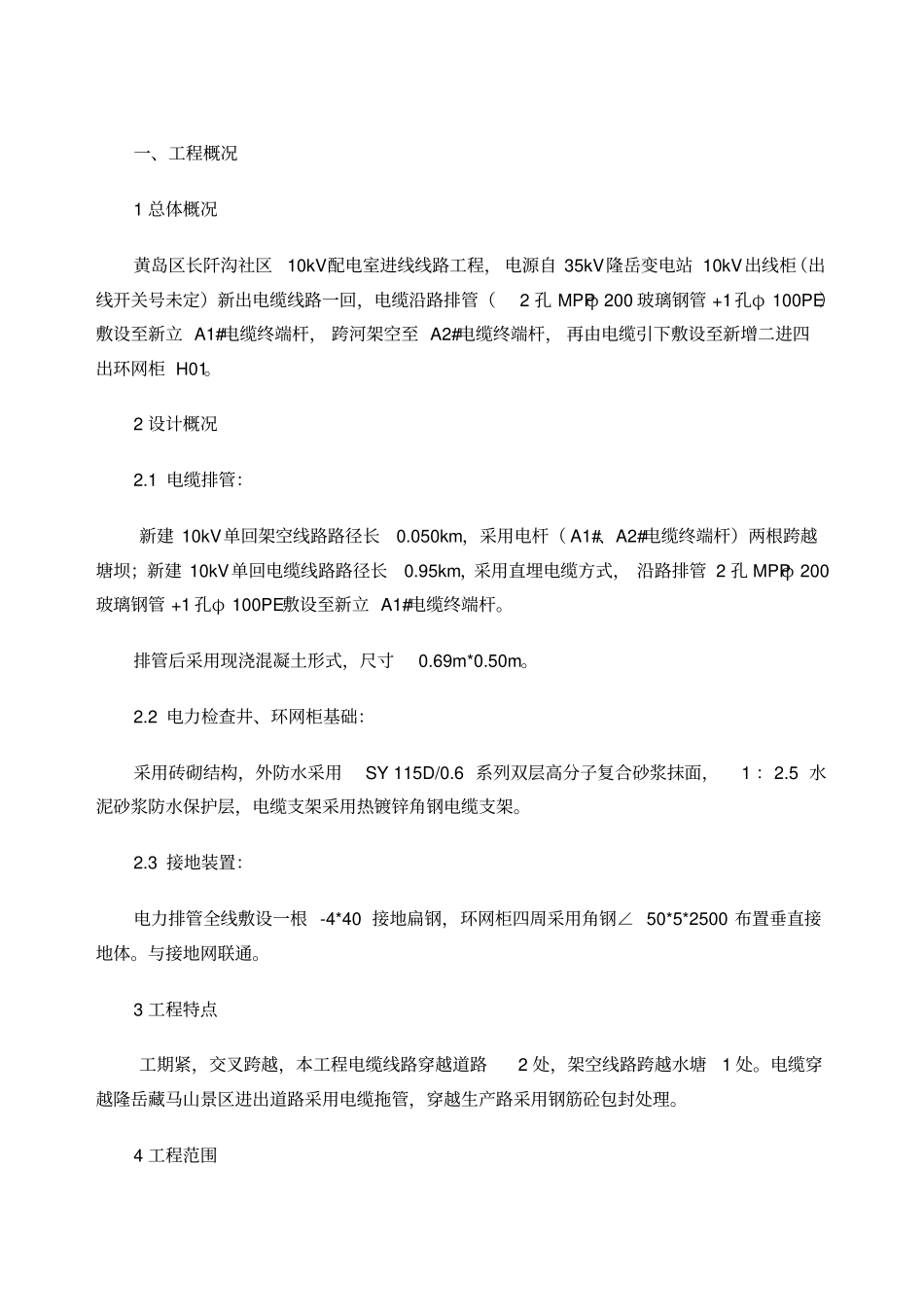

一、工程概况1总体概况黄岛区长阡沟社区10kV配电室进线线路工程,电源自35kV隆岳变电站10kV出线柜(出线开关号未定)新出电缆线路一回,电缆沿路排管(2孔MPPφ200玻璃钢管+1孔φ100PE)敷设至新立A1#电缆终端杆,跨河架空至A2#电缆终端杆,再由电缆引下敷设至新增二进四出环网柜H01
2设计概况2
1电缆排管:新建10kV单回架空线路路径长0
050km,采用电杆(A1#、A2#电缆终端杆)两根跨越塘坝;新建10kV单回电缆线路路径长0
95km,采用直埋电缆方式,沿路排管2孔MPPφ200玻璃钢管+1孔φ100PE敷设至新立A1#电缆终端杆
排管后采用现浇混凝土形式,尺寸0
2电力检查井、环网柜基础:采用砖砌结构,外防水采用SY115D/0
6系列双层高分子复合砂浆抹面,1:2
5水泥砂浆防水保护层,电缆支架采用热镀锌角钢电缆支架
3接地装置:电力排管全线敷设一根-4*40接地扁钢,环网柜四周采用角钢∠50*5*2500布置垂直接地体
与接地网联通
3工程特点工期紧,交叉跨越,本工程电缆线路穿越道路2处,架空线路跨越水塘1处
电缆穿越隆岳藏马山景区进出道路采用电缆拖管,穿越生产路采用钢筋砼包封处理

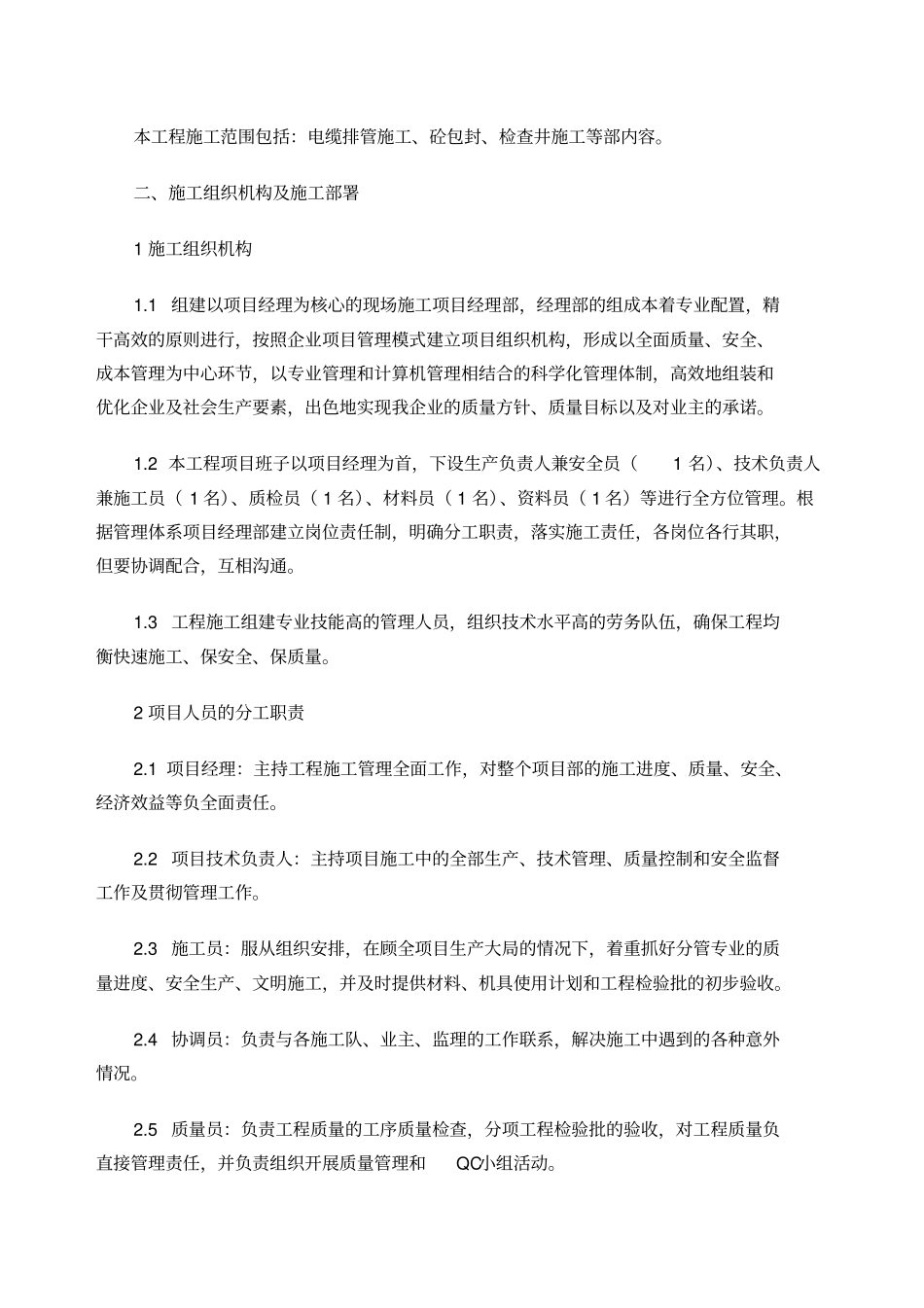

4工程范围本工程施工范围包括:电缆排管施工、砼包封、检查井施工等部内容
二、施工组织机构及施工部署1施工组织机构1
1组建以项目经理为核心的现场施工项目经理部,经理部的组成本着专业配置,精干高效的原则进行,按照企业项目管理模式建立项目组织机构,形成以全面质量、安全、成本管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制,高效地组装和优化企业及社会生产要素,出色地实现我企业的质量方针、质量目标以及对业主的承诺

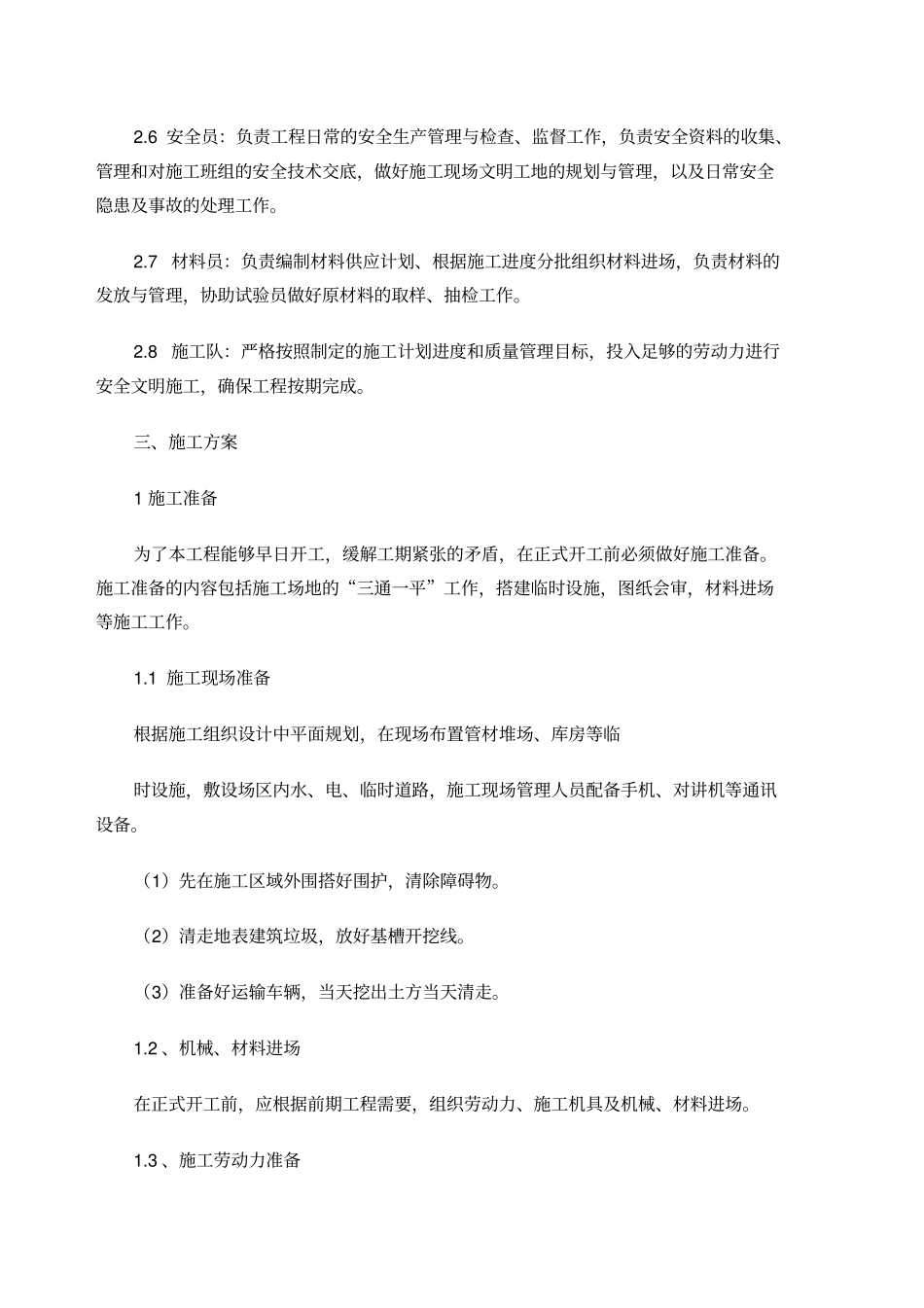

2本工程项目班子以项目经理为首,下设生产负责人兼安全员(1名)、技术负责人兼施工员(1名)、质检员(1名)、材料员(
